Bí thư Tỉnh ủy kiểm tra công tác giải phóng mặt bằng dự án đường dây 500kV mạch 3

(Baohatinh.vn) - Bí thư Tỉnh ủy Hoàng Trung Dũng yêu cầu huyện Cẩm Xuyên (Hà Tĩnh) huy động cả hệ thống chính trị vào cuộc, cùng Nhân dân khẩn trương GPMB hành lang tuyến, bàn giao cho đơn vị thi công trong thời gian sớm nhất.

Sáng 20/4, Bí thư Tỉnh ủy Hoàng Trung Dũng đã đi kiểm tra công tác giải phóng mặt bằng (GPMB) và tiến độ thi công dự án đường dây 500kV mạch 3 tại các vị trí móng cột ở xã Cẩm Mỹ, huyện Cẩm Xuyên.

Cùng đi có Phó Chủ tịch UBND tỉnh Trần Báu Hà; đại diện lãnh đạo Sở Công thương, Sở Tài nguyên và Môi trường, Công ty Điện lực Hà Tĩnh và lãnh đạo huyện Cẩm Xuyên.

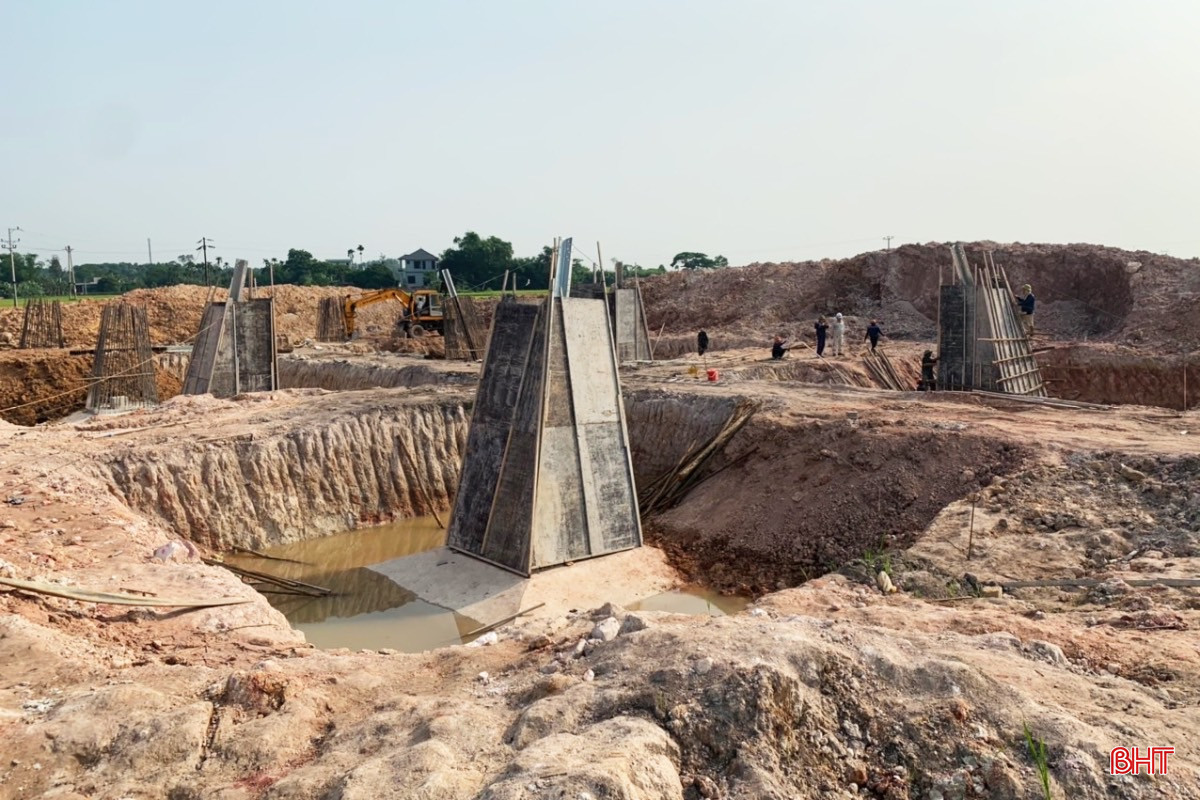

Đoàn công tác kiểm tra tiến độ thi công tại vị trí móng ở xã Cẩm Mỹ, huyện Cẩm Xuyên.

Đoàn công tác đã đến kiểm tra hoạt động thi công móng trụ số 171, thuộc địa bàn xã Cẩm Mỹ, huyện Cẩm Xuyên và thăm một số hộ dân thuộc diện phải di dời do ảnh hưởng của dự án.

Tại đây, Bí thư Tỉnh ủy Hoàng Trung Dũng đánh giá cao những nỗ lực của Ban Quản lý dự án các công trình điện miền Trung khi tập trung thi công không kể ngày đêm hay dịp lễ.

Bí thư Tỉnh ủy ghi nhận tinh thần làm việc của công nhân, người lao động, phấn đấu hoàn thành dự án theo tiến độ của Thủ tướng Chính phủ giao.

Tại huyện Cẩm Xuyên có 62 móng trụ thuộc dự án.

Bí thư Tỉnh ủy đề nghị các đơn vị tiếp tục đẩy nhanh tiến độ thi công các vị trí móng trụ, đảm bảo chất lượng, an toàn lao động và làm tốt công tác vệ sinh môi trường, không để ảnh hưởng đến đời sống, sinh hoạt của Nhân dân; phối hợp "4 tại chỗ" với địa phương theo chỉ đạo của Thủ tướng Chính phủ.

Đến thăm các hộ dân nằm trong hành lang tuyến tại khoảng cột 171 - 172 (thuộc xã Cẩm Mỹ) thuộc diện phải di dời, Bí thư Tỉnh ủy Hoàng Trung Dũng cùng đoàn công tác chia sẻ khó khăn và cảm ơn các gia đình đã đồng hành cùng huyện và tỉnh trong việc thực hiện chủ trương lớn.

Bí thư Tỉnh ủy Hoàng Trung Dũng và đoàn công tác đến thăm và trò chuyện với các gia đình trong diện GPMB dự án đường dây 500kV mạch 3 ở xã Cẩm Mỹ, huyện Cẩm Xuyên.

Đối với các hộ có nhà ở nằm giữa 2 đường dây 500kV tại khoảng cột 166-167, Bí thư Tỉnh ủy Hoàng Trung Dũng đã chỉ đạo huyện Cẩm Xuyên tập trung cao, huy động hệ thống chính trị vào cuộc cùng với Nhân dân khẩn trương GPMB hành lang tuyến để bàn giao mặt bằng cho đơn vị thi công, hỗ trợ các gia đình sớm ổn định cuộc sống.

Dự án đường dây 500kV Quảng Trạch - Quỳnh Lưu được đầu tư xây dựng mới đường dây 500kV 2 mạch, dài khoảng 225,5km, đi qua địa bàn 3 tỉnh Quảng Bình, Hà Tĩnh và Nghệ An (463 vị trí móng cột).

Trong đó, tuyến đường dây qua địa bàn Hà Tĩnh dài khoảng 141,52km, có 285 vị trí móng cột, thuộc địa bàn thị xã Kỳ Anh và các huyện: Cẩm Xuyên, Thạch Hà, Hương Khê, Can Lộc, Vũ Quang, Đức Thọ, Hương Sơn.

Tính đến ngày 20/4/2024, dự án hoàn thành đúc móng: 154/285 vị trí; thi công móng: 131/285 vị trí; hoàn thành dựng cột: 15/285 vị trí; đang dựng cột: 21/285 vị trí.

Đọc thêm

Hà Tĩnh phát huy giá trị văn hóa, tạo sức mạnh nội sinh phát triển quê hương

Hà Tĩnh phát huy giá trị văn hóa, tạo sức mạnh nội sinh phát triển quê hương

Trên nền tảng tài nguyên di sản văn hóa phong phú và những kết quả bước đầu trong bảo tồn, phát huy các giá trị truyền thống, Hà Tĩnh đang cụ thể hóa tinh thần Nghị quyết số 80-NQ/TW của Bộ Chính trị bằng những định hướng và giải pháp mới, từng bước chuyển hóa tiềm năng văn hóa thành sức mạnh nội sinh, nguồn lực thúc đẩy phát triển KT-XH.
Lắng nghe, phản ánh trung thực nguyện vọng của Nhân dân là trách nhiệm của ĐBQH

Lắng nghe, phản ánh trung thực nguyện vọng của Nhân dân là trách nhiệm của ĐBQH

Chiều 23/11, các đồng chí: Nguyễn Duy Lâm - Ủy viên Trung ương Đảng, Bí thư Tỉnh ủy, Trưởng đoàn ĐBQH tỉnh; Nguyễn Thanh Bình - Chủ tịch Hội Người cao tuổi Việt Nam; Bùi Thị Quỳnh Thơ – Phó Chủ nhiệm Ủy ban Công tác đại biểu của Quốc hội và các thành viên trong Đoàn ĐBQH tỉnh tiếp xúc với cử tri sau Kỳ họp thứ 2, Quốc hội khóa XVI
Chuẩn bị kỹ lưỡng các nội dung trình Kỳ họp thường lệ cuối năm của HĐND tỉnh

Chuẩn bị kỹ lưỡng các nội dung trình Kỳ họp thường lệ cuối năm của HĐND tỉnh

Sáng 23/11, Ban Chấp hành Đảng bộ tỉnh tổ chức hội nghị lần thứ 21 và Ban Thường vụ Tỉnh ủy tổ chức hội nghị lần thứ 49 để nghe, cho ý kiến một số nội dung thuộc thẩm quyền. Đồng chí Nguyễn Duy Lâm - Ủy viên Trung ương Đảng, Bí thư Tỉnh ủy, Trưởng đoàn ĐBQH tỉnh chủ trì hội nghị.
Nhân lên lòng nhân ái, sẻ chia vì cộng đồng

Nhân lên lòng nhân ái, sẻ chia vì cộng đồng

Thời gian qua, Hội Chữ thập đỏ Hà Tĩnh đã có nhiều hoạt động lan tỏa tinh thần nhân ái, sẻ chia vì cộng đồng, tiếp thêm niềm tin và nghị lực cho những hoàn cảnh khó khăn.
Hành trình nhân ái - lan tỏa yêu thương

Hành trình nhân ái - lan tỏa yêu thương

80 năm xây dựng và phát triển, Hội Chữ thập đỏ Việt Nam đã bền bỉ kết nối, khơi dậy và lan tỏa tinh thần nhân ái trong xã hội. Trên hành trình ấy, các thế hệ cán bộ, hội viên, tình nguyện viên Hội Chữ thập đỏ Hà Tĩnh cũng lặng lẽ vun đắp truyền thống sẻ chia bằng những việc làm cụ thể, góp phần xây dựng cộng đồng đoàn kết, nhân văn.
“Đảng viên đi trước”, nêu cao tinh thần tiên phong, gương mẫu

“Đảng viên đi trước”, nêu cao tinh thần tiên phong, gương mẫu

Chiều 22/11, cũng trong chuyến công tác tại Hà Tĩnh, đồng chí Nguyễn Thị Thanh - Ủy viên Trung ương Đảng, Phó Chủ tịch Quốc hội đã tham dự lễ trao tặng Huy hiệu 80 năm tuổi Đảng cho đồng chí Lê Thế Ứng (xã Đông Kinh) và đồng chí Nguyễn Thược (xã Việt Xuyên).
Những nhịp cầu nối ý Đảng - lòng dân

Những nhịp cầu nối ý Đảng - lòng dân

Bằng sự gần gũi, trách nhiệm, đội ngũ tuyên truyền viên cơ sở ở Hà Tĩnh đưa chủ trương, chính sách đến với người dân; đồng thời lắng nghe tâm tư, nguyện vọng và vận động Nhân dân chung sức xây dựng quê hương.
Chương trình hành động của Chính phủ về Quy hoạch tổng thể quốc gia

Chương trình hành động của Chính phủ về Quy hoạch tổng thể quốc gia

Thay mặt Chính phủ, Phó Thủ tướng Thường trực Chính phủ Phạm Gia Túc vừa ký Nghị quyết số 402/NQ-CP ngày 21/11/2026 ban hành Chương trình hành động của Chính phủ thực hiện Nghị quyết số 81/2023/QH15 ngày 09/01/2023 của Quốc hội về Quy hoạch tổng thể quốc gia thời kỳ 2021 - 2030, tầm nhìn đến năm 2050 và Nghị quyết số 252/2025/QH15 ngày 10/12/2025 của Quốc hội sửa đổi, bổ sung một số điều của Nghị quyết số 81/2023/QH15 của Quốc hội.
Bế mạc Kỳ họp thứ 2, Quốc hội khoá XVI

Bế mạc Kỳ họp thứ 2, Quốc hội khoá XVI

Sau 27 ngày làm việc khẩn trương, nghiêm túc, dân chủ và trách nhiệm, Kỳ họp thứ 2, Quốc hội khóa XVI đã hoàn thành toàn bộ nội dung, chương trình đề ra. Đoàn ĐBQH tỉnh Hà Tĩnh tham dự phiên bế mạc.
Xin chào,
Tôi là Chatbot của
Báo Hà Tĩnh
Hãy hỏi tôi bất kỳ điều gì bạn cần biết về
Báo Hà Tĩnh nhé. Tôi sẵn sàng hỗ trợ!
