Dự án 500kV mạch 3: Đảm bảo tiến độ, thực hiện việc kéo dây vào đầu tháng 4

Bộ trưởng Nguyễn Hồng Diên đề nghị EVN phối hợp với các địa phương đảm bảo các chính sách liên quan phục vụ việc thực hiện dự án đường dây 500kV mạch 3 theo đúng kế hoạch đã đề ra.

Bộ trưởng Nguyễn Hồng Diên chủ trì giao ban với các địa phương về dự án đường dây 500 kV mạch 3. (Ảnh: Đức Duy/Vietnam+)
Bộ trưởng Nguyễn Hồng Diên chủ trì giao ban với các địa phương về dự án đường dây 500 kV mạch 3. (Ảnh: Đức Duy/Vietnam+)

Tại hội nghị giao ban do Bộ Công Thương tổ chức sáng 26/3, Bộ trưởng Nguyễn Hồng Diên đề nghị các địa phương phối hợp với chủ đầu tư và các bộ, ngành liên quan cùng tháo gỡ các vướng mắc nhằm đảm bảo tiến độ thực hiện dự án đường dây 500kV mạch 3 theo đúng kế hoạch đề ra.

Còn nhiều vướng mắc

Với tổng chiều dài khoảng 519km, điểm đầu là Trung tâm điện lực Quảng Trạch, điểm cuối là Trạm biến áp 500kV Phố Nối, được lập thành 4 dự án, gồm Dự án Đường dây 500kV Quảng Trạch-Quỳnh Lưu có chiều dài 225,8km; Dự án Đường dây 500kV Quỳnh Lưu-Thanh Hóa có chiều dài 92km; Dự án Đường dây 500kV Nhà máy nhiệt điện Nam Định I-Thanh Hóa có chiều dài 74,4km và Dự án Đường dây 500kV Nhà máy nhiệt điện Nam Định I-Phố Nối có chiều dài 126,9km.

Ông Nguyễn Anh Tuấn, Tổng Giám đốc Tập đoàn Điện lực Việt Nam (EVN) cho biết đến thời điểm này, tổng cộng 4 dự án đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối đã thực hiện bàn giao mặt bằng được 1177/1177 (100%) vị trí móng cột và 218/503 (xấp xỉ 43,34%) khoảng néo còn 285/503 chưa bàn giao mặt bằng.

Cụ thể, Quảng Bình còn 10/10 khoảng néo; Hà Tĩnh còn 78/112 khoảng néo; Nghệ An còn 68/88 khoảng néo; Thanh Hóa còn 70/138 khoảng néo; Ninh Bình còn 05/09 khoảng néo; Nam Định còn 24/54 khoảng néo; Thái Bình còn 11/47 khoảng néo; Hải Dương còn 13/31 khoảng néo và Hưng Yên còn 06/14 khoảng néo.

Về công tác thi công xây dựng đang triển khai đồng loạt trên toàn tuyến được 1176/1177 vị trí (99,99%), còn 01 vị trí 127 đang thỏa thuận chi phí đền bù với hộ dân để làm đường vào thi công. Hoàn thành đúc móng được 321/1177 vị trí. Đã nhận và bàn giao đến công trường 104/1177 cột thép. Hoàn thành lắp dựng 23/1177 cột thép, đang lắp dựng 49/1177 cột thép.

Tuy vậy, đại diện EVN cũng nêu khó khăn vướng mắc lớn nhất hiện nay vẫn là công tác giải phóng mặt bằng; máy móc thi công; sản xuất, cung cấp cột thép.

Để đảm bảo tiến độ, EVN kiến nghị Ủy ban Nhân dân các huyện và các cơ quan liên quan sớm phê duyệt phương án bồi thường phần mặt bằng móng cột, hoàn thành trong tháng 3/2024 để chủ đầu tư hoàn tất công tác bồi thường cho người dân, doanh nghiệp.

Về bàn giao hành lang tuyến, EVN kiến nghị Ủy ban Nhân dân các tỉnh tiếp tục quan tâm để hoàn thành bàn giao các khoảng néo còn lại để Chủ đầu tư chuẩn bị công tác thi công kéo dây.

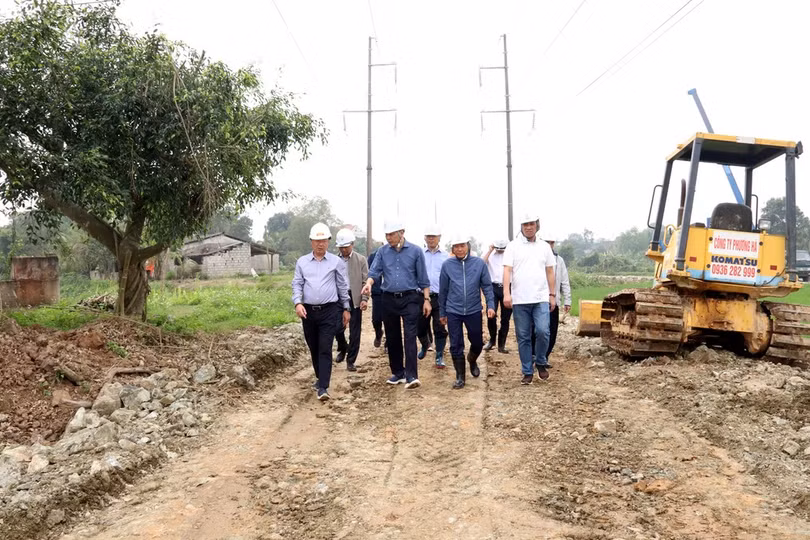

Lãnh đạo EVN kiểm tra các dự án trên địa bàn tỉnh Thanh Hóa. (Ảnh: EVN)
Lãnh đạo EVN kiểm tra các dự án trên địa bàn tỉnh Thanh Hóa. (Ảnh: EVN)

Theo báo cáo, dự án đi qua 9 tỉnh, trong đó: Quảng Bình (1,69 km), Hà Tĩnh (141,52 km), Nghệ An (100,04 km), Thanh Hoá (131,77 km), Ninh Bình (7,83 km), Nam Định (55,08 km), Thái Bình (38,93 km), Hải Dương (30,79 km), Hưng Yên (11,27 km).

Ông Phạm Quang Hải, Phó Giám đốc Sở Công Thương tỉnh Quảng Bình thông tin, tỉnh đang đẩy mạnh tuyên truyền vận động để người dân đồng thuận, bàn giao mặt bằng theo kế hoạch đề ra để chủ đầu tư thi công dự án.

Trong khi đó, ông Lê Hồng Vinh, Phó Chủ tịch Ủy ban Nhân dân tỉnh Nghệ An cho biết tỉnh đang đẩy mạnh tuyên truyền, vận động các hộ dân bàn giao mặt bằng, trong đó thực hiện phần móng hoàn thành xong trước ngày 30/3, vận động bàn giao toàn bộ mặt bằng hành lang tuyến trước ngày 12/4...

Lãnh đạo tỉnh Nghệ An cũng kiến nghị chủ đầu tư và Bộ Công Thương hoàn thành sớm phương án đền bù để thống nhất mức hỗ trợ cho người dân qua đó giúp địa phương triển khai dự án được nhanh chóng.

Là địa phương điểm cuối của dự án, ông Nguyễn Hùng Nam, Phó Chủ tịch tỉnh Hưng Yên thông tin, hiện tỉnh đã thực hiện xong các vị trí chân móng cột và còn 6 khoảng néo. Tuy vậy, lãnh đạo tỉnh cũng cam kết bàn giao mặt bằng theo đúng tiến độ.

Tập trung nguồn lực thi công

Thông tin thêm về công tác triển khai dự án, ông Đặng Hoàng An, Chủ tịch Hội đồng Thành viên Tập đoàn Điện lực Việt Nam cho biết trong quá trình triển khai làm đường vào thi công còn phát sinh nhiều vấn đề liên quan đến việc an ninh trật tự, không cho máy móc vào thi công... do đó ông kiến nghị các địa phương hỗ trợ, nhằm mục tiêu đến giữa tháng 5/2024 phải xong hành lang tuyến.

"Đối với khung chính sách đền bù, trước mắt áp dụng khung chính sách như Bộ trưởng Công Thương chỉ đạo. Phía EVN đang chuẩn bị song song phương án để chuẩn bị trình Bộ Tài nguyên và Môi trường thẩm định trước khi báo cáo Thủ tướng, tinh thần là lấy khung cao nhất có thể của các tỉnh sau đó nhân đồng bộ cho 9 tỉnh đang tiến hành xây dựng theo hướng có lợi nhất cho người dân," ông Đặng Hoàng An cho biết.

Tại cuộc họp, đại diện các thành viên Ban Chỉ đạo như Bộ Tài nguyên Môi trường, Bộ Nông nghiệp và Phát triển nông thôn, Ủy ban Quản lý vốn Nhà nước cho rằng khối lượng công việc còn rất lớn, do đó cần hỗ trợ chủ đầu tư và các nhà thầu nhằm đẩy nhanh tiến độ.

Đánh giá việc thực hiện dự án, Bộ trưởng Nguyễn Hồng Diên cho hay thời gian vừa qua, các bộ, ngành, Ủy ban Nhân dân 9 tỉnh có dự án đi qua, Tập đoàn Điện lực Việt Nam và Tổng Công ty Truyền tải điện Quốc gia tiếp tục chỉ đạo quyết liệt, huy động toàn bộ hệ thống chính trị vào cuộc nên hai tuần vừa qua công tác bàn giao mặt bằng hành lang tuyến và công tác thi công đã có chuyển biến nhất định.

Tuy nhiên, ông Diên cũng nêu rõ việc triển khai một số nội dung vẫn chưa đạt kế hoạch đề ra. Đơn cử, công tác bàn giao mặt bằng hành lang tuyến đến nay mới chỉ đạt 43,04%, tăng 11,53% so với cuộc họp giao ban ngày 12/3/2024; còn 285 khoảng néo chưa bàn giao mặt bằng... trong đó nhiều nguyên nhân được chỉ ra như: hồ sơ chậm dẫn đến giải quyết chính sách chậm; việc thi công nhiều vị trí cột gặp khó khăn do địa hình hiểm trở; huy động máy móc lớn.

Từ thực tế đó, Bộ trưởng đề nghị Ủy ban Nhân dân các tỉnh có các dự án đi qua phối hợp với Chủ đầu tư tăng cường công tác tuyên truyền, vận động các hộ dân bị ảnh hưởng để các hộ dân đồng thuận, hoàn thành bàn giao toàn bộ mặt bằng hành lang tuyến trong tháng 3/2024. Đảm bảo các dự án có thể triển khai thi công kéo dây vào đầu tháng 4/2024.

Song song đó, tiếp tục hỗ trợ Chủ đầu tư và Nhà thầu trong việc thỏa thuận, mở đường vào thi công và bãi tập kết nguyên vật liệu để triển khai thi công, đặc biệt là một số vị trí đang gặp khó khăn chưa thể triển khai thi công (trong đó có các vướng mắc tại vị trí 127 thuộc Dự án đường dây 500 kV Quảng Trạch-Quỳnh Lưu).

Các địa phương thông tin về công tác triển khai dự án 500 kV mạch 3 qua địa bàn. (Ảnh: Đức Duy/Vietnam+)
Các địa phương thông tin về công tác triển khai dự án 500 kV mạch 3 qua địa bàn. (Ảnh: Đức Duy/Vietnam+)

Ông Diên đề nghị Bộ Nông nghiệp và Phát triển Nông thôn tiếp tục theo dõi, hướng dẫn các tỉnh và EVN/EVNNPT triển khai thực hiện Nghị định số 27/2024/NĐ-CP để kịp thời hướng dẫn xử lý các vướng mắc phát sinh nếu có trong quá trình triển khai thực hiện.

Đối với Tập đoàn Điện lực Việt Nam và Tổng công ty Truyển tải điện Quốc gia (EVNNPT), Bộ trưởng Nguyễn Hồng Diên đề nghị tăng cường công tác kiểm tra, đôn đốc các Nhà thầu tập trung mọi nguồn lực để đẩy nhanh tiến độ thi công. Đặc biệt là những vị trí qua địa hình khó khăn, những vị trí thời gian qua bị ảnh hưởng bởi thời tiết để bù tiến độ, đảm bảo hoàn thành theo đúng chỉ đạo của Thủ tướng Chính phủ.

Cùng với đó, Bộ trưởng lưu ý EVN sớm hoàn thành các thủ tục lựa chọn lại nhà thầu gói thầu cung cấp kháng điện của Dự án Quảng Trạch-Quỳnh Lưu. Tiếp tục phối hợp với các địa phương hoàn thiện hồ sơ, thủ tục liên quan đến công tác bồi thường, giải phóng mặt bằng./.

vietnamplus.vn

Đọc thêm

Đào phai vào mùa tuốt lá

Đào phai vào mùa tuốt lá

Thời điểm này, các chủ vườn đào ở xã Cổ Đạm (Nghi Xuân, Hà Tĩnh) đang tất bật tuốt lá để đào ra nụ và lộc mới, cung ứng ra thị trường vào dịp tết Nguyên đán Ất Tỵ 2025
“Lá chắn” phòng chống thiên tai ở Hà Tĩnh

“Lá chắn” phòng chống thiên tai ở Hà Tĩnh

Hệ thống cơ sở hạ tầng, thông tin liên lạc phòng chống thiên tai ở Hà Tĩnh từng bước được đầu tư theo hướng đồng bộ, hiện đại, góp phần giảm thiểu thiệt hại do thiên tai gây ra.
Xem nông dân ủ ấm cho đàn vật nuôi

Xem nông dân ủ ấm cho đàn vật nuôi

Những ngày qua, nền nhiệt ở Hà Tĩnh duy trì rét đậm. Người chăn nuôi đang tích cực triển khai các biện pháp phòng chống rét nhằm đảm bảo sức khỏe và sự phát triển của đàn gia súc, gia cầm.
