Đua tiến độ trên các công trình trọng điểm ở Hà Tĩnh

(Baohatinh.vn) - Xác định tầm quan trọng của các dự án trọng điểm, nhà thầu thi công trên địa bàn Hà Tĩnh huy động tối đa nhân lực, máy móc đẩy nhanh tiến độ.

Đảm nhận thi công 42km trong chiều dài 54,2km của dự án thành phần cao tốc Hàm Nghi - Vũng Áng, tranh thủ thời tiết thuận lợi của những ngày đầu tháng 4, Doanh nghiệp tư nhân xây dựng Xuân Trường đã huy động 600 công nhân, kỹ sư cùng gần 300 đầu máy, thiết bị, chia làm 15 mũi đồng loạt thi công trên tất cả các hạng mục công trình.

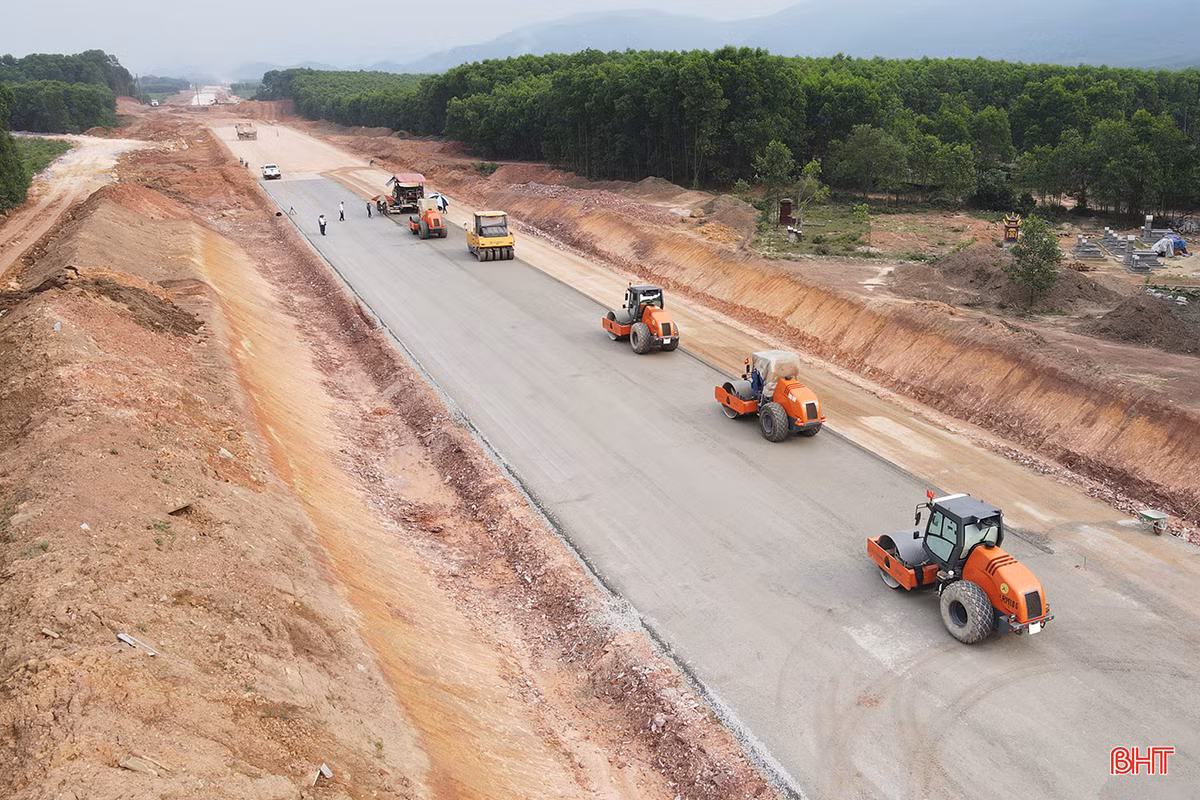

Doanh nghiệp tư nhân xây dựng Xuân Trường huy động nhân lực, máy móc triển khai thi công dự án thành phần cao tốc Hàm Nghi - Vũng Áng.

Dù mới triển khai được hơn 1 năm và gặp một số khó khăn trong giai đoạn đầu thi công nhưng với sự đồng hành, hỗ trợ từ các cấp chính quyền Hà Tĩnh, đồng thuận ủng hộ từ người dân và nỗ lực của chủ đầu tư, nhà thầu, tới nay, tiến độ các gói thầu xây lắp của đoạn cao tốc Hàm Nghi - Vũng Áng mà doanh nghiệp thi công cơ bản đáp ứng tiến độ đề ra.

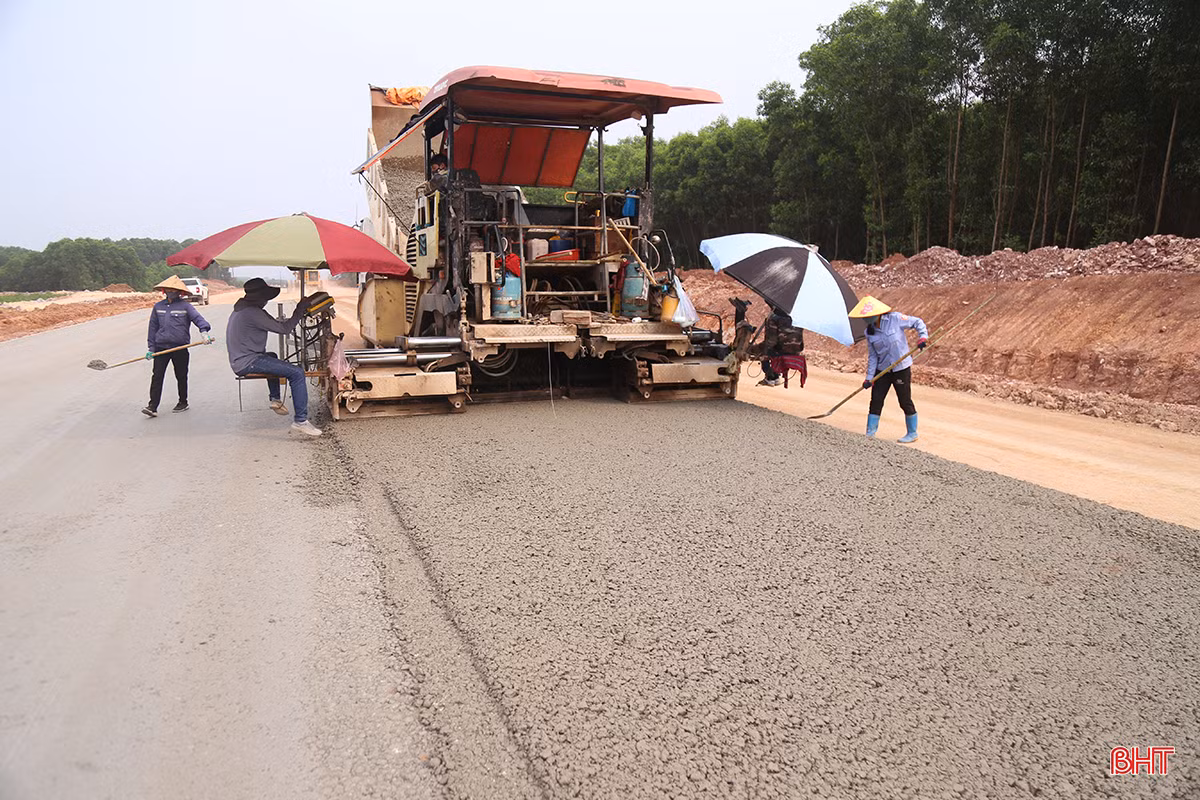

Ông Đặng Đình Duyên - Chỉ huy trưởng công trường của Doanh nghiệp tư nhân xây dựng Xuân Trường cho hay: Nhà thầu đang tập trung cao cho công việc đào đắp nền đường, thi công các hạng mục cầu, hầm chui dân sinh trên tuyến. Tại những vị trí đã xử lý xong nền đất yếu, hoàn thành đào đắp nền đường, nhà thầu đã bắt đầu thảm lớp cấp phối gia cố xi măng. Đây là bước cuối cùng trước khi thảm lớp bê tông nhựa mặt đường cao tốc. Đơn vị phấn đấu đến ngày 30/4 có thể triển khai thảm bê tông nhựa mặt đường tuyến chính cao tốc Bắc - Nam.

Dự án đường bộ cao tốc Bắc - Nam qua địa bàn Hà Tĩnh có tổng chiều dài 107,28km.

Dự án đường bộ cao tốc Bắc - Nam qua địa bàn Hà Tĩnh có tổng chiều dài 107,28km với 4 dự án thành phần được triển khai qua 2 giai đoạn (2017-2020 và 2021-2025). Tại tất cả mũi thi công của các nhà thầu, đội ngũ cán bộ, kỹ sư, công nhân cùng thiết bị, máy móc hiện đại hăng say thi đua lao động, quyết tâm đẩy nhanh tiến độ, bảo đảm chất lượng công trình.

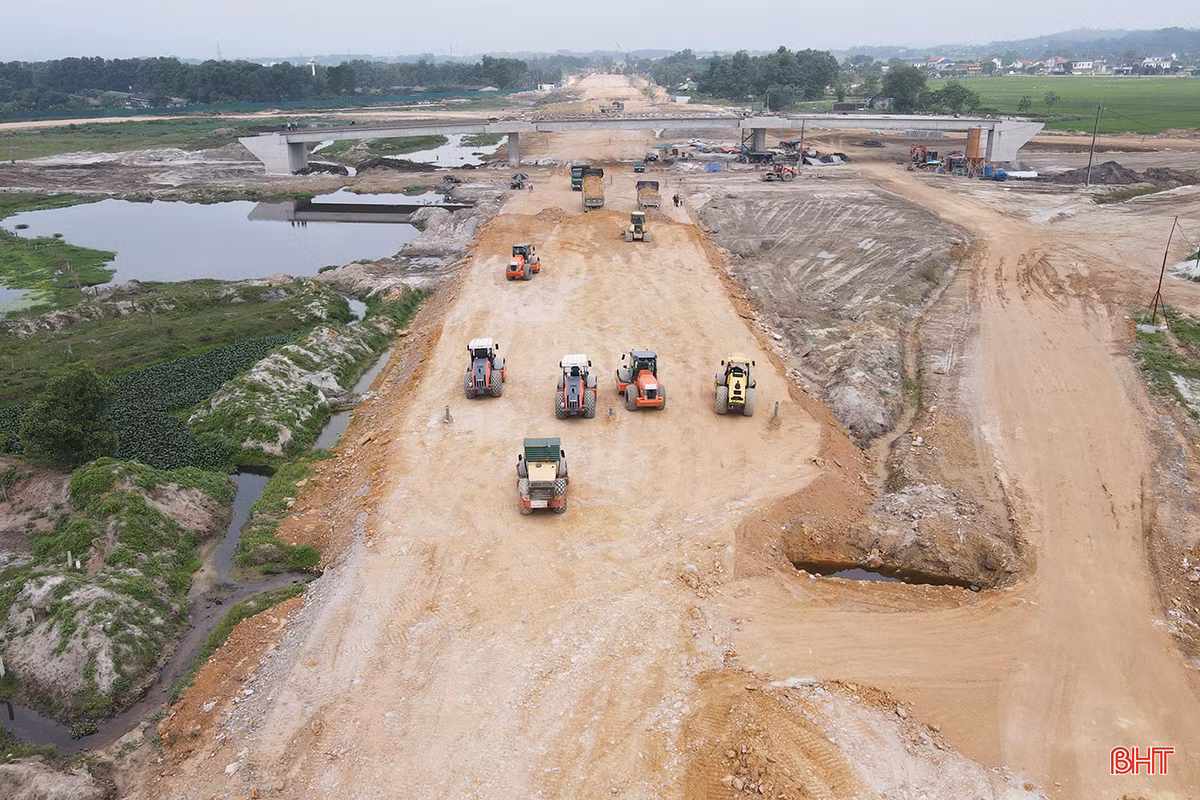

Tổng Công ty 319 Bộ Quốc phòng thi công cao tốc Bãi Vọt - Hàm Nghi.

“Đơn vị đã huy động 500 công nhân, kỹ sư cùng 200 đầu máy, thiết bị, chia làm 16 mũi cùng đồng loạt thi công. Mấy tháng qua, thời tiết Hà Tĩnh không thuận lợi nên việc thi công ít nhiều bị gián đoạn. Vì vậy, hiện nay, đơn vị đang tập trung máy móc, nhân lực để bù lại tiến độ bị “hụt” trước đó”, ông Trần Đình Ngân - Chỉ huy trưởng công trường của Tổng Công ty 319 Bộ Quốc phòng (một trong hai nhà thầu đảm nhận thi công dự án thành phần cao tốc Bãi Vọt - Hàm Nghi) thông tin.

Video: Cấp tập thi công cao tốc Bắc - Nam qua Hà Tĩnh.

Đặt mục tiêu hoàn thành trong tháng 6/2024, dự án đường dây 500kV mạch 3 qua Hà Tĩnh dài 141,52 km với 285 vị trí móng cột cũng đang được chủ đầu tư chỉ đạo các nhà thầu tập trung nhân lực, vật lực đẩy nhanh tiến độ. Với sự vào cuộc quyết liệt của cả hệ thống chính trị và đồng thuận, ủng hộ của Nhân dân, Hà Tĩnh đã sớm hoàn thành việc bàn giao mặt bằng 285/285 vị trí móng cột, đảm bảo dự án được triển khai, thi công đúng kế hoạch

Dự án đường dây 500kV mạch 3 qua Hà Tĩnh dài 141,52 km với 285 vị trí móng cột.

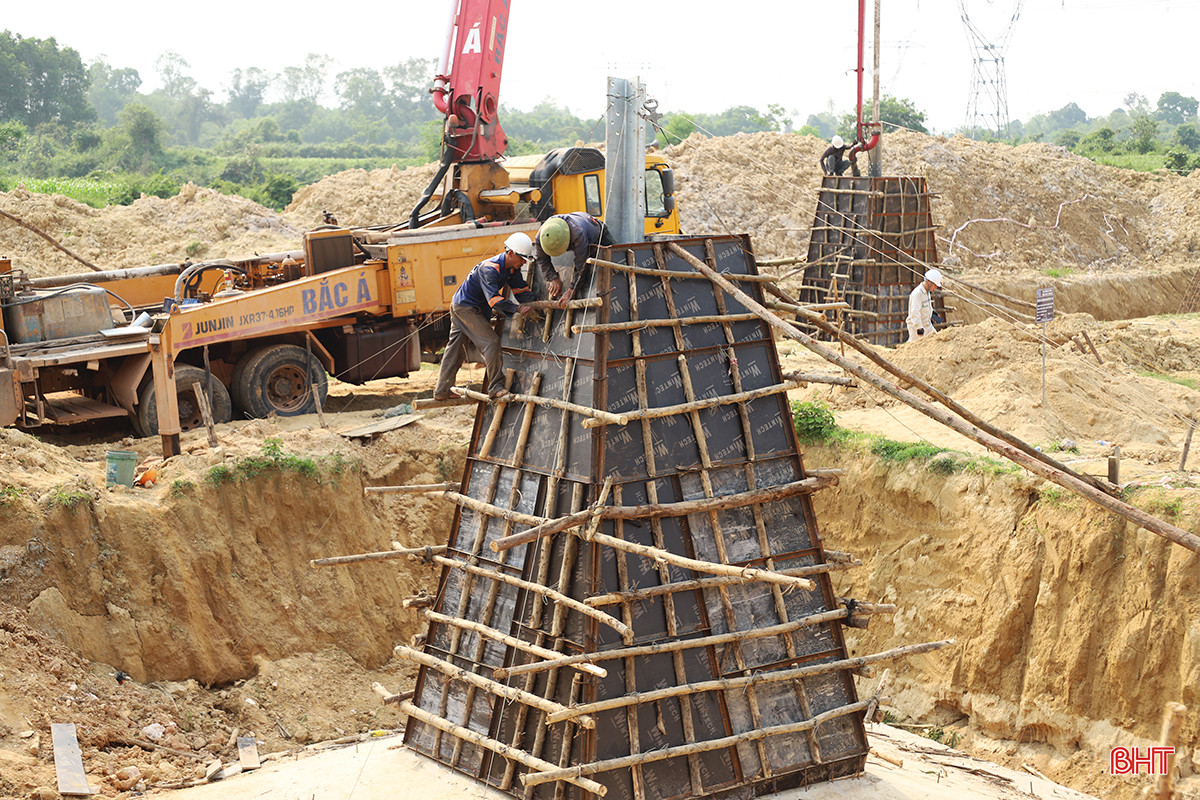

Ông Nguyễn Cao Ngọc - Phó Tổng Giám đốc Công ty CP Xây lắp và Dịch vụ Sông Đà cho hay: Đơn vị đảm nhận xây dựng 71 vị trí móng cột của dự án đường dây 500 kV mạch 3 đoạn qua địa bàn Hà Tĩnh. Huy động tối đa nhân lực, máy móc, thiết bị tập trung cao cho quá trình thi công, tới nay, đơn vị đã cơ bản hoàn thành xây dựng móng cột và đang nỗ lực dựng cột, phục vụ cho việc kéo đường điện, phấn đấu tháng 6/2024 sẽ hoàn thành hạng mục đảm nhận.

Thời điểm này, trên công trường dự án Nhà máy Nhiệt điện Vũng Áng II tại Khu kinh tế Vũng Áng (xã Kỳ Lợi, TX Kỳ Anh), không khí lao động cũng hết sức nhộn nhịp, khẩn trương để đảm bảo mục tiêu vận hành thương mại vào năm 2025.

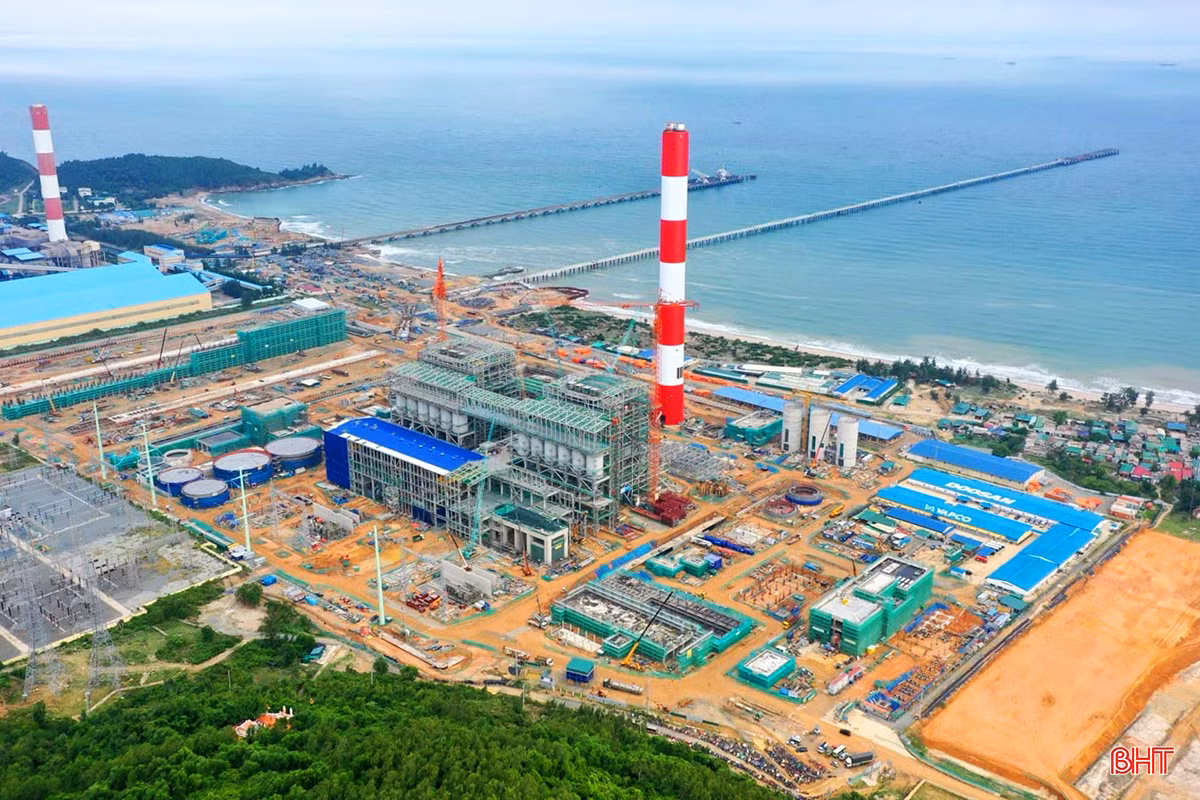

Dự án Nhà máy Nhiệt điện Vũng Áng II đang được đẩy nhanh tiến độ thi công.

Dự án có quy mô 2 tổ máy với tổng công suất 1.330 MW, tổng mức đầu tư 2,2 tỷ USD, được thực hiện theo hình thức đầu tư BOT, do Công ty TNHH Nhiệt điện Vũng Áng 2 làm chủ đầu tư.

Với nhiều nỗ lực từ chủ đầu tư, nhà thầu, tới nay, dự án đã đạt 83% khối lượng công việc. Trong đó, nhiều hạng mục quan trọng đã hoàn thành như lắp đặt, chạy thử thành công hệ thống máy biến áp chính cho tổ máy số 1; đang hoàn tất các khâu cuối cùng cho việc nhận điện cho tổ máy 2 vào tháng 5 năm nay.

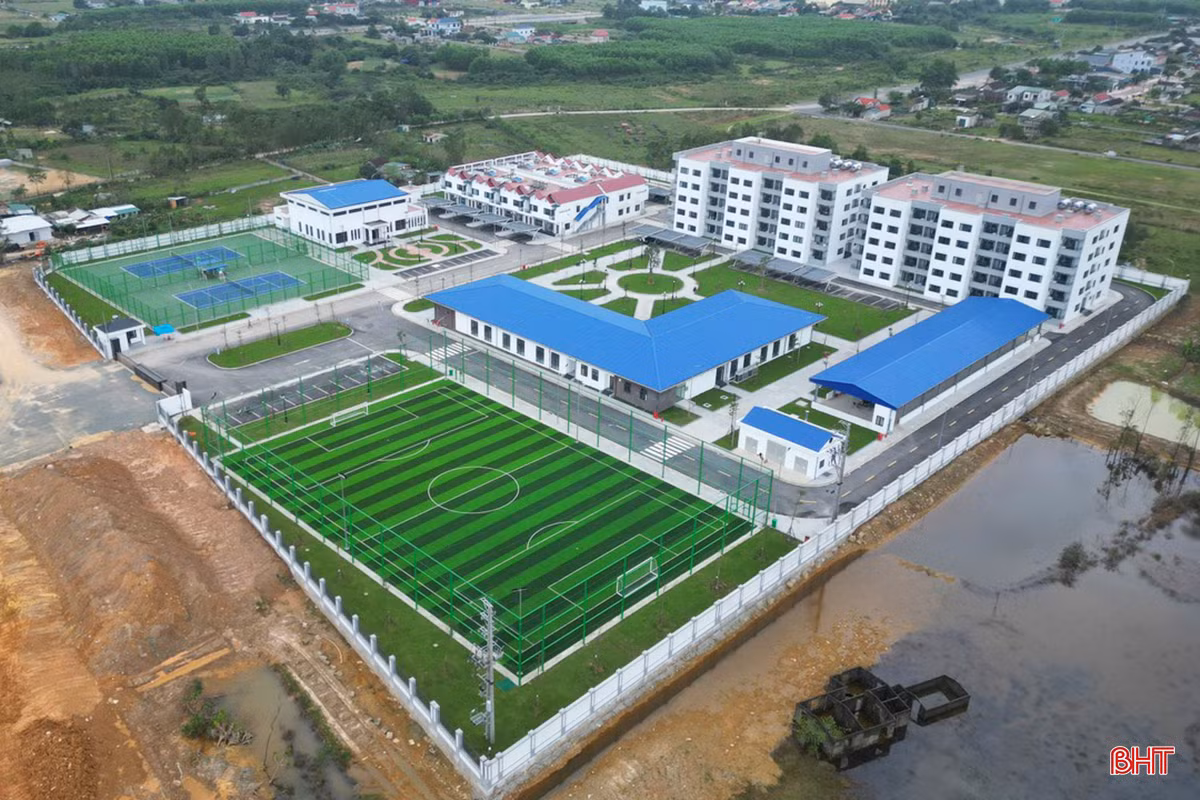

Khu nhà ở cán bộ, công nhân viên của Nhà máy Nhiệt điện Vũng Áng II đã cơ bản hoàn thành.

Ông Hoàng Trọng Bính - Phó Tổng Giám đốc Công ty TNHH Nhiệt điện Vũng Áng 2 (VAPCO) cho hay: Để đảm bảo mục tiêu vào tháng 6/2025 đưa tổ máy số 1 vào vận hành thương mại, tháng 10 cùng kỳ sẽ hoàn thành toàn bộ nhà máy và vận hành tổ máy số 2, trung bình mỗi ngày có hơn 4.000 công nhân cùng hàng trăm thiết bị, máy móc hiện đại đồng loạt thi công trên công trường.

Theo ông Hoàng Trọng Bính, khi đi vào hoạt động, Nhà máy Nhiệt điện Vũng Áng 2 sẽ đóng góp vào lưới điện quốc gia mỗi năm khoảng 7,8 tỷ kWh, mỗi tháng nộp ngân sách hàng chục tỷ đồng. Dự án góp phần đảm bảo an ninh năng lượng cho Việt Nam, thúc đẩy tăng trưởng kinh tế Hà Tĩnh.

Dự án đường Hàm Nghi kéo dài do Ban Quản lý Dự án đầu tư xây dựng công trình giao thông tỉnh làm chủ đầu tư cũng đang được nhà thầu đẩy nhanh tiến độ.

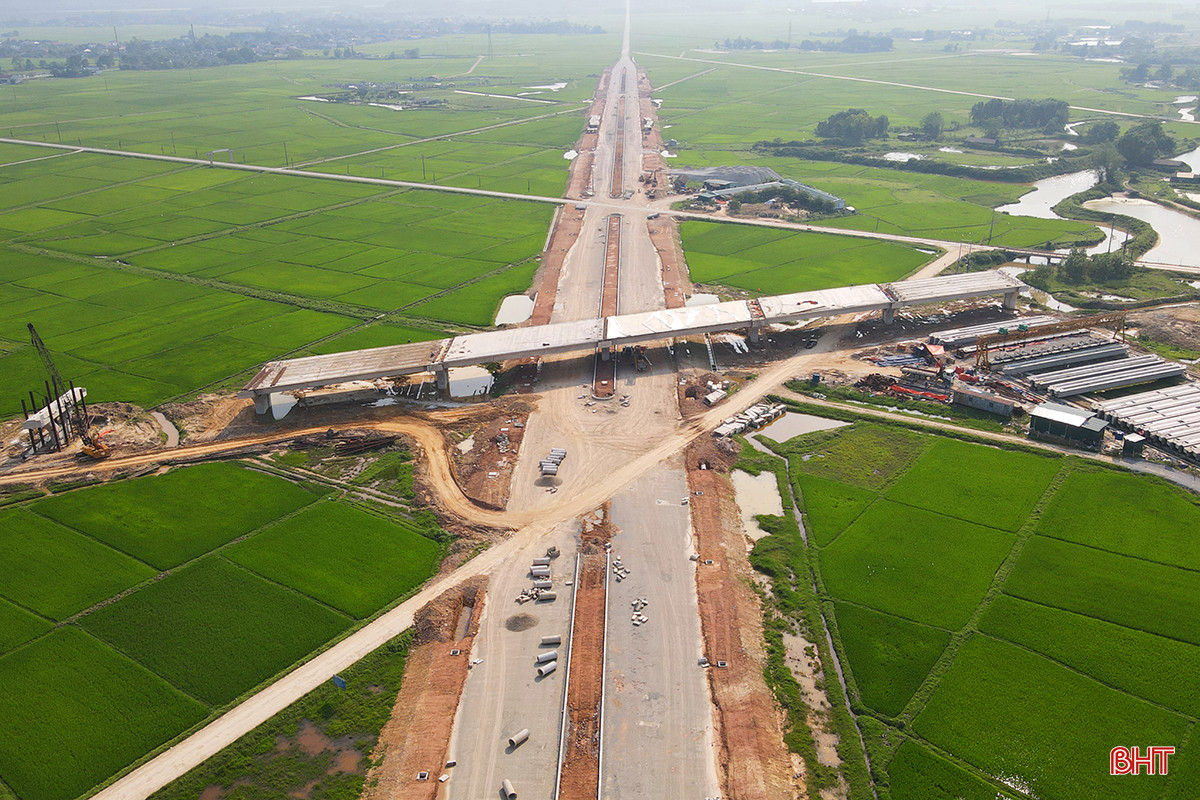

Dự án đường Hàm Nghi kéo dài đang được thi công.

Triển khai thi công từ tháng 11/2022, đến nay, nhà thầu đã hoàn thành phần nền đường, cống thoát nước ngang, móng cấp phối đá dăm 2 km đường và xử lý đất yếu cầu Rào Con. Để dự án kịp hoàn thành vào cuối năm 2024, nhà thầu đang tập trung thi công thảm bê tông nhựa mặt đường, hệ thống hạ tầng kỹ thuật những đoạn tuyến đã được bàn giao mặt bằng.

“Hiện nay, đơn vị và các sở, ngành, địa phương liên quan đang nỗ lực khắc phục khó khăn, tháo gỡ vướng mắc, đôn đốc các nhà thầu tập trung nhân lực, thiết bị để đẩy nhanh tiến độ, sớm đưa công trình về đích và đảm bảo tiến độ, chất lượng”, ông Trần Văn Tùng - Giám đốc Ban Quản lý Dự án đầu tư xây dựng công trình giao thông tỉnh khẳng định.

Tiến độ các công trình, dự án trọng điểm ở Hà Tĩnh được đảm bảo.

Ngoài 4 dự án nêu trên, thời điểm này tại Hà Tĩnh còn có khá nhiều dự án trọng điểm khác cũng đang được triển khai thi công. Có thể kể tới như dự án đường vành đai phía Đông TP Hà Tĩnh; tiểu dự án “Cải thiện cơ sở hạ tầng đô thị Thạch Hà” và tiểu dự án “Cải thiện cơ sở hạ tầng đô thị Hương Khê” thuộc dự án “Cải thiện cơ sở hạ tầng đô thị nhằm giảm thiểu tác động của biến đổi khí hậu cho 4 tỉnh ven biển Bắc Trung Bộ” do AFD - Cơ quan Phát triển Pháp viện trợ; dự án đầu tư xây dựng và kinh doanh hạ tầng Khu công nghiệp Bắc Thạch Hà của VSIP; dự án cải tạo, nâng cấp quốc lộ 8C…

Những dự án, công trình trọng điểm không chỉ phục vụ thiết thực đời sống Nhân dân, mà còn là động lực mở đường phát triển KT-XH Hà Tĩnh ngày càng mạnh mẽ.

Chủ đề Kinh tế Hà Tĩnh

Chủ đề Tăng trưởng kinh tế Hà Tĩnh

Đọc thêm

Dồn sức chặng cuối, tạo đà tăng trưởng

Dồn sức chặng cuối, tạo đà tăng trưởng

Trước yêu cầu hoàn thành mục tiêu tăng trưởng kinh tế hai con số năm 2026, Hà Tĩnh đang tập trung cao độ cho chặng “nước rút”, từ thúc đẩy SXKD, kích cầu tiêu dùng đến tăng tốc thu hút đầu tư, đẩy nhanh tiến độ các dự án...
Tháo gỡ khó khăn cho người nộp thuế

Tháo gỡ khó khăn cho người nộp thuế

Cục Thuế triển khai các chính sách đặc thù nhằm xử lý tồn đọng nghĩa vụ thuế, hỗ trợ doanh nghiệp, hộ kinh doanh và nâng cao hiệu quả quản lý thuế.
Sức sống trên những cánh rừng nghèo

Sức sống trên những cánh rừng nghèo

Ban Quản lý rừng phòng hộ Hương Khê (QLRPH) đã triển khai nhiều giải pháp chăm sóc, nuôi dưỡng, làm giàu rừng tự nhiên và phục hồi rừng bị lấn chiếm để đại ngàn thêm sức sống.
Đông ấm, những vườn rau mướt xanh

Đông ấm, những vườn rau mướt xanh

Từ những vùng rau màu sản xuất tập trung đến các mô hình liên kết, vụ đông ở Hà Tĩnh đang khẳng định vai trò trong nâng cao giá trị sản xuất, gia tăng thu nhập cho người dân.
Tài chính thị trường ngày 23/11: Giá vàng sau tuần giảm sốc, liệu có đảo chiều?

Tài chính thị trường ngày 23/11: Giá vàng sau tuần giảm sốc, liệu có đảo chiều?

Giá vàng thế giới vừa trải qua tuần giảm mạnh nhất trong 8 tháng, trong khi vàng miếng SJC cũng mất tới 4 triệu đồng/lượng. Bước sang tuần mới, phần lớn chuyên gia dự báo giá tiếp tục đi xuống, nhưng vẫn có những kỳ vọng về khả năng phục hồi. Chi tiết có trong Bản tin Tài chính thị trường hôm nay của Báo và phát thanh, truyền hình Hà Tĩnh.
Vàng miếng mất 4 triệu đồng trong tuần qua khi giá thế giới giảm 8,6%

Vàng miếng mất 4 triệu đồng trong tuần qua khi giá thế giới giảm 8,6%

Trong tuần qua (từ ngày 16 - 22/11),  giá vàng thế giới giảm khoảng 8,6%, mạnh nhất từ tháng 3, kéo giá vàng miếng SJC giảm 4 triệu đồng/lượng, còn 133,5 triệu đồng/lượng. Giá vàng trong nước giảm chậm đã kéo mức chênh với giá thế giới lên gần 23 triệu đồng/lượng; chênh lệch mua - bán cũng tăng lên 5 triệu đồng/lượng.
Mở rộng không gian đô thị, khai mở tiềm năng dịch vụ

Mở rộng không gian đô thị, khai mở tiềm năng dịch vụ

Với quy mô hơn 84 ha, tổng mức đầu tư trên 7.700 tỷ đồng, khu đô thị mới tại phường Sông Trí (Hà Tĩnh) được kỳ vọng tạo lập không gian sống hiện đại, mở rộng dư địa phát triển thương mại, dịch vụ tại KKT Vũng Áng.
Đánh thức tiềm năng những vùng nước ven sông

Đánh thức tiềm năng những vùng nước ven sông

Những vùng nước ven sông, cửa sông trên địa bàn Hà Tĩnh đang được khai thác theo nhiều hướng mới, từ mở rộng diện tích nuôi tôm đến phát triển các đối tượng có giá trị kinh tế cao.
Xin chào,
Tôi là Chatbot của
Báo Hà Tĩnh
Hãy hỏi tôi bất kỳ điều gì bạn cần biết về
Báo Hà Tĩnh nhé. Tôi sẵn sàng hỗ trợ!
