“Đón” nắng, đẩy nhanh tiến độ các công trình trọng điểm ở Vũ Quang

(Baohatinh.vn) - Những ngày này, trên các công trường trọng điểm ở Vũ Quang (Hà Tĩnh), từng tốp công nhân đang tranh thủ thời tiết nắng ráo, đẩy nhanh tiến độ thi công để sớm hoàn thành các hạng mục trước mùa mưa bão.

“Đón” nắng, đẩy nhanh tiến độ các công trình trọng điểm ở Vũ Quang

Công nhân Nhà máy Thủy điện Ngàn Trươi (Vũ Quang) linh hoạt thời gian để triển khai các hạng mục công trình.

Để kịp đưa các tổ máy số 1, 2, 3 hòa lưới điện quốc gia vào tháng 10, 11, 12 năm nay, những ngày này, các công nhân, cán bộ kỹ thuật trên công trường Nhà máy Thủy điện Ngàn Trươi (Vũ Quang) đang chạy đua với thời tiết, tranh thủ “đón nắng” để đẩy nhanh tiến độ thi công công trình.

Từ 5 giờ sáng, trên công trường xây dựng và tại các bộ phận kỹ thuật, hàng chục công nhân, cán bộ kỹ thuật đã bắt tay cho một ngày làm việc mới.

“Đón” nắng, đẩy nhanh tiến độ các công trình trọng điểm ở Vũ Quang

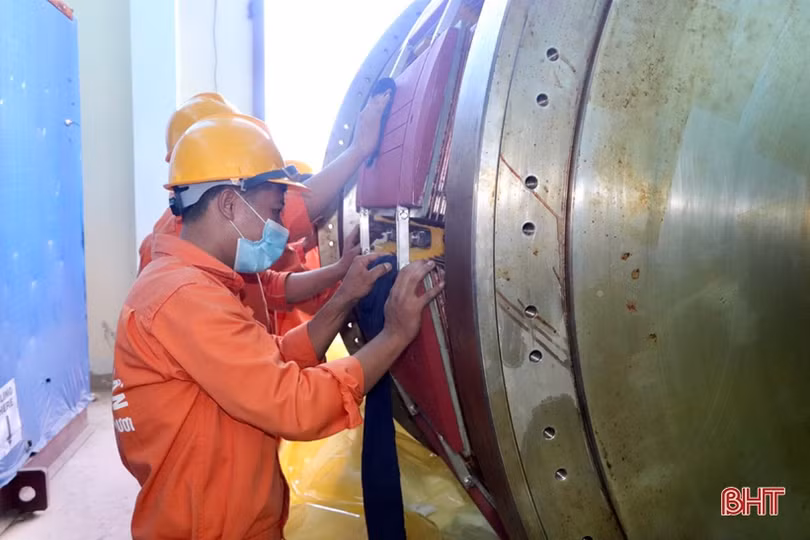

Cán bộ kỹ thuật bộ phận lắp máy đang kiểm tra vệ sinh rotor máy phát số 1.

Anh Nguyễn Tiến Dương - cán bộ kỹ thuật Phòng Quản lý cơ điện, Công ty CP Thủy điện Ngàn Trươi cho biết: “Đối với công trình xây dựng, vấn đề thời tiết có ý nghĩa quyết định rất lớn. Thế nên, dù trời nắng nóng, chúng tôi cũng phải tận dụng thời gian, nỗ lực làm việc để vừa phấn đấu hoàn thiện các hạng mục công trình, vừa đảm bảo yêu cầu khắt khe về kỹ thuật và an toàn lao động. Mọi người đều tích cực làm việc, tập trung cao độ để có thể rút ngắn thời gian thi công, sớm hoàn thiện các hạng mục công trình trước mùa mưa bão”.

Cũng theo anh Dương, hối hả, khẩn trương là vậy, song, tất cả công nhân, cán bộ kỹ thuật đều tuân thủ nghiêm các biện pháp phòng dịch Covid-19 khi làm việc. Tại khu lán trại, dung dịch sát khuẩn, khẩu trang được đặt ở nhiều vị trí khác nhau để cán bộ, công nhân sử dụng.

“Đón” nắng, đẩy nhanh tiến độ các công trình trọng điểm ở Vũ Quang

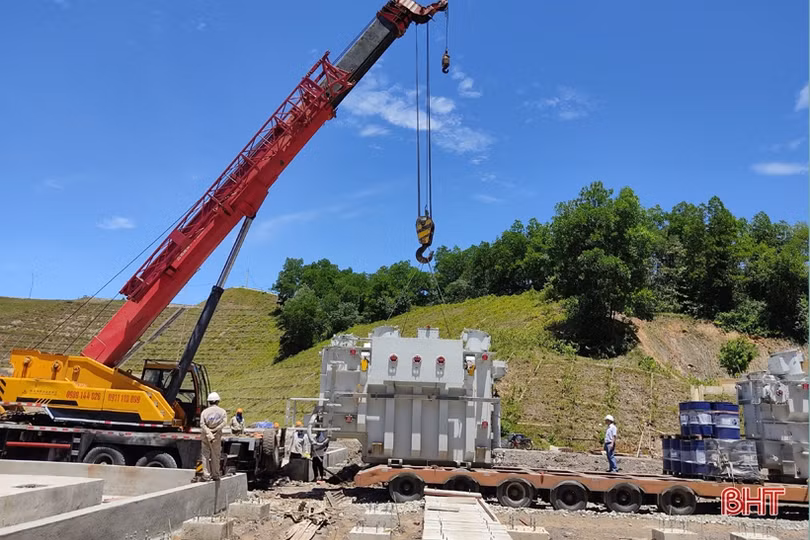

Nhà máy Thủy điện Ngàn Trươi dự kiến sẽ hòa lưới điện quốc gia tổ máy số 1 vào tháng 10/2021.

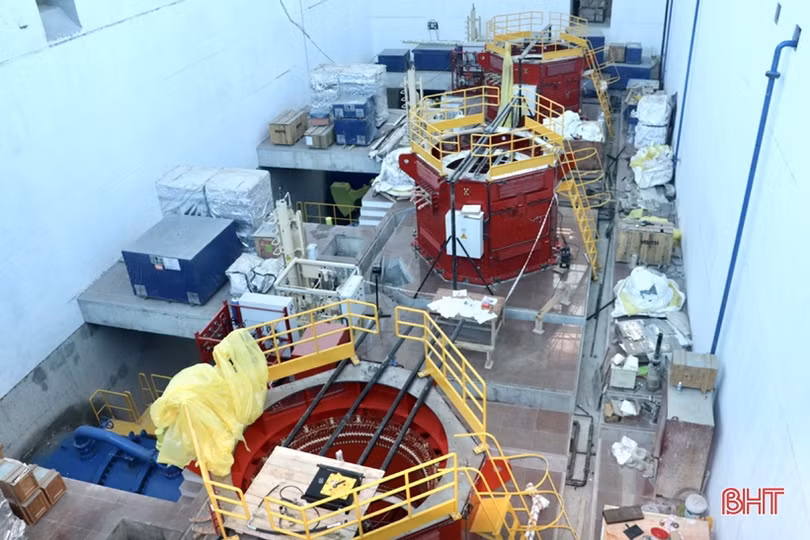

Ông Trương Minh Hà - Phó Tổng Giám đốc Công ty CP Thủy điện Ngàn Trươi cho biết: “Đến nay, về phần xây dựng, Nhà máy Thủy điện Ngàn Trươi đã đạt khoảng 95% khối lượng. Hiện, nhà thầu đang tập trung hoàn thiện những công đoạn cuối cùng như sơn sửa, chỉnh trang khuôn viên nhà máy. Phần lắp máy đã đạt 85% kế hoạch. Chúng tôi đang tập trung chỉ đạo kỹ thuật tập trung lắp 3 rotor - công đoạn cuối cùng để đưa các tổ máy vào vận hành. Dự kiến, Nhà máy sẽ hòa lưới điện quốc gia tổ máy số 1, 2, 3 lần lượt vào tháng 10, 11 và tháng 12 năm nay”.

“Đón” nắng, đẩy nhanh tiến độ các công trình trọng điểm ở Vũ Quang

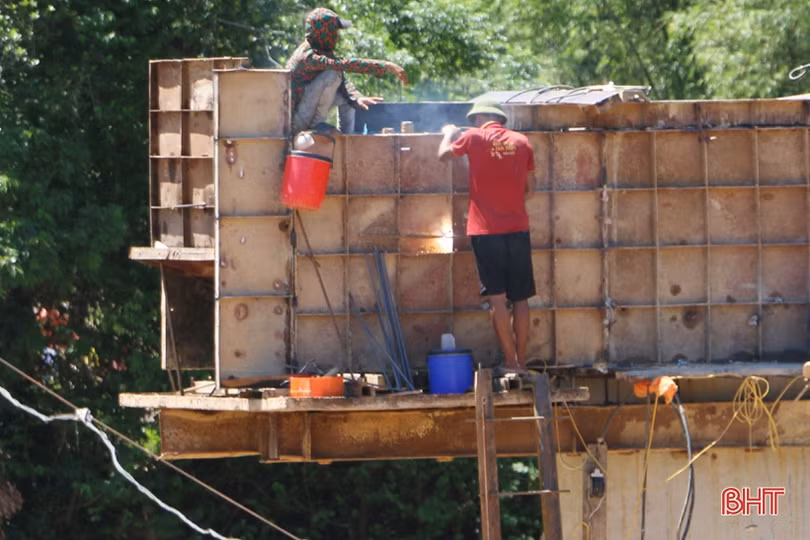

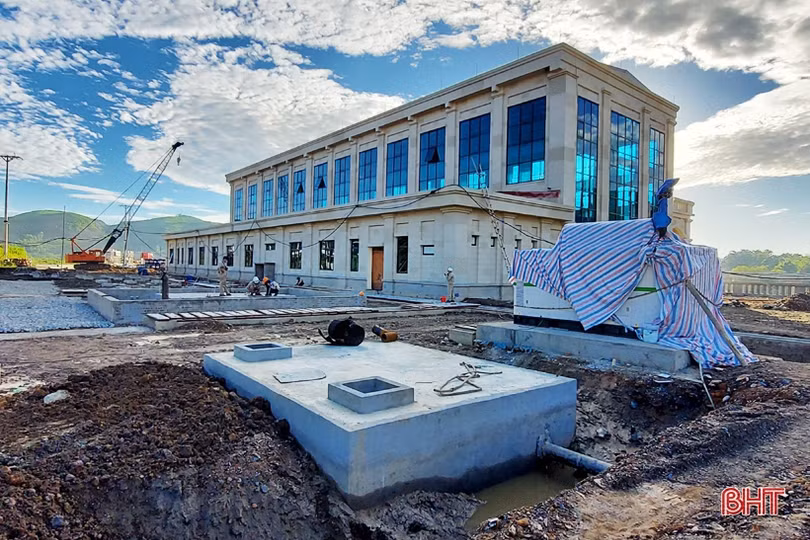

Bên ngoài nhà máy, các công nhân đang tập trung sơn sửa, chỉnh trang khuôn viên.

Nhà máy Thủy điện Ngàn Trươi được khởi công xây dựng từ tháng 12/2017 với công suất thiết kế 25,5MW. Khi đi vào hoạt động, Nhà máy sẽ cung cấp trung bình mỗi năm khoảng 73,71 triệu kWh điện cho hệ thống điện quốc gia, với doanh thu đạt khoảng hơn 100 tỷ đồng/năm, nộp ngân sách khoảng trên 20 tỷ đồng/năm.

Ngoài ra, Nhà máy còn kết hợp cung cấp nước cho sản xuất, sinh hoạt, phòng chống lũ, tạo việc làm thường xuyên cho 35 lao động kỹ thuật cao, góp phần thúc đẩy phát triển kinh tế - xã hội của huyện Vũ Quang nói riêng và tỉnh Hà Tĩnh nói chung.

“Đón” nắng, đẩy nhanh tiến độ các công trình trọng điểm ở Vũ Quang

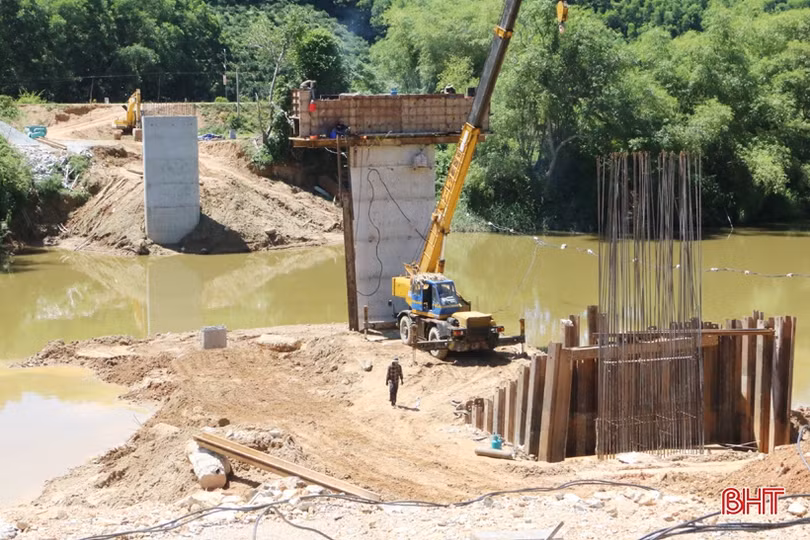

Công nhân Công ty TNHH Xây dựng và Thương Mại Hoàng Ngọc đang thi công phần trụ cầu cầu Cửa Rào.

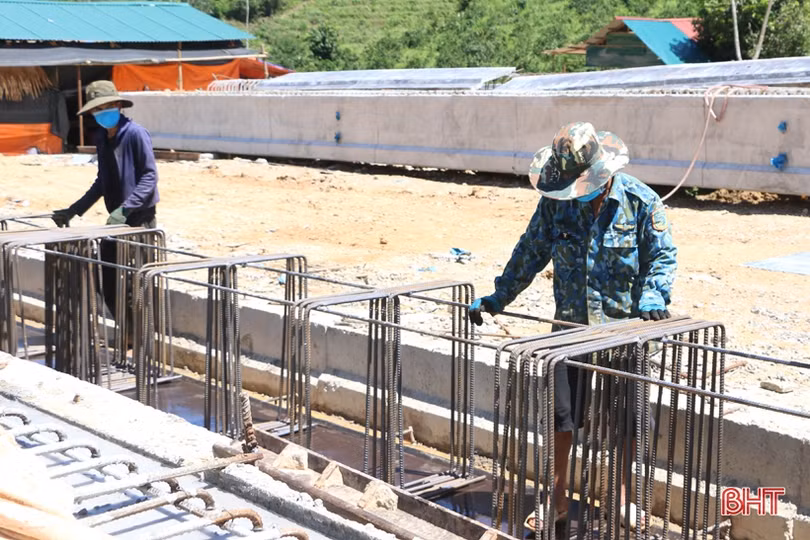

Tại công trình cầu Cửa Rào nối hai xã Quang Thọ và Đức Liên, các tốp công nhân của Công ty TNHH Xây dựng và Thương mại Hoàng Ngọc cũng đang hối hả thi công xây lắp. Để đảm bảo phòng dịch, nhà thầu đã bố trí công nhân làm việc giãn cách theo từng tổ và tuân thủ nghiêm ngặt quy định 5K.

Ông Nguyễn Trọng Lê - Chỉ huy trưởng công trình cầu Cửa Rào cho biết: “Tranh thủ trời nắng ráo, chúng tôi động viên anh em cố gắng đẩy nhanh tiến độ làm việc để đảm bảo kế hoạch đề ra. Hiện, công trình có hơn 30 công nhân làm việc, chúng tôi đang chia công nhân làm 2 ca để vừa tránh tập trung đông người, vừa để bố trí làm việc hợp lý”.

“Đón” nắng, đẩy nhanh tiến độ các công trình trọng điểm ở Vũ Quang

Để làm việc hiệu quả dưới thời tiết nắng nóng, công nhân thi công cầu Cửa Rào được bố trí làm việc buổi sáng từ 6 - 10h30 và buổi chiều từ 15h - 18h30.

Theo Ban quản lý Dự án đầu tư xây dựng huyện Vũ Quang, công trình cầu Cửa Rào có tổng mức đầu tư xây dựng hơn 63 tỷ đồng. Công trình được khởi công vào ngày 31/12/2020, dự kiến sẽ hoàn thành vào cuối tháng 7/2022.

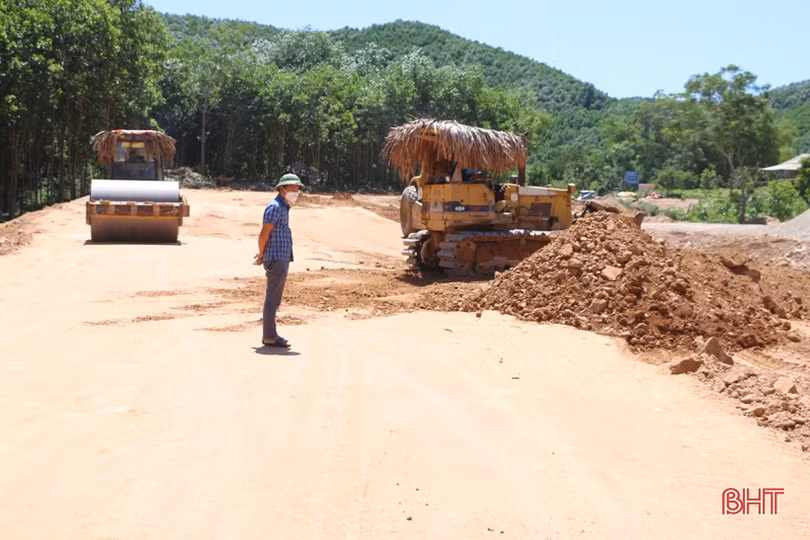

Đến thời điểm này, dự án đã đạt tiến độ hơn 30%. Trong tuần tới, đơn vị thi công cầu Cửa Rào sẽ huy động thêm máy móc, nhân lực để đẩy nhanh hơn nữa tiến độ thi công, đảm bảo thời gian hoàn thành dự án như cam kết với chủ đầu tư.

“Đón” nắng, đẩy nhanh tiến độ các công trình trọng điểm ở Vũ Quang

Công nhân thi công cầu Cửa Rào đảm bảo công tác phòng, chống dịch Covid-19 trong quá trình thi công.

Ông Phan Xuân Nam - Giám đốc Ban quản lý Dự án đầu tư xây dựng huyện Vũ Quang cho biết: "Công trình cầu Cửa Rào là dự án quan trọng, khi hoàn thành sẽ thuận lợi cho việc đi lại, giao thương kinh tế của người dân trên địa bàn. Vì vậy, để thực hiện tốt “mục tiêu kép” vừa chống dịch COVID-19, vừa đảm bảo tiến độ, chất lượng công trình, Ban đã chỉ đạo, đôn đốc đơn vị thi công khắc phục mọi khó khăn, tranh thủ thời tiết nắng ráo để đẩy nhanh tiến độ các hạng mục.

Đặc biệt, trong quá trình thi công phải thực hiện nghiêm công tác phòng dịch COVID-19 theo khuyến cáo của Bộ Y tế như: đeo khẩu trang, giữ đúng khoảng cách; tại các khu lán trại, dung dịch sát khuẩn, khẩu trang được đặt ở nhiều vị trí khác nhau để cán bộ, kỹ sư, công nhân tiện sử dụng".

“Đón” nắng, đẩy nhanh tiến độ các công trình trọng điểm ở Vũ Quang

Đơn vị giám sát cầu Cửa Rào đốc thúc công nhân đẩy nhanh tiến độ thi công phần đường hai đầu cầu.

Ông Nam cũng cho biết thêm, để đảm bảo sức khỏe cho công nhân khi làm việc ngoài trời nắng nóng, Ban đã yêu cầu các nhà thầu điều chỉnh thời gian làm việc từ 6h và kết thúc ca làm sáng lúc 10h30. Buổi chiều, thời gian bắt đầu làm việc từ 15h và kết thúc lúc 18h30” phút, đồng thời, trang bị đồ bảo hộ lao động cá nhân cho công nhận tại các khu vực thi công.

Tin liên quan:

Chủ đề Công nghiệp, Tiểu thủ Công nghiệp, xây dựng

Đọc thêm

Gỡ nút thắt cho du lịch suối Rào Àn

Gỡ nút thắt cho du lịch suối Rào Àn

Trước những vướng mắc trong quản lý hoạt động du lịch tại suối Rào Àn, Sở NN&MT Hà Tĩnh vừa có văn bản hướng dẫn UBND xã Sơn Kim 1 từng bước tháo gỡ các khó khăn liên quan.
Xăng E10 thay thế RON 95-từ hoài nghi đến thích nghi

Xăng E10 thay thế RON 95-từ hoài nghi đến thích nghi

Sau thời gian thử nghiệm và 1 ngày chính thức áp dụng kinh doanh bắt buộc xăng sinh học E10 thay thế RON95, thị trường xăng dầu tại Hà Tĩnh ghi nhận hoạt động bán lẻ diễn ra thông suốt, người dân cơ bản đã làm quen với loại nhiên liệu mới.
Người tiêu dùng ngày càng khắt khe, buộc ngành sữa Việt phải nâng chuẩn

Người tiêu dùng ngày càng khắt khe, buộc ngành sữa Việt phải nâng chuẩn

Khi người tiêu dùng ngày càng kỹ tính hơn trong việc chọn sữa, chất lượng không nằm ở tuyên bố “cao cấp” tự xưng, mà từ trải nghiệm thực tế và sự bảo chứng từ các tổ chức kiểm định uy tín. Ở vị thế anh cả, với gần 50 năm đồng hành cùng người Việt và một cam kết không đổi về chất lượng, Vinamilk khẳng định sự “cao cấp” với bảng thành tích quốc tế ấn tượng.
Xăng E10 "phủ sóng" hệ thống cửa hàng bán lẻ xăng dầu ở Hà Tĩnh

Xăng E10 "phủ sóng" hệ thống cửa hàng bán lẻ xăng dầu ở Hà Tĩnh

Hệ thống cửa hàng bán lẻ xăng dầu trên địa bàn Hà Tĩnh đã cơ bản hoàn thành chuyển đổi sang kinh doanh xăng sinh học E10, cho thấy sự chủ động của doanh nghiệp và hiệu quả công tác chỉ đạo, quản lý của các cơ quan chức năng trong thực hiện lộ trình chuyển đổi nhiên liệu mới.
Hành trình “50 năm phụng sự khát vọng Việt” được Vinamilk kể lại tại triển lãm chuyên ngành sữa 2026

Hành trình “50 năm phụng sự khát vọng Việt” được Vinamilk kể lại tại triển lãm chuyên ngành sữa 2026

Không chỉ là không gian trưng bày sản phẩm, gian hàng Vinamilk tại chuỗi triển lãm chuyên ngành sữa - kem - trà sữa và thức uống hiện đại năm 2026 thu hút đông đảo khách tham quan, khi biến hành trình 50 năm phát triển thành trải nghiệm đa giác quan, nơi người tiêu dùng có thể trực tiếp “chạm” vào câu chuyện thương hiệu.
Chuyển động cùng chiến lược tăng trưởng xanh

Chuyển động cùng chiến lược tăng trưởng xanh

Từ những dự án công nghiệp xanh đến các mô hình nông nghiệp giảm phát thải, Hà Tĩnh đang từng bước hiện thực hóa chiến lược phát triển bền vững gắn với tăng trưởng xanh. Không chỉ tạo động lực cho tăng trưởng kinh tế, định hướng “xanh hóa” còn mở ra dư địa mới trong thu hút đầu tư, nâng cao năng lực cạnh tranh và thích ứng với xu thế chuyển đổi toàn cầu.
Bộ Công Thương giải đáp về xăng E10

Bộ Công Thương giải đáp về xăng E10

Trước thời điểm xăng E10 được triển khai toàn quốc từ 1/6, Bộ Công Thương công bố bộ câu hỏi giải đáp hàng loạt băn khoăn của người dân khi sử dụng xăng sinh học E10.
Hạn chót xác thực thuê bao để tránh bị khóa SIM 2 chiều, thu hồi số

Hạn chót xác thực thuê bao để tránh bị khóa SIM 2 chiều, thu hồi số

Theo Thông tư 08/2026/TT-BKHCN, thời hạn người dân xác thực thuê bao không còn nhiều. Đúng quy định của thông tư, việc khóa 1 chiều gọi và nhắn tin đã có hiệu lực từ đầu tháng 5 và tiến tới là khóa 2 chiều và thu hồi số đối với các thuê bao không thực hiện xác thực thông tin thuê bao.
Xin chào,
Tôi là Chatbot của
Báo Hà Tĩnh
Hãy hỏi tôi bất kỳ điều gì bạn cần biết về
Báo Hà Tĩnh nhé. Tôi sẵn sàng hỗ trợ!
