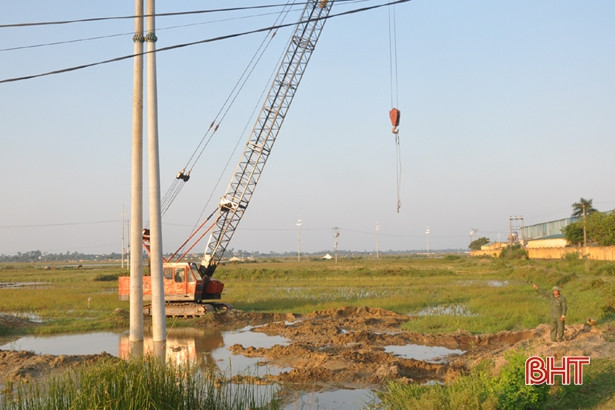

Dự án xây dựng đường dây và trạm biến áp 110 kV Cẩm Xuyên có tổng mức đầu tư 75 tỷ đồng; khởi công ngày 28/4/2018, dự kiến đóng điện cuối tháng 10/2018.

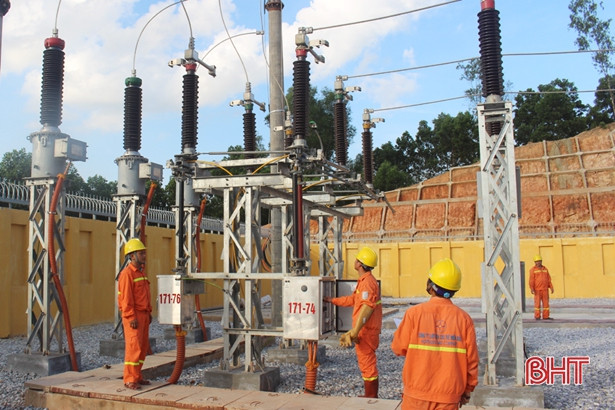

Công nhân ngành điện kiểm tra, vận hành trạm biến áp 110 kV Hương Khê
Quy mô đầu tư gồm: Xây dựng mới trạm biến áp 110 kV Cẩm Xuyên có quy mô 2x40 MVA – 110/35/22 kV; đường dây 110 kV mạch kép chiều dài 0,3 km đấu nối chuyển tiếp trên đường dây 110 kV lộ 176 T500HT; xây dựng mới 4 xuất tuyến 35 kV với tổng chiều dài 4 km kết nối với các trạm biến áp 110 kV Thạch Linh (lộ 374 E18.1) và Kỳ Anh (lộ 372 E18.3), cấp điện cho các phụ tải tại Thiên Cầm.
Dự án xây dựng đường dây và trạm biến áp 110 kV Nghi Xuân có tổng mức đầu tư 95 tỷ đồng.
Dự án xây dựng đường dây và trạm biến áp 110 kV Nghi Xuân có tổng mức đầu tư 95 tỷ đồng, khởi công ngày 25/5/2018.
Quy mô đầu tư gồm: Xây dựng mới trạm biến áp 110 kV Nghi Xuân có quy mô 2x25 MVA – 110/35/22 kV; đường dây 110 kV mạch kép dài 8 km đấu nối chuyển tiếp trên đường dây 110 kV lộ 174 T220 Hưng Đông; xây dựng mới 4 xuất tuyến 35 kV với tổng chiều dài 2,6 km kết nối với các trạm biến áp 110 kV Bến Thủy (lộ 372 E15.7), cấp điện cho các phụ tải tại thị trấn Xuân An và các phụ tải phía Nam và Đông Nam huyện Nghi Xuân.
Trạm biến áp 110 kV Cẩm Xuyên và trạm 110 kV Nghi Xuân đóng điện, đi vào hoạt động sẽ góp phần quan trọng đảm bảo cung cấp điện ổn định cho địa bàn TP Hà Tĩnh, các huyện Cẩm Xuyên, Kỳ Anh, Nghi Xuân và TX Hồng Lĩnh.
Được biết, dự án xây dựng đường dây và trạm biến áp 110 kV Hồng Lĩnh cũng đã có quyết định đầu tư với tổng nguồn vốn 119 tỷ đồng.
Trên địa bàn Hà Tĩnh hiện có 7 trạm 110 kV với tổng công suất đặt 366 MVA. Gồm cá trạm 110 kV Thạch Linh, Linh Cảm, Can Lộc, Kỳ Anh, Vũng Áng - Kỳ Anh, Hương Sơn và Hương Khê. Tổng nhu cầu công suất của các phụ tải khu vực Hà Tĩnh hiện nay lớn nhất 204.2 MW, tổng công suất đặt của các trạm biến áp ngành điện (366 MVA), tỷ lệ mang tải 55,79%. Nhìn chung, các máy biến áp đáp ứng được nhu cầu phát triển kinh tế - xã hội trên địa bàn. |
