Tạo thuận lợi nhất để các dự án trọng điểm quốc gia qua Hà Tĩnh đảm bảo tiến độ

(Baohatinh.vn) - Bí thư Tỉnh ủy Hoàng Trung Dũng khẳng định, Hà Tĩnh sẽ luôn đồng hành, hỗ trợ tối đa cho chủ đầu tư, nhà thầu, góp phần đưa các dự án trọng điểm quốc gia luôn thi công thuận lợi, hoàn thành đúng kế hoạch.

Chiều 9/7, đồng chí Hoàng Trung Dũng - Ủy viên BCH Trung ương Đảng, Bí thư Tỉnh ủy đi kiểm tra công tác bồi thường, GPMB và tiến độ thực hiện dự án đường bộ cao tốc Bắc - Nam, dự án đường dây 500 kV mạch 3 qua địa bàn Hà Tĩnh.

Cùng đi có Chủ tịch Ủy ban MTTQ tỉnh Trần Nhật Tân, Phó Chủ tịch HĐND tỉnh Trần Văn Kỳ và lãnh đạo các sở, ban, ngành, địa phương liên quan.

Bí thư Tỉnh ủy Hoàng Trung Dũng và các thành viên trong đoàn kiểm tra việc thực hiện công tác bồi thường GPMB dự án cao tốc Bắc - Nam đoạn Hàm Nghi - Vũng Áng tại nút giao với quốc lộ 12C thuộc địa phận xã Kỳ Tân (huyện Kỳ Anh).

Bí thư Tỉnh ủy Hoàng Trung Dũng và đoàn công tác đã tới kiểm tra tiến độ thực hiện công tác bồi thường, hỗ trợ, tái định cư và thi công đoạn cao tốc Hàm Nghi - Vũng Áng (một trong 3 dự án thành phần cao tốc Bắc - Nam phía Đông giai đoạn 2021-2025 qua Hà Tĩnh) tại nút giao với quốc lộ 12C thuộc địa phận xã Kỳ Tân (huyện Kỳ Anh).

Thông tin với đoàn, đại diện chủ đầu tư - Ban Quản lý dự án Thăng Long (Bộ GTVT) cho biết, cao tốc Hàm Nghi - Vũng Áng dài 54,2 km đi qua 3 huyện: Thạch Hà, Cẩm Xuyên và Kỳ Anh. Hiện nay, khối lượng thi công đoạn tuyến này đạt 47%, trong đó đã thảm bê tông nhựa rỗng C25 được 10 km, thảm cấp phối đá dăm 12 km.

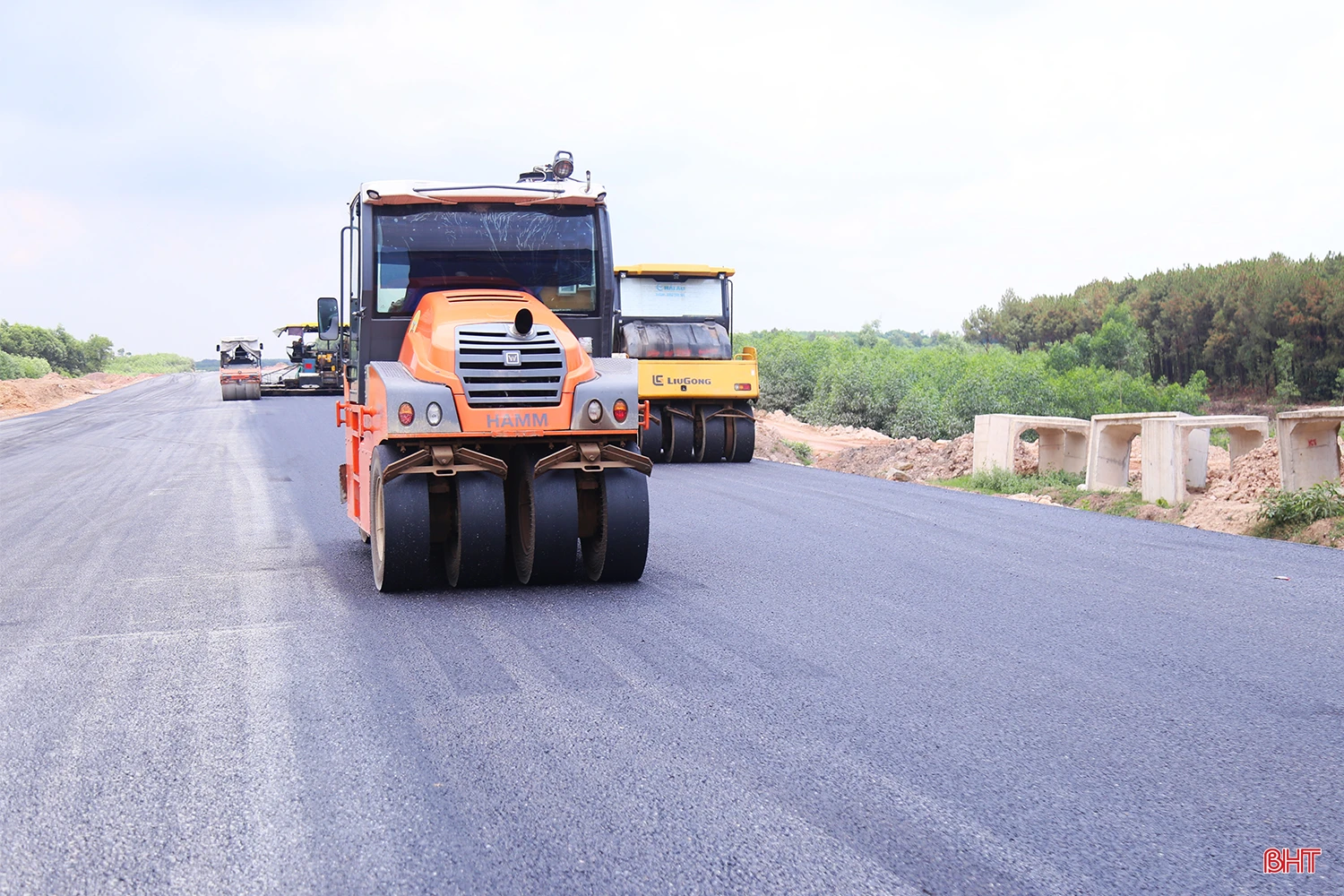

Dự án cao tốc Bắc - Nam qua Hà Tĩnh đang được triển khai thi công đảm bảo tiến độ đề ra.

Tranh thủ thời tiết thuận lợi, đơn vị đang yêu cầu nhà thầu tập trung cao cho việc đào đắp nền đường, thi công phần móng, mặt đường với nỗ lực hoàn thành, đưa vào khai thác trước ngày 30/6/2025. Phần mặt bằng hiện không có vướng mắc, khó khăn đáng kể. Tuy nhiên, các địa phương cần đẩy nhanh tiến độ di dời hạ tầng kỹ thuật đường điện để quá trình thi công không bị gián đoạn.

Đại diện chủ đầu tư cũng đánh giá cao công tác lãnh đạo, chỉ đạo sát sao của tỉnh, sự phối hợp giải quyết các khó khăn, vướng mắc của sở, ban, ngành cấp tỉnh và địa phương có liên quan trong công tác GPMB, đảm bảo nguồn vật liệu xây dựng thi công.

Bí thư Tỉnh ủy Hoàng Trung Dũng cùng đoàn kiểm tra việc thực hiện công tác bồi thường GPMB và thi công dự án đường dây 500 kV mạch 3 tại vị trí cột 70 thuộc địa phận xã Kỳ Tân, huyện Kỳ Anh.

Tiếp đó, Bí thư Tỉnh ủy Hoàng Trung Dũng và đoàn đã tới kiểm tra công tác GPMB và thi công dự án đường dây 500 kV mạch 3 đoạn Quảng Trạch - Quỳnh Lưu tại vị trí cột 09 ở xã Kỳ Nam (TX Kỳ Anh) và cột 70 ở xã Kỳ Tân (huyện Kỳ Anh).

Cột 09 nằm ở dãy núi Hoành Sơn nên quá trình vận chuyển thiết bị, nguyên vật liệu dựng cột gặp khá nhiều khó khăn. Hiện nay, nhà thầu đang nỗ lực hoàn thành việc dựng cột. Cột 70 dù gặp khó khăn trong quá trình thi công do ở khu vực đồi núi nhưng đã hoàn thành dựng cột và chuẩn bị triển khai kéo dây.

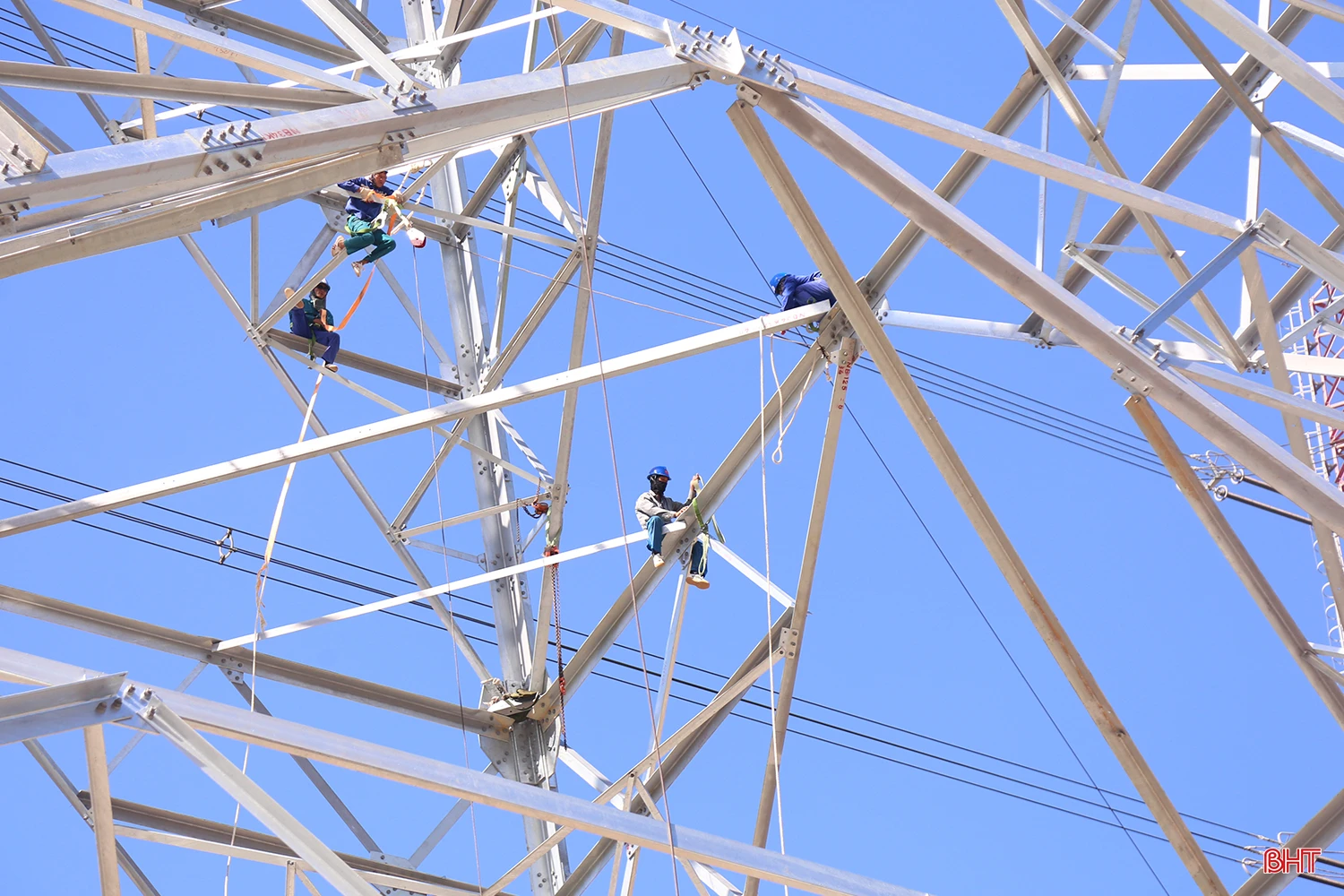

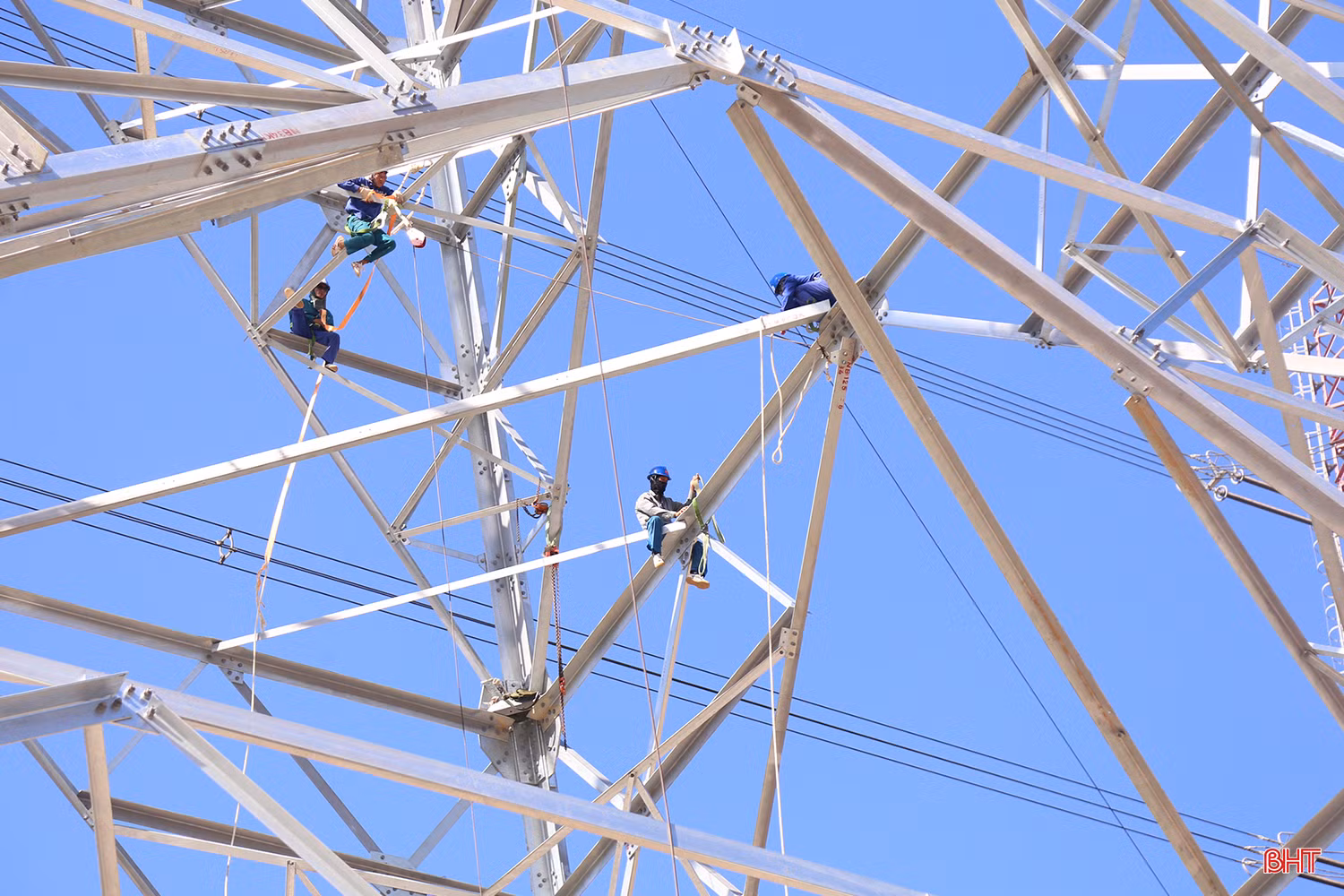

Công nhân thi công dự án đường dây 500 kV mạch 3 tại cột 09 ở xã Kỳ Nam, TX Kỳ Anh.

Báo cáo nhanh với đoàn công tác của tỉnh, đại diện Ban Quản lý dự án các công trình điện Miền Trung (chủ đầu tư) cho hay, cùng với việc bàn giao 100% mặt bằng dự án, thời gian qua, các cấp chính quyền, cơ quan liên quan của tỉnh đã huy động nguồn lực sẵn có, hỗ trợ tối đa, tạo mọi điều kiện để chủ đầu tư, nhà thầu, đơn vị thi công tổ chức tốt nhất công tác hậu cần, nơi ăn ở, sinh hoạt, đi lại bảo đảm thuận tiện, an toàn sức khỏe cho cán bộ, kỹ sư, công nhân, người lao động.

Qua kiểm tra thực tế và nghe đại diện các sở, ngành, địa phương và chủ đầu tư báo cáo, Bí thư Tỉnh ủy Hoàng Trung Dũng ghi nhận, biểu dương sự nỗ lực của các đơn vị, địa phương trong thực hiện công tác bồi thường GPMB dự án cao tốc Bắc - Nam và đường điện 500 kV mạch 3 qua địa bàn tỉnh.

Bí thư Tỉnh ủy cũng đánh giá cao nỗ lực của chủ đầu tư, nhà thầu, đơn vị tư vấn giám sát và đội ngũ cán bộ, kỹ sư, công nhân, người lao động trong việc khắc phục khó khăn, bất lợi của thời tiết để đẩy nhanh tiến độ thi công các công trình, dự án.

Nhấn mạnh về tầm quan trọng của các công trình, dự án trọng điểm quốc gia đang triển khai trên địa bàn tỉnh, Bí thư Tỉnh ủy Hoàng Trung Dũng đề nghị chủ đầu tư, nhà thầu tiếp tục nêu cao tinh thần “vượt nắng, thắng mưa”, huy động tối đa nhân lực, máy móc, phương tiện chia “3 ca, 4 kíp” đẩy nhanh quá trình thi công, đảm bảo tiến độ dự án. Quá trình thi công cần đảm bảo chất lượng công trình, vệ sinh môi trường, an toàn lao động.

Bí thư Tỉnh ủy khẳng định, tỉnh sẽ luôn đồng hành, hỗ trợ tối đa chủ đầu tư, nhà thầu, góp phần đưa dự án hoàn thành đúng kế hoạch. Bí thư Tỉnh ủy cũng yêu cầu các sở, ngành và địa phương liên quan thường xuyên bám sát các dự án, tích cực phối hợp với chủ đầu tư, nhà thầu tháo gỡ những khó khăn, vướng mắc phát sinh, tạo thuận lợi để các dự án hoàn thành đúng tiến độ.

* Cũng trong chiều 9/7, Bí thư Tỉnh ủy Hoàng Trung Dũng và đoàn công tác đã đến kiểm tra mô hình trồng dứa tại xã Kỳ Tân (huyện Kỳ Anh). Đây là mô hình liên kết với Công ty CP Thực phẩm xuất khẩu Đồng Giao (Ninh Bình), được triển khai từ đầu năm 2024 với diện tích gần 20 ha.

Bí thư Tỉnh ủy Hoàng Trung Dũng và đoàn công tác kiểm tra mô hình trồng dứa tại xã Kỳ Tân, huyện Kỳ Anh.

Đánh giá đây là một trong những mô hình kinh tế có nhiều triển vọng, nâng cao thu nhập, khai thác hiệu quả diện tích đất đồi núi, Bí thư Tỉnh ủy yêu cầu huyện Kỳ Anh tập trung theo dõi, hỗ trợ người dân, doanh nghiệp trong quá trình sản xuất, trước khi nhân rộng cần có sự tổng kết, đánh giá cụ thể về năng suất, thị trường tiêu thụ để đảm bảo phát triển bền vững.

Mô hình trồng dứa ở xã Kỳ Tân, huyện Kỳ Anh.

Chủ đề GPMB cao tốc Bắc - Nam qua Hà Tĩnh

Chủ đề Cao tốc Bắc - Nam qua Hà Tĩnh

Chủ đề Đường dây 500kV mạch 3 Quảng Trạch - Phố Nối

Đọc thêm

Chương trình hành động của Chính phủ về Quy hoạch tổng thể quốc gia

Chương trình hành động của Chính phủ về Quy hoạch tổng thể quốc gia

Thay mặt Chính phủ, Phó Thủ tướng Thường trực Chính phủ Phạm Gia Túc vừa ký Nghị quyết số 402/NQ-CP ngày 21/11/2026 ban hành Chương trình hành động của Chính phủ thực hiện Nghị quyết số 81/2023/QH15 ngày 09/01/2023 của Quốc hội về Quy hoạch tổng thể quốc gia thời kỳ 2021 - 2030, tầm nhìn đến năm 2050 và Nghị quyết số 252/2025/QH15 ngày 10/12/2025 của Quốc hội sửa đổi, bổ sung một số điều của Nghị quyết số 81/2023/QH15 của Quốc hội.
Bế mạc Kỳ họp thứ 2, Quốc hội khoá XVI

Bế mạc Kỳ họp thứ 2, Quốc hội khoá XVI

Sau 27 ngày làm việc khẩn trương, nghiêm túc, dân chủ và trách nhiệm, Kỳ họp thứ 2, Quốc hội khóa XVI đã hoàn thành toàn bộ nội dung, chương trình đề ra. Đoàn ĐBQH tỉnh Hà Tĩnh tham dự phiên bế mạc.
Tổng Bí thư, Chủ tịch nước Tô Lâm kết thúc tốt đẹp chuyến công tác tham dự Tuần lễ cấp cao APEC và làm việc tại Trung Quốc

Tổng Bí thư, Chủ tịch nước Tô Lâm kết thúc tốt đẹp chuyến công tác tham dự Tuần lễ cấp cao APEC và làm việc tại Trung Quốc

Chiều 20/11, Tổng Bí thư, Chủ tịch nước Tô Lâm cùng Phu nhân và Đoàn đại biểu cấp cao Việt Nam rời thành phố Côn Minh, tỉnh Vân Nam về Hà Nội, kết thúc tốt đẹp chuyến công tác tham dự Tuần lễ cấp cao Diễn đàn Hợp tác Kinh tế châu Á-Thái Bình Dương (APEC) lần thứ 33 tại thành phố Thâm Quyến và làm việc song phương tại Trung Quốc.
Đoàn ĐBQH Hà Tĩnh tham gia biểu quyết thông qua 5 luật, kịp thời tháo gỡ vướng mắc từ thực tiễn

Đoàn ĐBQH Hà Tĩnh tham gia biểu quyết thông qua 5 luật, kịp thời tháo gỡ vướng mắc từ thực tiễn

Tại buổi họp đầu của đợt 2 Kỳ họp thứ 2, Quốc hội khóa XVI, đồng chí Nguyễn Duy Lâm - Ủy viên Trung ương Đảng, Bí thư Tỉnh ủy, Trưởng đoàn ĐBQH tỉnh Hà Tĩnh cùng các đại biểu trong Đoàn ĐBQH tỉnh đã biểu quyết thông qua 5 luật, kịp thời tháo gỡ vướng mắc từ thực tiễn.
Vun đắp hơn nữa tình cảm hữu nghị với tỉnh Vân Nam, Trung Quốc

Vun đắp hơn nữa tình cảm hữu nghị với tỉnh Vân Nam, Trung Quốc

Sáng 20/11, tại thành phố Côn Minh, tỉnh Vân Nam, trong khuôn khổ chuyến công tác tham dự Tuần lễ cấp cao APEC và làm việc song phương tại Trung Quốc, Tổng Bí thư, Chủ tịch nước Tô Lâm cùng Phu nhân và Đoàn đại biểu cấp cao đã gặp gỡ cán bộ, nhân viên Tổng Lãnh sự quán và cộng đồng người Việt Nam tại tỉnh Vân Nam.
UBND tỉnh họp về giải ngân kế hoạch vốn đầu tư công năm 2026

UBND tỉnh họp về giải ngân kế hoạch vốn đầu tư công năm 2026

Chiều 19/11, UBND tỉnh tổ chức họp nghe báo cáo, chỉ đạo giải ngân kế hoạch vốn đầu tư công năm 2026. Đồng chí Phan Thiên Định - Phó Bí thư Tỉnh ủy, Chủ tịch UBND tỉnh và đồng chí Trần Báu Hà - Ủy viên BTV Tỉnh ủy, Phó Chủ tịch Thường trực UBND tỉnh chủ trì cuộc họp.
BCĐ, Thường trực Tỉnh ủy họp nghe các dự án trọng điểm, xử lý dự án tồn đọng

BCĐ, Thường trực Tỉnh ủy họp nghe các dự án trọng điểm, xử lý dự án tồn đọng

Sáng 19/11, đồng chí Nguyễn Duy Lâm – Ủy viên Trung ương Đảng, Bí thư Tỉnh ủy, Trưởng đoàn ĐBQH tỉnh, Trưởng ban Chỉ đạo các dự án đầu tư trọng điểm trên địa bàn tỉnh chủ trì cuộc họp của Ban Chỉ đạo về tình hình thực hiện các dự án và cuộc họp của Thường trực Tỉnh ủy nghe tình hình xử lý các công trình, dự án tồn đọng, kéo dài và sắp xếp cơ sở nhà, đất dôi dư trên địa bàn tỉnh.
Xin chào,
Tôi là Chatbot của
Báo Hà Tĩnh
Hãy hỏi tôi bất kỳ điều gì bạn cần biết về
Báo Hà Tĩnh nhé. Tôi sẵn sàng hỗ trợ!
