Tăng tốc trên công trường đường dây 500 kV mạch 3 đoạn qua Hà Tĩnh

(Baohatinh.vn) - Vượt lên sự khắc nghiệt của thời tiết, các nhà thầu thi công Đường dây 500 kV mạch 3 đoạn qua Hà Tĩnh đang tập trung mọi nguồn lực, sớm đưa dự án về đích.

Những ngày qua, giữa cái nắng gay gắt ngày hè, từng tốp công nhân Công ty CP Đầu tư Xây dựng và Cơ Điện IEC (Hà Nội) thi công đường dây 500 kV mạch 3 tại vị trí số 59 (xã Kỳ Hoa, TX Kỳ Anh) vẫn tập trung cao độ cho hạng mục dựng cột.

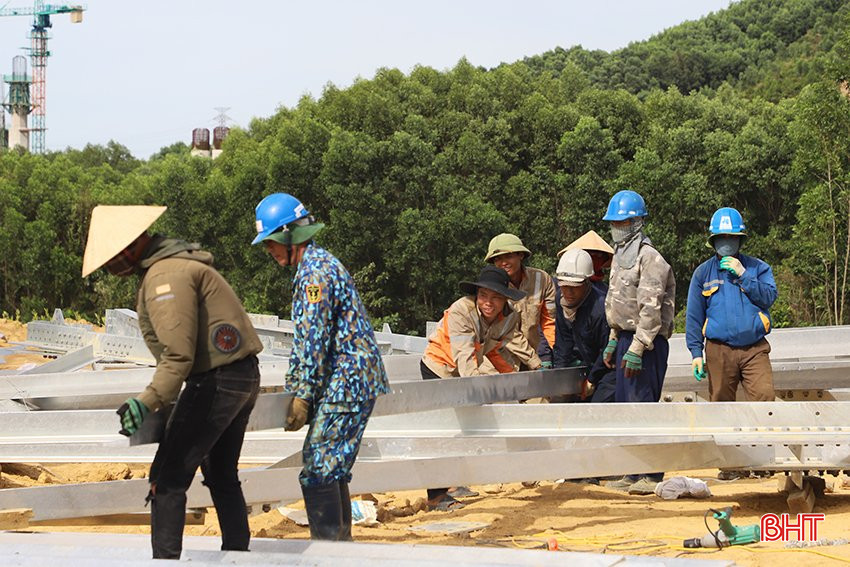

Người phân loại thanh kim loại, người kết khối hình để chuẩn bị cẩu lên cao lắp ráp cột điện. Áo quần ướt đẫm mồ hôi song ai nấy đều nỗ lực bám hiện trường với mục tiêu hoàn thành nhanh nhất khối lượng công việc.

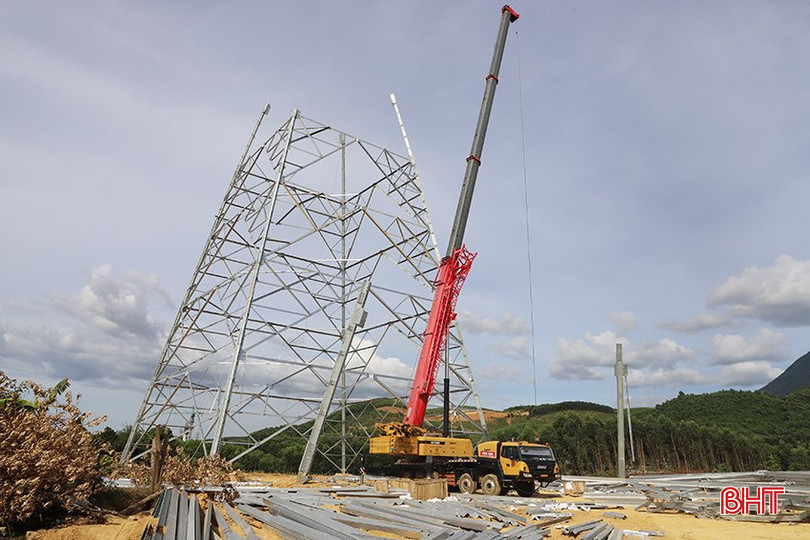

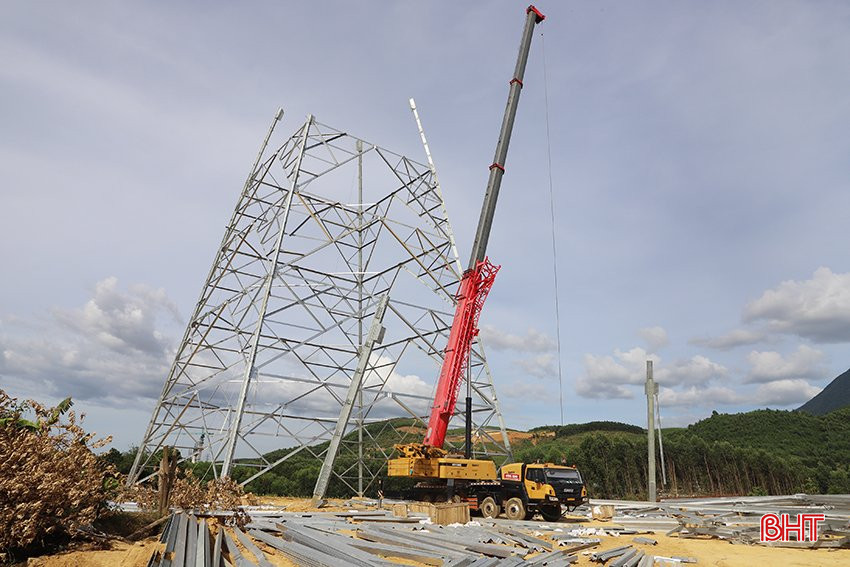

Công ty CP Đầu tư Xây dựng và Cơ Điện IEC (Hà Nội) thi công đường dây 500 kV mạch 3 tại vị trí số 59 (TX Kỳ Anh).

Ông Nguyễn Văn Linh – Tổ trưởng tổ thi công vị trí 59, Công ty CP Đầu tư Xây dựng và Cơ Điện IEC chia sẻ: “Cột điện vị trí 59 là cột đôi, có quy mô lớn với chiều cao 88m, nặng 426 tấn, công ty phải huy động cẩu cao 100 m để tiến hành dựng cột. Để đẩy nhanh tiến độ, anh em kỹ sư, công nhân phải thành thạo đọc bản vẽ thiết kế, lắp ráp chính xác các khối hình để cẩu lên cao dựng cột. Trời nắng nóng, để tiết kiệm thời gian, anh em làm việc nhiều giờ liền liên tục trên cột cao, thậm chí ăn trưa ngay trên cột. Chúng tôi phấn đấu 20 ngày nữa hoàn thành việc dựng cột để chuyển qua giai đoạn kéo dây”.

“Giai đoạn đầu xây móng, thường xuyên gặp mưa nên nền đất nhão, chúng tôi phải làm đi làm lại nhiều lần đã phần nào ảnh hưởng tiến độ. Ngoài ra, thời điểm dựng cột phải chờ do một số nguyên vật liệu nhập khẩu gặp khó khăn nên giai đoạn này khi đủ nguyên liệu, chúng tôi phải huy động tối đa nhân lực, phương tiện, máy móc để đẩy nhanh tiến độ. Thi công thời điểm này, người lao động không ngại nắng nóng mà chỉ sợ gió to bởi những ngày như thế, công nhân phải dừng việc cẩu thiết bị lên cao” – ông Linh cho biết thêm.

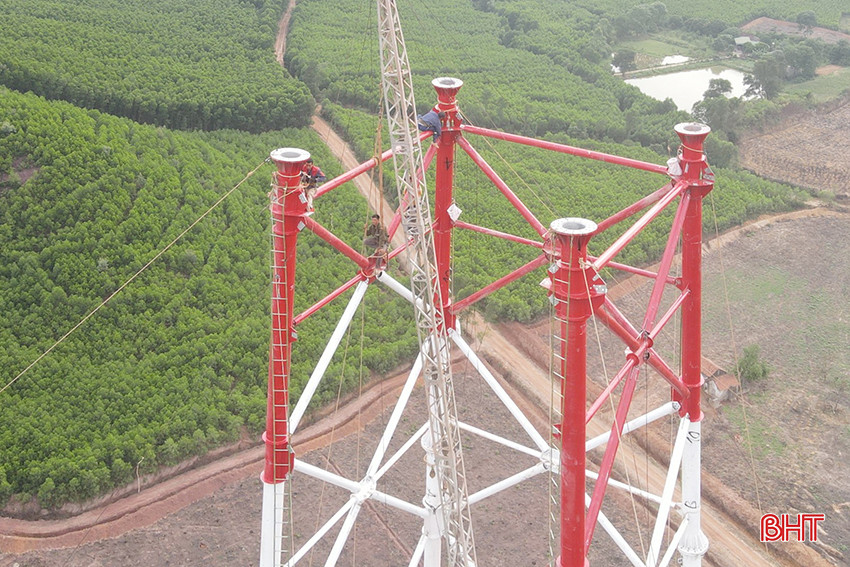

Kỹ sư, công nhân nỗ lực vượt qua sự khắc nghiệt của thời tiết, đẩy nhanh tiến độ thi công dự án.

Dự án đường dây 500kV mạch 3 đoạn qua thị xã Kỳ Anh có chiều dài 26,26km, gồm 52 vị trí móng (từ vị trí 09 - 61), tuyến đi qua 8 xã, phường. Tại các vị trí, các nhà thầu đang nỗ lực để sớm hoàn thành dựng cột, chuyển qua kéo dây. Được biết, từ vị trí 14 – 53 thuộc khu vực đồi núi cao, việc thi công gặp nhiều khó khăn, nhất là quá trình vận chuyển thiết bị. Các đơn vị đã chủ động tăng ca để đáp ứng tiến độ dự án.

Ông Trần Anh Đoàn – Phó Chủ tịch Hội đồng bồi thường, hỗ trợ, tái định cư thị xã Kỳ Anh thông tin: “Dự án đường dây 500 kV mạch 3 đoạn qua địa bàn có 107 hộ và 3 tổ chức bị ảnh hưởng. Thực hiện chỉ đạo của tỉnh, thị xã Kỳ Anh đã sớm hoàn thành bàn giao mặt bằng sạch 100% cho đơn vị thi công để triển khai dự án, bao gồm 52 vị trí móng cột và 52 khoảng cột. Để góp phần đẩy nhanh tiến độ dự án, chính quyền địa phương đã tích cực tham gia hỗ trợ chủ đầu tư, đơn vị thi công và người dân di dời 4 nhà ở, 25 công trình phụ trợ của 5 hộ dưới hành lang tuyến; hoàn thành chặt hạ, thu dọn cây cối của 87/87 hộ dân bị ảnh hưởng trong phạm vi hành lang tuyến để phục vụ thi công. Hiện nay, chính quyền địa phương tiếp tục nắm bắt, phối hợp hỗ trợ chủ đầu tư để tháo gỡ các khó khăn, vướng mắc phát sinh trong quá trình thi công dự án”.

Đảm nhận dự án đường dây 500 kV mạch 3 đoạn qua Hà Tĩnh, Công ty CP Sông Đà 5 (Hà Nội) liên danh với các nhà thầu triển khai 6 gói thầu, thi công 64 vị trí cột tại huyện Thạch Hà, Kỳ Anh và thị xã Kỳ Anh. Đến thời điểm này, đơn vị đã hoàn thành móng 64/64 vị trí móng, hoàn thành dựng cột 80% và đang kéo dây.

Ông Đào Minh Hiên – Phó Giám đốc Ban điều hành, Công ty CP Sông Đà 5 cho hay: “Địa hình thi công hiểm trở, thời tiết nắng nóng khắc nghiệt nên người lao động rất vất vả. Tuy vậy, nhận thức được vai trò, tầm quan trọng của dự án, công ty đã nỗ lực triển khai các giải pháp thi công hiệu quả. Để đẩy nhanh tiến độ, công ty tăng cường nhân lực làm việc tới 22 – 23h đêm. Bắt đầu từ ngày 25/6/2024 đến nay, công ty thực hiện kéo dây tại khoảng néo 199 – 201 trên địa hình núi cao thuộc xã Lưu Vĩnh Sơn (Thạch Hà) và phấn đấu 4 ngày nữa sẽ hoàn thành tại vị trí này để chuyển qua kéo dây các vị trí khác. Chúng tôi phấn đấu ngày 30/7/2024 sẽ hoàn tất công việc, đóng điện dự án”.

Các đơn vị thi công đang dựng cột 125/285 vị trí trên địa bàn Hà Tĩnh.

Dự án đường dây 500 kV mạch 3 đoạn từ Quảng Trạch – Phố Nối dài 518,14 km, qua 9 tỉnh (Quảng Bình, Hà Tĩnh, Nghệ An, Thanh Hóa, Ninh Bình, Nam Định, Thái Bình, Hải Dương và Hưng Yên). Trong đó đoạn qua Hà Tĩnh có quy mô lớn nhất trong các tỉnh (dài khoảng 141,52 km với 285 vị trí và 284 khoảng cột/113 khoảng néo thuộc 9 huyện, thị xã).

Ông Bùi Xuân Thái - Phó Trưởng phòng Kỹ thuật, Ban Quản lý dự án các công trình điện Miền Trung (chủ đầu tư) thông tin: “Trong quá trình thi công, chúng tôi luôn nhận được sự quan tâm, hỗ trợ của chính quyền địa phương Hà Tĩnh. Ngoài việc bàn giao 100% mặt bằng sạch, tỉnh còn hỗ trợ chủ đầu tư và các đơn vị thi công di dời công trình, tài sản ra khỏi hành lang lưới điện, góp phần đẩy nhanh tiến độ dự án. Hiện nay, dự án đường dây 500 kV mạch 3 Quảng Trạch – Phố Nối đoạn qua Hà Tĩnh đã hoàn thành 285/285 vị trí móng, dựng cột xong 160/285 vị trí, đang dựng cột 125/285 vị trí, kéo dây xong 5 khoảng néo và đang kéo dây tại 10 khoảng néo”.

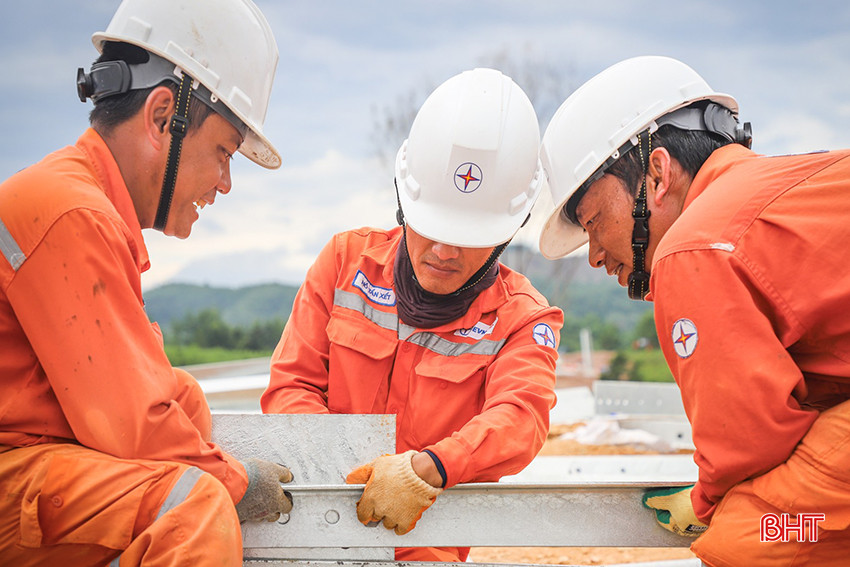

Tổng Công ty Điện lực Miền Trung và Tổng Công ty Điện lực Miền Nam góp phần thực hiện khối lượng công việc lớn tại dự án đường dây 500 kV mạch 3 đoạn qua Hà Tĩnh.

Bước vào giai đoạn “nước rút”, hiện nay chủ đầu tư đang tích cực bám nắm, đôn đốc, hỗ trợ các nhà thầu tiếp tục chủ động, tăng cường nhân lực, máy móc, đẩy nhanh tiến độ dự án. Ngoài ra, sự chi viện sức người, sức của từ Tổng Công ty Điện lực Miền Trung và Tổng Công ty Điện lực Miền Nam cũng góp phần thực hiện khối lượng công việc lớn. Nhà đầu tư và các đơn vị thi công phấn đấu ngày 30/7/2024 sẽ hoàn thành và đưa dự án vào sử dụng, góp phần nâng cao năng lực truyền tải hệ thống điện quốc gia, cấp bách đảm bảo cung ứng điện cho miền Bắc trong cao điểm 2024 và các năm tiếp theo.

Chủ đề Đường dây 500kV mạch 3 Quảng Trạch - Phố Nối

Đọc thêm

Công ty Điện lực Hà Tĩnh ký kết quy chế phối hợp với 6 xã

Công ty Điện lực Hà Tĩnh ký kết quy chế phối hợp với 6 xã

Công ty Điện lực Hà Tĩnh và 6 xã Cẩm Xuyên, Cẩm Bình, Cẩm Duệ, Cẩm Hưng, Thiên Cầm, Yên Hòa đã ký kết quy chế phối hợp nhằm tăng cường công tác bảo đảm an toàn điện, thúc đẩy phát triển điện mặt trời mái nhà, sử dụng điện tiết kiệm, hiệu quả.
Giá điện giảm 2%: Giảm áp lực chi phí, góp sức kiềm chế lạm phát

Giá điện giảm 2%: Giảm áp lực chi phí, góp sức kiềm chế lạm phát

Tập đoàn Điện lực Việt Nam quyết định giảm giá bán lẻ điện bình quân 2% từ ngày 1/11/2026. Điều chỉnh này không chỉ giúp người dân, doanh nghiệp Hà Tĩnh tiết giảm chi phí sản xuất mà còn góp phần ổn định giá cả hàng hóa trên thị trường, kiềm chế lạm phát, ổn định kinh tế vĩ mô.
Kỳ vọng khi 2 tuyến tránh QL 1 ở Hà Tĩnh được mở rộng lên 4 làn xe cơ giới

Kỳ vọng khi 2 tuyến tránh QL 1 ở Hà Tĩnh được mở rộng lên 4 làn xe cơ giới

Việc đầu tư mở rộng 2 tuyến tránh góp phần tháo gỡ điểm nghẽn trên quốc lộ 1, giảm chi phí vận tải, thời gian lưu thông và nâng cao năng lực thông hành, hiệu quả khai thác, tạo điều kiện thuận lợi cho giao thương hàng hóa, thu hút đầu tư và phát triển kinh tế - xã hội của Hà Tĩnh.
“Đầu kéo” đưa công nghiệp Hà Tĩnh tăng trưởng

“Đầu kéo” đưa công nghiệp Hà Tĩnh tăng trưởng

Công nghiệp chế biến, chế tạo và sản xuất, phân phối điện tiếp tục là hai động lực quan trọng đưa chỉ số sản xuất công nghiệp toàn tỉnh tăng trưởng tích cực. Để duy trì đà tăng trưởng, Hà Tĩnh tiếp tục khơi thông các nguồn lực, tạo thêm những động lực phát triển mới.
Đề xuất tính giá bán lẻ điện sinh hoạt theo giờ: Cần thí điểm và xây dựng lộ trình phù hợp

Đề xuất tính giá bán lẻ điện sinh hoạt theo giờ: Cần thí điểm và xây dựng lộ trình phù hợp

Đề xuất tính giá bán lẻ điện sinh hoạt theo giờ thu hút sự quan tâm của người dân Hà Tĩnh. Đại biểu Quốc hội và người dân cho rằng cơ quan có thẩm quyền cần nghiên cứu kỹ lưỡng, xây dựng lộ trình thí điểm áp dụng giá điện sinh hoạt theo khung giờ rồi mới tính tới việc triển khai rộng rãi.
Định hình tầm vóc mới cho cực tăng trưởng Vũng Áng

Định hình tầm vóc mới cho cực tăng trưởng Vũng Áng

Từ những quyết sách mới về quy hoạch, mở rộng không gian phát triển, sự xuất hiện của các dự án quy mô lớn tại Khu kinh tế Vũng Áng, Hà Tĩnh tiếp tục tập trung nguồn lực, quyết liệt triển khai các nhiệm vụ, từng bước hiện thực hóa mục tiêu đưa khu kinh tế này thành trung tâm công nghiệp - năng lượng - logistics của khu vực và cả nước.
Chỉ số sản xuất công nghiệp của Hà Tĩnh tăng hơn 42%

Chỉ số sản xuất công nghiệp của Hà Tĩnh tăng hơn 42%

Công nghiệp Hà Tĩnh khởi sắc trong 10 tháng qua với chỉ số sản xuất toàn ngành tăng 42,17% so với cùng kỳ năm 2025. Trong đó, động lực tăng trưởng chủ yếu đến từ công nghiệp chế biến - chế tạo và sản xuất - phân phối điện.
Xin chào,
Tôi là Chatbot của
Báo Hà Tĩnh
Hãy hỏi tôi bất kỳ điều gì bạn cần biết về
Báo Hà Tĩnh nhé. Tôi sẵn sàng hỗ trợ!
