Hà Tĩnh phấn đấu giao 100% mặt bằng dự án đường dây 500 kV trước 15/4

(Baohatinh.vn) - Hà Tĩnh đang gấp rút triển khai các phần việc, phấn đấu bàn giao 100% mặt bằng dự án Đường dây 500 kV Quảng Trạch – Quỳnh Lưu trước 15/4/2024.

Dự án Đường dây 500kV Quảng Trạch - Quỳnh Lưu (mạch 3) đoạn đi qua tỉnh Hà Tĩnh dài khoảng 141,52 km, gồm 285 vị trí thuộc địa bàn thị xã Kỳ Anh, các huyện: Kỳ Anh, Cẩm Xuyên, Thạch Hà, Hương Khê, Can Lộc, Vũ Quang, Đức Thọ và Hương Sơn.

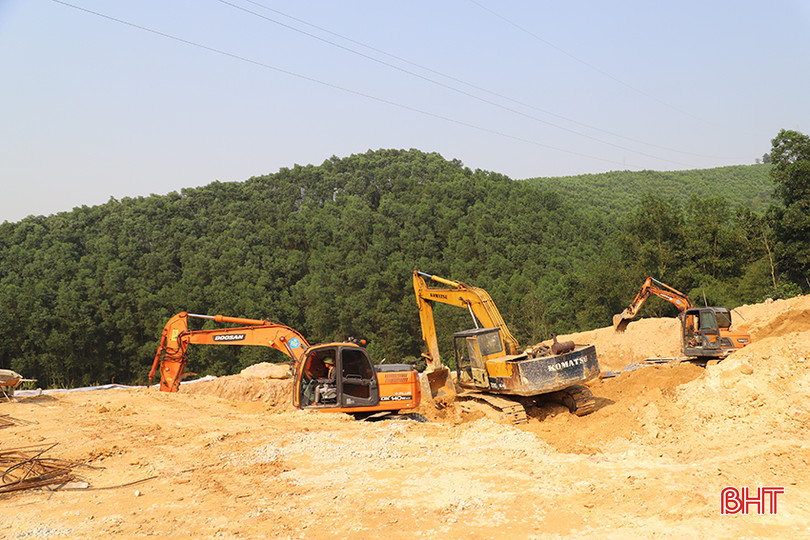

Thi công dự án Đường dây 500 kV Quảng Trạch - Vũng Áng đoạn qua huyện Thạch Hà.

Trong đó, đoạn qua huyện Thạch Hà dài 12,035 km với diện tích bị ảnh hưởng là 34,1 ha (trong đó phần móng cột 5,7 ha, phần hành lang đường dây 28,4 ha) thuộc địa bàn 4 xã (Ngọc Sơn, Lưu Vĩnh Sơn, Thạch Xuân và Nam Điền). Theo hồ sơ, có 57 hộ dân và 3 tổ chức bị ảnh hưởng (Ban quản lý Khu Bảo tồn thiên nhiên Kẻ Gỗ, Công ty CP Việt Hà, Công ty TNHH MTV Cao su Hà Tĩnh) với loại đất bị ảnh hưởng là rừng sản xuất và rừng phòng hộ.

Ông Nguyễn Anh Tùng – Phó Chủ tịch Hội đồng Bồi thường, GPMB huyện Thạch Hà cho biết: “Đây là dự án trọng điểm quốc gia nên địa phương đã nỗ lực hoàn thành các phần việc, góp phần đảm bảo tiến độ dự án. Huyện đã bàn giao 100% mặt bằng 28 vị trí móng cột cho các đơn vị thi công.

Chúng tôi cũng tập trung các phần việc để tiếp tục bàn giao mặt bằng đối với phần hành lang tuyến đường dây. Đến nay, địa phương đã tổ chức tuyên truyền, họp dân, tiến hành kiểm kê thực địa xong; áp giá phương án bồi thường, đang tổ chức niêm yết công khai để tiếp tục tiếp thu ý kiến của Nhân dân. Huyện Thạch Hà phấn đấu phê duyệt phương án bồi thường toàn bộ vị trí móng và hành lang tuyến đường dây trước ngày 10/4/2024; phối hợp Ban Quản lý dự án các công trình điện Miền Trung chi trả tiền bồi thường cho các đối tượng bị ảnh hưởng và phấn đấu bàn giao mặt bằng sạch đối với phần hành lang tuyến đường dây trước ngày 15/4/2024”.

Lãnh đạo Hội đồng Bồi thường, GPMB huyện Thạch Hà nắm bắt tình hình công tác GPMB dự án tại xã Lưu Vĩnh Sơn.

Với khối lượng công việc lớn, huyện Cẩm Xuyên cũng đang nỗ lực để sớm bàn giao mặt bằng sạch cho chủ đầu tư dự án Đường dây 500 kV Quảng Trạch – Quỳnh Lưu.

Ông Phạm Văn Thắng – Phó Chủ tịch UBND huyện kiêm Chủ tịch Hội đồng bồi thường, GPMB, tái định cư dự án Đường dây 500 kV Quảng Trạch – Quỳnh Lưu huyện Cẩm Xuyên cho hay: “Dự án qua huyện Cẩm Xuyên dài 30,46 km với 62 vị trí thuộc địa bàn 9 xã. Dự án ảnh hưởng đến đất đai, tài sản của 221 hộ dân, 7 trang trại chăn nuôi và 1 tổ chức. Tính đến ngày 5/4/2024, Hội đồng bồi thường, GPMB, tái định cư dự án đã hoàn thành việc phê duyệt phương án bồi thường GPMB và bàn giao mặt bằng cho đơn vị thi công triển khai 62/62 vị trí móng cột. Về hành lang tuyến đường dây, địa phương đã hoàn thành việc công khai phương án bồi thường, hỗ trợ GPMB cho các hộ dân”.

Đơn vị liên quan tiến hành kiểm kê nhà ở, tài sản đất dân cư tại xã Cẩm Mỹ (Cẩm Xuyên).

Theo phản ánh, công tác GPMB dự án trên địa bàn huyện Cẩm Xuyên gặp một số khó khăn như: phần hành lang tuyến đường dây đi qua khu vực đất ở của nhiều hộ dân và qua 7 trang trại chăn nuôi lợn. Địa phương đang tiếp tục bám nắm, tuyên truyền, vận động người dân trong vùng bị ảnh hưởng nhanh chóng di dời để bàn giao mặt bằng sạch cho dự án.

Ngoài ra, có 4 hộ dân tại xã Cẩm Sơn nằm xen kẹp giữa 2 đường dây 500 kV (mạch 2 và mạch 3) nhưng quá 60 m; hiện tại chưa có quy định thu hồi đối với các trường hợp này, song các hộ đã có đơn kiến nghị thu hồi đất và bố trí nơi ở mới. Vì vậy, khi dự án đi vào vận hành địa phương sẽ phối hợp với Sở Công thương Hà Tĩnh, Công ty Truyền tải điện Hà Tĩnh và chủ đầu tư kiểm tra, đo đạc mức độ ảnh hưởng đến sức khỏe và đời sống của các hộ dân rồi đề xuất xin phương án xử lý...

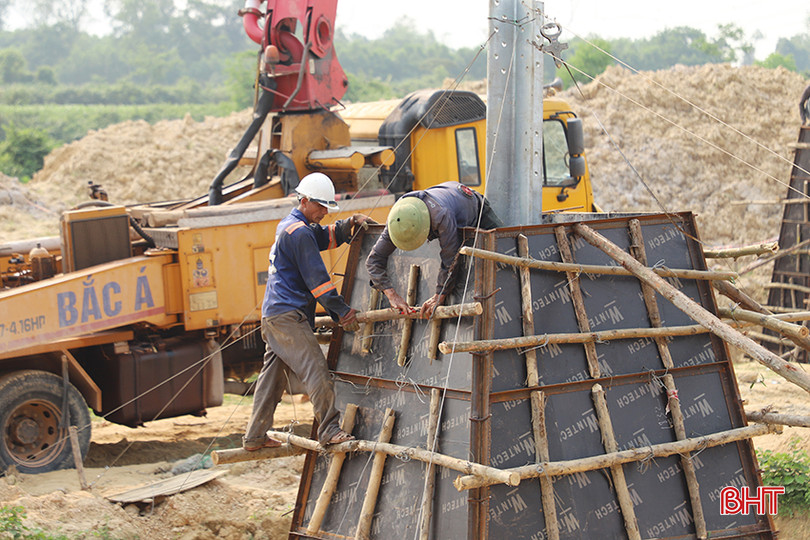

Thi công dự án Đường dây 500 kV Quảng Trạch - Quỳnh Lưu đoạn qua huyện Cẩm Xuyên

Đến nay, thị xã Kỳ Anh đã bàn giao 52/52 vị trí móng cột, 51/52 vị trí hành lang tuyến đường dây và triển khai chi trả bồi thường GPMB dự án Đường dây 500 kV Quảng Trạch - Quỳnh Lưu.

Ông Phạm Văn Hùng – Chủ tịch Hội đồng Bồi thường, hỗ trợ, tái định cư thị xã Kỳ Anh cho biết: "Dự án Đường dây 500 kV Quảng Trạch - Quỳnh Lưu đoạn qua thị xã Kỳ Anh có chiều dài 26,26 km với 52 vị trí móng cột qua 8 xã, phường với 105 hộ dân và 9 tổ chức bị ảnh hưởng. Trong đó, có 3 địa phương (Kỳ Hoa, Kỳ Phương và Kỳ Nam) có các hộ gia đình nằm trên hành lang đường điện và phải thực hiện bồi thường GPMB. Đến nay, chỉ còn 1 vị trí hành lang tuyến đường dây tại xã Kỳ Hoa với 9 hộ dân chưa bàn giao. Trong đó, 8 hộ đã đồng ý phương án bồi thường, chính quyền địa phương đang tập trung tuyên truyền, vận động hộ dân còn lại, phấn đấu bàn giao 100% mặt bằng phục vụ thi công hành lang tuyến đường dây trước ngày 10/4/2024”.

Chi trả tiền bồi thường GPMB dự án đường dây 500 kV Quảng Trạch - Quỳnh Lưu tại xã Kỳ Hoa (TX Kỳ Anh).

Thời gian qua, tỉnh Hà Tĩnh đã chỉ đạo quyết liệt, ban hành các chính sách để đẩy nhanh tiến độ GPMB cho dự án Đường dây 500 kV Quảng Trạch - Quỳnh Lưu đoạn qua địa bàn; thường xuyên quan tâm chỉ đạo, tạo điều kiện trong quá trình thi công dự án.

Ông Dương Thanh Hòa – Phó Giám đốc Sở Công thương Hà Tĩnh cho biết: “Về công tác GPMB dự án Đường dây 500 kV Quảng Trạch – Quỳnh Lưu đoạn qua Hà Tĩnh: Đối với phần móng cột có 285 vị trí, các địa phương đã bàn giao 100% vị trí đảm bảo tiến độ thực hiện dự án. Đối với phần hành lang tuyến đường dây (khoảng 141,52 km), các địa phương đã cắm mốc hành lang tuyến 285/285 khoảng cột; giao mốc và kê kiểm 285/285 khoảng cột.

Tính đến ngày 1/4/2024, các địa phương đã bàn giao mặt bằng 74/285 khoảng cột và phấn đấu bàn giao 100% mặt bằng sạch đối với phần hành lang tuyến đường dây trước ngày 15/4/2024. Các đơn vị đang thi công móng tại 231/285 vị trí; trong đó, hoàn thành đúc móng 54/285 vị trí, dựng 9/285 vị trí, hoàn thành dựng 1/285 vị trí. Hà Tĩnh sẽ tiếp tục đồng hành, hỗ trợ chủ đầu tư và các đơn vị thi công, phấn đấu đưa dự án về đích theo tiến độ mà Thủ tướng Chính phủ giao (30/6/2024)”.

Video: Thi công dự án Đường dây 500 kV Quảng Trạch - Quỳnh Lưu đoạn qua Hà Tĩnh.

Chủ đề Đường dây 500kV mạch 3 Quảng Trạch - Phố Nối

Đọc thêm

KKT Vũng Áng - sôi động trên những công trường lớn

KKT Vũng Áng - sôi động trên những công trường lớn

Từ những công trường đang gấp rút triển khai đến các nhà máy duy trì sản xuất ổn định, Khu kinh tế Vũng Áng (Hà Tĩnh) đang bước vào những tháng cuối năm với nhịp độ thi công, sản xuất ngày càng sôi động.
Công ty Điện lực Hà Tĩnh: Vững nền tảng, mở tương lai xanh

Công ty Điện lực Hà Tĩnh: Vững nền tảng, mở tương lai xanh

35 năm trước, tỉnh nhà chỉ có 1 trạm biến áp 110 kV. 35 năm sau, dòng điện đã vươn tới gần nửa triệu khách hàng cùng những bước chuyển mạnh mẽ về công nghệ, quản trị và chất lượng dịch vụ. Hành trình ấy không chỉ đánh dấu bước trưởng thành của Công ty Điện lực Hà Tĩnh mà còn phản chiếu nhịp chuyển mình của địa phương trên con đường hiện đại hóa và phát triển xanh.
Nhà máy Nhiệt điện Vũng Áng 1 nỗ lực thực hiện “mục tiêu kép”

Nhà máy Nhiệt điện Vũng Áng 1 nỗ lực thực hiện “mục tiêu kép”

Vừa trung tu tổ máy số 1, vừa duy trì tổ máy số 2 vận hành an toàn, ổn định, Nhà máy Nhiệt điện Vũng Áng 1 (Hà Tĩnh) đang "chạy đua" với thời gian để bảo đảm nguồn điện trong những tháng cuối năm khi nhu cầu điện phục vụ sản xuất - kinh doanh của cộng đồng doanh nghiệp gia tăng.
Tăng tốc "phủ sóng" app EVN CSKH tại Hà Tĩnh

Tăng tốc "phủ sóng" app EVN CSKH tại Hà Tĩnh

Sau hơn 3 tháng triển khai, 15% khách hàng của Công ty Điện lực Hà Tĩnh đã cài đặt và sử dụng app EVN CSKH. UBND tỉnh đang giao các sở, ngành nghiên cứu kết nối ứng dụng với i-HaTinh, tạo thuận lợi để người dân tiếp cận dịch vụ điện số.
Giữ đà tăng trưởng các sản phẩm công nghiệp chủ lực

Giữ đà tăng trưởng các sản phẩm công nghiệp chủ lực

Công nghiệp Hà Tĩnh tiếp tục duy trì đà tăng trưởng khi 18/23 nhóm sản phẩm chủ lực tăng sản lượng trong 8 tháng, tạo nền tảng để doanh nghiệp đẩy mạnh sản xuất, đáp ứng nhu cầu thị trường những tháng cuối năm.
Từ ý tưởng đến thị trường, kiến tạo giá trị khởi nghiệp tại Hà Tĩnh

Từ ý tưởng đến thị trường, kiến tạo giá trị khởi nghiệp tại Hà Tĩnh

Khởi nghiệp đổi mới sáng tạo không chỉ dừng ở ý tưởng mà quan trọng là đưa sản phẩm ra thị trường, tạo giá trị. Đây cũng là nội dung trọng tâm của Diễn đàn “Từ ý tưởng đến thị trường - Kết nối chuyên gia, nhà đầu tư với khởi nghiệp đổi mới sáng tạo Hà Tĩnh năm 2026” do UBND tỉnh tổ chức vào sáng 18/9.
Xin chào,
Tôi là Chatbot của
Báo Hà Tĩnh
Hãy hỏi tôi bất kỳ điều gì bạn cần biết về
Báo Hà Tĩnh nhé. Tôi sẵn sàng hỗ trợ!
