Cấp bách khắc phục sự cố hạ tầng lưới điện ở Hà Tĩnh

(Baohatinh.vn) - Nhiệm vụ cần kíp nhất lúc này của ngành điện Hà Tĩnh là nhanh chóng khắc phục nhanh sự cố, nối lại dòng điện để phục vụ Nhân dân và sự kiện Đại hội Đảng bộ tỉnh lần thứ XX.

Gần 59.700 khách hàng có điện

Lực lượng cán bộ, công nhân Công ty Điện lực Hà Tĩnh (PC Hà Tĩnh) có mặt ở hiện trường, triển khai phương án khắc phục sự cố sau bão.

Hiếm có năm nào thiên tai lại khắc nghiệt như năm nay. Chỉ vừa cách đây hơn 1 tháng, Hà Tĩnh đã gồng mình khắc phục hậu quả bão số 5 thì nay bão số 10 tiếp tục càn quét. Từ 5h sáng ngày 28/9, nhiều lộ đường dây, trạm biến áp và khách hàng của PC Hà Tĩnh đã bị ảnh hưởng do bão. Đến 5h sáng ngày 29/9, toàn bộ đường dây và TBA 110kV; 100% lộ đường dây trung áp; 4.212 TBA và 493.074/493.074 khách hàng tại 69 xã, phường bị gián đoạn cung cấp điện.

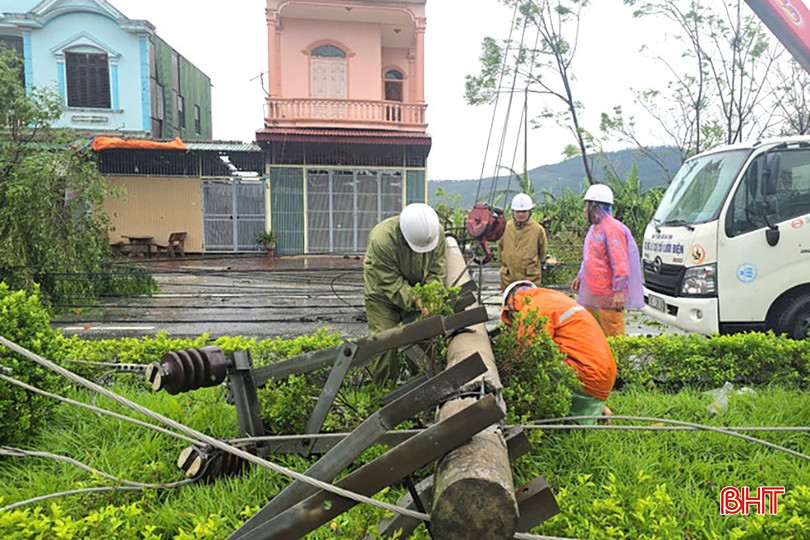

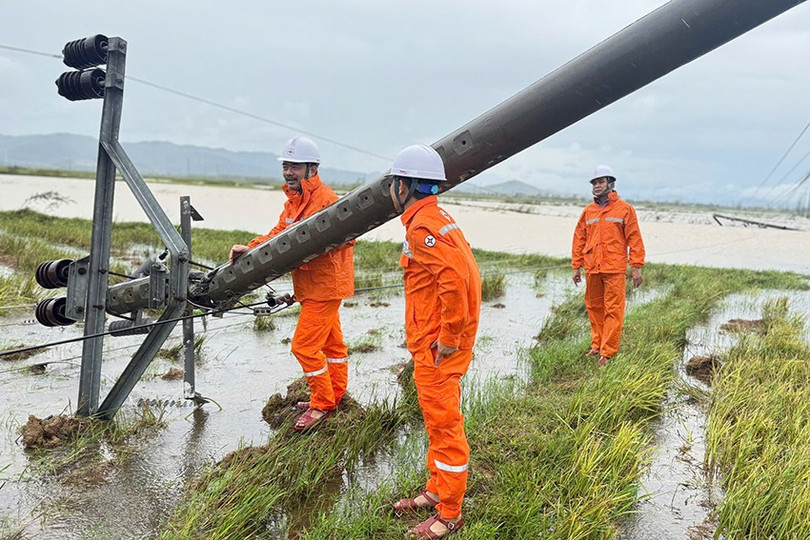

Theo Phòng An toàn (PC Hà Tĩnh), thống kê bước đầu, toàn tỉnh có 871 cột điện bị đổ gãy (12 cột điện cao áp, 386 cột trung áp và 473 cột hạ áp); 180 cột điện bị nghiêng (126 trung áp; 54 cột hạ áp); 23 TBA, 6 MBA bị sự cố hư hỏng; 5.587 m dây trung thế, 3.154 m dây hạ thế bị đứt, hư hỏng... Việc khắc phục nhanh sự cố để cấp điện an toàn trở lại là nhiệm vụ cấp bách hàng đầu của ngành điện, phục vụ bà con nhân dân, các cơ quan đơn vị khắc phục thiệt hại do bão, sớm ổn định cuộc sống; đặc biệt, chuẩn bị cho Đại hội Đảng bộ tỉnh lần thứ XX, nhiệm kỳ 2025 - 2030, diễn ra từ ngày 30/9 - 2/10.

Ông Phạm Việt Thắng - Phó Giám đốc PC Hà Tĩnh cho biết: “Trước bão, chúng tôi đã lường những nguy cơ xảy ra sự cố trên lưới điện khi bão đổ bộ; thành lập 3 đoàn công tác do Ban Giám đốc làm trưởng đoàn chỉ đạo ứng phó tại các khu vực. Tuy nhiên, sau bão số 5, hạ tầng lưới điện của tỉnh bị tổn thương nghiêm trọng, vẫn đang trong quá trình khôi phục lại gặp cơn bão mạnh Bualoi khiến cho công tác khắc phục gặp nhiều khó khăn. Trong sáng nay (29/9), Ban Giám đốc đã dẫn đầu các đoàn công tác kiểm tra trực tiếp hiện trường, chỉ đạo các đơn vị quản lý điện lực trực thuộc triển khai các mũi thi công khắc phục sự cố”.

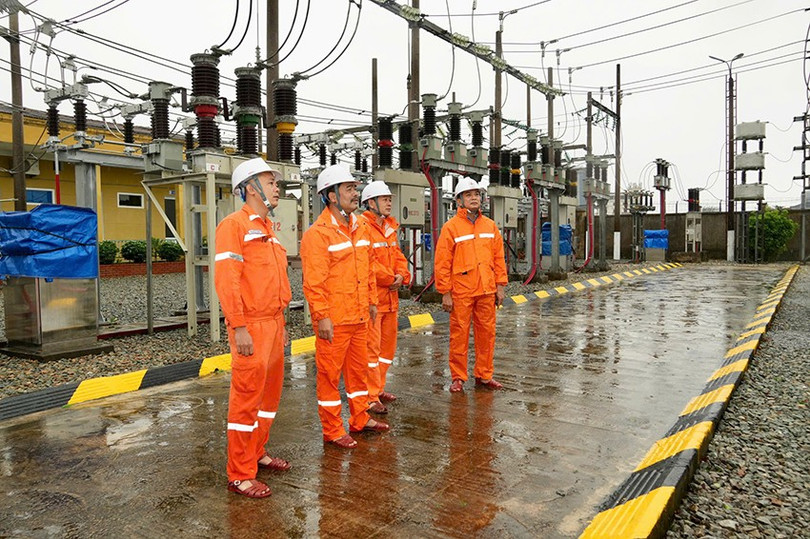

Giám đốc PC Hà Tĩnh Đỗ Tiến Hùng kiểm tra tình hình tại TBA 110kV Thạch Linh (ảnh trái) và hạ tầng lưới điện ở Cẩm Xuyên.

Trong sáng nay (29/9), PC Hà Tĩnh đã kích hoạt 13 tổ công tác chỉ đạo các đơn vị trực thuộc công tác khắc phục sau bão; thành lập 2 đội xung kích điều động (27 CBCNV) cùng phương tiện hỗ trợ Đội quản lý điện lực khu vực Kỳ Anh và Can Lộc; thành lập 28 đội xung kích với 219 người thuộc 15 đơn vị trực thuộc có mặt tại các đơn vị trọng yếu triển khai công tác khắc phục hậu quả.

Đến 13h30, công ty đã đóng điện 18/19 đường dây 110kV; 13/13 TBA 110 kV; khôi phục 10 lộ tuyến đường dây (còn 78 lộ đường dây); 542 TBA (còn 3.474 TBA). Đến thời điểm hiện tại, 59.698/493.074 khách hàng đã được cấp điện trở lại, 5/69 xã, phường đã được cấp điện một phần, UBND phường Thành Sen đã được cấp điện hoàn toàn.

Đội xung kích Công ty Điện Lực Lai Châu và Công ty Điện lực Điện Biên sẵn sàng cùng Hà Tĩnh khắc phục sự cố lưới điện.

Cũng trong sáng 29/9, 350 cán bộ, công nhân kỹ thuật thuộc 5 công ty điện lực: Sơn La, Điện Biên, Lai Châu, Bắc Ninh và Thái Nguyên xuất quân vào Hà Tĩnh. Dự kiến, các đơn vị sẽ tiếp cận địa bàn, nỗ lực cùng ngành điện Hà Tĩnh khôi phục sớm nhất lưới điện.

Chủ động, linh hoạt cấp điện phục vụ Đại hội Đảng bộ tỉnh lần thứ XX

Trung tâm Văn hóa - Điện ảnh và Xúc tiến du lịch tỉnh (TTVH) được cấp điện từ 2 TBA 250 kVA, liên thông mạch vòng với đường dây 475E18.1 qua dao phụ tải 475-9/02/01 Nr Đài truyền hình; liên thông với ĐZ 472E18.1 qua LBS 472/27/01 Lê Ninh và LBS 475/16 Hồ Dâu. Nguồn cấp chính do Trạm 110 kV Thạch Linh (2 MBA 63 MVA) hỗ trợ. Theo phương án cấp điện phục vụ Đại hội Đảng bộ tỉnh lần thứ XX, PC Hà Tĩnh sử dụng đồng thời điện lưới và máy phát điện, đảm vận hành an toàn, ổn định, tin cậy phục vụ trong suốt thời gian diễn ra đại hội.

Hiện tại, công ty đã bố trí 1 máy phát điện 800 kVA đảm bảo cấp điện cho phụ tải tại TTVH và 1 máy phát 400kVA đặt tại Đội QLĐLKV Thành Sen để phục vụ cấp điện dự phòng cho cơ quan UBND tỉnh và Tỉnh uỷ và nguồn 0,4kV lên TTVH được huy động dự phòng cho MF 800kVA. Đồng thời, có phương án cấp điện phục vụ điểm chính và khu vực đón tiếp đại biểu, khách mời...

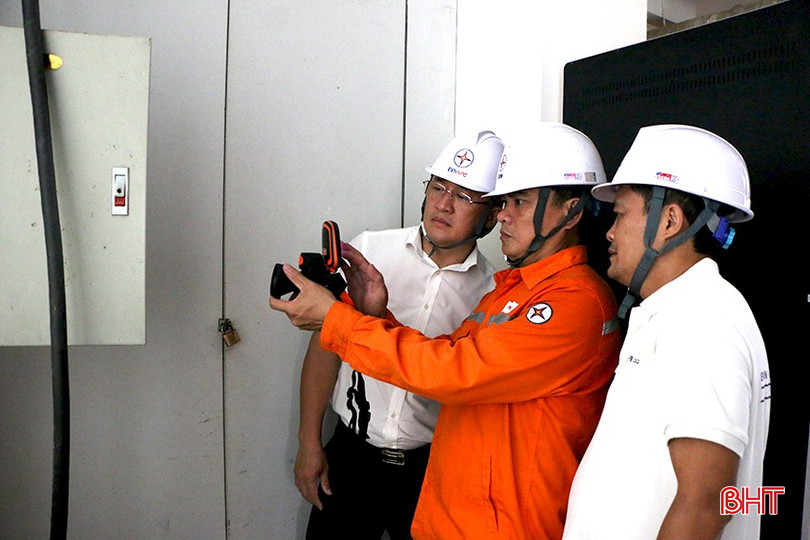

Lãnh đạo PC Hà Tĩnh kiểm tra hệ thống cấp điện an toàn cho Đại hội Đảng bộ tỉnh.

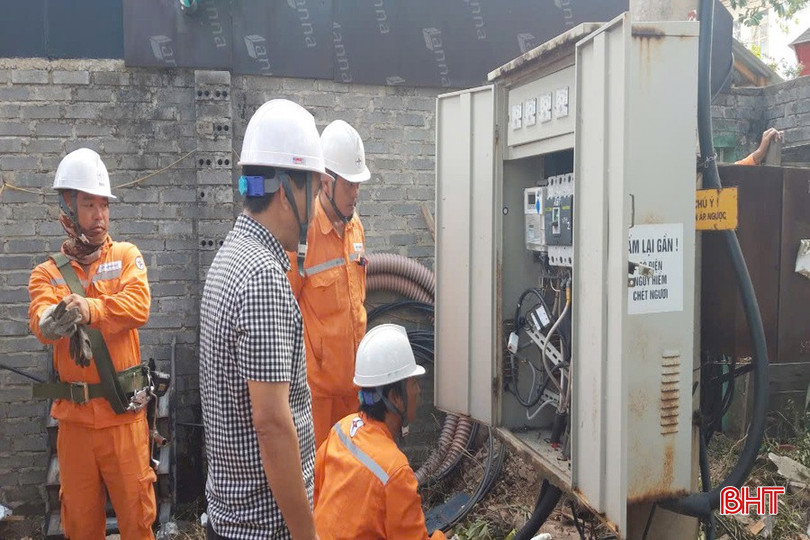

Trước khi cơn bão số 10 đổ bộ, Đội QLĐLKV Thành Sen - đơn vị được giao trực tiếp phụ trách điểm diễn ra đại hội đã tiến hành cải tạo, nâng cấp 2 trạm biến áp; xử lý khiếm khuyết trên lưới; diễn tập phương án ứng phó với sự cố và bão số 10… Sau khi bão tan, đội nhanh chóng triển khai tác chiến, chỉ đạo các tổ xung kích khắc phục sự cố, đặc biệt, kiểm tra lại toàn bộ hệ thống cấp điện cho TTVH; thực hiện giải pháp kỹ thuật để khôi phục cấp điện an toàn.

Các phương án cấp điện cho sự kiện chính trị trọng đại của tỉnh đã sẵn sàng.

Ông Trần Anh Dũng - Đội trưởng Đội QLĐLKV Thành Sen chia sẻ: “Chúng tôi đang nỗ lực hết sức để khắc phục sớm sự cố hệ thống đường dây, trạm biến áp cấp điện cho các khu vực thuộc địa bàn quản lý, đặc biệt là tại Trung tâm Văn hóa - Điện ảnh và Xúc tiến du lịch tỉnh. Đối với sự kiện Đại hội Đảng bộ tỉnh, đội tuân thủ nghiêm phương án đã được công ty xây dựng, phối hợp với Phòng Điều độ và các phòng ban vận hành linh hoạt điện lưới và máy phát điện; trong điều kiện điện lưới chưa ổn định sẽ ưu tiên máy phát điện. Đội cũng phân công tổ trực tại điểm chính, sẵn sàng các phương án dự phòng, huy động tối đa nhân lực, vật tư để linh hoạt vận hành cấp điện trong mọi tình huống khẩn cấp xảy ra”.

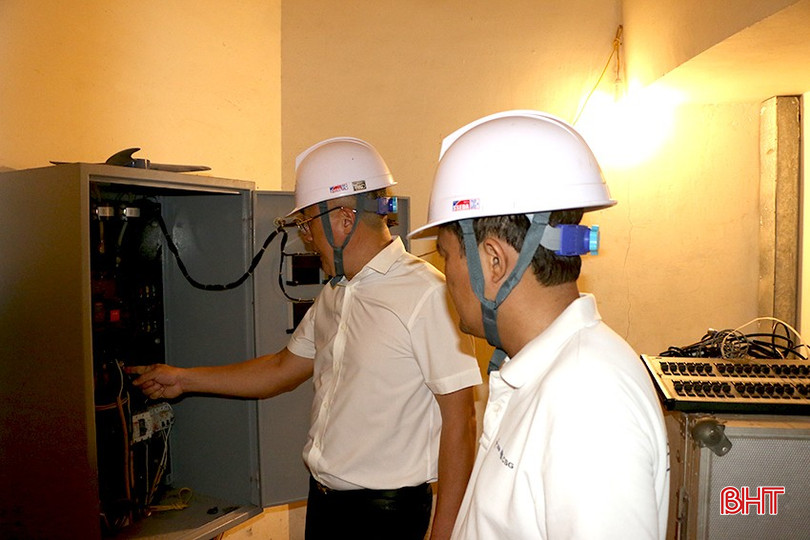

Công nhân Đội QLĐLKV Thành Sen tiến hành kiểm tra và thay thế các thiết bị đóng cắt tại tủ 0,4 kV tại TBA Trung tâm Văn hóa - Điện ảnh và xúc tiến du lịch tỉnh.

Ngoài đơn vị phụ trách chính, tất cả các phòng, ban của PC Hà Tĩnh đều thực hiện trực 100% quân số. Các Đội QLĐLKV trực thuộc, Xí nghiệp cao thế Hà Tĩnh tiếp tục căng mình chạy đua với thời gian xử lý nhanh sự cố; kết nối về trung tâm chỉ huy để phòng chuyên môn theo dõi, phân tích số liệu và tham mưu ban giám đốc giải pháp tối ưu, quyết tâm nhanh chóng cấp điện an toàn trở lại cho khách hàng và phục vụ tốt sự kiện trọng đại của tỉnh.

Chủ đề Bão số 10 - Bão Bualoi 2025

Đọc thêm

Ra sức lao động, sản xuất hướng về ngày hội lớn

Ra sức lao động, sản xuất hướng về ngày hội lớn

Với tinh thần trách nhiệm và khí thế hướng về Đại hội Đảng bộ tỉnh Hà Tĩnh lần thứ XX, tại các nhà máy, không khí thi đua lao động, sản xuất lan tỏa mạnh mẽ, ghi nhận kết quả cao, góp phần vào phát triển kinh tế - xã hội của tỉnh.
Quy hoạch xã mới - yêu cầu xuyên suốt cho sự phát triển bền vững

Quy hoạch xã mới - yêu cầu xuyên suốt cho sự phát triển bền vững

Sau gần 3 tháng đi vào hoạt động, bộ máy chính quyền hai cấp ở Hà Tĩnh đã được tinh gọn, vận hành thông suốt. Tuy nhiên, vấn đề đặt ra là các xã, phường mới sau hợp nhất vẫn chưa có quy hoạch tổng thể – “bản đồ định hướng”, khung pháp lý cho sự phát triển bền vững của địa phương.
KKT Vũng Áng thành trung tâm động lực tăng trưởng

KKT Vũng Áng thành trung tâm động lực tăng trưởng

Thực hiện Nghị quyết số 09-NQ/TU ngày 22/11/2021 của BCH Đảng bộ tỉnh Hà Tĩnh, Khu kinh tế Vũng Áng "đón" nhiều dự án quy mô lớn, công nghệ cao, qua đó khẳng định vai trò trung tâm động lực tăng trưởng trong nhiệm kỳ 2020-2025.
