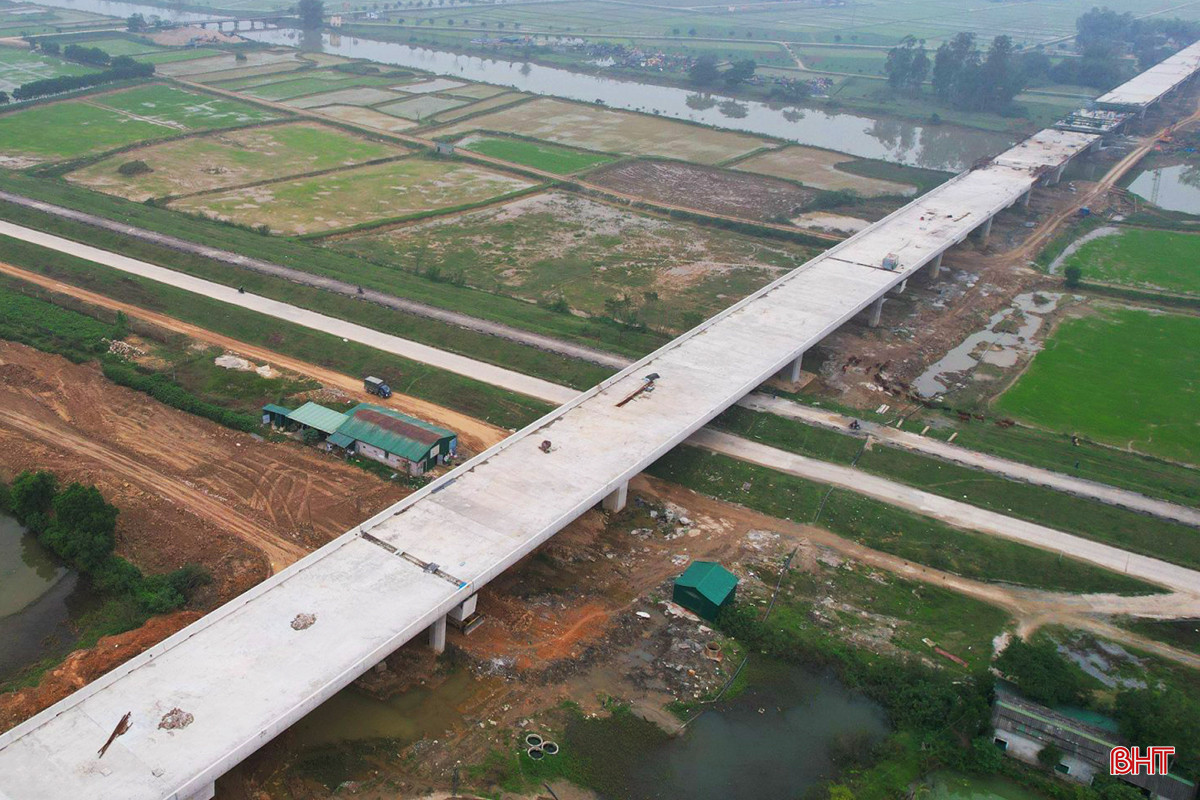

(Baohatinh.vn) - Cầu vượt sông Lam trên cao tốc nối Nghệ An và Hà Tĩnh dự kiến hợp long vào ngày 14/3/2024. Với chiều dài 4,015 km, cầu Hưng Đức đang là cầu đường bộ vượt sông dài nhất trên tuyến cao tốc Bắc – Nam.
Dự án cao tốc Bắc – Nam phía Đông giai đoạn 2017 – 2020 đoạn Diễn Châu – Bãi Vọt có 31 cây cầu (23 cầu dọc tuyến và 8 cầu vượt ngang); trong đó, cầu Hưng Đức dài 4,015 km vượt sông Lam nối huyện Hưng Nguyên (Nghệ An) với huyện Đức Thọ (Hà Tĩnh) là cây cầu vượt sông dài nhất trên tuyến cao tốc tính tới thời điểm này.Cầu có 90 nhịp, được thiết kế rộng 17,5m với 4 làn xe, dải phân cách cứng ở giữa, vận tốc thiết kế 80 km/h. Giai đoạn hoàn chỉnh sẽ được xây dựng bổ sung 1 đơn nguyên cầu bên cạnh với bề rộng mặt cầu là 16,25m.Cùng với hầm Thần Vũ, cầu Xuân Dương 1, cầu Xuân Dương 2, nút giao QL46B… cầu Hưng Đức là một trong những hạng mục thuộc cao tốc Diễn Châu – Bãi Vọt.Cầu Hưng Đức có tổng mức đầu tư 1.371,3 tỷ đồng, được khởi công xây dựng năm 2022 do liên danh nhà thầu Công ty TNHH Đại Hiệp, Công ty CP Đầu tư và xây dựng Thái Yên, Công ty TNHH Hòa Hiệp và Công ty CP Tập đoàn CIENCO4 đảm nhận thi công.

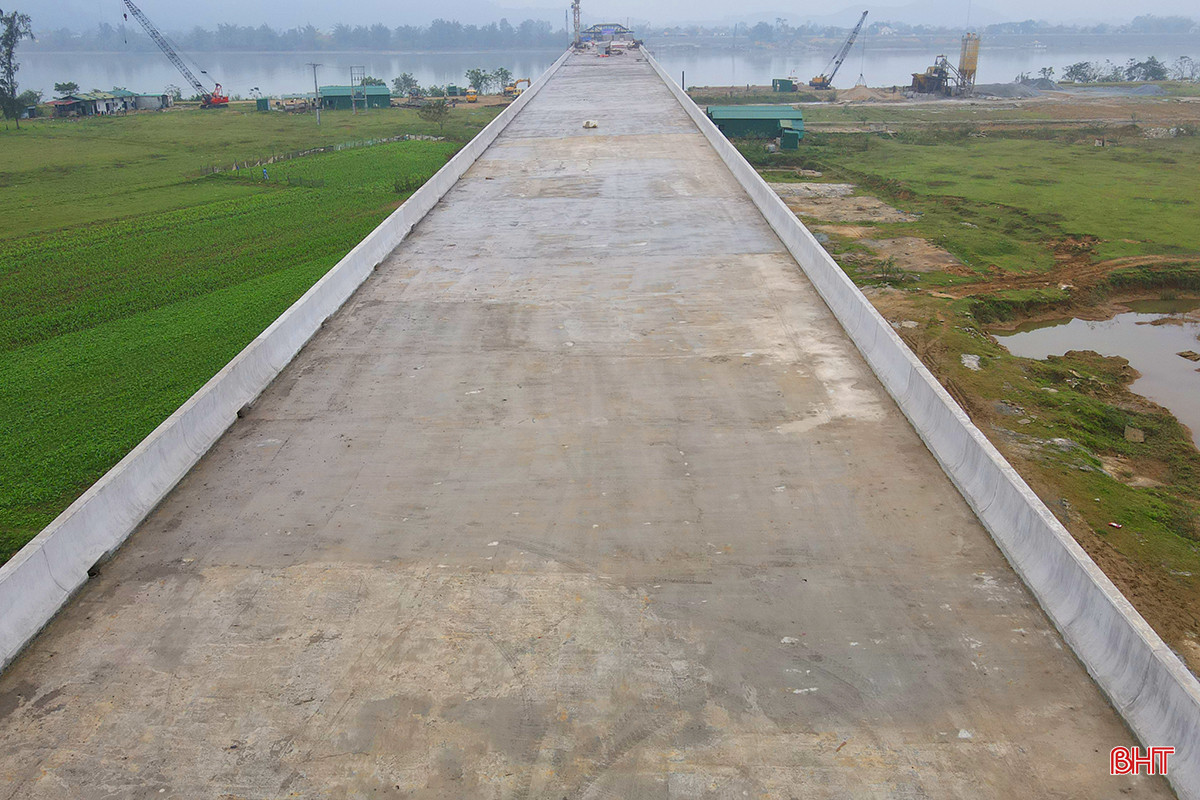

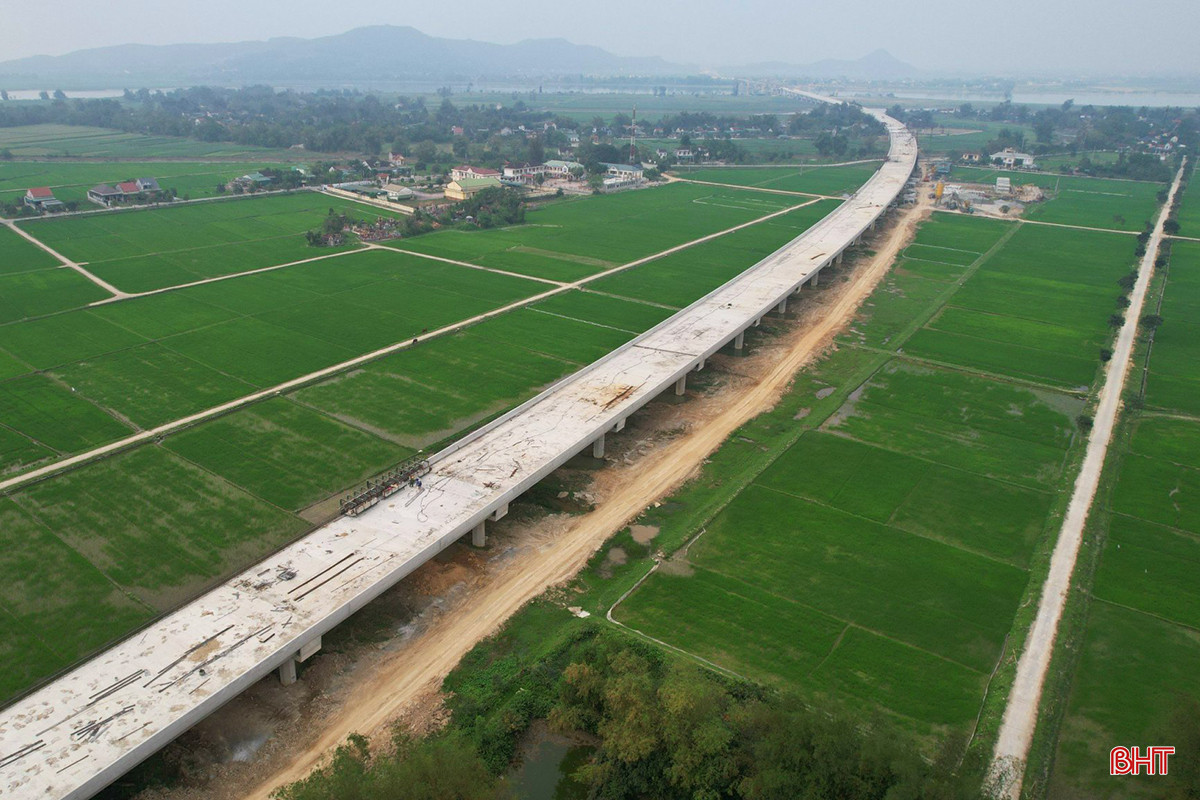

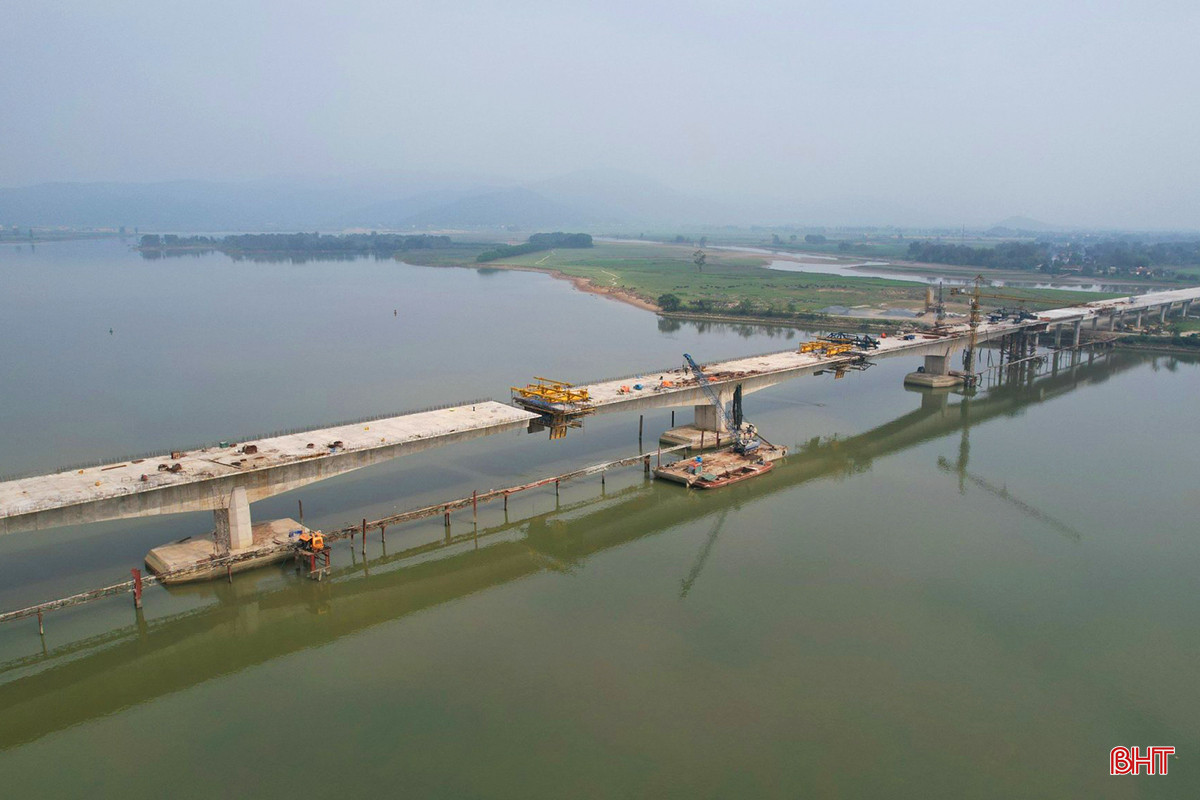

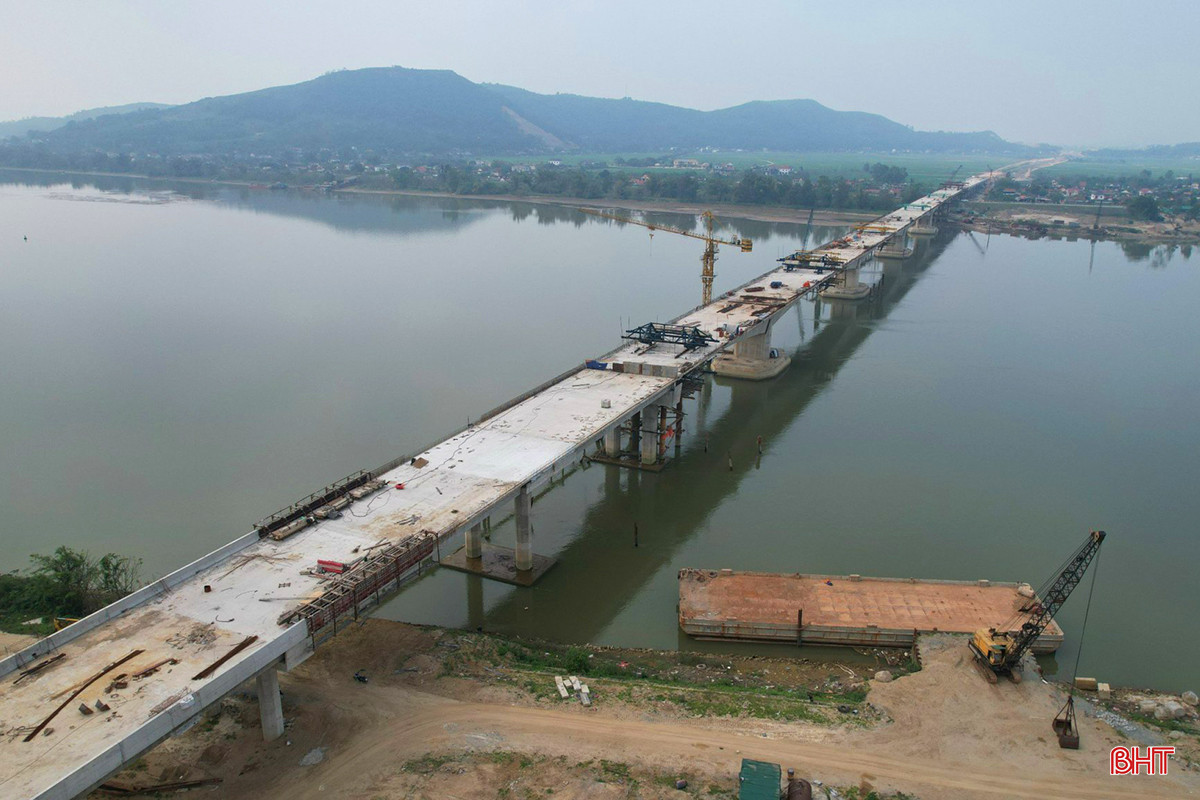

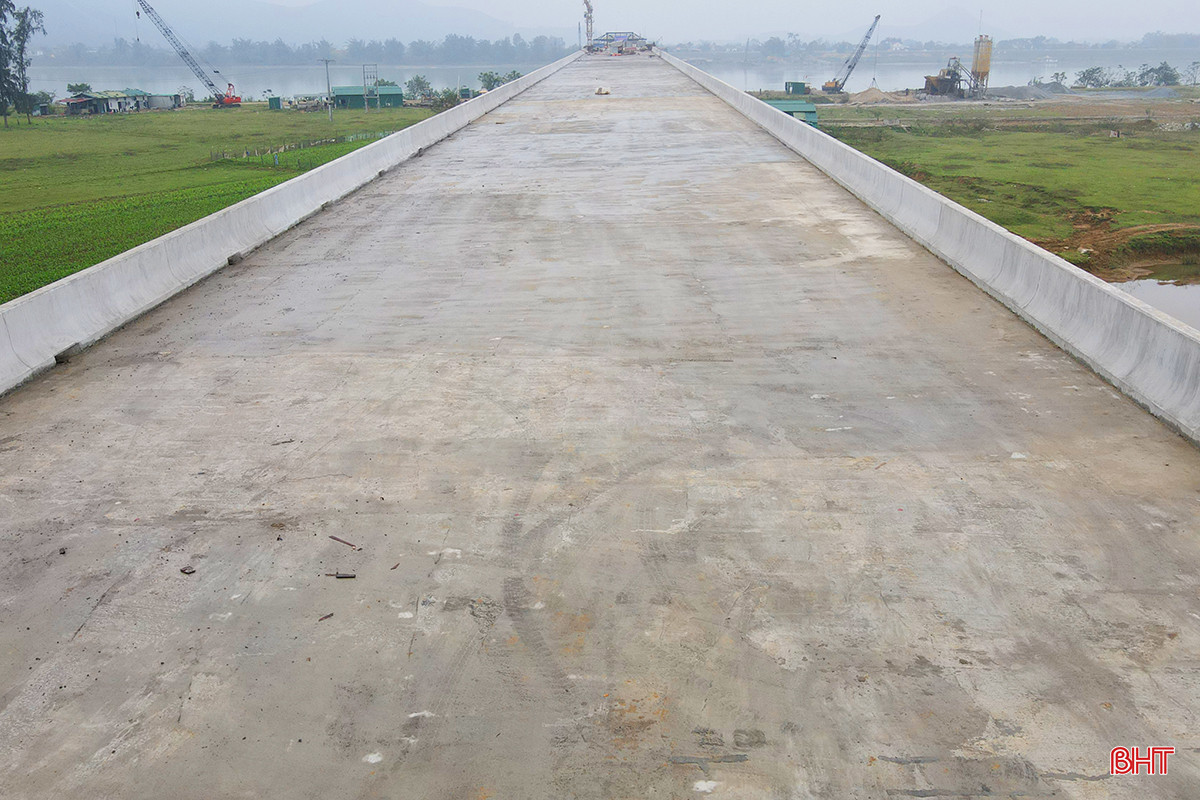

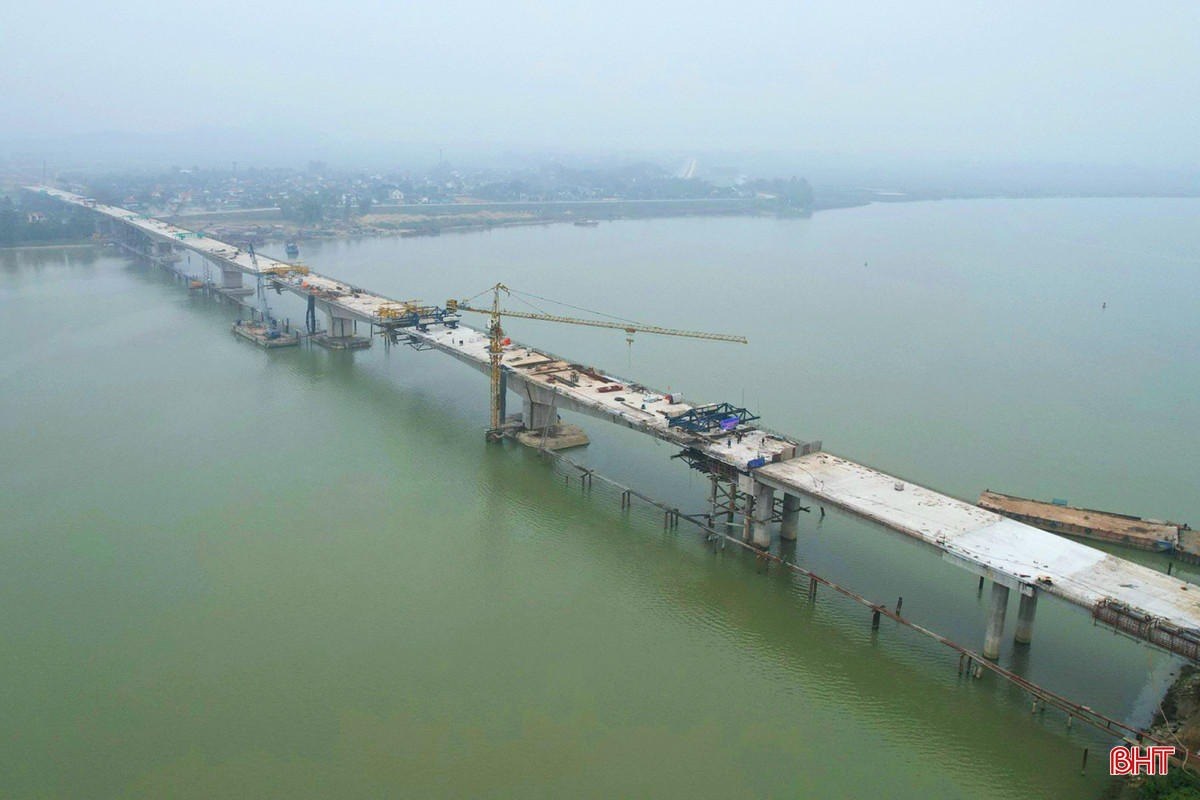

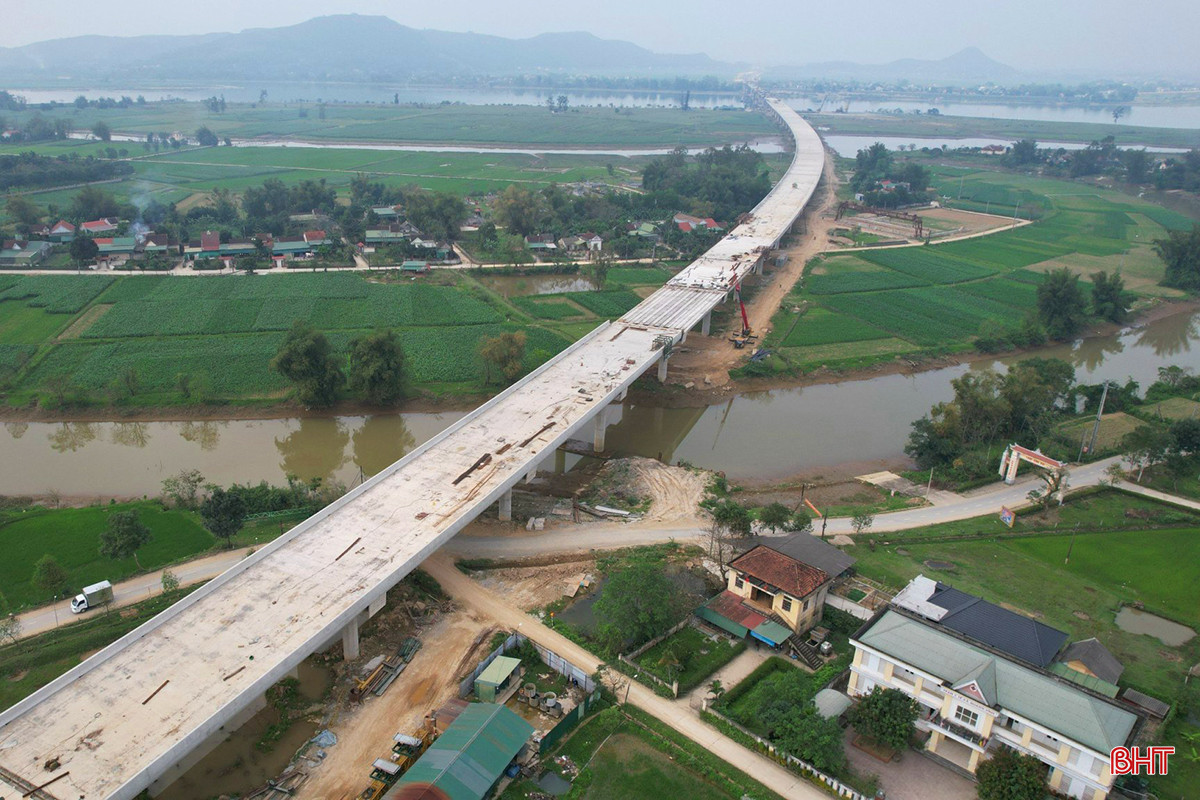

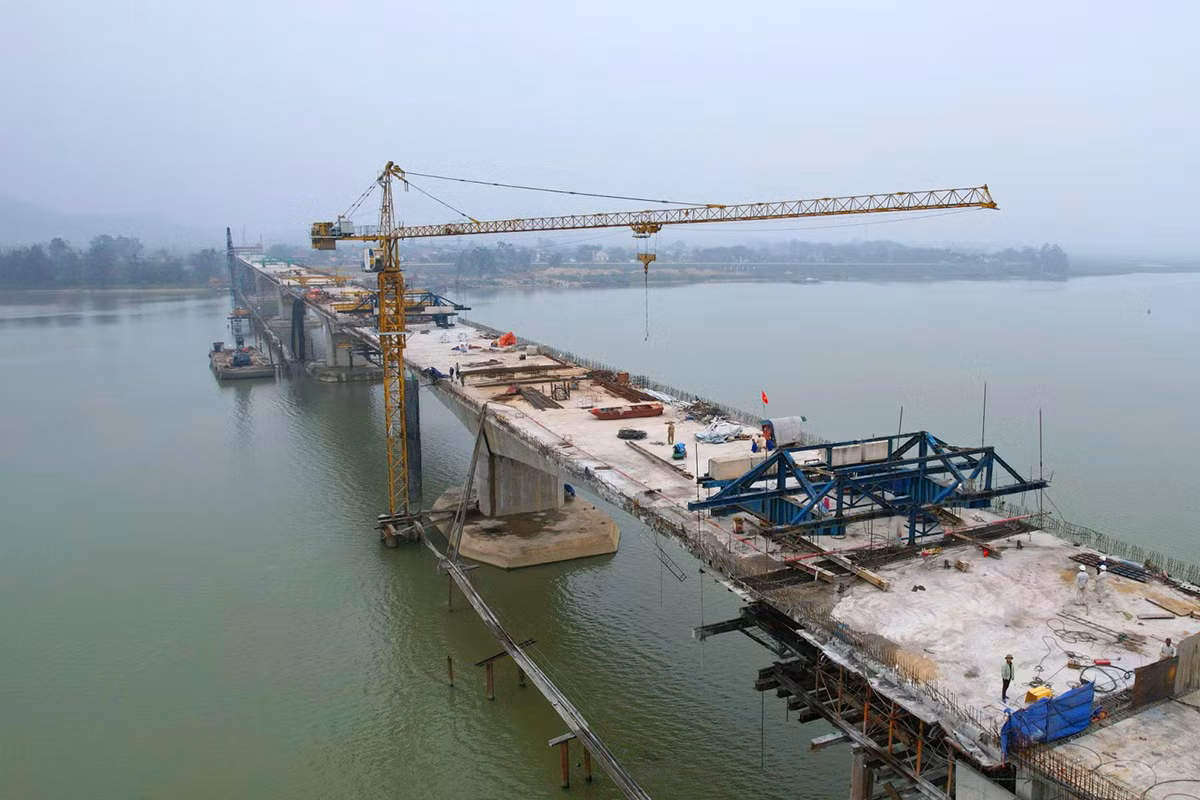

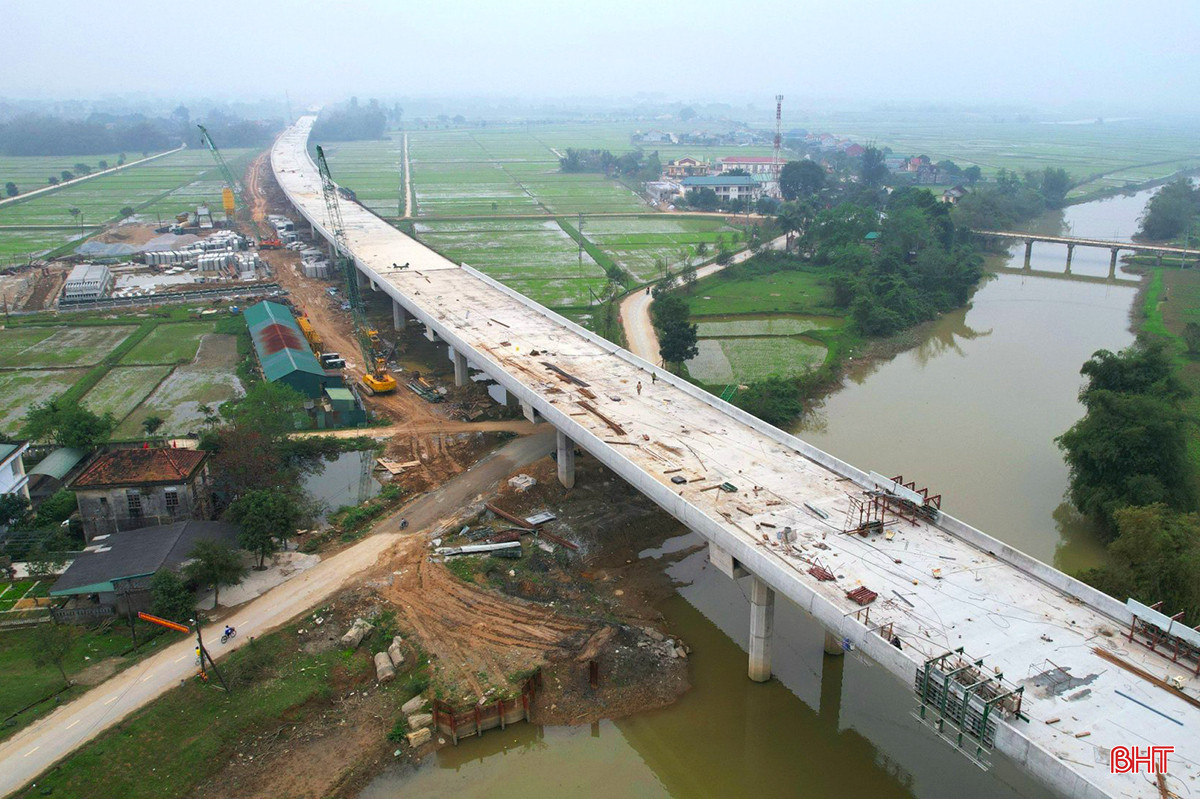

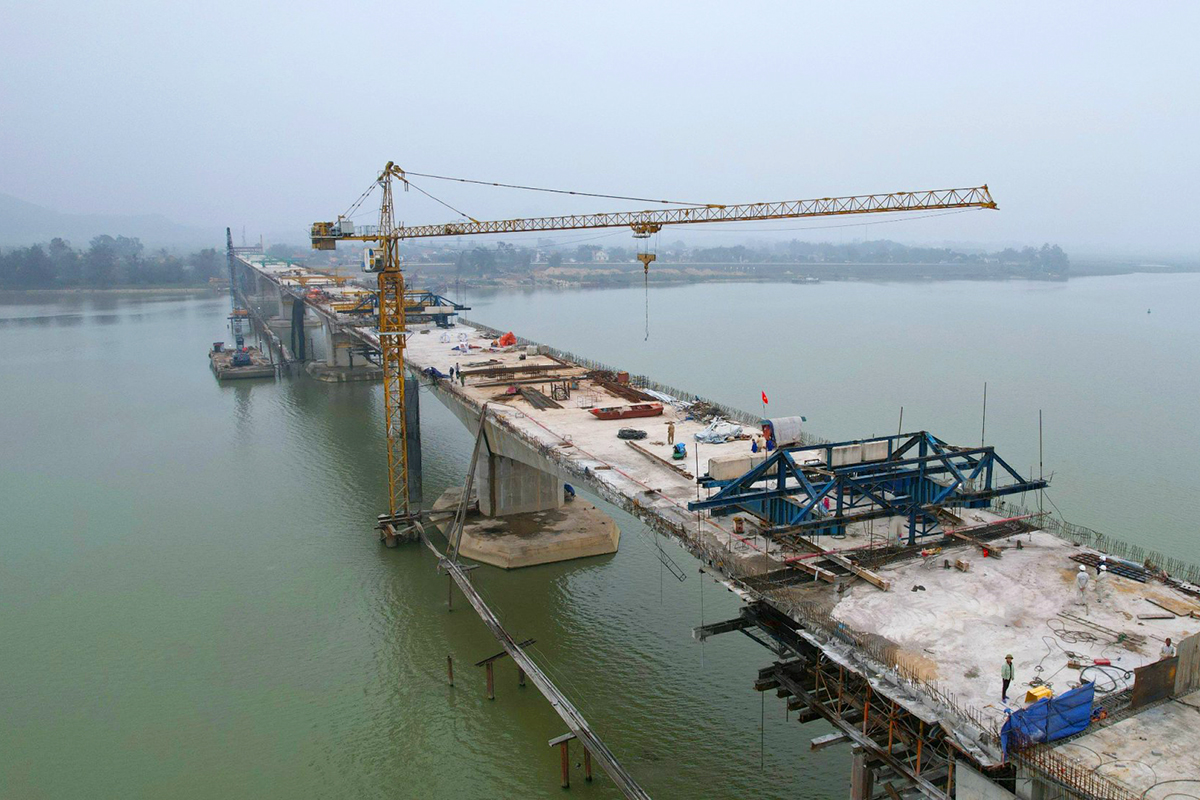

Quá trình thi công cầu gặp rất nhiều khó khăn do ảnh hưởng của dịch bệnh COVID-19; giá nguyên liệu, vật liệu xây dựng tăng cao; tình hình mưa lũ diễn biến phức tạp... nhưng các nhà thầu vẫn nỗ lực thi công, đảm bảo tiến độ công trình. Ông Trương Đức Liên - Phó Tổng Giám đốc Công ty Cổ phần Đầu tư Phúc Thành Hưng (doanh nghiệp dự án) cho hay: Sau 2 năm triển khai, tới nay, khối lượng thi công cầu Hưng Đức đã đạt từ 92 – 95%. Theo kế hoạch, cao tốc Diễn Châu – Bãi Vọt phải hoàn thành vào tháng 5/2024 và cầu Hưng Đức là một trong những hạng mục đảm bảo tiến độ đề ra. Theo ông Trương Đức Liên, trường hợp mọi việc thuận lợi, đơn vị sẽ hợp long nhịp cuối cùng (T15 - T16) cầu Hưng Đức vào ngày 14/3/2024; tới tháng 5, hoàn thành việc xây dựng cầu.
Dù tiến độ cầu Hưng Đức được đảm bảo, tuy nhiên, tới tháng 5/2024 - mốc thời gian mà đoạn cao tốc Diễn Châu - Bãi Vọt phải hoàn thành, người dân Hà Tĩnh vẫn chưa thể lưu thông trên tuyến cao tốc. Nguyên nhân là do cao tốc Bắc - Nam chỉ mới thông tuyến tới TP Vinh (Nghệ An).Vậy nên, người dân Hà Tĩnh muốn lưu thông ra Hà Nội vẫn phải di chuyển ra TP Vinh rồi mới lên cao tốc.Cùng với việc hợp long cầu Hưng Đức, các nhà thầu hiện đang triển khai thi công bản mặt cầu, hệ thống lan can, tiến tới thảm bê tông nhựa mặt cầu.
Dự án cao tốc Diễn Châu - Bãi Vọt dài hơn 49,3 km đi qua hai tỉnh Nghệ An (44,4 km) và Hà Tĩnh (4,9 km) có tổng mức đầu tư 11.157 tỷ đồng. Đây là 1 trong 3 dự án thành phần được đầu tư theo hình thức đối tác công - tư (PPP) trên tuyến đường bộ cao tốc Bắc - Nam phía Đông giai đoạn 2017 - 2020.
Dự án được khởi công tháng 5/2021, kế hoạch hoàn thành tháng 5/2024. Thời gian vận hành khai thác hoàn vốn là 16 năm 6 tháng 8 ngày.
Ở giai đoạn phân kỳ đầu tư thứ nhất, mặt đường cao tốc rộng 17m - tương đương 4 làn xe (2 làn mỗi chiều), tốc độ lưu thông tối đa 80 km/h. Ở giai đoạn phân kỳ thứ hai, lòng đường được mở rộng 32 mét tương đương 6 làn xe (mỗi chiều đường 3 làn), tốc độ lưu thông tối đa 120 km/h.
