(Baohatinh.vn) - Từ 0h ngày 22/7/2025, Tổ máy số 1 của Dự án Nhà máy Nhiệt điện Vũng Áng II (Khu kinh tế Vũng Áng, Hà Tĩnh) đã chính thức được vận hành thương mại.
Đại diện lãnh đạo Công ty TNHH Nhiệt điện Vũng Áng II (VAPCO) vừa cho biết, Tổ máy số 1 của Nhà máy Nhiệt điện Vũng Áng II đã chính thức được đưa vào vận hành thương mại từ 0h ngày 22/7/2025, sau quá trình thử nghiệm đạt yêu cầu kỹ thuật và vận hành ổn định.
Chính thức vận hành thương mại Nhà máy Nhiệt điện Vũng Áng II từ 0h ngày 22/7/2025.
Tổ máy số 1 có công suất thiết kế khoảng 600MW, sử dụng công nghệ "trên siêu tới hạn" hiện đại, giúp tăng hiệu suất phát điện và giảm phát thải ra môi trường, góp phần bổ sung nguồn điện quan trọng cho hệ thống điện quốc gia.
Hiện nay, các hạng mục còn lại, đặc biệt là Tổ máy số 2 đang trong giai đoạn thử nghiệm, dự kiến sẽ hoàn thành và đưa vào vận hành thương mại trong thời gian tới, hướng đến mục tiêu dự kiến phát điện toàn nhà máy vào quý 3 năm 2025.

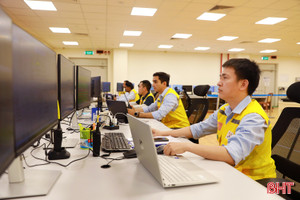

Toàn cảnh khu vực chính Nhà máy Nhiệt điện Vũng Áng II.
Dự án Nhà máy Nhiệt điện Vũng Áng II có tổng vốn đầu tư hơn 2,2 tỷ USD là dự án có vốn BOT lớn nhất tại Hà Tĩnh hiện nay, đồng thời là một trong những công trình trọng điểm về năng lượng cấp quốc gia. Sau khi vận hành toàn bộ, dự án sẽ tạo việc làm cho hàng trăm lao động kỹ thuật caovà nhiều dịch vụ vệ tinh đi kèm, đóng góp nguồn thu ổn định cho ngân sách địa phương.
Việc Tổ máy số 1 chính thức vận hành thương mại là kết quả của quá trình nỗ lực không ngừng nghỉ của đội ngũ kỹ sư, chuyên gia trong và ngoài nước cũng như sự hỗ trợ tích cực từ các cơ quan chức năng tỉnh Hà Tĩnh. Chúng tôi cam kết vận hành nhà máy an toàn, hiệu quả và tuân thủ nghiêm ngặt các quy định về môi trường.
Ông Hoàng Trọng Bính - Phó TGĐ Công ty TNHH Nhiệt điện Vũng Áng II
Trong 2 dự án FDI mà Hà Tĩnh thu hút trong năm 2025, dự án luyện kim màu của nhà đầu tư Hồng Kông (Trung Quốc) đã được triển khai và dự kiến đưa vào hoạt động trong tháng 9 tới.
Các đơn vị, địa phương ở Hà Tĩnh đã tổ chức rà soát, xác định sơ bộ khối lượng GPMB, nhu cầu tái định cư, di dời các công trình phục vụ dự án đường sắt tốc độ cao Bắc – Nam.
Tổng sản phẩm trên địa bàn (GRDP) tỉnh 6 tháng năm 2025 đạt 8,16%, đưa Hà Tĩnh vào nhóm 26 tỉnh, thành phố đạt và vượt mục tiêu tăng trưởng so với kế hoạch Chính phủ giao.
Lắp đặt điện mặt trời không chỉ giúp người dân, doanh nghiệp tiết kiệm chi phí sử dụng điện mà còn góp phần bảo vệ môi trường, thực hiện mục tiêu xanh hóa năng lượng tại Hà Tĩnh.
Hàng trăm hộ kinh doanh ở Hà Tĩnh đã lựa chọn chuyển đổi mô hình doanh nghiệp để nâng cao năng lực và tiếp cận các cơ hội kinh doanh lớn theo Nghị quyết 68-NQ/TW của Bộ Chính trị.
Hàng hóa từ Việt Nam vào Mỹ phải chịu thuế quan 20% thay vì 46% như tuyên bố hồi tháng 4/2025 của Tổng thống Mỹ Donald Trump, giúp doanh nghiệp Hà Tĩnh có cơ hội mở rộng xuất khẩu.
Thời tiết nắng nóng, hóa đơn tiền điện của nhiều hộ dân Hà Tĩnh “nhảy vọt”. Tiết kiệm điện, kiểm soát điện năng qua app là cách giúp người dân hạn chế tiền điện tăng bất thường.
Quy hoạch chi tiết phát triển vùng đất, vùng nước cảng biển thời kỳ 2021-2030, tầm nhìn đến năm 2050 tạo cơ sở quản lý, thu hút, lựa chọn nhà đầu tư thực hiện các dự án đầu tư phát triển kinh tế Hà Tĩnh.
6 tháng đầu năm 2025, Hà Tĩnh đã thu hút 20 dự án đầu tư, trong đó có 2 dự án FDI. So với cùng kỳ năm 2024, số lượng dự án tăng thêm 3 và tổng vốn đăng ký gấp 3 lần.
6 tháng năm 2025, chỉ số sản xuất ngành công nghiệp Hà Tĩnh ước tăng 4,62% so với cùng kỳ. Bức tranh công nghiệp đang có sự chuyển dịch tích cực theo hướng kinh tế xanh và công nghệ cao.
Tuyến cao tốc Vũng Áng - Bùng (dài 55 km) nối Hà Tĩnh với Quảng Trị dự kiến thông xe vào ngày 19/8 tới, cùng với hai đoạn tuyến khác thuộc cao tốc Bắc - Nam giai đoạn 2 là Vạn Ninh - Cam Lộ và Hòa Liên - Túy Loan.
Dự báo tình hình sản xuất kinh doanh tổng quan trong quý III/2025, có 50% doanh nghiệp ngành công nghiệp chế biến – chế tạo trên địa bàn Hà Tĩnh cho rằng hoạt động tốt hơn so với quý II.
Nhà máy Sản xuất ô tô điện VinFast Hà Tĩnh được đầu tư trang bị dây chuyền sản xuất hiện đại, với mức độ tự động hóa cao, áp dụng công nghệ tiên tiến từ các đối tác hàng đầu thế giới.
Nhờ mức tăng trưởng khá từ các dự án khu vực kinh tế ngoài Nhà nước, 6 tháng đầu năm 2025, tổng vốn đầu tư thực hiện toàn xã hội trên địa bàn Hà Tĩnh đạt hơn 26.846 tỷ đồng, tăng 6,14% so với cùng kỳ năm trước.
Thuế tỉnh Hà Tĩnh có 6 đội thuế cơ sở, phụ trách quản lý địa bàn 69 xã. Ông Trương Quang Long - Chi cục trưởng Chi cục Thuế khu vực XI giữ chức Trưởng Thuế tỉnh Hà Tĩnh.
Quý III/2025, Nhà máy Nhiệt điện Vũng Áng 1 (Hà Tĩnh) nỗ lực thực hiện các giải pháp, sớm về đích mục tiêu sản xuất trên 1,2 tỷ kWh, góp phần đảm bảo nguồn điện phục vụ phát triển đất nước.
Ngày 1/7, mô hình chính quyền địa phương 2 cấp sẽ chính thức vận hành. Đây được xem là làn gió mới đối với cộng đồng doanh nghiệp. Vậy doanh nghiệp Hà Tĩnh kỳ vọng những gì đối với mô hình chính quyền 2 cấp này?
Nhà máy Sản xuất ô tô điện VinFast đi vào hoạt động cùng với các dự án trọng điểm trên địa bàn sẽ góp phần tạo bước phát triển vượt bậc của ngành công nghiệp Hà Tĩnh, thúc đẩy kinh tế địa phương tăng trưởng bền vững.
Nhà máy sản xuất ô tô điện VinFast Hà Tĩnh đi vào hoạt động sẽ góp phần tăng thu ngân sách, giải quyết việc làm, thúc đẩy phát triển kinh tế địa phương và đánh dấu bước ngoặt quan trọng trong tiến trình hiện thực hóa định hướng tăng trưởng xanh và phát triển bền vững.
Sáng 29/6, Công ty TNHH Sản xuất và Kinh doanh VinFast (thuộc Tập đoàn Vingroup) tổ chức lễ khánh thành Nhà máy Sản xuất ô tô điện VinFast tại Khu kinh tế Vũng Áng.
Hệ thống phòng, chống sạt lở trên cao tốc Vũng Áng - Bùng qua Hà Tĩnh và Quảng Bình (tỉnh Quảng Trị mới) được tính toán kỹ lưỡng, góp phần giảm nguy cơ đất đá tràn ra mặt đường.
Ngày 29/6 tới, Nhà máy Sản xuất ô tô điện VinFast tại Khu kinh tế Vũng Áng (thị xã Kỳ Anh, Hà Tĩnh) sẽ chính thức khánh thành, đánh dấu cột mốc quan trọng trong hành trình phát triển ngành công nghiệp ô tô điện của Việt Nam.
Dù gặp một số khó khăn nhưng nhà thầu vẫn nỗ lực triển khai thi công, phấn đấu giữa tháng 7 sẽ khoan thông hầm Đèo Ngang nối tỉnh Hà Tĩnh với tỉnh Quảng Bình (sắp tới là tỉnh Quảng Trị)
Chính phủ đề xuất Quốc hội cho phép áp dụng hình thức đầu tư tư nhân cho dự án đường sắt tốc độ cao Bắc Nam nhằm mở rộng sự tham gia của doanh nghiệp vào dự án quan trọng quốc gia.
Văn phòng Chính phủ ban hành Thông báo số 316/TB-VPCP ngày 24/6/2025 kết luận của Phó Thủ tướng Chính phủ Bùi Thanh Sơn tại cuộc họp rà soát tiến độ các dự án nhà máy điện hạt nhân Ninh Thuận.
Mặc dù thời tiết diễn biến bất lợi nhưng các kỹ sư, công nhân vẫn quyết tâm cao nhất, bám công trường để đảm bảo tiến độ, chất lượng công trình cầu số 1, cao tốc Vũng Áng – Bùng, đoạn qua Hà Tĩnh.
