Đẩy nhanh thi công Nhà máy Nhiệt điện Vũng Áng 2 - Hà Tĩnh

(Baohatinh.vn) - Theo kế hoạch, tháng 6/2025, Nhà máy Nhiệt điện Vũng Áng 2 (Hà Tĩnh) đi vào vận hành. Thời điểm này, các nhà thầu đang huy động tổng lực thi công, đưa dự án về đích đúng tiến độ.

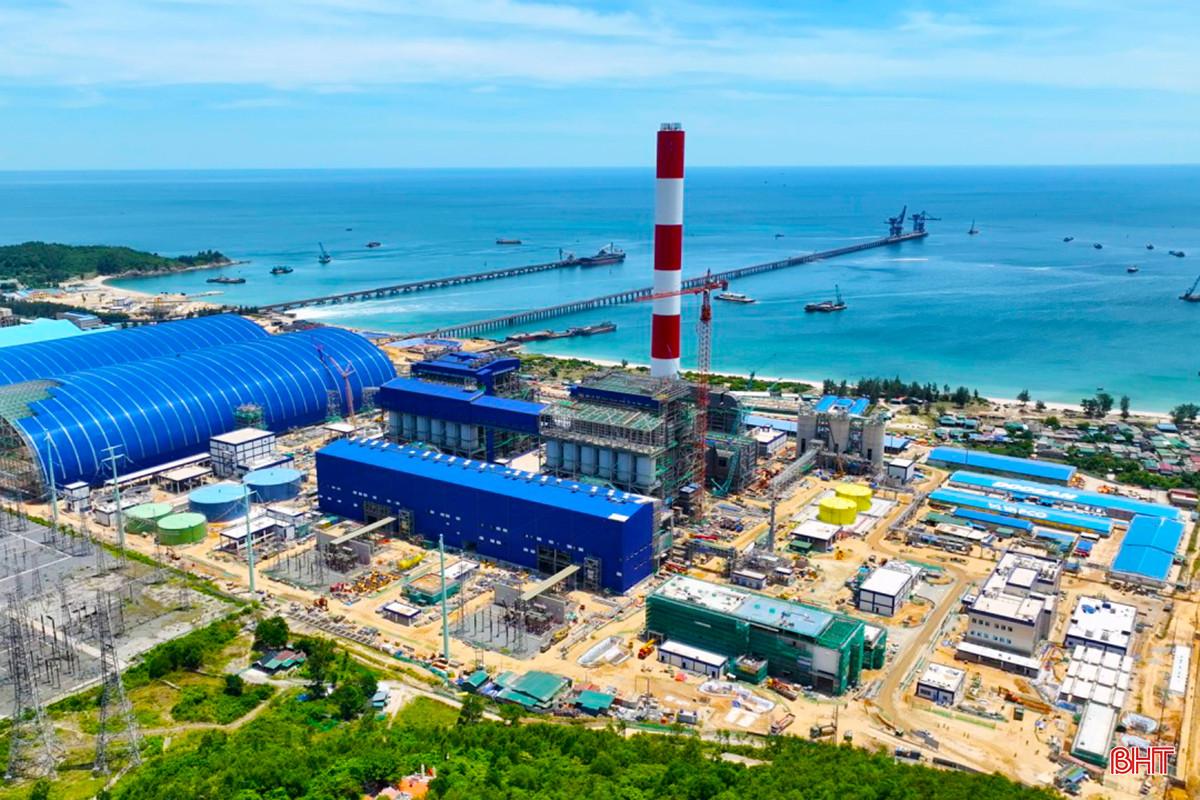

Dự án Nhà máy Nhiệt điện Vũng Áng 2 có quy mô 2 tổ máy với tổng công suất 1.330MW, tổng kinh phí 2,2 tỷ USD, theo hình thức BOT, do Công ty TNHH Nhiệt điện Vũng Áng II (VAPCO) làm chủ đầu tư.

Dự án Nhà máy Nhiệt điện Vũng Áng 2 có quy mô 2 tổ máy với tổng công suất 1.330MW, tổng kinh phí 2,2 tỷ USD, theo hình thức BOT, do Công ty TNHH Nhiệt điện Vũng Áng II (VAPCO) làm chủ đầu tư.

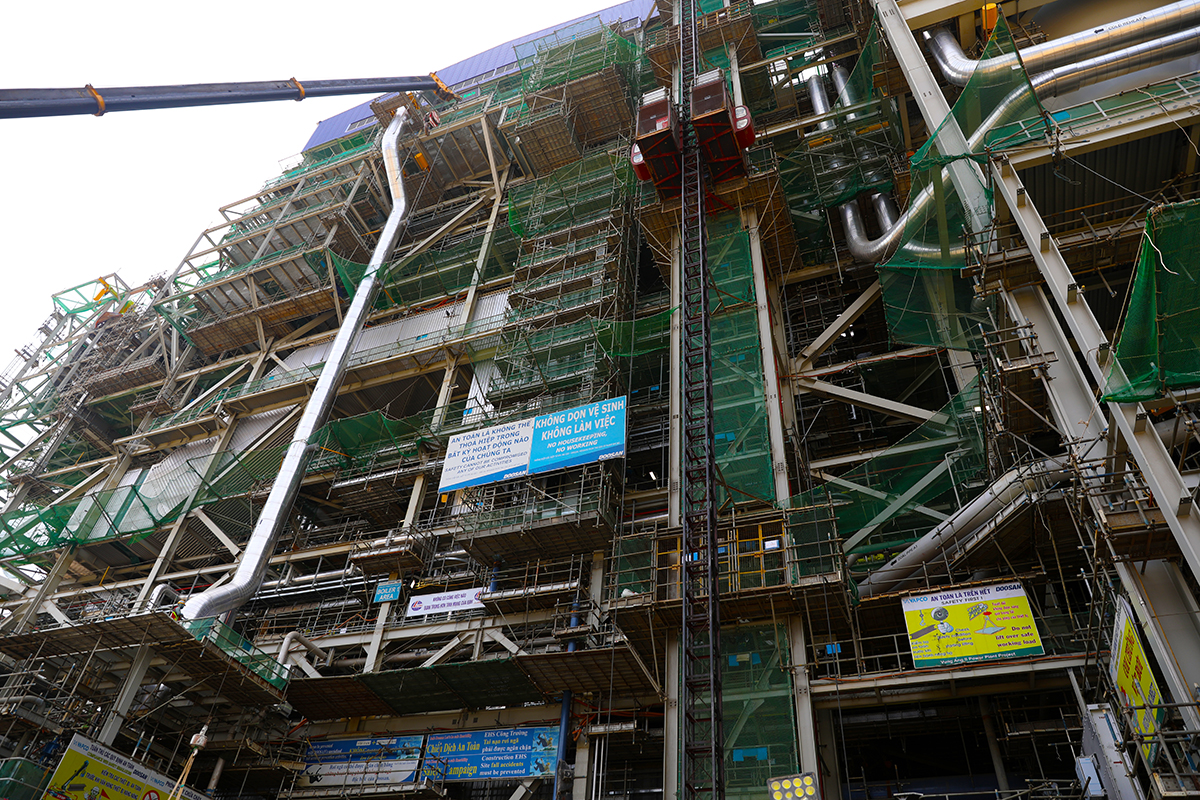

Dự án do các nhà thầu: Liên doanh Công ty TNHH Xây dựng và Công nghiệp nặng Doosan, Tập đoàn Samsung C&T, Công ty CP Tập đoàn Thái Bình Dương thi công.

Dự án do các nhà thầu: Liên doanh Công ty TNHH Xây dựng và Công nghiệp nặng Doosan, Tập đoàn Samsung C&T, Công ty CP Tập đoàn Thái Bình Dương thi công.

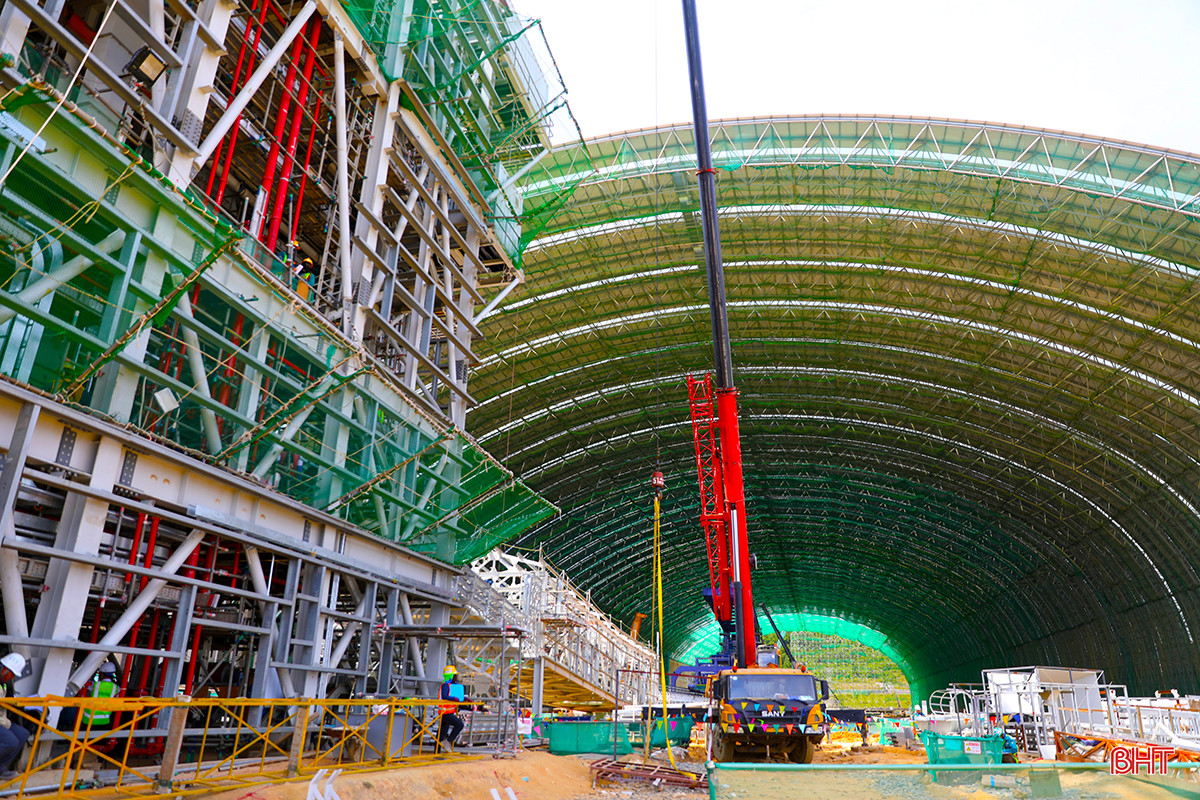

Dự án Nhà máy Nhiệt điện Vũng Áng 2 sẽ xây dựng các hạng mục nhà máy chính, cầu cảng bốc dỡ than, bãi chứa tro xỉ, các công trình phụ trợ liên quan.

Dự án Nhà máy Nhiệt điện Vũng Áng 2 sẽ xây dựng các hạng mục nhà máy chính, cầu cảng bốc dỡ than, bãi chứa tro xỉ, các công trình phụ trợ liên quan.

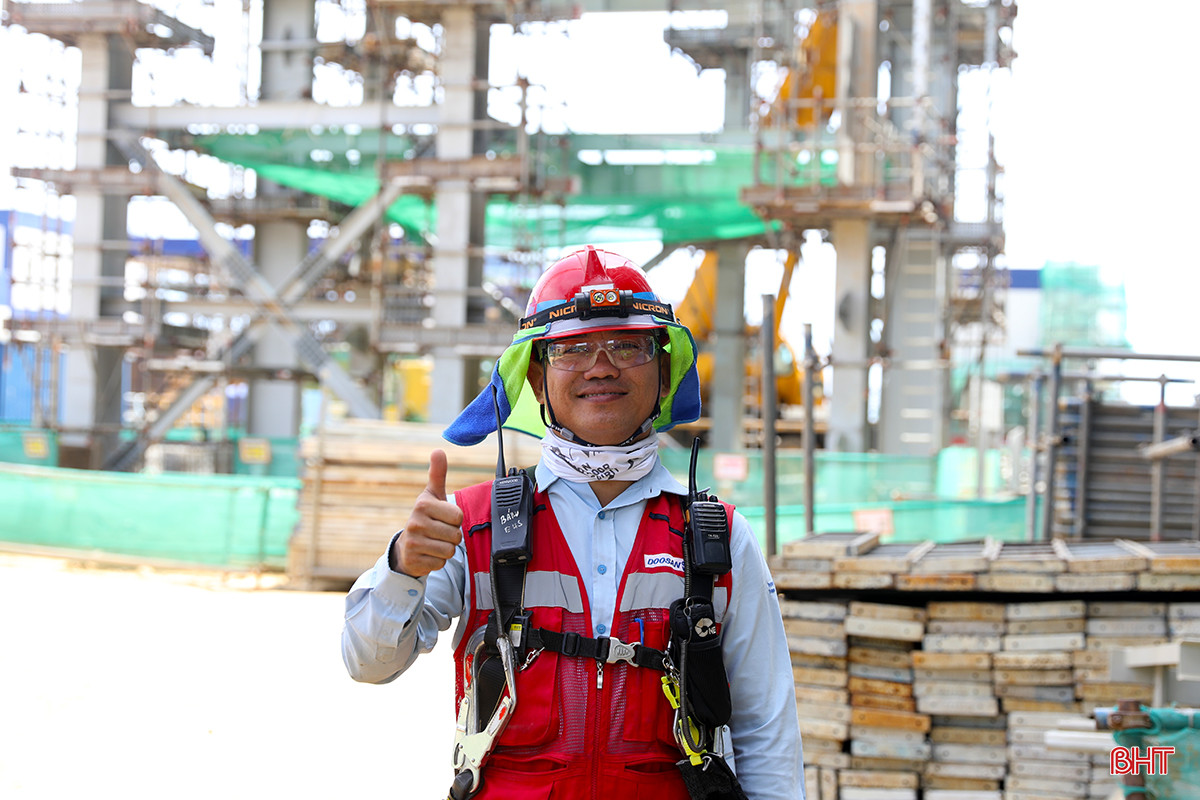

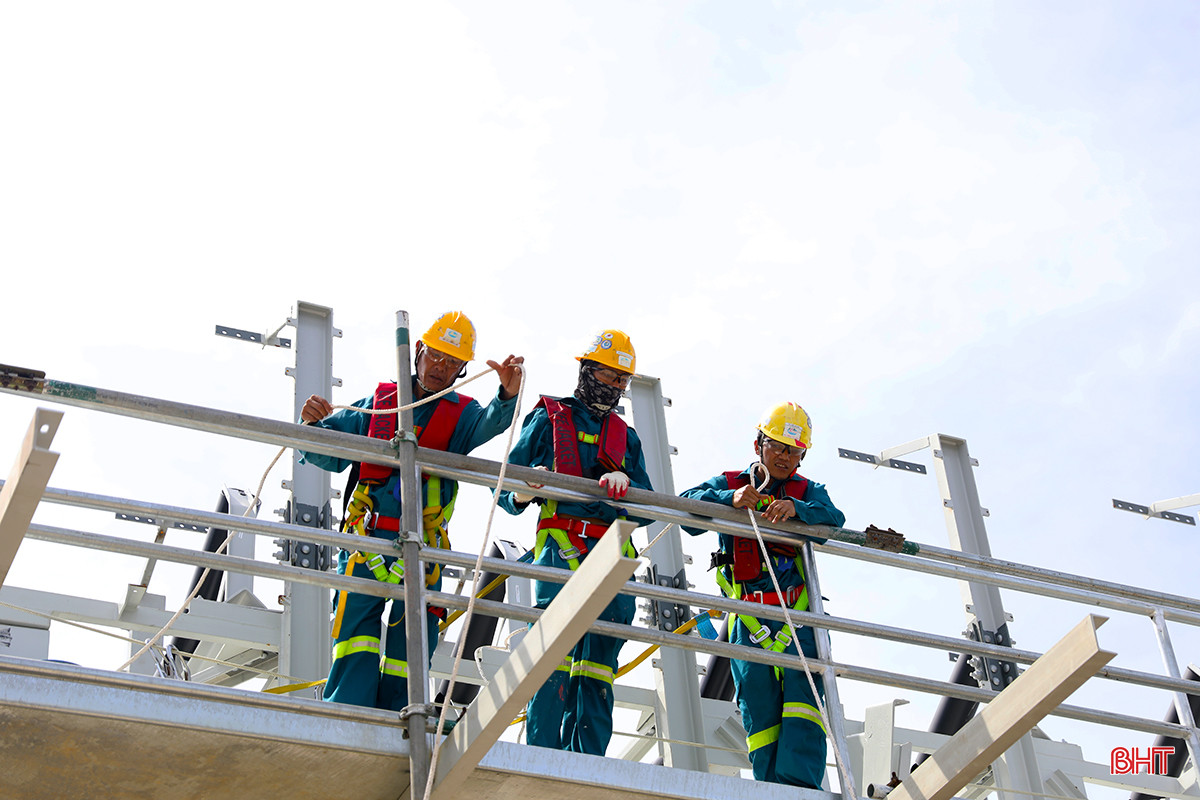

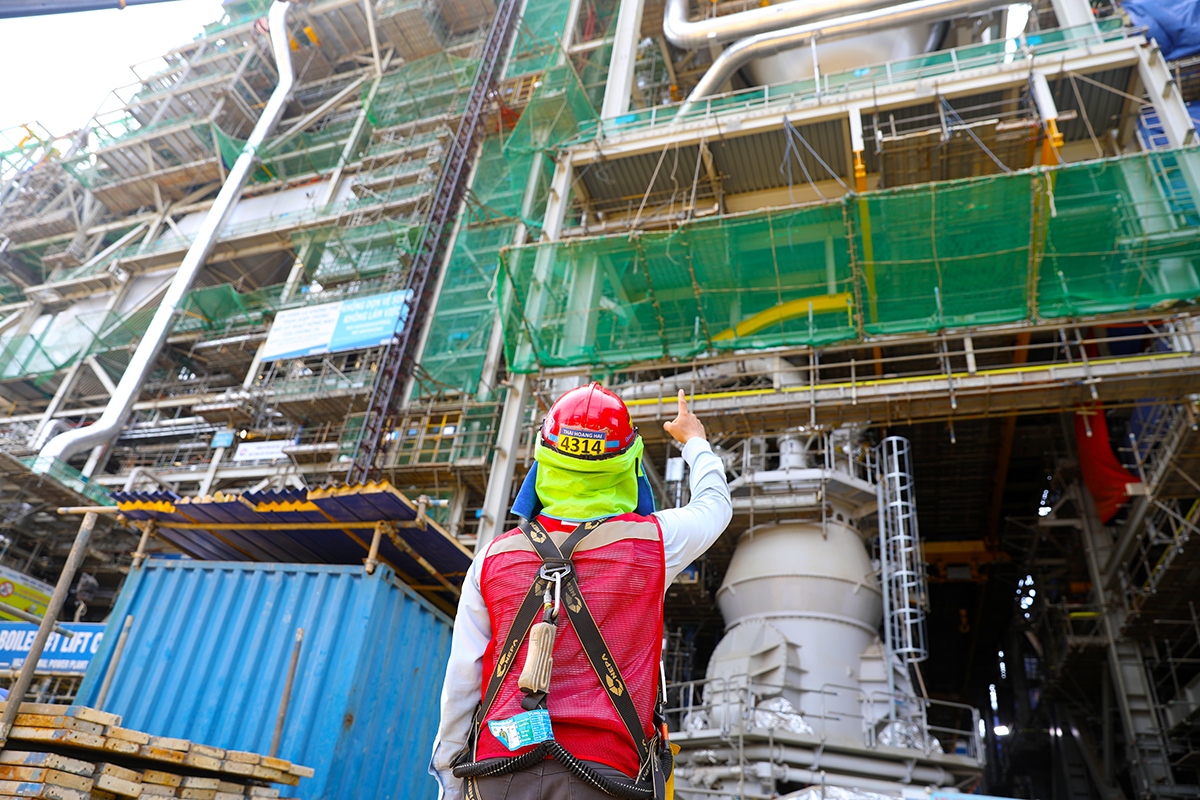

Trên công trường hiện có gần 3.000 công nhân của nhiều nhà thầu đang miệt mài thi công các hạng mục.

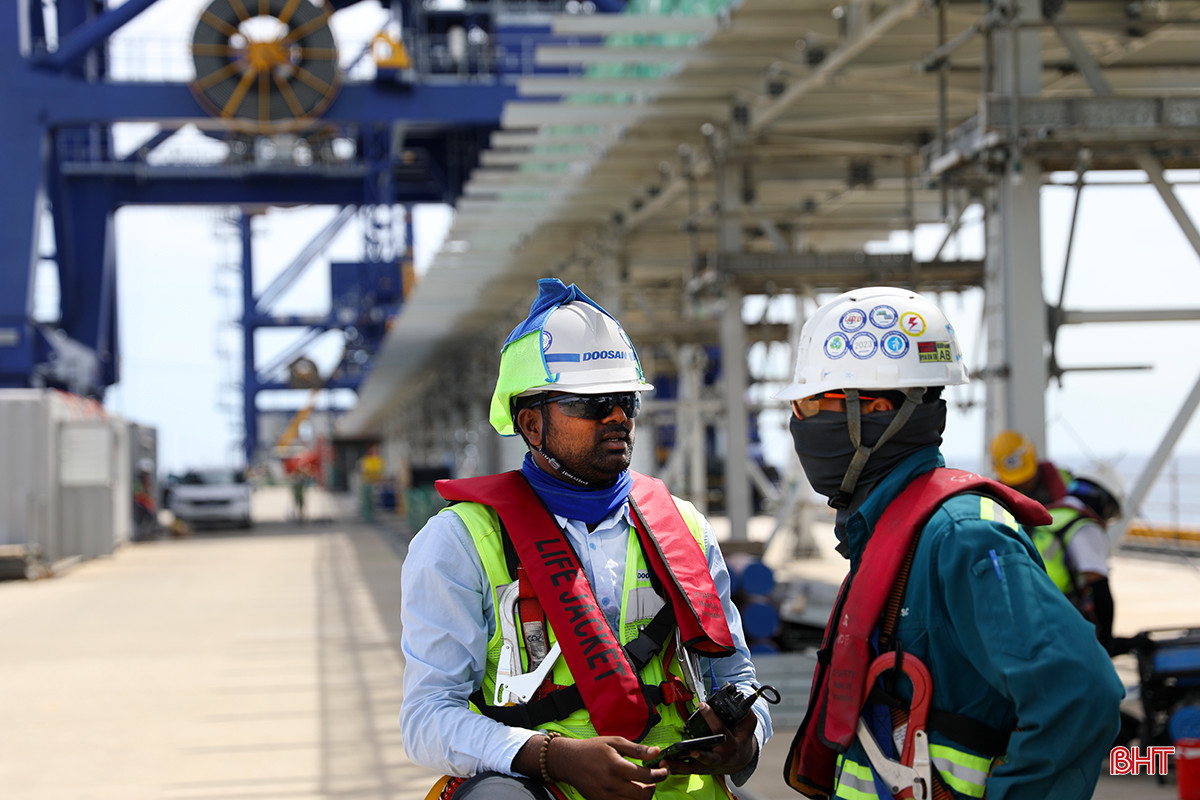

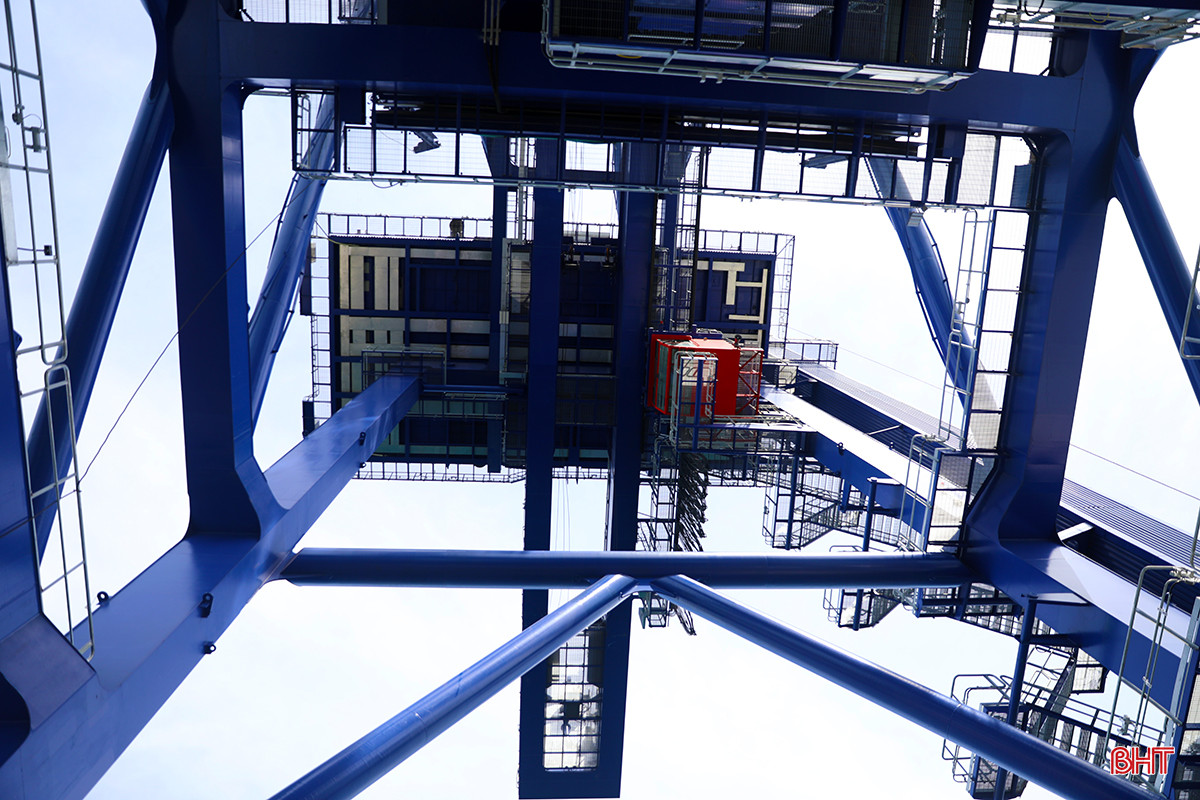

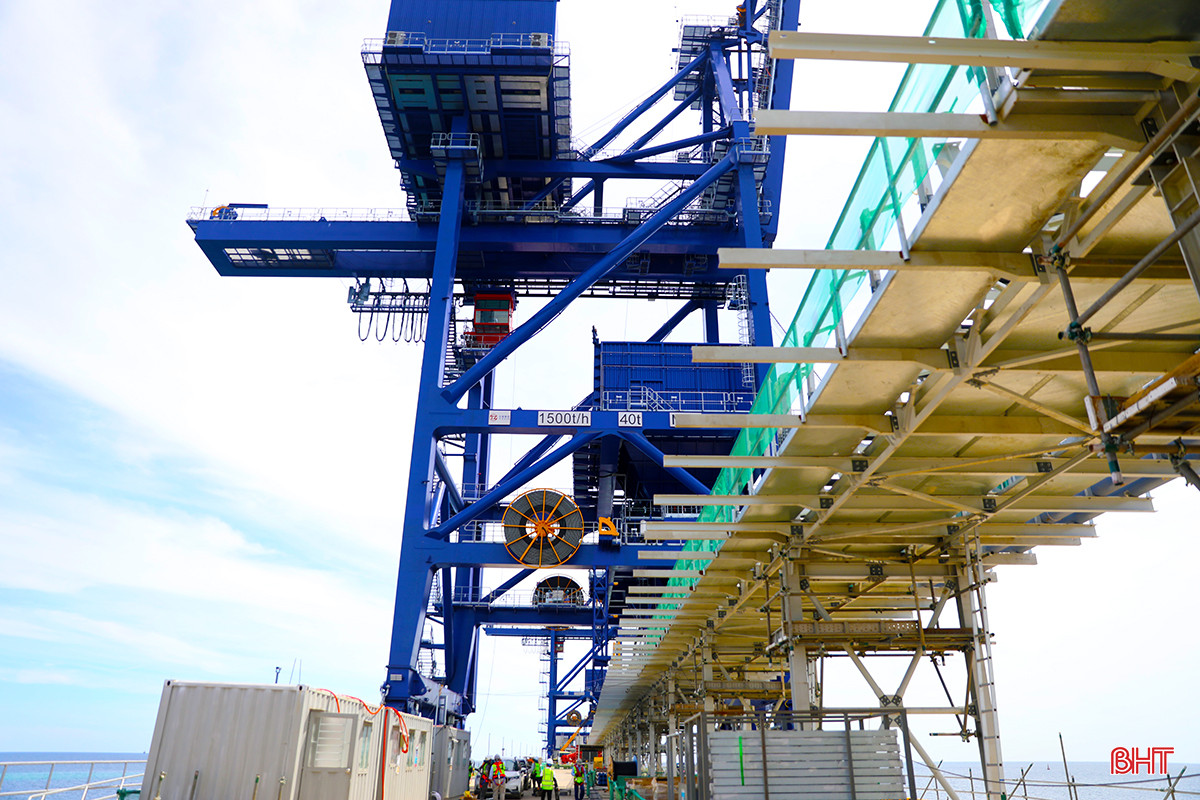

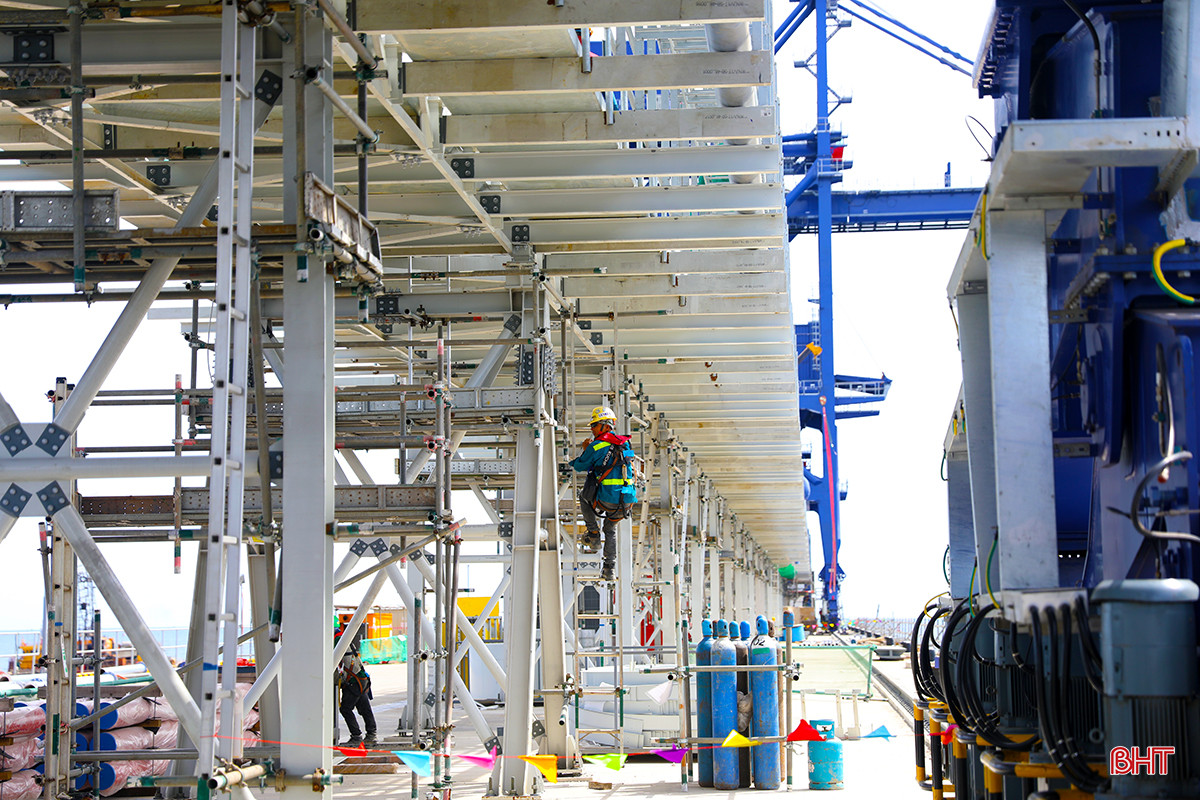

Hiện nay, hạng mục cầu cảng dài gần 2.000m cơ bản đã hoàn thành, sẵn sàng cho việc vận hành thử.

Hiện nay, hạng mục cầu cảng dài gần 2.000m cơ bản đã hoàn thành, sẵn sàng cho việc vận hành thử.

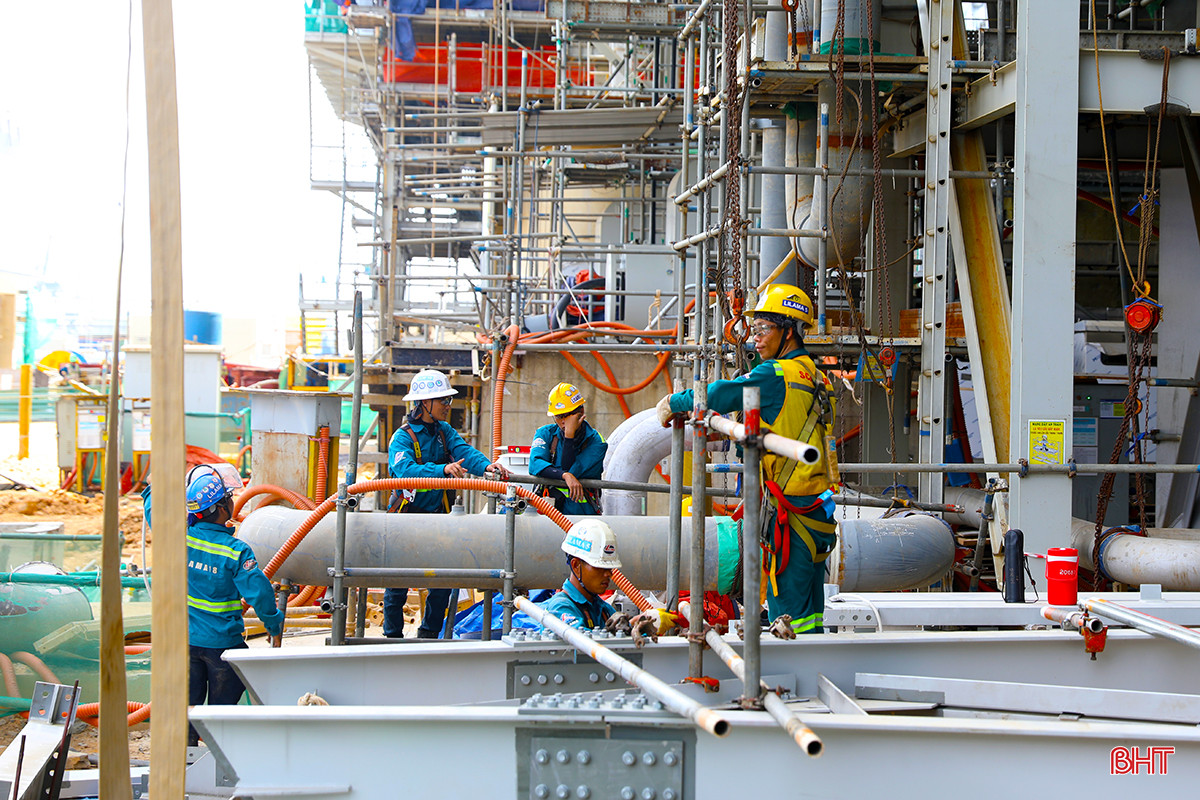

Tổng Công ty Lắp máy Việt Nam - CTCP (LILAMA) thực hiện lắp đặt toàn bộ phần cơ khí lò hơi, BOP, Environment, bảo ôn, hệ thống điện và I&C của dự án. Đến thời điểm này, LILAMA thi công đạt gần 70% khối lượng công việc.

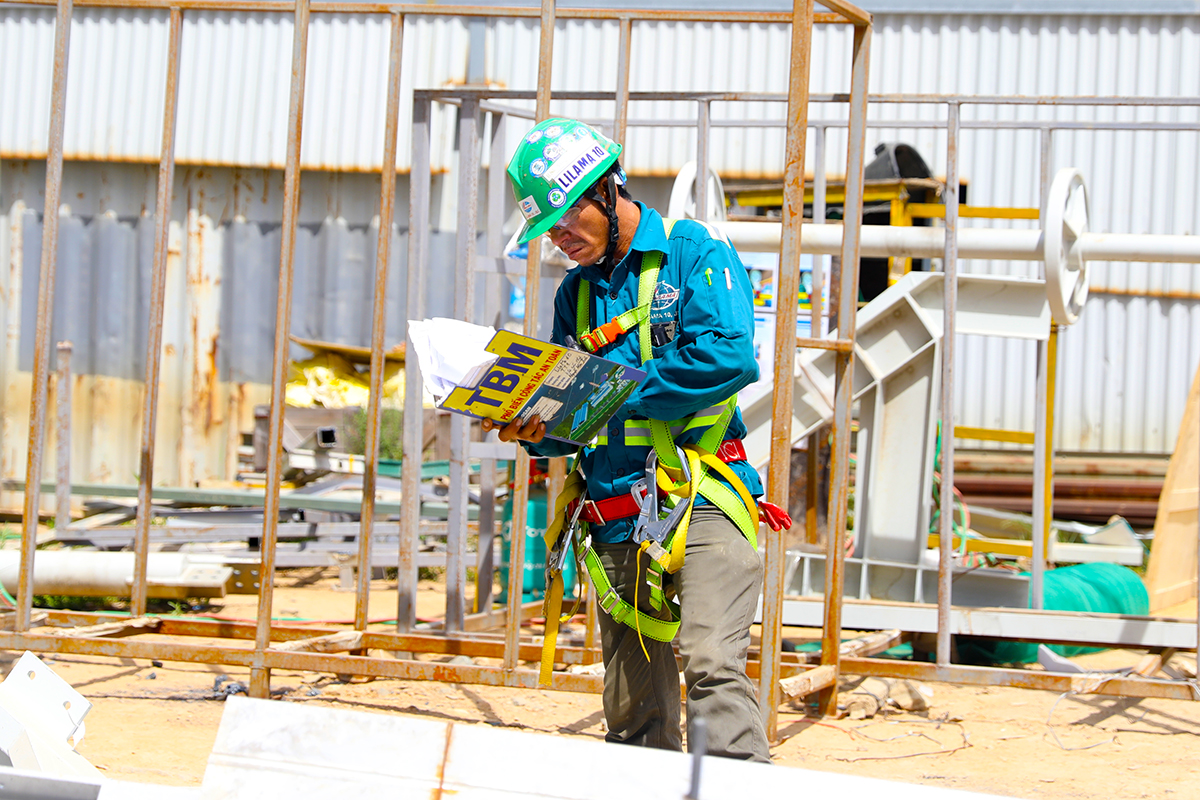

Công ty LILAMA 18 phụ trách hạng mục lò hơi. Đây là hạng mục quan trọng để vận hành một nhà máy nhiệt điện. Để hoàn thành tiến độ đề ra vào cuối năm nay, đơn vị đang huy động tối đa nhân vật lực chia 3 ca, 4 kíp để thi công.

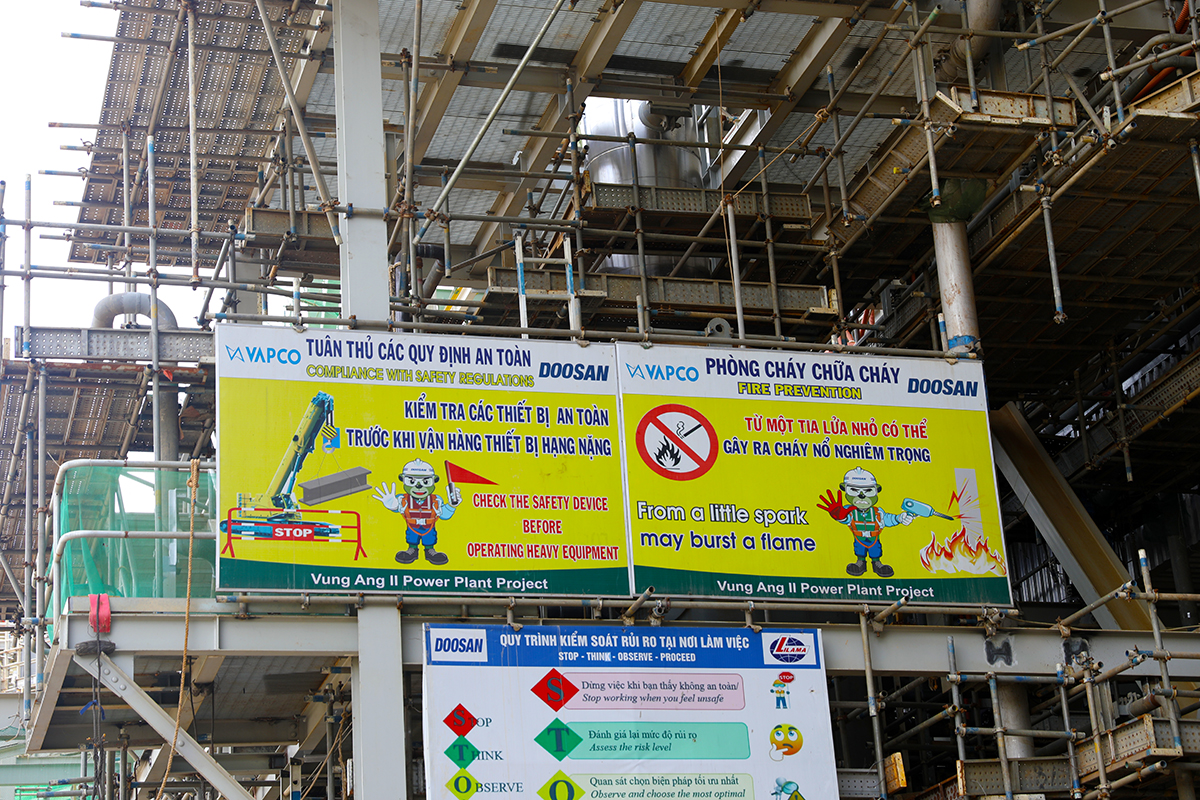

Đẩy nhanh thi công nhưng các đơn vị nhà thầu đều đặc biệt chú ý đến vệ sinh an toàn lao động. Kể từ thời điểm dự án bắt đầu thi công đến nay, đã có gần 4 triệu giờ lao động an toàn.
Anh Thái Hoàng Hải - cán bộ Phòng An toàn, Công ty TNHH DOOSAN ENERBILITY cho biết: "Doosan là đơn vị tổng thầu của VAPCO. Chúng tôi đã chỉ đạo các nhà thầu tranh thủ thời tiết thuận lợi, tăng cường lao động, tăng ca làm việc để đáp ứng tiến độ đề ra. Đồng thời, yêu cầu các nhà thầu chấp hành nghiêm công tác an toàn lao động, nhà thầu nào vi phạm sẽ buộc phải tạm dừng thi công...".
Dự án Nhà máy Nhiệt điện Vũng Áng 2 đã đạt hơn 85% tổng tiến độ.

Nhờ nỗ lực của các lao động và đơn vị thi công, đến nay, Dự án Nhà máy Nhiệt điện Vũng Áng 2 đã vượt tiến độ đề ra (đạt hơn 85% tổng tiến độ). Dự kiến vào tháng 6/2025 sẽ đưa tổ máy số 1 vào vận hành thương mại; hoàn thành toàn bộ nhà máy và vận hành tổ máy số 2 vào tháng 10/2025. Tuy nhiên, hiện còn vướng mắc hạng mục nạo vét ở cầu cảng, hy vọng, vấn đề này sớm được giải quyết để dự án về đích đúng kế hoạch...

Ông Nariaki Katahira

Trưởng phòng Điều phối dự Dự án Nhà máy Nhiệt điện Vũng Áng 2

Video: Toàn cảnh công trường dự án Nhà máy nhiệt điện Vũng Áng 2.

Chủ đề Công nghiệp, Tiểu thủ Công nghiệp, xây dựng

Đọc thêm

Vinamilk hợp tác đa bên, hướng tới hạ tầng tái chế chia sẻ cho nhiều doanh nghiệp

Vinamilk hợp tác đa bên, hướng tới hạ tầng tái chế chia sẻ cho nhiều doanh nghiệp

Vinamilk, Quỹ Bảo vệ môi trường Việt Nam (VEPF) và Tetra Pak Việt Nam vừa công bố hợp tác giai đoạn 2026-2030 nhằm thúc đẩy thu gom, phân loại và tái chế bao bì sau sử dụng. Từ những kết quả thí điểm ban đầu, hợp tác hướng đến phát triển mô hình có khả năng nhân rộng, từng bước hình thành hạ tầng tái chế dùng chung, tạo điều kiện để nhiều doanh nghiệp cùng tham gia.
Gia tăng giá trị, nâng tầm thương hiệu cam Hà Tĩnh

Gia tăng giá trị, nâng tầm thương hiệu cam Hà Tĩnh

Chú trọng nâng cao chất lượng, đẩy mạnh truy xuất nguồn gốc và đa dạng hóa các kênh tiêu thụ, Hà Tĩnh đang nỗ lực nâng tầm giá trị, xây dựng thương hiệu, mở rộng thị trường, đưa trái cam đặc sản quê hương đến gần hơn với người tiêu dùng.
Tài chính thị trường ngày 20/11: Taxi Mai Linh giảm gần 98% lao động kê khai

Tài chính thị trường ngày 20/11: Taxi Mai Linh giảm gần 98% lao động kê khai

Theo hồ sơ đăng ký doanh nghiệp, số lao động kê khai của Tập đoàn Mai Linh giảm gần 98% xuống còn 120 người. Biến động này diễn ra trong bối cảnh thương hiệu taxi lâu năm đang đối mặt với sự cạnh tranh gay gắt từ các hãng xe công nghệ. Chi tiết có trong Bản tin Tài chính thị trường hôm nay của Báo và phát thanh, truyền hình Hà Tĩnh.
Khám phá trại nuôi hơn 400 con nhím ở Hà Tĩnh

Khám phá trại nuôi hơn 400 con nhím ở Hà Tĩnh

Từ 50 con nhím giống ban đầu, anh Trần Ngọc Cường (xã Toàn Lưu, Hà Tĩnh) đã phát triển đàn lên hơn 400 con, từng bước xây dựng mô hình chăn nuôi quy mô lớn, hiệu quả kinh tế cao.
Tài chính thị trường ngày 18/11: Giá nhà vượt xa thu nhập, đâu là giải pháp đưa về mức hợp lý?

Tài chính thị trường ngày 18/11: Giá nhà vượt xa thu nhập, đâu là giải pháp đưa về mức hợp lý?

Giá nhà liên tục tăng cao, vượt xa khả năng chi trả của nhiều người dân. Các chuyên gia đề xuất nhiều giải pháp nhằm giảm chi phí phát triển dự án, mở rộng nguồn cung và hạn chế đầu cơ bất động sản. Chi tiết có trong Bản tin Tài chính thị trường hôm nay của Báo và phát thanh, truyền hình Hà Tĩnh.
Xin chào,
Tôi là Chatbot của
Báo Hà Tĩnh
Hãy hỏi tôi bất kỳ điều gì bạn cần biết về
Báo Hà Tĩnh nhé. Tôi sẵn sàng hỗ trợ!
