Cơn bão số 10 vừa qua gây hậu quả nặng nề cho hệ thống lưới điện trên địa bàn toàn tỉnh. Sau bão, ngành điện Hà Tĩnh đã và đang tập trung cao độ để khắc phục sự cố, phấn đấu cấp điện trở lại trong thời gian sớm nhất. PV Báo Hà Tĩnh có cuộc trao đổi với ông Nguyễn Phúc Phong - Giám đốc Công ty Điện lực Hà Tĩnh xung quanh vấn đề này.
- Ông có thể cho biết sơ qua về thiệt hại của ngành điện tỉnh ta sau cơn bão số 10 vừa qua?
Cơn bão số 10 đi qua để lại hậu quả nghiêm trọng đối với ngành điện. Bão gây sự cố 12/12 huyện, thị, thành phố. Theo thống kê đến 9h00’ ngày 04/10, bão đã làm gãy, đổ, nghiêng 380 cột điện trung thế, 8.000 cột điện hạ thế; 476 km dây dẫn các loại đứt, hỏng, mất; trên 6.000 bộ xà, sứ các loại bị gãy, vỡ. Ngoài ra, bão còn làm hư hỏng hòm, hộp công tơ và nhiều phụ kiện khác... Ước tính, tổng thiệt hại khoảng 132 tỷ đồng.

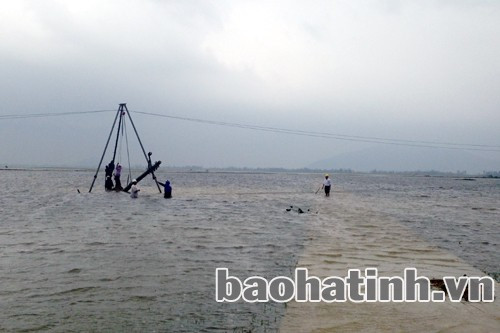

Ngành Điện Hà Tĩnh đang nỗ lực khắc phục hậu quả, phấn đấu ngày 6/10 cấp điện đến 100% xã
- Ngành điện đã nỗ lực khắc phục hậu quả mưa bão thế nào, thưa ông?
Ngay khi bão qua, Công ty đã tập trung nhân vật lực một cách cao nhất để khắc phục hậu qủa. Từ đó đến nay, Công ty đã huy động 500 CBCNV trực tiếp khắc phục hậu quả trên địa bàn toàn tỉnh. Mặc dù nhiều nơi đường còn ngập, thời tiết không thuận lợi, đường sá bị sạt lở, chia cắt… vô cùng khó khăn, nhưng CBCNV ngành điện đã không ngại khó khăn, gian khổ, vật lộn tận cơ sở với mục tiêu khắc phục hậu quả trong thời gian sớm nhất có thể.
Nhờ sự nỗ lực của CBCNV toàn Công ty nên hàng trăm xã đã tạm thời có điện trở lại. Tính đến hết ngày 03/10, chúng tôi đã cấp điện trở lại 44/45 trục chính đường dây trung thế; đưa số xã được khắc phục lên 247/262 xã (tạm thời có điện trở lại).
- Đến bao giờ có thể cấp điện trở lại cho các địa phương bị thiệt hại, thưa ông?
Với quyết tâm cao độ của toàn Công ty, chỉ trong một thời gian ngắn, chúng tôi đã khắc phục tạm thời được hàng trăm xã. Đến thời điểm hiện tại, còn 1 trục chính đường dây chưa đóng điện, 15 xã chưa có điện. Tuy những xã còn lại đều rất khó khăn, phức tạp, thiệt hại nặng nề, nhưng chúng tôi đang tiếp tục nỗ lực hết mình cho công tác khắc phục, phấn đấu cấp xong điện tạm thời cho 100% xã trước ngày 6/10, để đảm bảo nhu cầu sinh hoạt, sản xuất của nhân dân.
35 năm trước, tỉnh nhà chỉ có 1 trạm biến áp 110 kV. 35 năm sau, dòng điện đã vươn tới gần nửa triệu khách hàng cùng những bước chuyển mạnh mẽ về công nghệ, quản trị và chất lượng dịch vụ. Hành trình ấy không chỉ đánh dấu bước trưởng thành của Công ty Điện lực Hà Tĩnh mà còn phản chiếu nhịp chuyển mình của địa phương trên con đường hiện đại hóa và phát triển xanh.
Nhiều dự án lớn đang triển khai đặt ra yêu cầu cao về quản lý đô thị tại phường Vũng Áng (Hà Tĩnh), nhất là kiểm soát vi phạm đất đai, xây dựng và phục vụ giải phóng mặt bằng.
Sau điều chỉnh Quy hoạch chung KKT Vũng Áng (Hà Tĩnh) đang đón thêm những đề xuất đầu tư mới. Tỉnh cũng đang trình Chính phủ xem xét mở rộng KKT Vũng Áng nhằm tạo thêm dư địa phát triển trong giai đoạn tiếp theo.
Vừa trung tu tổ máy số 1, vừa duy trì tổ máy số 2 vận hành an toàn, ổn định, Nhà máy Nhiệt điện Vũng Áng 1 (Hà Tĩnh) đang "chạy đua" với thời gian để bảo đảm nguồn điện trong những tháng cuối năm khi nhu cầu điện phục vụ sản xuất - kinh doanh của cộng đồng doanh nghiệp gia tăng.
Gần 50 doanh nghiệp ở phường Hoành Sơn (Hà Tĩnh) được cập nhật chính sách thuế, pháp luật, qua đó chủ động thực hiện đúng quy định và phòng ngừa rủi ro trong hoạt động sản xuất, kinh doanh.
Sau hơn 3 tháng triển khai, 15% khách hàng của Công ty Điện lực Hà Tĩnh đã cài đặt và sử dụng app EVN CSKH. UBND tỉnh đang giao các sở, ngành nghiên cứu kết nối ứng dụng với i-HaTinh, tạo thuận lợi để người dân tiếp cận dịch vụ điện số.
Đồng chí Xaysana Khotphouthone - Bí thư Tỉnh ủy Khăm Muồn khẳng định sẽ quan tâm đầu tư, nâng cấp hạ tầng giao thông tại địa phương để tạo điều kiện thuận lợi trong giao thương hàng hóa về Cảng quốc tế Lào - Việt (Hà Tĩnh).
Bí thư Tỉnh ủy Nguyễn Duy Lâm yêu cầu UBND tỉnh, các sở, ban, ngành cấp tỉnh Hà Tĩnh và địa phương liên quan tiếp tục tập trung cao cho các dự án động lực tại Khu kinh tế Vũng Áng, góp phần thực hiện mục tiêu tăng trưởng kinh tế 2 con số.
Sở hữu cụm cảng nước sâu Vũng Áng - Sơn Dương cùng vị trí kết nối hành lang kinh tế Đông - Tây, Hà Tĩnh đang từng bước nâng cao năng lực cảng biển, mở rộng dư địa xuất nhập khẩu và phát triển dịch vụ logistics.
Bộ Xây dựng thừa nhận thực tiễn triển khai đầu tư các trạm dừng nghỉ trên tuyến cao tốc Bắc-Nam phía Đông cho thấy tiến độ một số dự án chưa đáp ứng yêu cầu.
Hơn 3.000 doanh nghiệp thành lập mới từ khi triển khai Nghị quyết 68-NQ/TW cho thấy sức bật của kinh tế tư nhân nhưng ẩn sau đó là sự quan tâm, hỗ trợ của các cấp, ngành, địa phương ở Hà Tĩnh.
Công ty Điện lực Hà Tĩnh đang đẩy mạnh số hóa trong quản lý và vận hành lưới, giúp nhân viên phát hiện sớm nguy cơ, rút ngắn thời gian xử lý sự cố và nâng cao độ tin cậy cấp điện trên địa bàn.
Ban Kinh tế - Ngân sách sẽ tham mưu Thường trực HĐND tỉnh Hà Tĩnh xem xét, kiến nghị cấp có thẩm quyền hướng xử lý phù hợp trong chuyển giao lưới điện hạ áp trên địa bàn.
Với tổng vốn đầu tư hơn 17.200 tỷ đồng, dự án Khu đô thị du lịch sinh thái Thiên Cầm (Hà Tĩnh) hướng tới hình thành quần thể đô thị, nghỉ dưỡng và dịch vụ quy mô lớn.
Công nghiệp Hà Tĩnh tiếp tục duy trì đà tăng trưởng khi 18/23 nhóm sản phẩm chủ lực tăng sản lượng trong 8 tháng, tạo nền tảng để doanh nghiệp đẩy mạnh sản xuất, đáp ứng nhu cầu thị trường những tháng cuối năm.
Khởi nghiệp đổi mới sáng tạo không chỉ dừng ở ý tưởng mà quan trọng là đưa sản phẩm ra thị trường, tạo giá trị. Đây cũng là nội dung trọng tâm của Diễn đàn “Từ ý tưởng đến thị trường - Kết nối chuyên gia, nhà đầu tư với khởi nghiệp đổi mới sáng tạo Hà Tĩnh năm 2026” do UBND tỉnh tổ chức vào sáng 18/9.
Năm 2027, Hà Tĩnh phấn đấu thu hút 45-50 dự án đầu tư trong và ngoài nước, với khoảng 600 triệu USD vốn FDI; ưu tiên các dự án quy mô lớn, công nghệ hiện đại, thân thiện môi trường.
Dự án Nhà máy điện mặt trời Hồng Lộc (Hà Tĩnh) có công suất thiết kế 49MW, dự kiến tổng vốn đầu tư 763,312 tỷ đồng, diện tích đất sử dụng khoảng 55,5ha.
Chuyển đổi số đang trở thành yêu cầu ngày càng rõ nét đối với doanh nghiệp Hà Tĩnh, song với những đơn vị quy mô nhỏ, đưa công nghệ vào hoạt động không đơn giản là đầu tư thêm một giải pháp.
Thị trường thế giới biến động, sự sụt giảm nhu cầu tại một số quốc gia cùng khó khăn về nguồn nhân lực đang tác động tới hoạt động xuất khẩu của Hà Tĩnh.
Ban Kinh tế - Ngân sách HĐND tỉnh Hà Tĩnh đề nghị HTX Dịch vụ điện nông thôn xã Sơn Tây tiếp thu đầy đủ kiến nghị của người dân, phối hợp với các cơ quan liên quan tháo gỡ khó khăn...
Vietravel Airlines sẽ mua 50 máy bay Airbus, gồm 20 máy bay A220 và 30 máy bay thuộc dòng A321, dự kiến bao gồm các phiên bản A321neo và A321XLR, phục vụ chiến lược phát triển trung và dài hạn.
Với 176 triệu USD tương đương trên 4.500 tỷ đồng đóng nộp vào ngân sách nhà nước trong 8 tháng năm 2026, Formosa Hà Tĩnh đang tiếp tục khẳng định vai trò của doanh nghiệp FDI lớn nhất trên địa bàn tỉnh nhà.
Đại biểu đã trao đổi những vấn đề liên quan đến công tác quản lý, vận hành lưới điện, giá bán điện, chất lượng cung cấp điện của Hợp tác xã Dịch vụ điện Xuân Liên (xã Cổ Đạm, Hà Tĩnh).
Trước dự báo thời tiết diễn biến bất lợi, các chủ đầu tư và nhà thầu tại Hà Tĩnh đang tập trung nhân lực, máy móc đẩy nhanh tiến độ các dự án cầu dân sinh.
Vướng mắc về định giá tài sản nên từ năm 2019 đến nay, hệ thống điện do HTX Kinh doanh tổng hợp Thành Tâm, xã Thiên Cầm (Hà Tĩnh) quản lý chưa thể bàn giao sang ngành Điện.
Bộ Xây dựng yêu cầu các ban quản lý dự án xây dựng kế hoạch chi tiết hạng mục tiến độ từ công tác giải phóng mặt bằng, tư vấn, khảo sát, thi công của các dự án đường sắt trọng điểm quốc gia.
