Tập trung cao di dời đường điện đảm bảo thi công cao tốc Bắc – Nam qua Hà Tĩnh thông suốt

(Baohatinh.vn) - Chủ tịch UBND tỉnh Võ Trọng Hải yêu cầu các đơn vị, địa phương phối hợp chặt chẽ với các bộ, ngành Trung ương và chủ đầu tư để đẩy nhanh tiến độ di dời công trình lưới điện phục vụ thi công dự án cao tốc Bắc - Nam qua địa bàn Hà Tĩnh.

Chiều 11/6, đồng chí Võ Trọng Hải - Chủ tịch UBND tỉnh, Trưởng ban Chỉ đạo triển khai dự án đường bộ cao tốc Bắc - Nam phía Đông giai đoạn 2021 - 2025 đoạn Bãi Vọt - Kỳ Anh dẫn đầu đoàn công tác đi kiểm tra tiến độ thực hiện công tác bồi thường, hỗ trợ, tái định cư dự án cao tốc Bắc - Nam qua địa bàn tỉnh.

Đi cùng đoàn có lãnh đạo các sở, ban, ngành, địa phương liên quan và đại diện chủ đầu tư, đơn vị thi công dự án cao tốc Bắc - Nam.

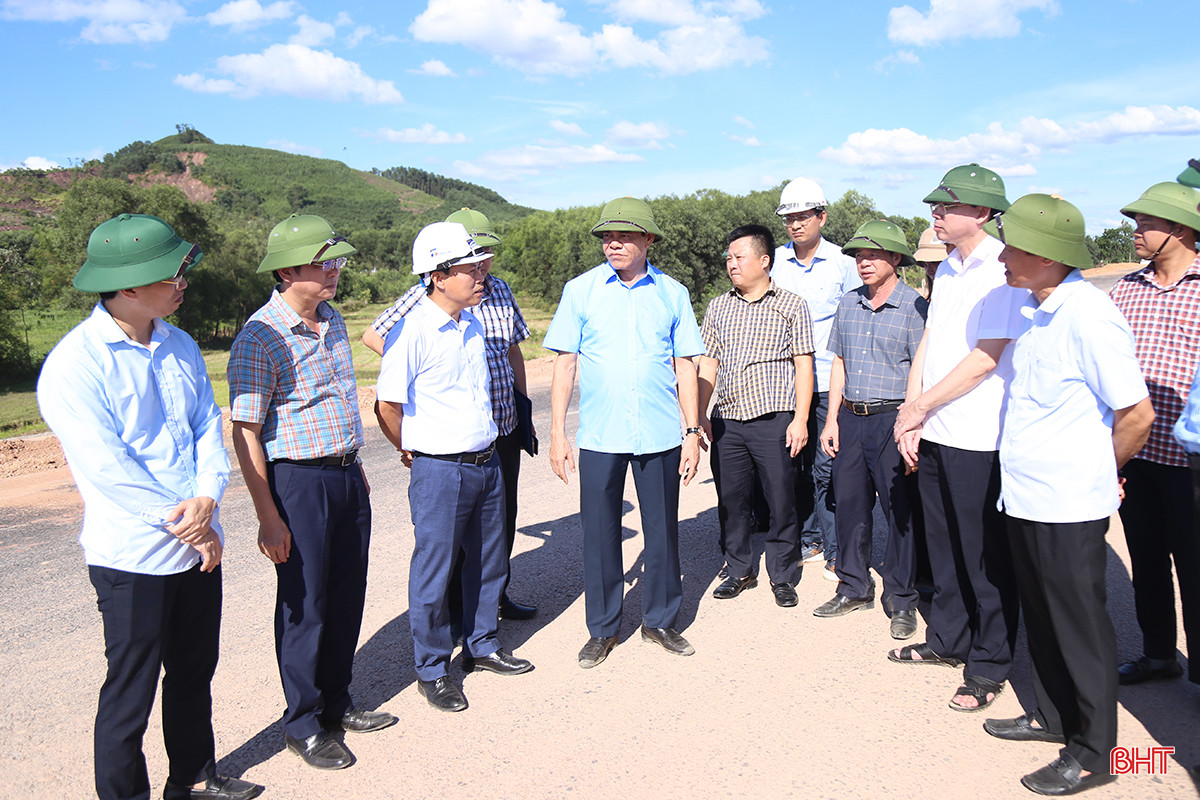

Chủ tịch UBND tỉnh Võ Trọng Hải dẫn đầu đoàn công tác đi kiểm tra tiến độ thực hiện công tác bồi thường, hỗ trợ, tái định cư dự án cao tốc Bắc - Nam qua địa bàn tỉnh.

Chủ tịch UBND tỉnh Võ Trọng Hải cùng đoàn công tác của tỉnh đã tới kiểm tra tiến độ công tác bồi thường, hỗ trợ, tái định cư đoạn Hàm Nghi - Vũng Áng - một trong 3 dự án thành phần cao tốc Bắc - Nam phía Đông giai đoạn 2021 - 2025 thuộc địa phận xã Cẩm Quan (huyện Cẩm Xuyên) và xã Kỳ Trung (huyện Kỳ Anh).

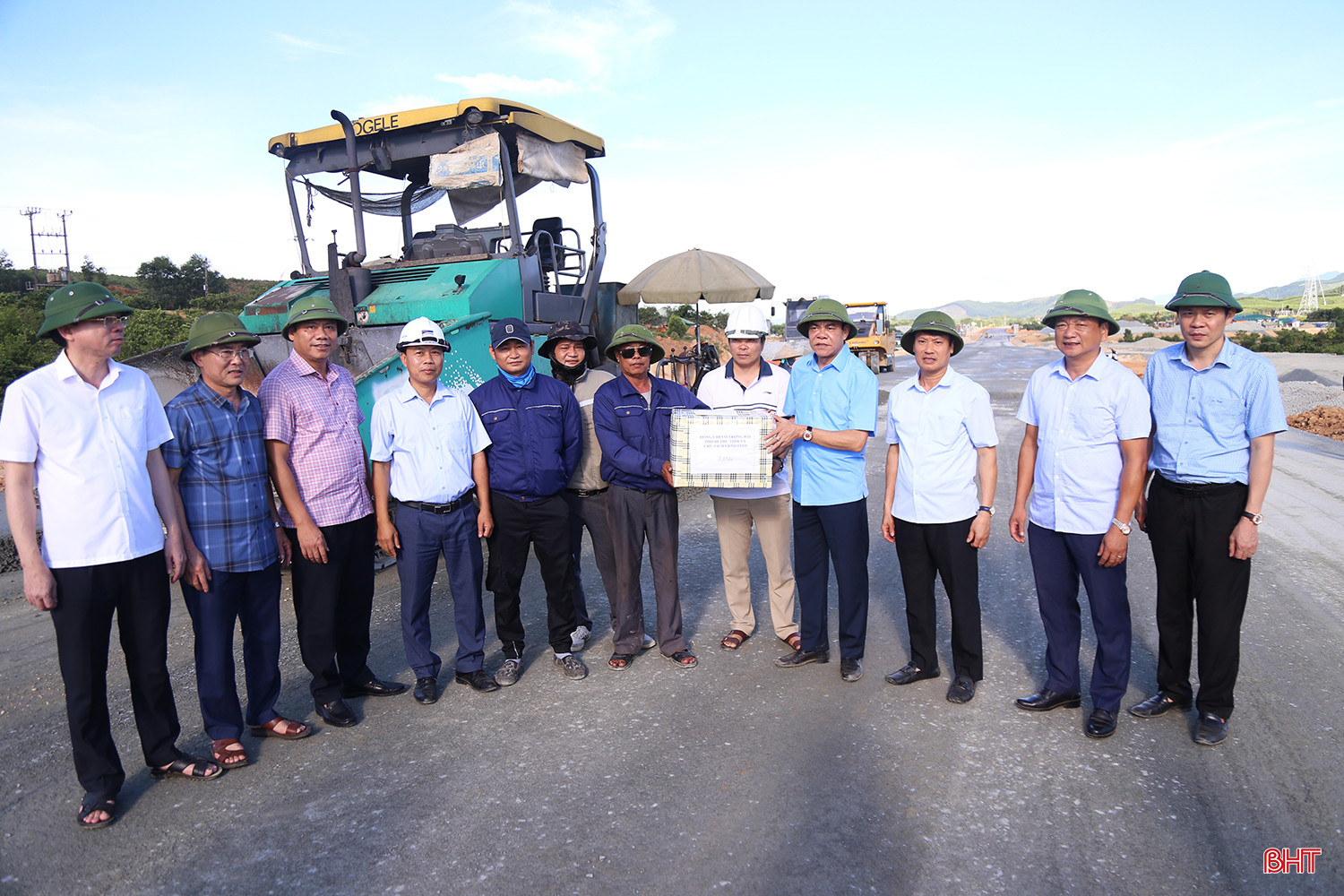

Đoạn Hàm Nghi - Vũng Áng đã thảm được gần 7km lớp bê tông nhựa rỗng C25.

Thông tin với đoàn công tác của tỉnh, đại diện Ban Quản lý dự án Thăng Long (Bộ GTVT) cho biết, đoạn cao tốc Hàm Nghi - Vũng Áng dài 54,2km đi qua 3 huyện: Thạch Hà, Cẩm Xuyên và Kỳ Anh. Tới thời điểm này, khối lượng thi công đoạn tuyến này đạt 39%, trong đó, đã thảm bê tông nhựa rỗng C25 được gần 7km, thảm cấp phối đá dăm 10km...

Tranh thủ thời tiết thuận lợi, các nhà thầu đang tập trung cao cho công tác hoàn thiện nền, móng mặt đường, hệ thống rãnh dọc, cống ngang và thi công theo hình thức cuốn chiếu từng hạng mục, từng đoạn tuyến với nỗ lực hoàn thành, đưa vào khai thác trước 30/6/2025.

Ban Quản lý dự án Thăng Long ghi nhận, đánh giá cao sự quan tâm, chỉ đạo sát sao của tỉnh, nỗ lực của các sở, ban, ngành và địa phương trong thực hiện công tác bồi thường giải phóng mặt bằng (GPMB) khi đã cơ bản bàn giao mặt bằng phục vụ thi công dự án.

Với một số vị trí hạ tầng lưới điện đang có vướng mắc, chủ đầu tư mong muốn các đơn vị, địa phương tiếp tục quan tâm, sớm di dời, bàn giao mặt bằng để dự án triển khai thông suốt.

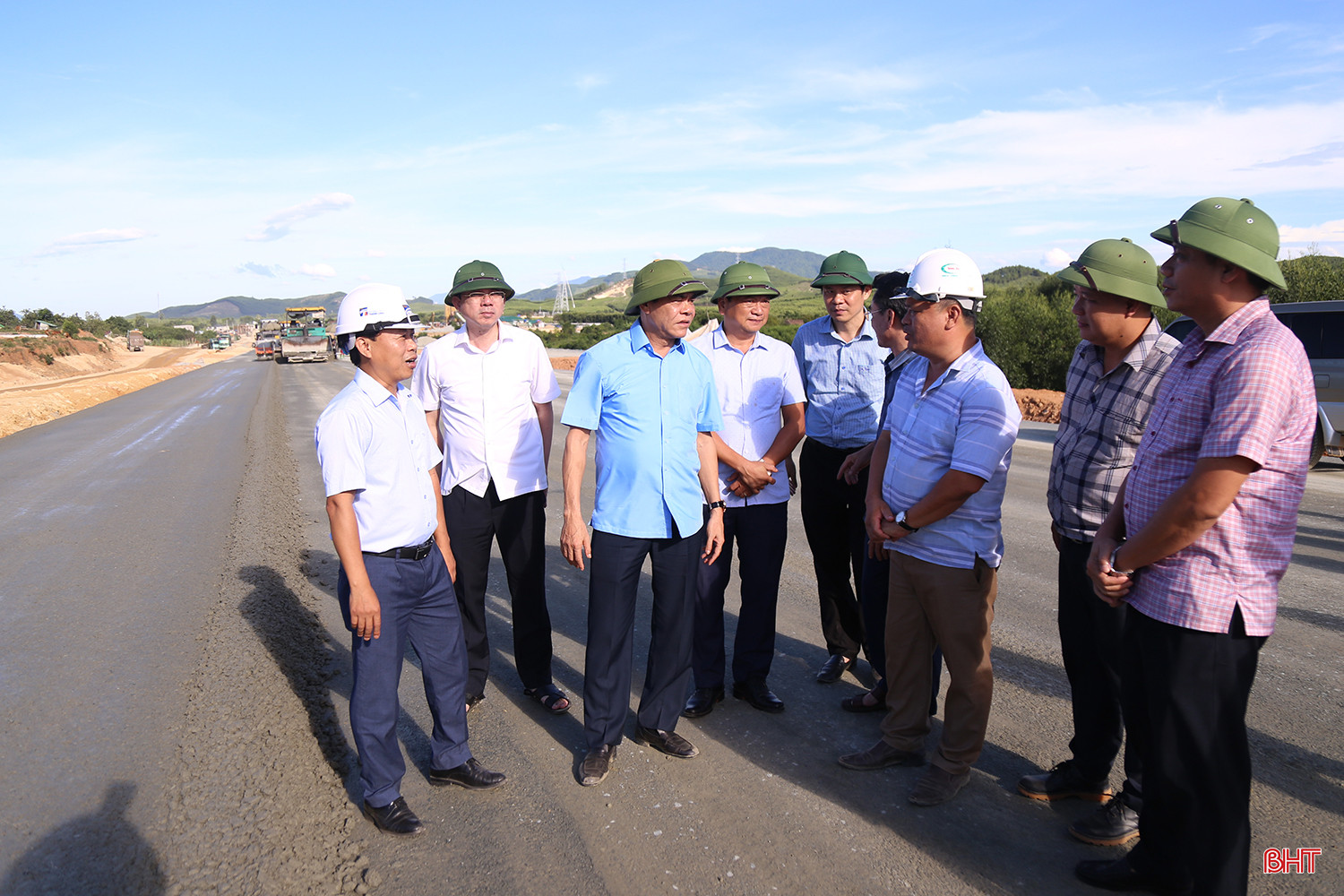

Đoàn công tác của tỉnh nghe báo cáo tiến độ triển khai đoạn cao tốc Hàm Nghi - Vũng Áng.

Tại các điểm đến, đại diện sở, ngành và địa phương báo cáo tiến độ triển khai công tác bồi thường, hỗ trợ, tái định cư dự án cao tốc qua địa bàn.

Đối với di dời hạ tầng đường điện, theo Sở Công thương, tới nay, hệ thống điện trung và hạ thế (35kV trở xuống) đã hoàn thành thi công; đường điện 500kV qua huyện Kỳ Anh và TX Kỳ Anh đạt 12%; đường điện cao thế 220kV qua huyện Đức Thọ đạt 45%, huyện Thạch Hà đạt 30% và huyện Cẩm Xuyên đạt 55%; đường điện 110kV qua huyện Đức Thọ đạt 95%, huyện Thạch Hà 75% và huyện Cẩm Xuyên 73%.

Nguyên nhân việc di dời hạ tầng đường điện cao thế (500kV, 220kV, 110kV) còn chậm so với kế hoạch là do đây là hệ thống điện quan trọng, liên quan tới việc cấp điện các tỉnh, các vùng, công tác quản lý, phối hợp đóng/cắt điện, biện pháp an toàn thi công phức tạp và thuộc thẩm quyền của Truyền tải điện Quốc gia, Tổng Công ty Điện lực miền Bắc dẫn tới quá trình thi công mất nhiều thời gian.

Hiện nay, Sở Công thương, các địa phương vẫn đang tích cực phối hợp với bộ, ngành Trung ương, Truyền tải điện Quốc gia, Tổng Công ty Điện lực miền Bắc đẩy nhanh di dời hệ thống lưới điện.

Qua quá trình kiểm tra thực tế và nghe báo cáo về tiến độ thực hiện công tác bồi thường, hỗ trợ, tái định cư dự án cao tốc Bắc - Nam, Chủ tịch UBND tỉnh biểu dương nỗ lực của các đơn vị, địa phương trong thực hiện công tác GPMB khi tới nay đã bàn giao trên 99% mặt bằng cho chủ đầu tư, nhà thầu triển khai dự án.

Đối với các sở, ngành, địa phương, Chủ tịch UBND tỉnh yêu cầu phối hợp chặt chẽ với bộ, ngành Trung ương, tiếp tục tập trung cao thực hiện công tác GPMB, nhất là việc di dời hạ tầng đường điện, đảm bảo bàn giao 100% mặt bằng, kiên quyết không để ảnh hưởng tới quá trình thi công dự án cao tốc Bắc - Nam qua địa bàn tỉnh.

Chủ tịch UBND tỉnh đề nghị chủ đầu tư chỉ đạo đơn vị thi công, tư vấn giám sát tranh thủ thời tiết thuận lợi huy động tối đa nhân lực, máy móc, thiết bị tập trung đẩy nhanh tiến độ dự án; quá trình thi công cần phối hợp chặt chẽ với các đơn vị, địa phương của tỉnh trong tháo gỡ các khó khăn, vướng mắc phát sinh.

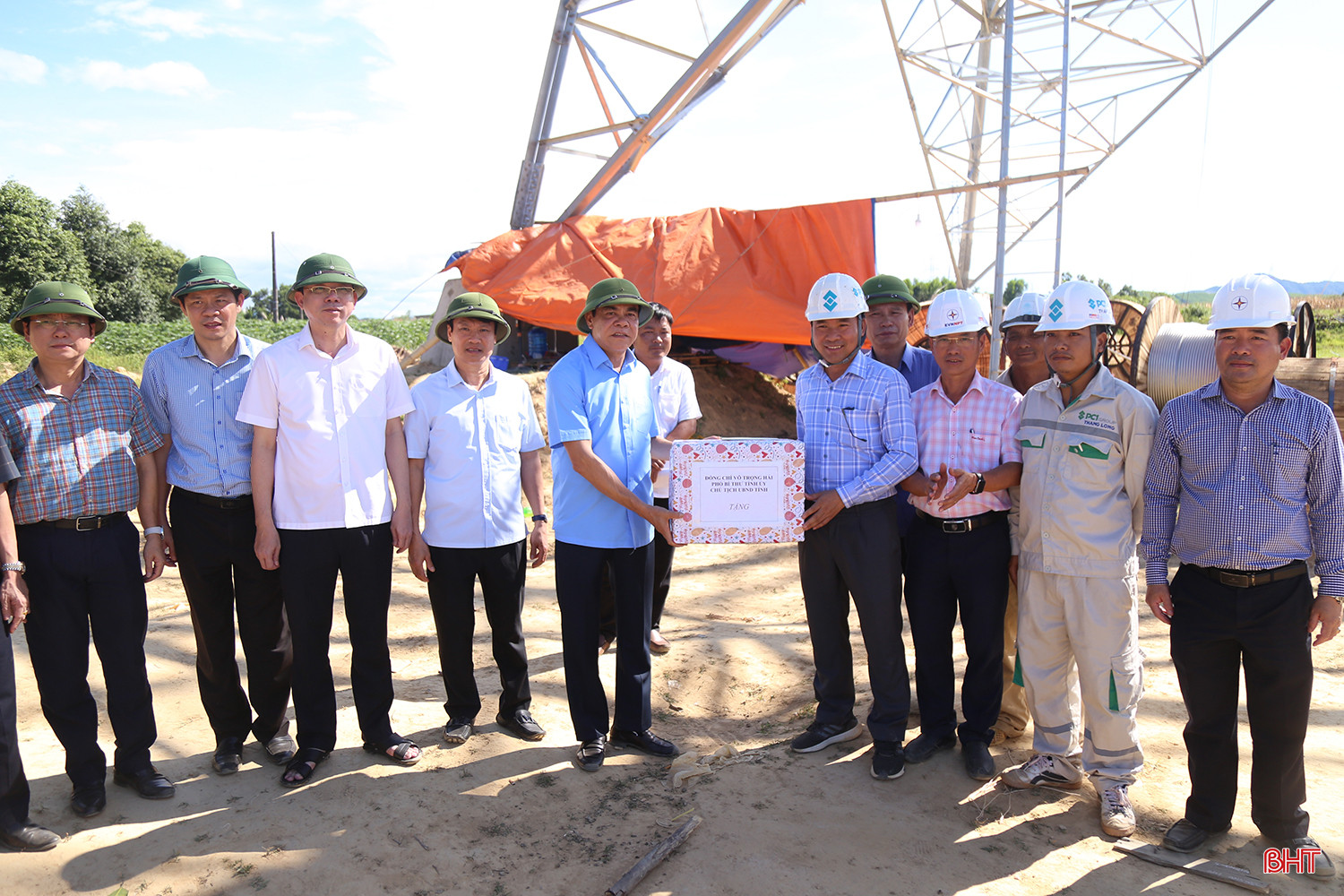

Chủ tịch UBND tỉnh tặng quà động viên nhà thầu, công nhân thi công dự án cao tốc Bắc - Nam qua Hà Tĩnh.

* Cũng trong chiều nay, Chủ tịch UBND tỉnh Võ Trọng Hải và đoàn công tác của tỉnh đã kiểm tra, tặng quà động viên đơn vị thi công dự án đường dây 500kV mạch 3 tại vị trí cột 167 ở xã Cẩm Mỹ, huyện Cẩm Xuyên.

Tại vị trí cột 167 đã cơ bản hoàn thành việc dựng cột; công nhân đang tập trung hoàn thiện những hạng mục cuối cùng trước khi kéo dây.

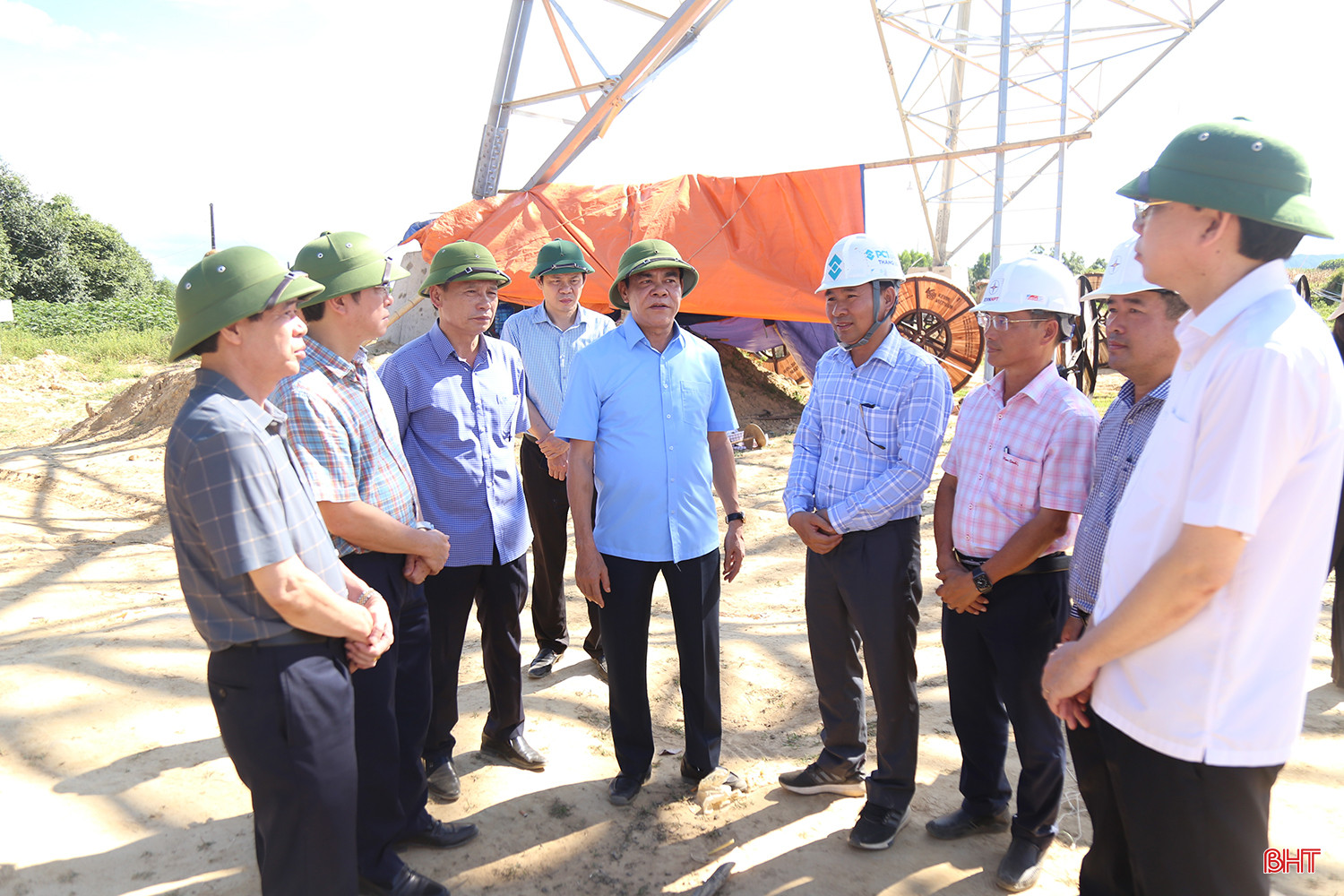

Chủ tịch UBND tỉnh Võ Trọng Hải kiểm tra tiến độ thi công dự án đường dây 500kV mạch 3 qua địa bàn tỉnh.

Dự án đường dây 500kV mạch 3 đoạn Quảng Trạch - Quỳnh Lưu qua Hà Tĩnh dài khoảng 141,52 km với 285 vị trí cột. Hiện nay, đơn vị thi công hoàn thành việc đúc 285 móng cột; đã và đang dựng 227 cột; hoàn thành kéo dây 4 khoảng néo.

Chủ tịch UBND tỉnh Võ Trọng Hải và đoàn công tác tặng quà động viên đơn vị thi công vị trí cột 167 ở xã Cẩm Mỹ, huyện Cẩm Xuyên.

Chia sẻ với những khó khăn của chủ đầu tư, nhà thầu trong quá trình thi công dự án, Chủ tịch UBND tỉnh Võ Trọng Hải khẳng định tỉnh luôn đồng hành, quan tâm, hỗ trợ tối đa cho chủ đầu tư, nhà thầu trong việc thi công dự án đường dây 500kV mạch 3 qua địa bàn Hà Tĩnh.

Chủ tịch UBND tỉnh yêu cầu các đơn vị, địa phương phối hợp chặt chẽ với chủ đầu tư, nhà thầu để tháo gỡ các khó khăn, vướng mắc và huy động nguồn lực, tạo điều kiện thuận lợi nhất về hậu cần, ăn ở, sinh hoạt để các đơn vị thi công sớm hoàn thành dự án.

Chủ đề GPMB cao tốc Bắc - Nam qua Hà Tĩnh

Chủ đề Cao tốc Bắc - Nam qua Hà Tĩnh

Đọc thêm

Sớm ban hành kế hoạch, đưa các nghị quyết đi vào cuộc sống

Sớm ban hành kế hoạch, đưa các nghị quyết đi vào cuộc sống

Phát biểu bế mạc kỳ họp, đồng chí Nguyễn Hồng Lĩnh - Phó Bí thư Thường trực Tỉnh ủy, Chủ tịch HĐND tỉnh Hà Tĩnh nhấn mạnh, nhiệm vụ trọng tâm là khẩn trương đưa các nghị quyết vào cuộc sống. Thường trực HĐND tỉnh, các ban, các tổ đại biểu và đại biểu HĐND tỉnh tăng cường theo dõi, giám sát việc thực hiện nghị quyết, nhất là các chính sách tác động trực tiếp đến người dân, doanh nghiệp...
Cấp bách chấn chỉnh kịp thời, bảo đảm cung ứng đủ sách giáo khoa trong thời gian sớm nhất

Cấp bách chấn chỉnh kịp thời, bảo đảm cung ứng đủ sách giáo khoa trong thời gian sớm nhất

Ngày 21/9, tại Trụ sở Chính phủ, Thủ tướng Lê Minh Hưng chủ trì cuộc họp về cung ứng sách giáo khoa, rà soát chương trình, sách giáo khoa phổ thông và chuẩn bị phục vụ Đoàn giám sát chuyên đề thực hiện Nghị quyết 71-NQ/TW của Bộ Chính trị về đột phá phát triển giáo dục và đào tạo.
Bí thư Tỉnh ủy Hà Tĩnh tham gia đoàn công tác Chính phủ thăm các công trình, dự án hợp tác hữu nghị Việt - Lào

Bí thư Tỉnh ủy Hà Tĩnh tham gia đoàn công tác Chính phủ thăm các công trình, dự án hợp tác hữu nghị Việt - Lào

Đồng chí Nguyễn Duy Lâm - Ủy viên Trung ương Đảng, Bí thư Tỉnh ủy, Trưởng đoàn ĐBQH tỉnh Hà Tĩnh tham gia đoàn công tác Chính phủ Việt Nam do Phó Thủ tướng Thường trực Phạm Gia Túc dẫn đầu, đã đến thăm một số công trình, dự án hợp tác hữu nghị Việt Nam - Lào tại Thủ đô Vientiane.
Đồng Lộc đưa dịch vụ công đến gần người dân

Đồng Lộc đưa dịch vụ công đến gần người dân

Mô hình “Ngày thứ 7 vì dân phục vụ” và “Ngày thứ 5 không giấy hẹn” được triển khai ở Đồng Lộc hướng đến hỗ trợ người dân thực hiện thủ tục hành chính, tiếp cận dịch vụ công trực tuyến thuận tiện hơn.
Thường trực Tỉnh ủy Hà Tĩnh nghe tình hình thực hiện kế hoạch đầu tư công năm 2026

Thường trực Tỉnh ủy Hà Tĩnh nghe tình hình thực hiện kế hoạch đầu tư công năm 2026

Sáng 17/9, Thường trực Tỉnh ủy họp nghe tình hình thực hiện kế hoạch đầu tư công 9 tháng và nhiệm vụ, giải pháp 3 tháng cuối năm năm 2026. Đồng chí Nguyễn Hồng Lĩnh - Phó Bí thư Thường trực Tỉnh ủy, Chủ tịch HĐND tỉnh và đồng chí Phan Thiên Định - Phó Bí thư Tỉnh ủy, Chủ tịch UBND tỉnh chủ trì cuộc họp.
Xin chào,
Tôi là Chatbot của
Báo Hà Tĩnh
Hãy hỏi tôi bất kỳ điều gì bạn cần biết về
Báo Hà Tĩnh nhé. Tôi sẵn sàng hỗ trợ!
