Hoàn thành di dời lưới điện trước 31/7 để thi công cao tốc Bắc – Nam

(Baohatinh.vn) - Huyện Cẩm Xuyên (Hà Tĩnh) đang quyết liệt di dời hạ tầng lưới điện trong phạm vi ảnh hưởng để phục vụ thi công dự án đường bộ cao tốc Bắc – Nam.

Dự án đường bộ cao tốc Bắc - Nam đoạn Hàm Nghi - Vũng Áng đi qua địa bàn huyện Cẩm Xuyên có chiều dài 30,5 km. Trong đó, tuyến chính cao tốc có chiều dài 27,03 km (đi qua địa bàn 8 xã: Cẩm Thạch, Cẩm Duệ, Cẩm Quan, Cẩm Hưng, Cẩm Thịnh, Cẩm Sơn, Cẩm Lạc, Cẩm Minh); đường kết nối từ cao tốc đi quốc lộ 1 dài 3,2 km (đi qua địa bàn xã Cẩm Quan và thị trấn Cẩm Xuyên). Ngoài ra, trên địa bàn còn có 1 trạm dừng nghỉ cao tốc tại km 534+310 thuộc xã Cẩm Hưng.

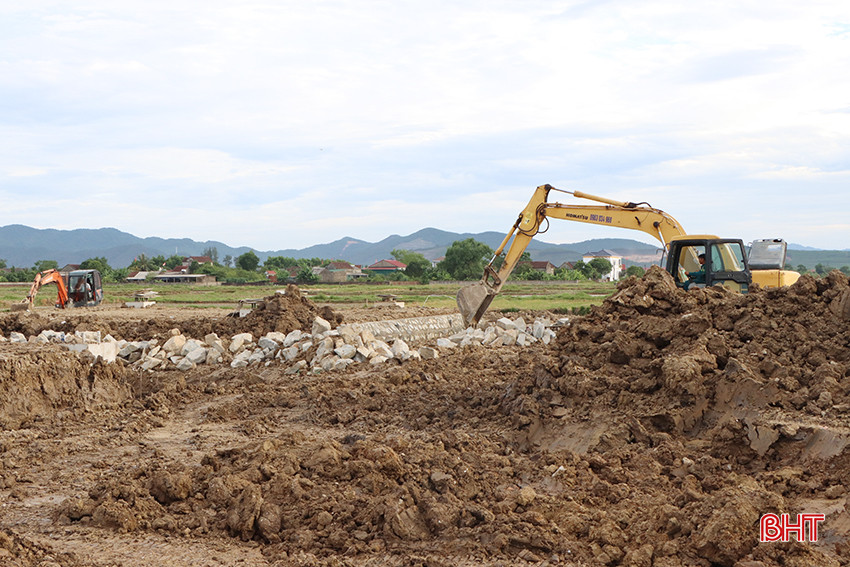

Thi công đường bộ cao tốc Bắc - Nam đoạn qua địa bàn xã Cẩm Hưng thuận lợi khi cột điện cao thế 110 kV đã được di dời.

Để thi công đường bộ cao tốc Bắc - Nam đoạn Hàm Nghi - Vũng Áng, huyện Cẩm Xuyên đã bồi thường giải phóng mặt bằng cho 340 hộ dân với 24,7 ha diện tích đất dân cư; 1.599 hộ dân với 169,1 ha đất nông nghiệp; cất bốc di dời 352 ngôi mộ và 4 nhà thờ họ.

Hiện nay, UBND huyện Cẩm Xuyên đã bàn giao 100% mặt bằng cho chủ đầu tư với diện tích 230,8 ha. Tổng kinh phí được bố trí cho công tác giải phóng mặt bằng dự án đường bộ cao tốc Bắc – Nam qua huyện Cẩm Xuyên là 820,8 tỷ đồng. Đến thời điểm này, địa phương đã giải ngân 797,9 tỷ đồng (đạt tỷ lệ 97,21%).

Mặc dù 100% mặt bằng thi công đã được bàn giao nhưng dự án vướng một số công trình hạ tầng điện cần phải di dời để đảm bảo khoảng cách an toàn theo quy định. Bởi vậy, thời gian qua, chính quyền địa phương đã huy động nhà thầu tập trung tối đa máy móc, nhân lực để đẩy nhanh tiến độ thi công các công trình đường điện.

Theo thống kê, đến ngày 25/5/2024, huyện Cẩm Xuyên đã hoàn thành 100% khối lượng di dời đường điện 35 kV trở xuống. Trong đó, tiến hành đóng điện 16/16 vị trí lưới điện trung thế; hoàn thành đóng điện 30/30 điểm giao chéo với 163 vị trí cột lưới điện hạ thế và trạm biến áp.

Địa phương cũng đã hoàn thành khoảng 71% khối lượng di dời đường dây 220 kV, 75% khối lượng thi công đường điện 110 kV.

Công ty CP Xây lắp điện Hải Phòng triển khai thi công phần móng để di dời cột điện cao thế 220 kV.

Trên xứ Đồng Ôn của thôn Vĩnh Phú, xã Cẩm Quan, Công ty CP Xây lắp điện Hải Phòng đang khẩn trương thi công móng để kịp thời di dời cột điện cao thế 220 kV nằm trong phạm vi thi công đường kết nối từ cao tốc Bắc - Nam đi quốc lộ 1. Tại các vị trí sẽ xây dựng trụ điện cao thế mới, đơn vị thi công đã cắm bảng cảnh báo nguy hiểm, bố trí rào chắn trước khi công nhân đến xây dựng. Ngoài thi công phần móng, nhà thầu cũng đang đặt hàng gia công cột thép và các thiết bị điện cao thế để sẵn sàng di dời trước ngày 31/7 theo tiến độ được UBND tỉnh giao.

Anh Nguyễn Huy Hoàng – Phó Trưởng phòng kỹ thuật Truyền tải điện Hà Tĩnh cho biết: “Dự án đường bộ cao tốc Bắc - Nam đoạn Hàm Nghi – Vũng Áng qua địa bàn huyện Cẩm Xuyên giao chéo tại 4 cột 220 kV đường dây Vũng Áng – Hà Tĩnh 1, 2 và 2 cột 220 kV đường dây Hà Tĩnh – Formosa. Việc di dời đường điện cao thế 220 kV do Trung tâm Điều độ Hệ thống điện miền Bắc chấp thuận đóng điện.

Hiện nay, chúng tôi đang tích cực phối hợp với đơn vị quản lý dự án, tư vấn giám sát khảo sát, lập phương án thi công phần đào đúc móng cột đoạn trong hành lang đường dây 220 kV đang vận hành; phối hợp xử lý tốt các phần việc phát sinh; bố trí nhân lực giám sát nhằm đảm bảo an toàn về người và thiết bị trên lưới điện trong suốt quá trình thi công”.

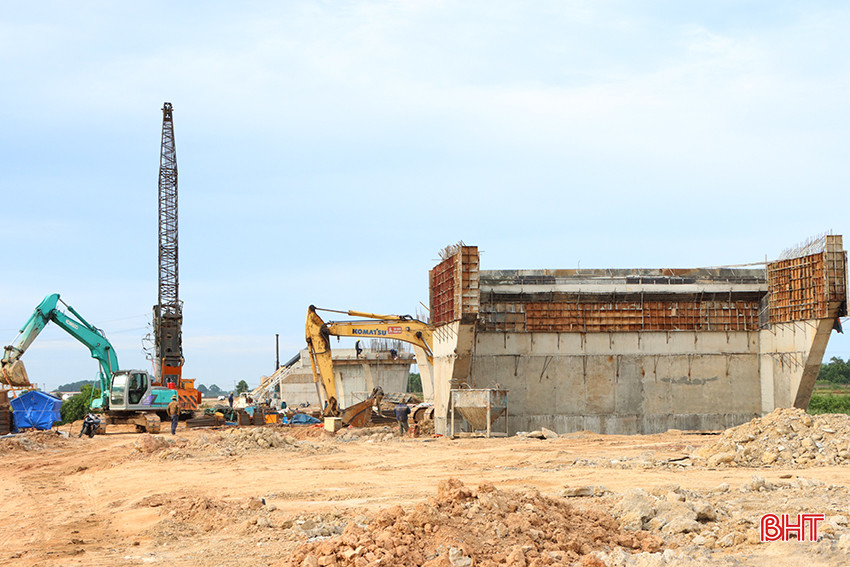

Thi công đường nối cao tốc Bắc - Nam đi quốc lộ 1, đoạn qua xã Cẩm Quan.

Thi công đường nối cao tốc Bắc - Nam đi quốc lộ 1, đoạn qua xã Cẩm Quan.

Ngoài 6 vị trí giao chéo với cột điện 220 kV, dự án đường bộ cao tốc Bắc - Nam đi qua địa bàn huyện Cẩm Xuyên còn giao chéo 3 điểm đường dây truyền tải điện 110 kV.

Ông Nguyễn Thanh Phong – Trưởng ban Quản lý dự án Đầu tư xây dựng huyện Cẩm Xuyên cho biết: “Với khối lượng di dời đường điện rất lớn, gần 200 vị trí cột cao thế và hạ thế, trong thời gian qua, huyện đã rất nỗ lực để hoàn thành việc di dời để bàn giao mặt bằng, đồng thời thực hiện đóng điện ở vị trí mới. Đến nay, toàn huyện đã thực hiện di dời hơn 82% vị trí; trong đó đã bàn giao 100% mặt bằng vị trí 35 kV và hạ thế. Đặc biệt, đường dây 110 kV ở vị trí giao chéo với cao tốc tại xã Cẩm Hưng cũng đã hoàn thành di dời và đóng điện trả lưới. Đây cũng là vị trí 110 kV đầu tiên trên toàn tuyến Hàm Nghi – Vũng Áng hoàn thành việc bàn giao mặt bằng.

Di dời lưới điện là phần việc cuối cùng trong công tác giải phóng mặt bằng cho dự án cao tốc Bắc – Nam. Chúng tôi đang đôn đốc các nhà thầu đẩy nhanh tiến độ, khẩn trương di dời cột điện, lưới điện còn lại để bàn giao mặt bằng trước ngày 31/7/2024 theo chỉ đạo của UBND tỉnh”.

Chủ đề Cao tốc Bắc - Nam qua Hà Tĩnh

Chủ đề GPMB cao tốc Bắc - Nam qua Hà Tĩnh

Đọc thêm

“Đầu kéo” đưa công nghiệp Hà Tĩnh tăng trưởng

“Đầu kéo” đưa công nghiệp Hà Tĩnh tăng trưởng

Công nghiệp chế biến, chế tạo và sản xuất, phân phối điện tiếp tục là hai động lực quan trọng đưa chỉ số sản xuất công nghiệp toàn tỉnh tăng trưởng tích cực. Để duy trì đà tăng trưởng, Hà Tĩnh tiếp tục khơi thông các nguồn lực, tạo thêm những động lực phát triển mới.
Đề xuất tính giá bán lẻ điện sinh hoạt theo giờ: Cần thí điểm và xây dựng lộ trình phù hợp

Đề xuất tính giá bán lẻ điện sinh hoạt theo giờ: Cần thí điểm và xây dựng lộ trình phù hợp

Đề xuất tính giá bán lẻ điện sinh hoạt theo giờ thu hút sự quan tâm của người dân Hà Tĩnh. Đại biểu Quốc hội và người dân cho rằng cơ quan có thẩm quyền cần nghiên cứu kỹ lưỡng, xây dựng lộ trình thí điểm áp dụng giá điện sinh hoạt theo khung giờ rồi mới tính tới việc triển khai rộng rãi.
Định hình tầm vóc mới cho cực tăng trưởng Vũng Áng

Định hình tầm vóc mới cho cực tăng trưởng Vũng Áng

Từ những quyết sách mới về quy hoạch, mở rộng không gian phát triển, sự xuất hiện của các dự án quy mô lớn tại Khu kinh tế Vũng Áng, Hà Tĩnh tiếp tục tập trung nguồn lực, quyết liệt triển khai các nhiệm vụ, từng bước hiện thực hóa mục tiêu đưa khu kinh tế này thành trung tâm công nghiệp - năng lượng - logistics của khu vực và cả nước.
Chỉ số sản xuất công nghiệp của Hà Tĩnh tăng hơn 42%

Chỉ số sản xuất công nghiệp của Hà Tĩnh tăng hơn 42%

Công nghiệp Hà Tĩnh khởi sắc trong 10 tháng qua với chỉ số sản xuất toàn ngành tăng 42,17% so với cùng kỳ năm 2025. Trong đó, động lực tăng trưởng chủ yếu đến từ công nghiệp chế biến - chế tạo và sản xuất - phân phối điện.
Xuất khẩu Hà Tĩnh trước áp lực "về đích"

Xuất khẩu Hà Tĩnh trước áp lực "về đích"

Năm 2026, Hà Tĩnh đặt mục tiêu kim ngạch xuất khẩu hàng hóa đạt 2,2 tỷ USD, tăng 10% so với năm 2025. Song, kết quả 10 tháng vẫn chưa đạt như kỳ vọng, tạo sức ép trong chặng cuối năm.
Giữ nhịp sản xuất điện trước áp lực phụ tải cuối năm

Giữ nhịp sản xuất điện trước áp lực phụ tải cuối năm

Nhu cầu điện phục vụ sản xuất - kinh doanh tăng cao dịp cuối năm đặt ra yêu cầu cấp thiết về bảo đảm nguồn cung an toàn, liên tục. Các nhà máy điện tại Hà Tĩnh tập trung duy trì độ khả dụng của tổ máy, linh hoạt phương án vận hành, tận dụng thời cơ phát điện.
Doanh nghiệp Hà Tĩnh tăng tốc giai đoạn "nước rút"

Doanh nghiệp Hà Tĩnh tăng tốc giai đoạn "nước rút"

Chủ động thích ứng với biến động thị trường, linh hoạt triển khai các giải pháp điều hành, tăng tốc sản xuất, kinh doanh, cộng đồng doanh nghiệp Hà Tĩnh đang nỗ lực về đích kế hoạch năm 2026.
Nhận diện khó khăn, Hà Tĩnh tăng tốc giải ngân vốn đầu tư công

Nhận diện khó khăn, Hà Tĩnh tăng tốc giải ngân vốn đầu tư công

Thời tiết bất lợi, vật liệu khan hiếm, vướng mắc mặt bằng… gây ảnh hưởng tiến độ thi công các công trình ở Hà Tĩnh. Các chủ đầu tư, nhà thầu đang linh hoạt nhiều giải pháp, đẩy nhanh tiến độ thi công, tăng tốc giải ngân vốn đầu tư công những tháng cuối năm.
Doanh nghiệp chung sức, tỉnh đồng hành tạo đà phát triển

Doanh nghiệp chung sức, tỉnh đồng hành tạo đà phát triển

Đằng sau những chuyển động tích cực của nền kinh tế Hà Tĩnh là nỗ lực đầu tư, sản xuất, kinh doanh và tinh thần vượt khó của cộng đồng doanh nghiệp (DN). Trong hành trình tạo đột phá phát triển, sự đồng hành của DN cùng những nỗ lực kiến tạo môi trường đầu tư kinh doanh thuận lợi của tỉnh đang góp phần khơi thông nguồn lực, nâng cao sức cạnh tranh và thực hiện mục tiêu tăng trưởng.
Xin chào,
Tôi là Chatbot của
Báo Hà Tĩnh
Hãy hỏi tôi bất kỳ điều gì bạn cần biết về
Báo Hà Tĩnh nhé. Tôi sẵn sàng hỗ trợ!
