Gần 1.000 tỷ đồng đầu tư lưới điện 110 kV trên địa bàn Hà Tĩnh

(Baohatinh.vn) - Giai đoạn 2021 – 2025, ngành điện thực hiện 11 dự án đầu tư lưới 110 kV tại Hà Tĩnh với tổng vốn gần 1.000 tỷ đồng, giúp nâng cao năng lực vận hành lưới, thúc đẩy phát triển KT-XH.

Đầu năm 2023, Dự án đường dây và trạm biến áp (TBA) 110 kV Kỳ Anh 2 tại xã Kỳ Đồng (huyện Kỳ Anh) chính thức hoàn thành, đóng điện đưa vào sử dụng. Dự án có tổng mức đầu tư hơn 60 tỷ đồng do Tổng Công ty Điện lực Miền Bắc làm chủ đầu tư.

Mọi dữ liệu từ TBA 110 kV Kỳ Anh 2 được truyền tự động về Trung tâm Điều khiển xa (Công ty Điện lực Hà Tĩnh).

Ông Hà Minh Đông – Đội trưởng Đội quản lý vận hành lưới điện cao thế Hà Tĩnh cho hay: “Quy mô dự án gồm xây dựng 0,038 km đường dây 110 kV mạch kép, dây dẫn ACSR-300 mm2 và xây dựng mới TBA 110 kV có quy mô 2 máy biến áp; xây nhà điều khiển phân phối; lắp đặt thiết bị, hệ thống camera giám sát, phòng cháy chữa cháy... theo tiêu chí TBA không người trực. Ngoài ra, còn xây dựng hệ thống thông tin, SCADA kết nối về Trung tâm Điều khiển xa tỉnh Hà Tĩnh, Trung tâm Điều độ hệ thống điện miền Bắc và Trung tâm Dữ liệu NPC theo quy định. Dự án hoàn thành và đưa vào sử dụng đã bổ sung nguồn 110 kV cấp điện cho trung tâm hành chính huyện Kỳ Anh; nâng cao độ tin cậy cung cấp điện, giảm tải và tạo mạch vòng lưới trung thế cho TBA 110 kV Kỳ Anh, TBA 110 kV Cẩm Xuyên. Đồng thời, hoàn thiện lưới điện 110 kV tỉnh Hà Tĩnh theo quy hoạch giai đoạn 2016 - 2025, có xét đến năm 2035 đã được Bộ Công thương phê duyệt”.

Xây dựng đường dây và trạm biến áp 110 kV Kỳ Anh 2 là 1 trong 4 dự án đầu tư lưới điện 110 kV đã hoàn thành do Tổng Công ty Điện lực Miền Bắc đầu tư giai đoạn 2021 – 2024 với tổng vốn 305 tỷ đồng. Bao gồm: dự án lắp máy biến áp T2 trạm biến áp (TBA) 110kV Hương Sơn với tổng mức đầu tư 37,4 tỷ đồng, dự án đường dây và TBA 110kV Hà Tĩnh với tổng mức đầu tư 75 tỷ đồng, dự án đường dây và TBA 110kV Hồng Lĩnh với tổng mức đầu tư 128,9 tỷ đồng. Các dự án hoàn thành, đóng điện đưa vào sử dụng có vai trò quan trọng trong việc nâng cao năng lực vận hành lưới điện 100 kV, nâng cao độ tin cậy cung cấp điện trên địa bàn.

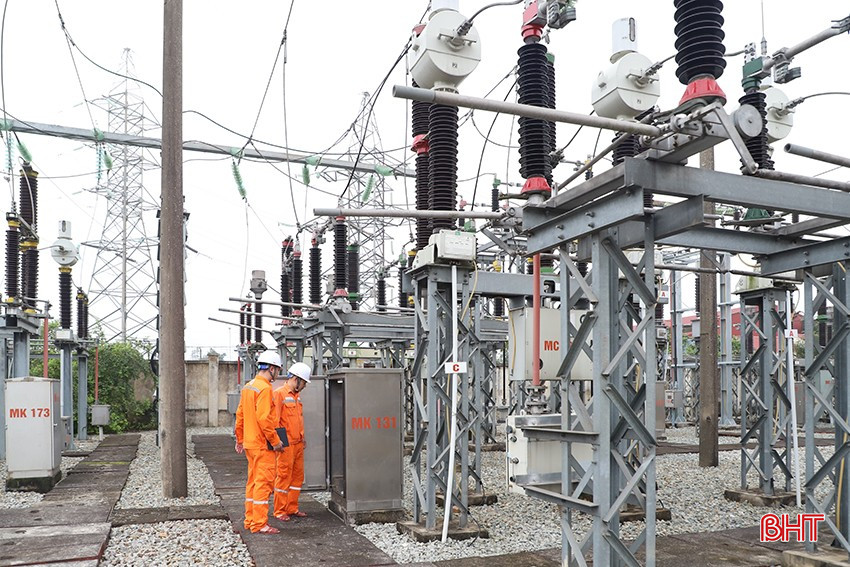

Lưới điện 110 kV trên địa bàn Hà Tĩnh được đầu tư theo hướng đồng bộ, hiện đại.

Với mục tiêu xây dựng lưới điện theo hướng đồng bộ, hiện đại, góp phần giảm tổn thất điện năng cho lưới điện Hà Tĩnh, hiện nay Tổng Công ty Điện lực Miền Bắc đang phối hợp triển khai 7 dự án lưới điện 110 kV với tổng mức đầu tư 683,31 tỷ đồng. Chủ đầu tư đang tích cực phối hợp với chính quyền địa phương các cấp và các đơn vị liên quan khẩn trương hoàn thiện các phần việc, đẩy nhanh tiến độ thi công, sớm đưa dự án hoàn thành, đóng điện đưa vào sử dụng theo kế hoạch đặt ra. Qua đó, nâng cao năng lực truyền tải, cấp điện an toàn, ổn định, phục vụ nhu cầu phát triển kinh tế - xã hội tỉnh Hà Tĩnh.

Thời điểm này, Công ty CP Đầu tư và Xây lắp Thái Bình Dương đang tập trung nguồn lực, đẩy nhanh tiến độ dự án lắp đặt máy biến áp T2 TBA 110kV Nghi Xuân với tổng mức đầu tư 17,615 tỷ đồng.

Đại diện công ty cho hay: Đến thời điểm này, nhà thầu đã cơ bản hoàn thành lắp đặt MBA T2 công suất 25MVA-110/35/22kV kèm tủ điều khiển xa, hoàn thiện sơ đồ ngăn 112, đồng bộ phía 110kV; hoàn thiện hệ thống thu thập, giám sát và điều khiển xa; lắp đặt hệ thống tủ phân phối 35kV, 22kV trong nhà. Đơn vị thi công phấn đấu hoàn thành và bàn giao công trình cho chủ đầu tư đóng điện vào ngày 10/9/2024, qua đó đảm bảo cấp điện ổn định cho phụ tải trên địa bàn huyện Nghi Xuân (trong đó có Khu công nghiệp Gia Lách, Khu du lịch Xuân Thành); cấp điện hỗ trợ cho phụ tải thị xã Hồng Lĩnh.

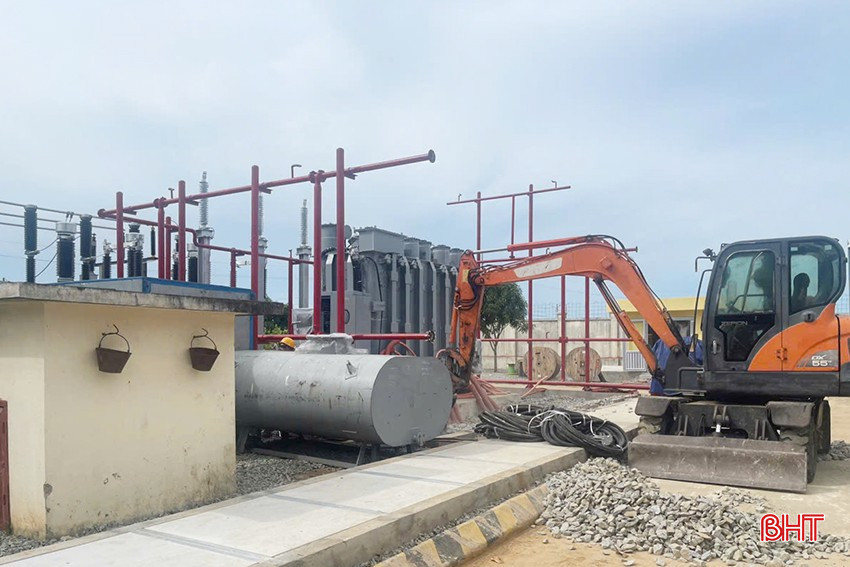

Thi công dự án lắp đặt máy biến áp T2 TBA 110kV Nghi Xuân.

Ngoài dự án trên, hiện nay Tổng Công ty Điện lực Miền Bắc, Công ty Điện lực Hà Tĩnh đang tập trung thi công một số dự án 110 kV trọng điểm trên địa bàn Hà Tĩnh như: dự án xuất tuyến 110 sau TBA220 Vũng Áng với tổng mức đầu tư 85,040 tỷ đồng; dự án cải tạo đường dây 110kV Hưng Đông - Can Lộc và Hưng Đông - Linh Cảm với tổng mức đầu tư 146,239 tỷ đồng; dự án đường dây 110kV và TBA 110kV Lộc Hà với tổng mức đầu tư 135,909 tỷ đồng; dự án đường dây 110kV từ TBA T500 Hà Tĩnh - TBA 110kV Thạch Linh - Hồng Lĩnh với tổng vốn 279,032 tỷ đồng…

Theo ông Nguyễn Duy Thắng - Phó Giám đốc Công ty Điện lực Hà Tĩnh: Giai đoạn 2021 – 2025, Tổng công ty Điện lực miền Bắc đã và đang đầu tư 11 dự án để nâng cao năng lực vận hành lưới điện 110kV trên địa bàn Hà Tĩnh với tổng mức đầu tư 988 tỷ đồng. Trong đó, có 4 dự án đã hoàn thành, đưa vào sử dụng với tổng mức đầu tư 305 tỷ đồng và 7 dự án đang triển khai với tổng mức đầu tư 683,31 tỷ đồng.

Các dự án đầu tư này có vai trò quan trọng trong việc nâng cao năng lực vận hành lưới điện 110 kV, nâng cao độ tin cậy cung cấp điện cho các phụ tải trên địa bàn các địa phương (điển hình như thành phố Hà Tĩnh, thị xã Hồng Lĩnh, thị xã Kỳ Anh và các huyện Kỳ Anh, Lộc Hà, Nghi Xuân, Thạch Hà), góp phần thúc đẩy phát triển kinh tế - xã hội địa phương.

Cùng với việc triển khai đầu tư các dự án mới, công tác xử lý khiếm khuyết lưới điện 110 kV trên địa bàn Hà Tĩnh được ngành chuyên môn thực hiện thường xuyên.

Hiện nay, một số dự án đầu tư lưới điện 110 kV trên địa bàn Hà Tĩnh có vướng mắc công tác đền bù, giải phóng mặt bằng trong quá trình triển khai thi công (ở các địa phương Lộc Hà, thị xã Kỳ Anh) làm ảnh hưởng đến tiến độ đóng điện. Chủ đầu tư đề nghị chính quyền địa phương các cấp, các đơn vị liên quan tiếp tục quan tâm, tạo điều kiện để sớm bàn giao 100% mặt bằng sạch, góp phần đẩy nhanh tiến độ hoàn thành thi công.

Chủ đề Công nghiệp, Tiểu thủ Công nghiệp, xây dựng

Đọc thêm

Ngắm diện mạo quốc lộ 8C sau gần 3 năm nâng cấp, mở rộng

Ngắm diện mạo quốc lộ 8C sau gần 3 năm nâng cấp, mở rộng

Sau gần 3 năm thi công, dự án cải tạo, nâng cấp quốc lộ 8C đoạn từ quốc lộ 8 đến đường Hồ Chí Minh đã cơ bản hoàn thành, mang đến diện mạo mới cho tuyến giao thông quan trọng, góp phần nâng cao năng lực kết nối và phục vụ nhu cầu đi lại, phát triển kinh tế của địa phương.
Điện thương phẩm tăng hơn 20%: Động lực từ sức bật công nghiệp

Điện thương phẩm tăng hơn 20%: Động lực từ sức bật công nghiệp

Sản lượng điện thương phẩm của Hà Tĩnh tăng hơn 20% trong 6 tháng đầu năm không chỉ do nhu cầu điện sinh hoạt tăng cao mà còn được thúc đẩy bởi sự mở rộng của các dự án công nghiệp. Đây là tín hiệu phản ánh rõ nhịp tăng trưởng của kinh tế địa phương.
Bài 4: Hà Tĩnh quyết liệt, đồng bộ vì mục tiêu tăng trưởng cao và bền vững

Bài 4: Hà Tĩnh quyết liệt, đồng bộ vì mục tiêu tăng trưởng cao và bền vững

GRDP 6 tháng đầu năm 2026 tăng 12,79%, đứng đầu cả nước, là khởi đầu thuận lợi cho chặng đường phát triển mới của Hà Tĩnh. Để duy trì tốc độ tăng trưởng cao và bền vững, yêu cầu đặt ra lúc này không chỉ là phát huy hiệu quả các động lực hiện có mà còn phải tiếp tục đổi mới tư duy điều hành và nâng cao chất lượng tổ chức thực hiện. Phóng viên Báo và phát thanh, truyền hình Hà Tĩnh đã trao đổi với đồng chí Trần Báu Hà - Phó Chủ tịch Thường trực UBND tỉnh về những nhiệm vụ và giải pháp trọng tâm của tỉnh trong thời gian tới.
"Rộng cửa" phát triển điện mặt trời mái nhà ở Hà Tĩnh

"Rộng cửa" phát triển điện mặt trời mái nhà ở Hà Tĩnh

Theo quy định mới, chủ đầu tư được bán tối đa 50% sản lượng điện dư từ hệ thống điện mặt trời mái nhà tự sản, tự tiêu. Quy định này giúp người dân, doanh nghiệp Hà Tĩnh có thêm động lực đầu tư nguồn điện sạch.
Bài 3: Khu kinh tế Vũng Áng - mở không gian, định vị cực tăng trưởng mới

Bài 3: Khu kinh tế Vũng Áng - mở không gian, định vị cực tăng trưởng mới

Khu kinh tế Vũng Áng đang bước vào giai đoạn tăng tốc mạnh mẽ nhất từ trước đến nay với nhiều công trình hạ tầng trọng điểm và các dự án quy mô lớn của nhà đầu tư. Phía sau chuyển động ấy là sự vào cuộc quyết liệt của cả hệ thống chính trị, tháo gỡ “điểm nghẽn”, mở dư địa phát triển mới, hiện thực hóa mục tiêu đưa Khu kinh tế Vũng Áng từ hạt nhân công nghiệp của Hà Tĩnh trở thành cực tăng trưởng mới của vùng Bắc Trung Bộ.
Bài 2: Hà Tĩnh khơi thông nguồn lực, kiến tạo hệ sinh thái công nghiệp

Bài 2: Hà Tĩnh khơi thông nguồn lực, kiến tạo hệ sinh thái công nghiệp

Mục tiêu đến năm 2030, công nghiệp - xây dựng chiếm 51% cơ cấu GRDP đặt Hà Tĩnh trước yêu cầu phải tái cấu trúc mạnh mẽ không gian phát triển, hạ tầng, thu hút đầu tư và năng lực nội sinh của nền công nghiệp. Chỉ khi các “điểm nghẽn” được tháo gỡ bằng giải pháp đồng bộ, tỉnh mới có thể hình thành hệ sinh thái công nghiệp hiện đại, xanh và đủ sức cạnh tranh.
Bài 1: Hà Tĩnh hiện thực hóa tầm nhìn chiến lược về kinh tế cảng biển

Bài 1: Hà Tĩnh hiện thực hóa tầm nhìn chiến lược về kinh tế cảng biển

Nghị quyết Đại hội Đảng bộ tỉnh lần thứ XX xác định lấy công nghiệp làm trụ cột, Khu kinh tế Vũng Áng là động lực tăng trưởng gắn với phát triển kinh tế biển, cảng biển, năng lượng, công nghiệp chế biến, chế tạo và logistics. Từ đầu nhiệm kỳ đến nay, nhiều quyết sách, quy hoạch và chương trình hành động được triển khai đồng bộ, từng bước hoàn thiện “đường ray” phát triển, tạo đà để “con tàu” công nghiệp Hà Tĩnh tăng tốc.
“Giải cứu” trụ sở Trạm Kiểm dịch động vật 5 năm chưa có đường vào

“Giải cứu” trụ sở Trạm Kiểm dịch động vật 5 năm chưa có đường vào

Trụ sở làm việc Trạm kiểm dịch động vật nội địa ở phường Nam Hồng Lĩnh hoàn thành từ năm 2021 nhưng chưa thể sử dụng do không có đường vào. Việc UBND tỉnh Hà Tĩnh giao chủ đầu tư xây dựng nút giao đấu nối vào quốc lộ 1 được kỳ vọng sẽ tháo gỡ vướng mắc của dự án.
Tăng trưởng GDP 6 tháng đầu năm 2026 tăng 8,18% so với cùng kỳ 2025

Tăng trưởng GDP 6 tháng đầu năm 2026 tăng 8,18% so với cùng kỳ 2025

Đánh giá tình hình quý II/2026 và nửa đầu năm 2026, Cục Thống kê (Bộ Tài chính) nhận định, mặc dù bối cảnh kinh tế còn những bất ổn, , tình hình kinh tế-xã hội quý II và sáu tháng đầu năm 2026 của nước ta đạt nhiều kết quả tích cực trên hầu hết các ngành, lĩnh vực.
Xin chào,
Tôi là Chatbot của
Báo Hà Tĩnh
Hãy hỏi tôi bất kỳ điều gì bạn cần biết về
Báo Hà Tĩnh nhé. Tôi sẵn sàng hỗ trợ!
