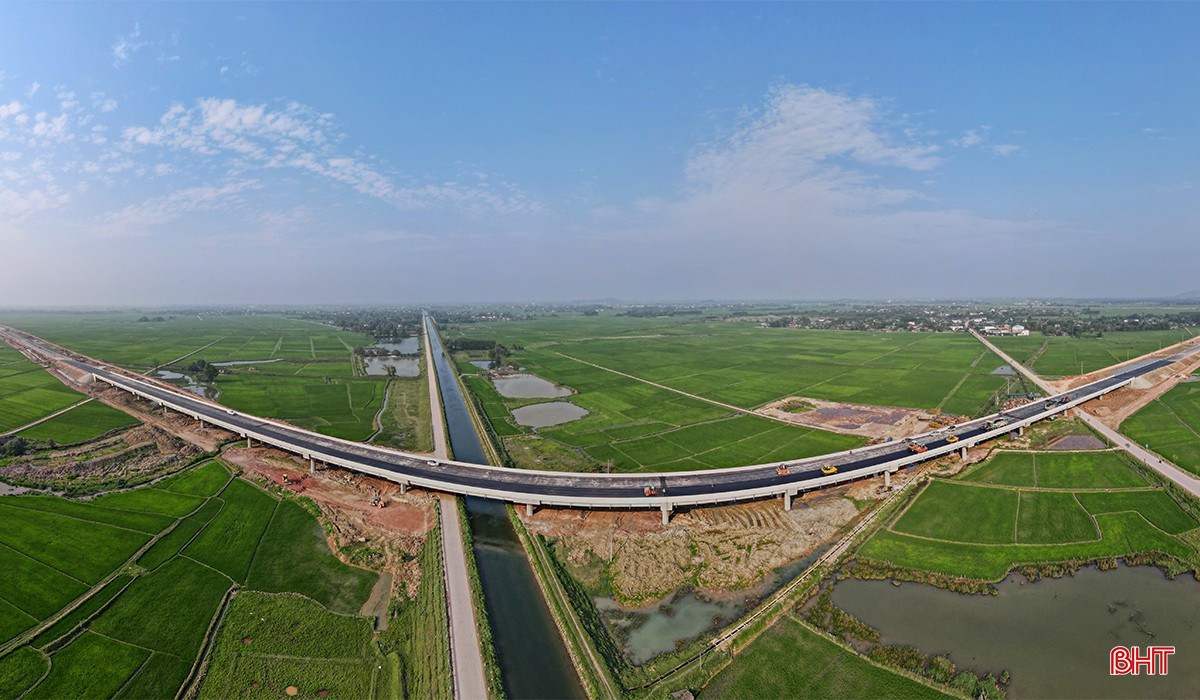

Thảm nhựa cầu vượt kênh chính hồ Kẻ Gỗ trên cao tốc qua Hà Tĩnh

(Baohatinh.vn) - Cầu vượt kênh chính hồ Kẻ Gỗ - một trong những hạng mục đường găng tiến độ trên tuyến cao tốc Hàm Nghi - Vũng Áng qua Hà Tĩnh đã được nhà thầu hoàn thành việc thảm bê tông nhựa.

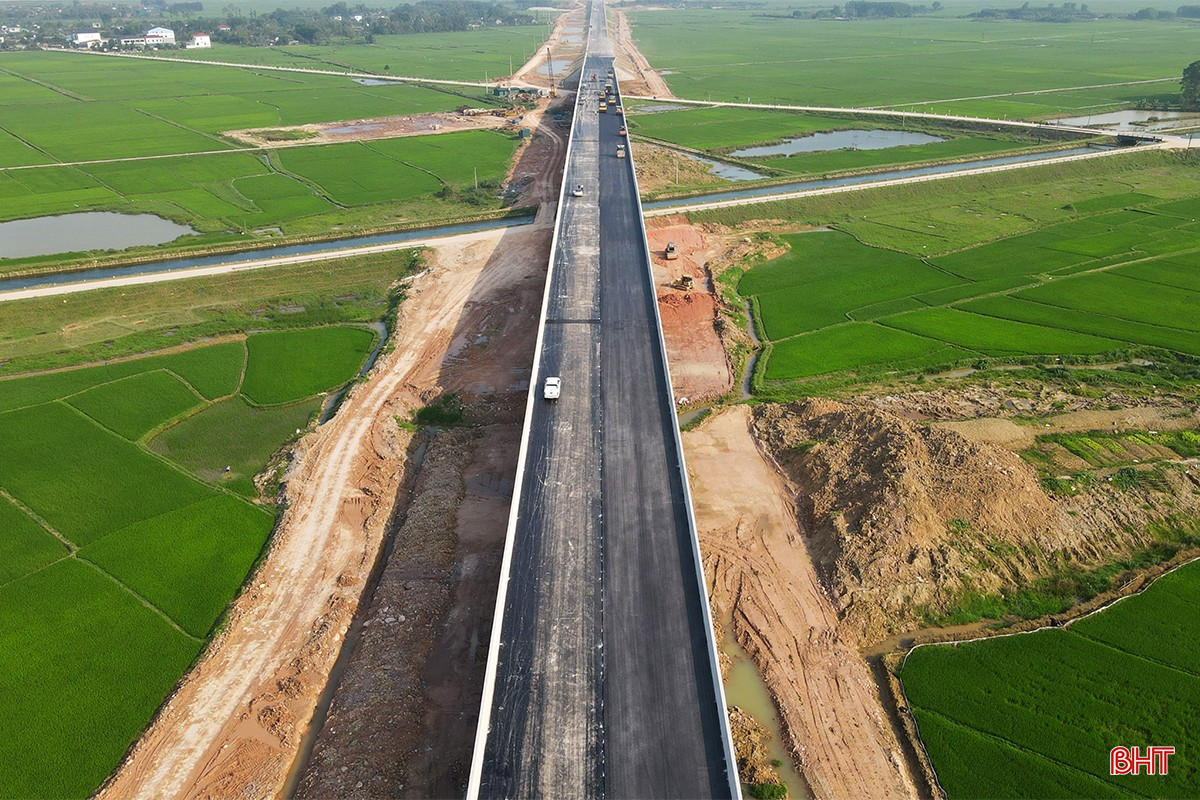

Những ngày giữa tháng 3, tranh thủ thời tiết thuận lợi, Doanh nghiệp Tư nhân xây dựng Xuân Trường (nhà thầu Xuân Trường) huy động nhân lực, máy móc, thiết bị triển khai việc thảm bê tông nhựa mặt đường cầu vượt kênh chính hồ Kẻ Gỗ trên tuyến cao tốc Hàm Nghi - Vũng Áng - một trong ba dự án thành phần cao tốc Bắc - Nam phía Đông giai đoạn 2021 - 2025 qua địa bàn Hà Tĩnh.

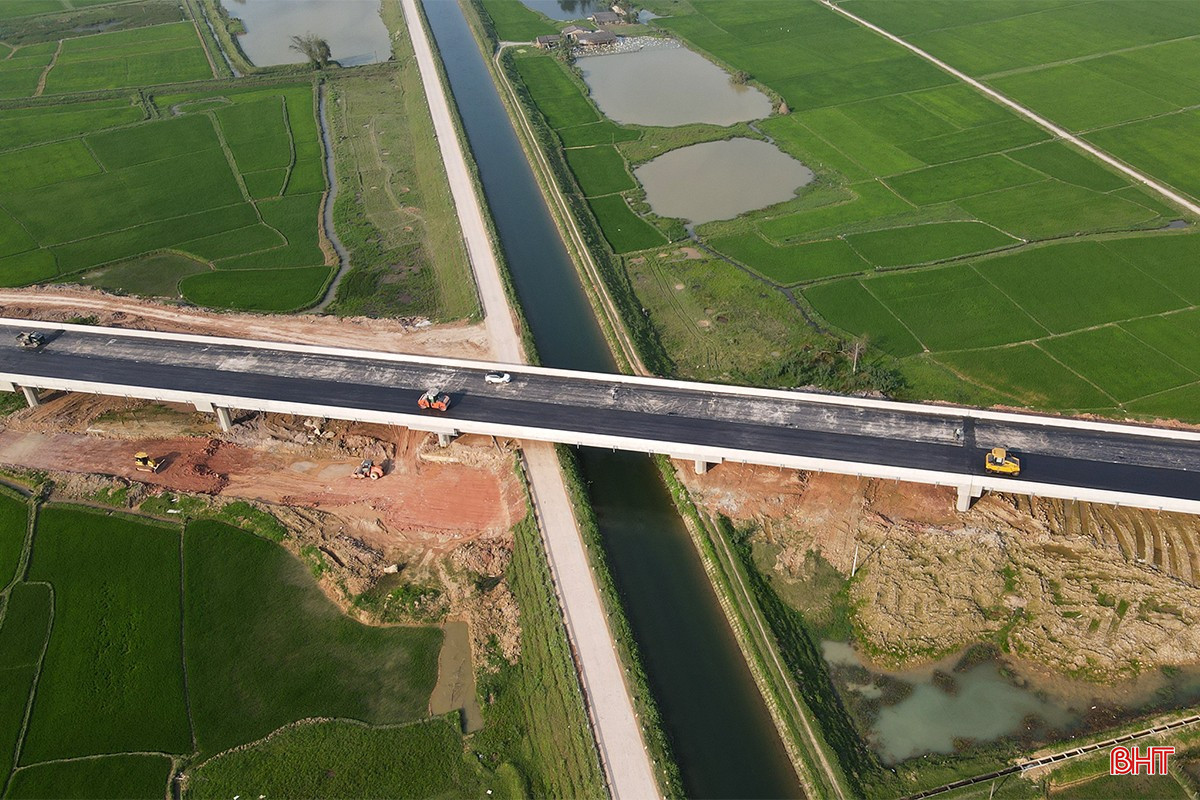

Cầu vượt kênh chính hồ Kẻ Gỗ thuộc địa phận xã Cẩm Duệ (Cẩm Xuyên) có 2 mố, 16 nhịp, dài 700m, tổng mức đầu tư 150 tỷ đồng, là một trong những hạng mục đường găng tiến độ trên tuyến cao tốc Hàm Nghi - Vũng Áng. Đầu tháng 2/2025, nhà thầu Xuân Trường đã hoàn thành việc thi công móng, trụ và lao lắp dầm cầu.

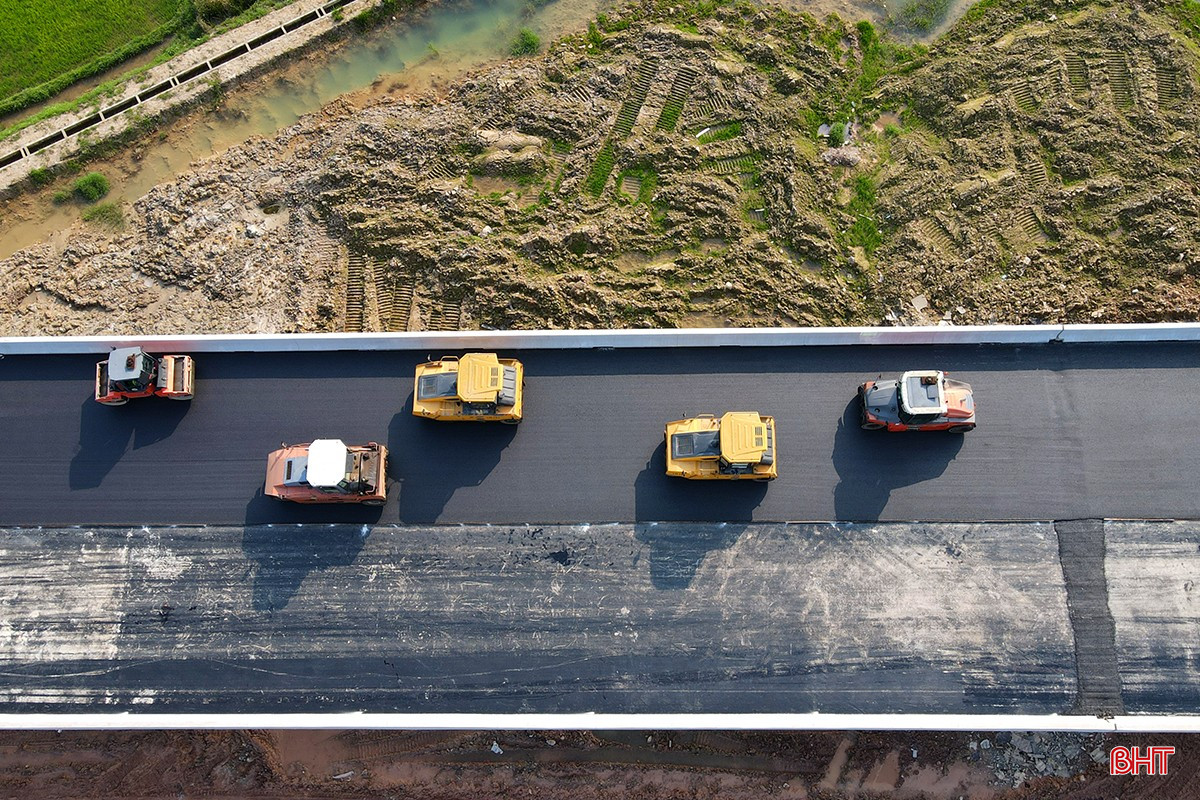

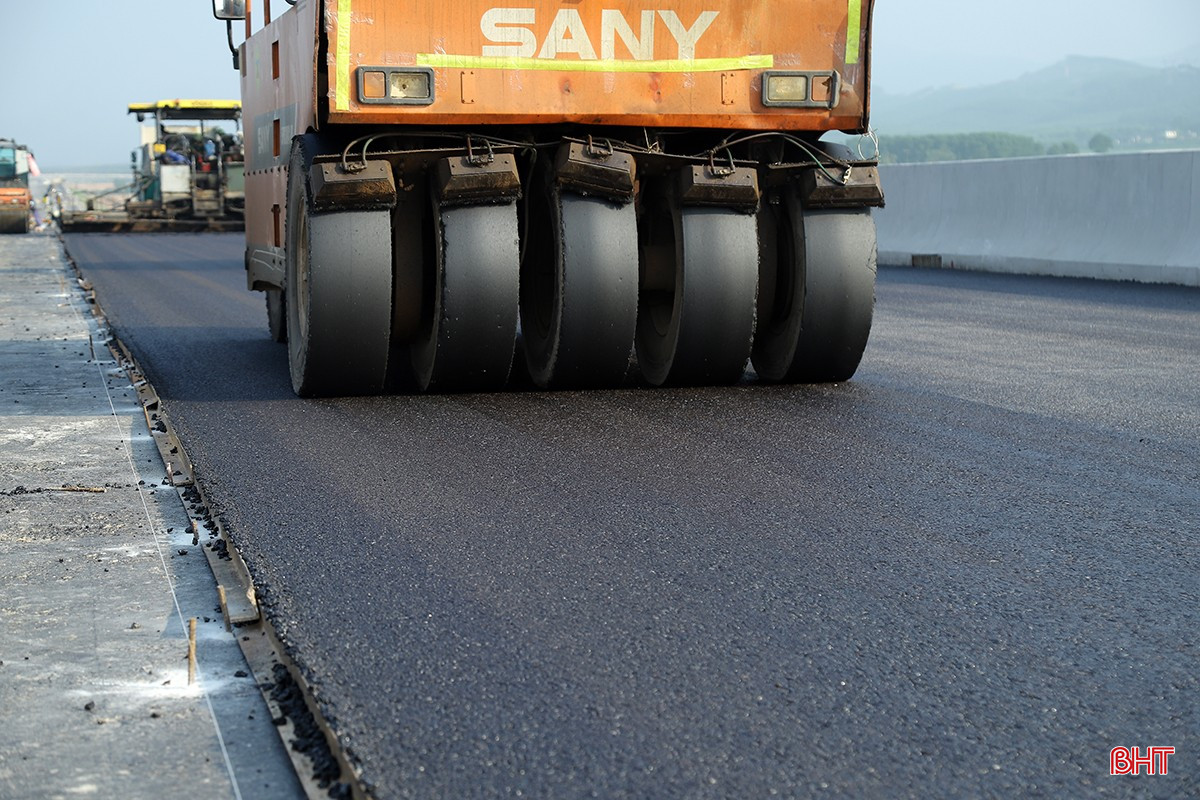

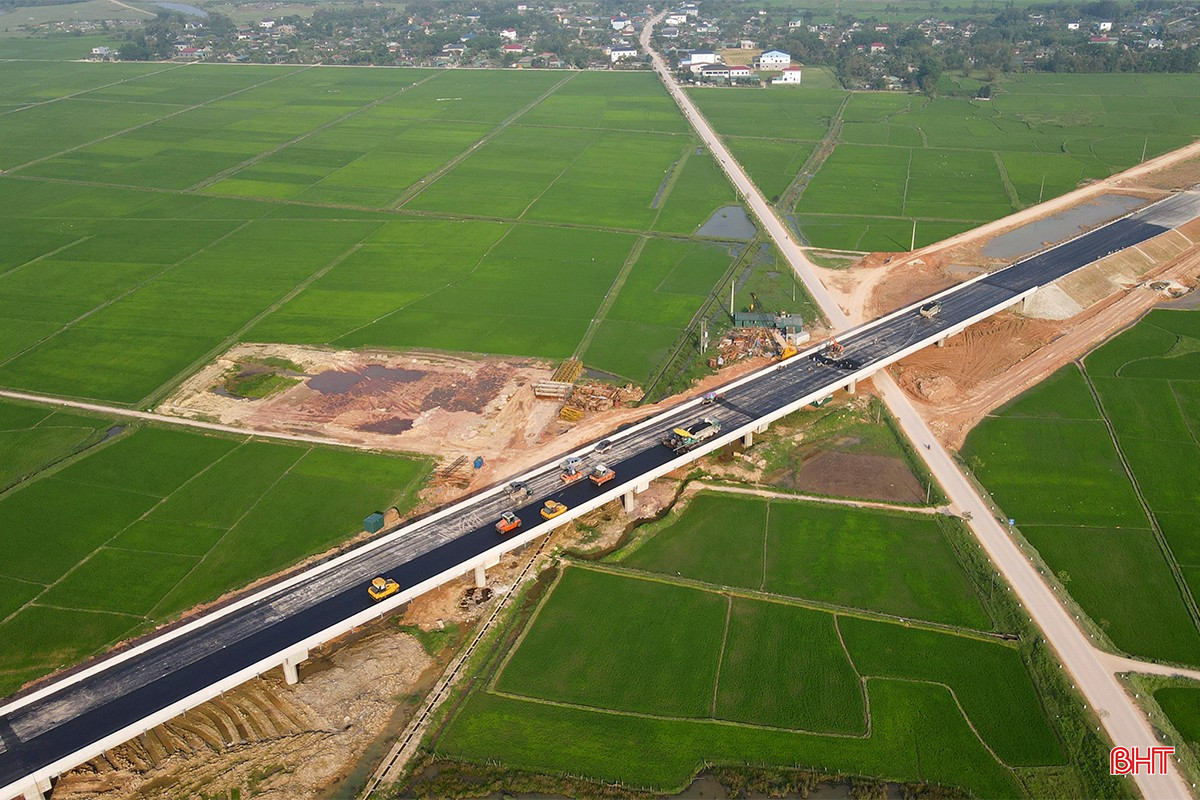

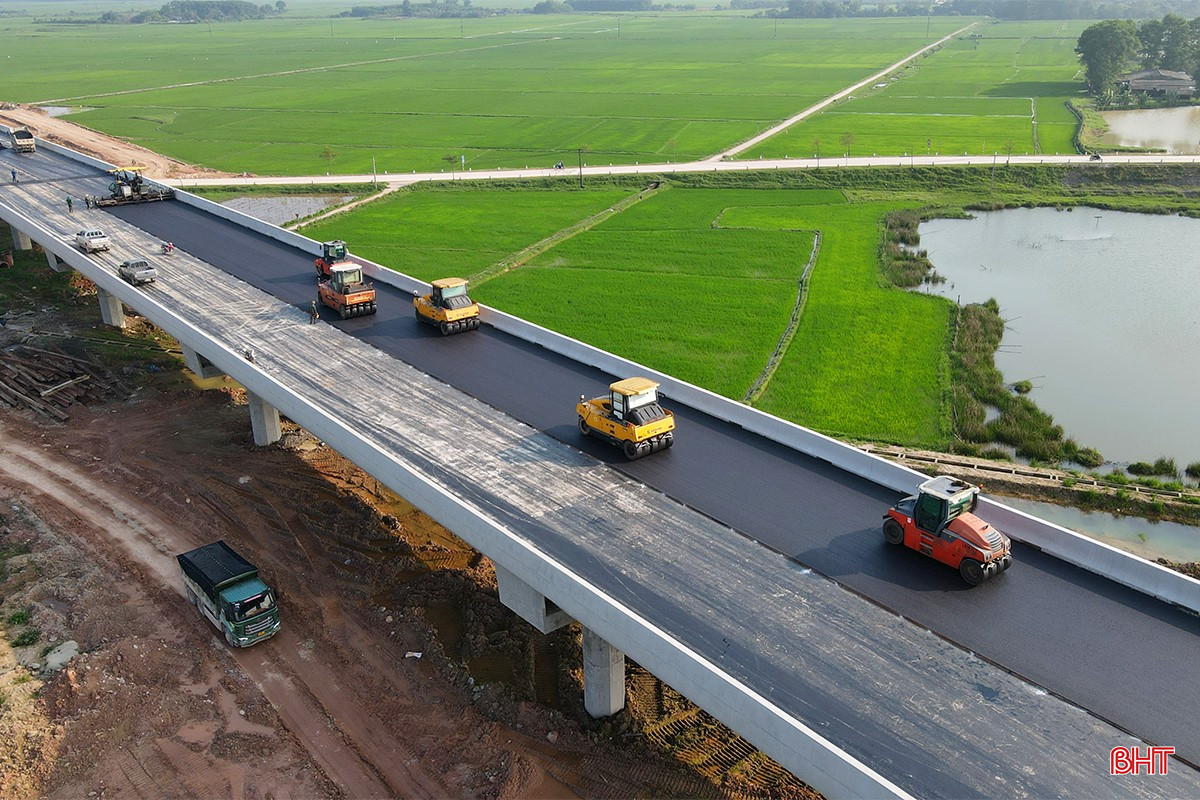

Giữa tháng 3/2025, nhà thầu bắt đầu triển khai việc thảm bê tông nhựa mặt cầu. Theo thiết kế được phê duyệt, mặt cầu được thảm lớp bê tông nhựa chặt C16. Sau khi hoàn tất việc lu, đầm, lớp bê tông nhựa này dày từ 6 - 7cm.

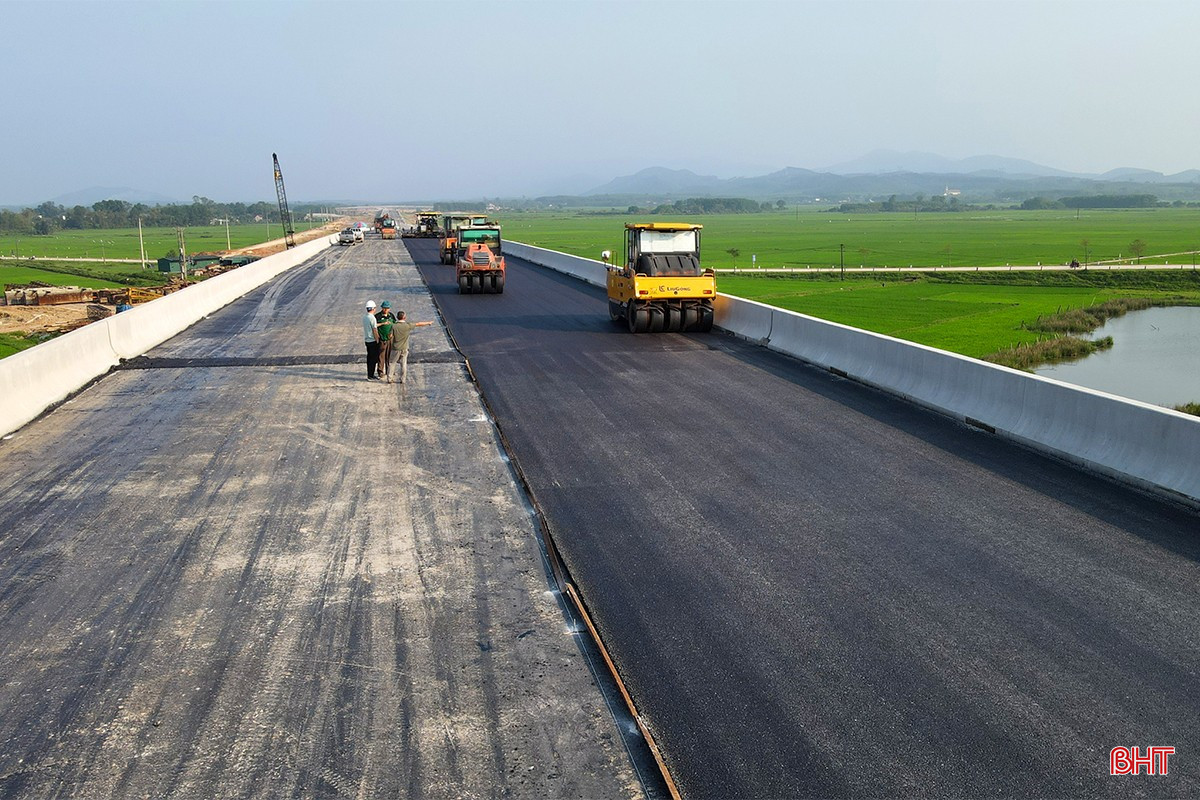

Kỹ sư Đặng Đình Duyên - nhà thầu Xuân Trường cho hay: Thời gian qua, thời tiết Hà Tĩnh có mưa, không thuận lợi cho việc thi công. Vậy nên, tranh thủ thời tiết khô ráo những ngày giữa tháng 3, đơn vị triển khai ngay việc thảm bê tông nhựa mặt cầu. Việc thảm bê tông nhựa được triển khai liên tục cả ngày lẫn đêm để hoàn thành trước khi bước vào những ngày thời tiết bất lợi.
Quá trình thi công, từ khâu đầu vào của bê tông nhựa tới quy trình thảm, lu lèn, luôn có sự giám sát chặt chẽ từ nhà thầu và đơn vị tư vấn giám sát.

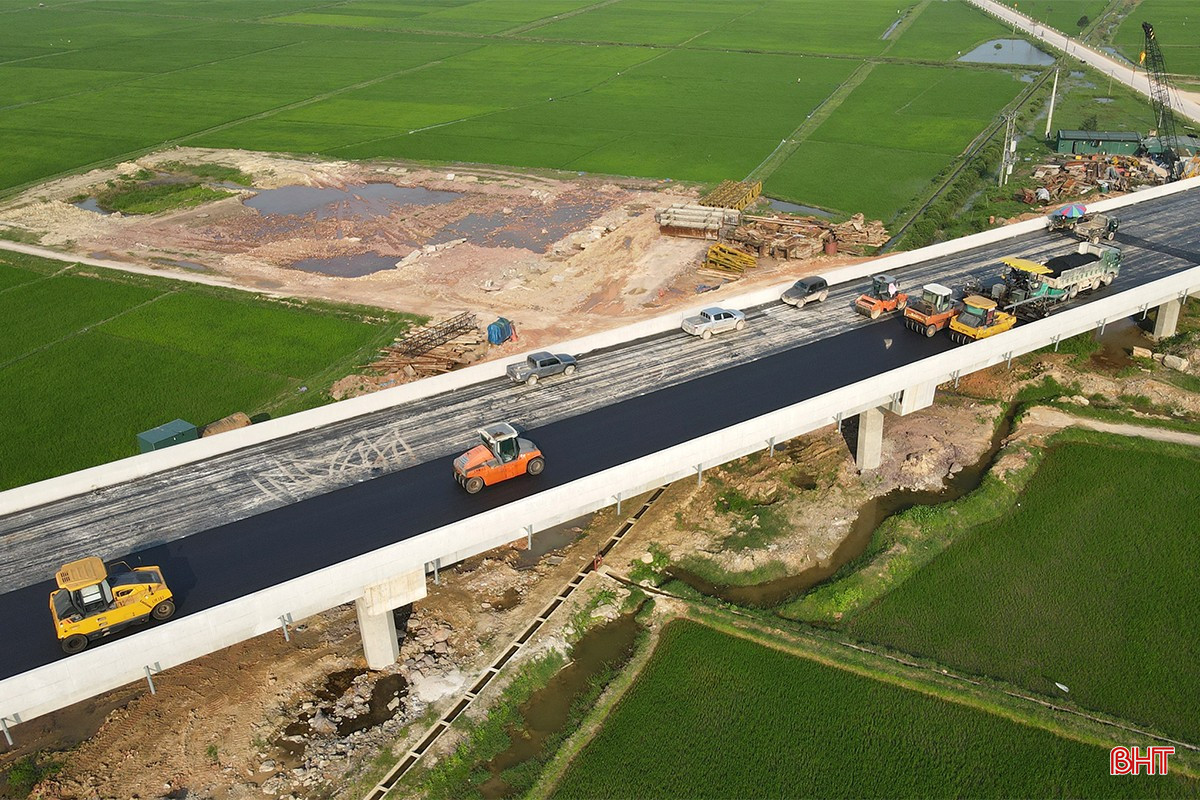

Nhà thầu Xuân Trường đảm nhận thi công 42/54,2 km của tuyến cao tốc Hàm Nghi – Vũng Áng. Tới thời điểm này, nhà thầu đã hoàn thành được 84% khối lượng công việc, trong đó, nhiều đoạn tuyến đã được thảm bê tông nhựa mặt đường.
Trong số 42 cây cầu trên tuyến cao tốc Hàm Nghi – Vũng Áng, cầu vượt kênh chính hồ Kẻ Gỗ (dài 700m) là một trong những cây cầu được triển khai thảm bê tông nhựa mặt cầu từ khá sớm. Sau khi thảm xong bê tông nhựa, nhà thầu sẽ lắp đặt dải phân cách cứng, sơn kẻ vạch đường...
Theo kỹ sư Đặng Đình Duyên, tới cuối ngày 15/3, đơn vị đã hoàn tất việc thảm bê tông nhựa mặt cầu vượt kênh chính hồ Kẻ Gỗ, góp phần vào quyết tâm thông tuyến chính cao tốc trước 30/4 và hoàn thành toàn bộ dự án trước 30/6 đúng theo chỉ đạo của Chính phủ, Bộ Xây dựng.

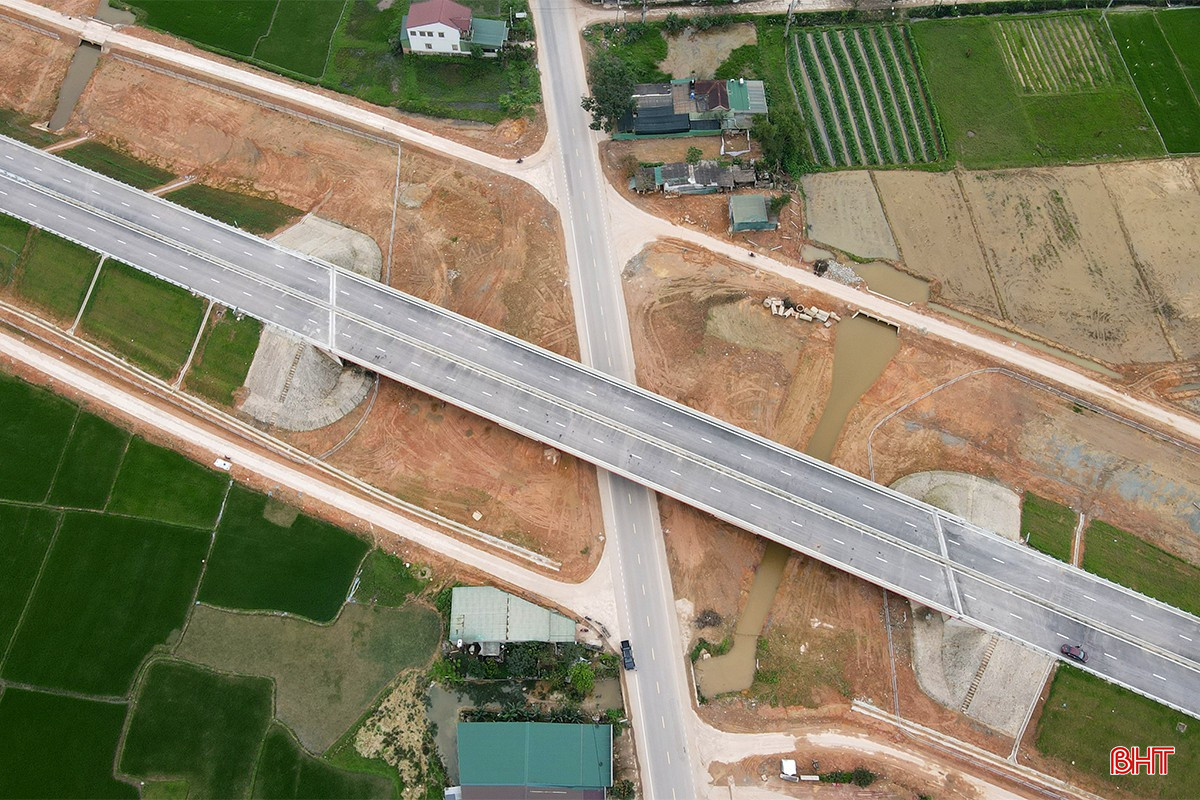

Ngoài cầu vượt kênh chính hồ Kẻ Gỗ, một số cây cầu khác trên tuyến cao tốc Hàm Nghi - Vũng Áng có khối lượng thi công vượt tiến độ so với kế hoạch. Thậm chí, có cây cầu đã hoàn thành việc thi công, chờ thông tuyến đưa vào khai thác.

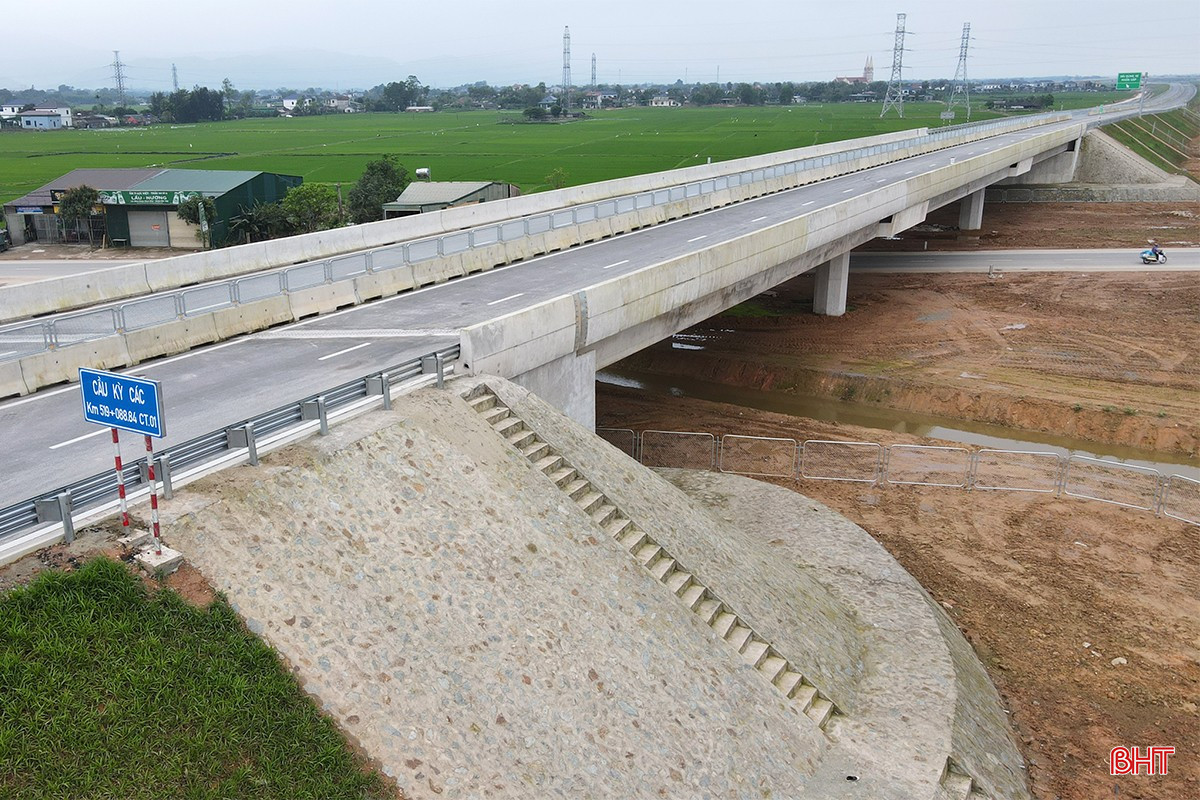

Đơn cử như các cầu: Kỳ Các, Thạch Diễn 1, Thạch Diễn 2 ở xã Tân Lâm Hương (TP Hà Tĩnh) đã thảm xong bê tông nhựa, lắp dải phân cách cứng, lưới chống lóa, biển báo giao thông, sơn kẻ vạch đường.
Video: Thảm nhựa cầu vượt kênh chính hồ Kẻ Gỗ trên tuyến cao tốc Hàm Nghi - Vũng Áng.
