Tăng tốc trên công trường Nhà máy Nhiệt điện Vũng Áng II

(Baohatinh.vn) - Để đưa Nhà máy Nhiệt điện Vũng Áng II (TX Kỳ Anh - Hà Tĩnh) vận hành vào năm 2025, hàng ngàn công nhân nhiều nhà thầu đang hối hả thi công các hạng mục với tinh thần “xuyên ngày, xuyên đêm”.

Tăng tốc trên công trường Nhà máy Nhiệt điện Vũng Áng II

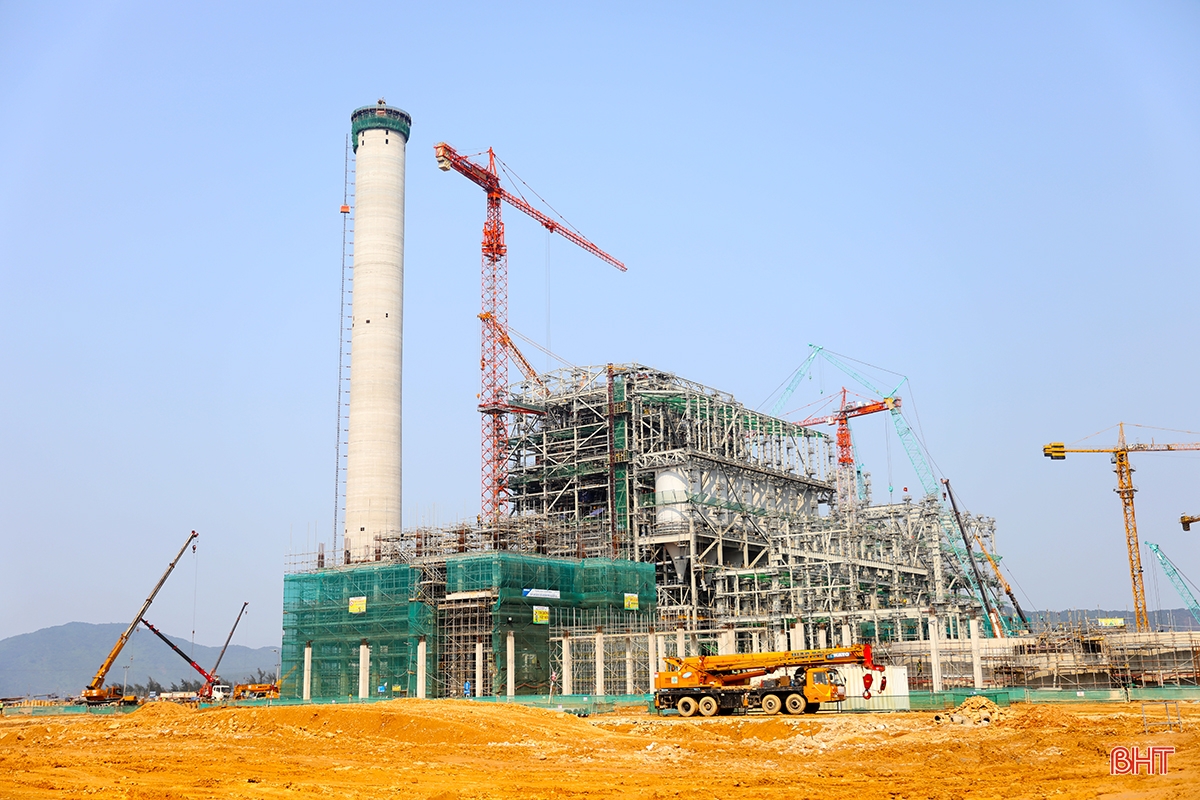

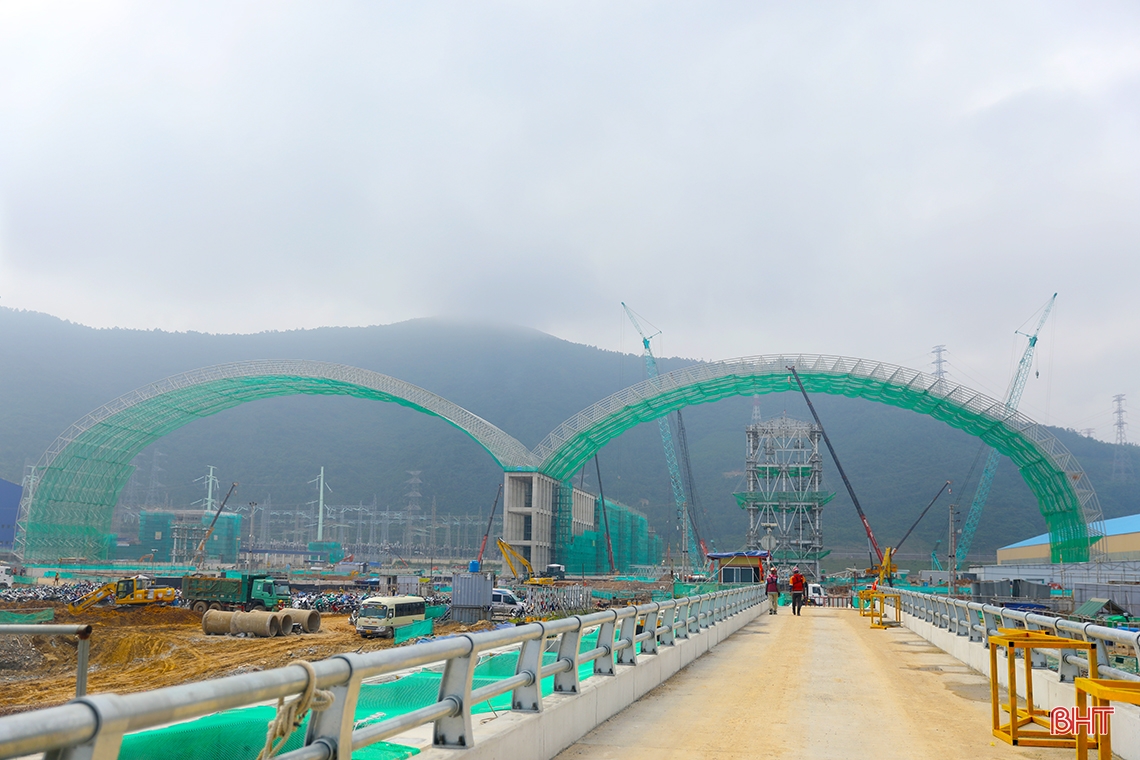

Trên công trường Dự án Nhà máy Nhiệt điện Vũng Áng II, thuộc địa bàn thôn Hải Phong, xã Kỳ Lợi, thị xã Kỳ Anh hiện có gần 3.000 công nhân của nhiều nhà thầu đang miệt mài thi công các hạng mục.

Tăng tốc trên công trường Nhà máy Nhiệt điện Vũng Áng II

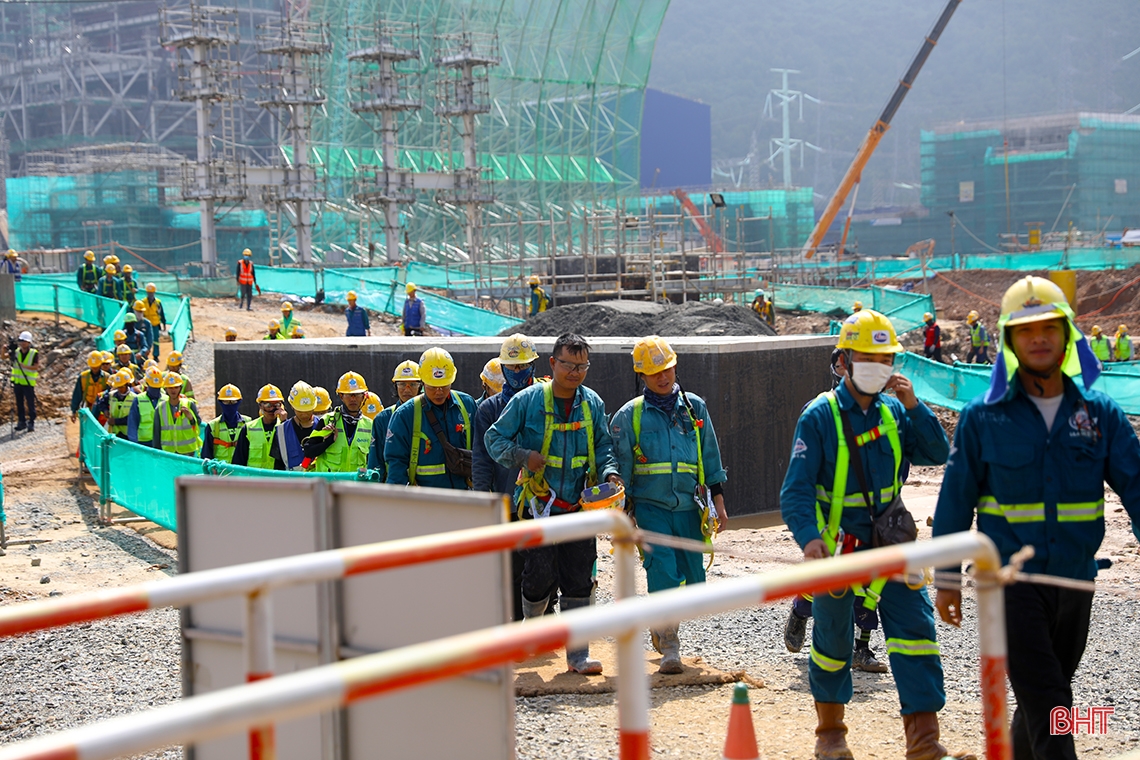

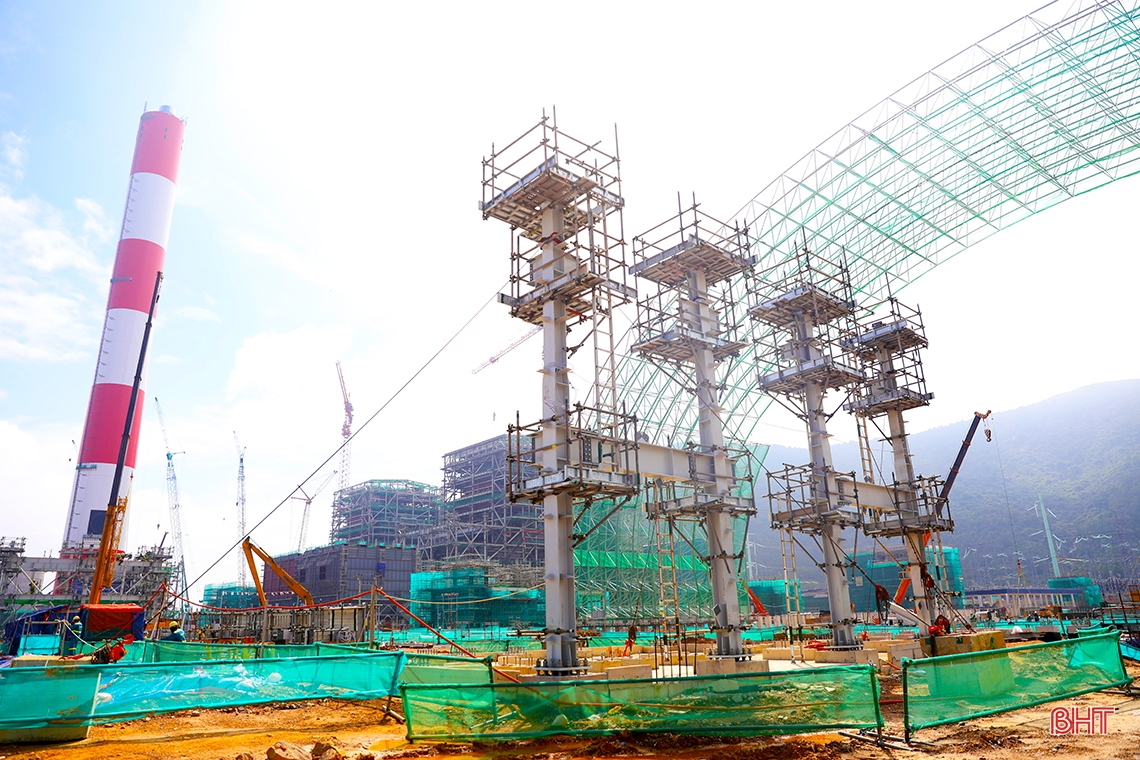

Đang vào mùa mưa ở Hà Tĩnh nên để đảm bảo tiến độ đề ra theo cam kết với chủ đầu tư đòi hỏi các nhà thầu phải tìm ra nhiều giải pháp thích ứng với thời tiết và đảm bảo thi công an toàn cho người lao động.

Tăng tốc trên công trường Nhà máy Nhiệt điện Vũng Áng II

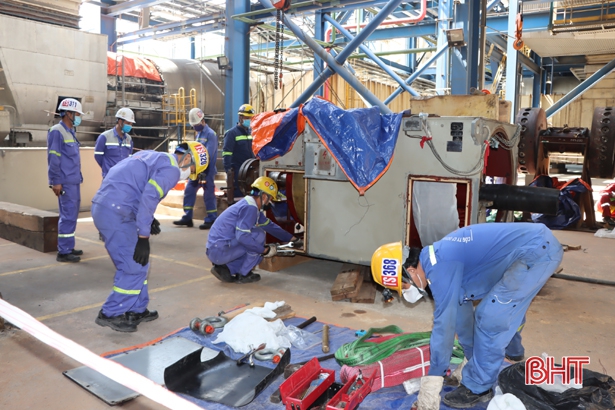

Anh Nguyễn Anh Đức - Kỹ sư Phòng Xây dựng, Công ty TNHH DOOSAN ENERBILITY Việt Nam chia sẻ: "Doosan là đơn vị tổng thầu của VAPCO nên đơn vị có trách nhiệm khá lớn trong việc hoàn thành tiến độ dự án. Để đảm bảo tiến độ đề ra, Doosan đã bố trí đường ống thoát nước tạm tránh ngập úng các hạng mục của nhà thầu. Bên cạnh đó, chỉ đạo các nhà thầu tranh thủ thời tiết tạnh ráo là tăng lao động, tăng ca làm để đáp ứng tiến độ đề ra.

Tăng tốc trên công trường Nhà máy Nhiệt điện Vũng Áng II

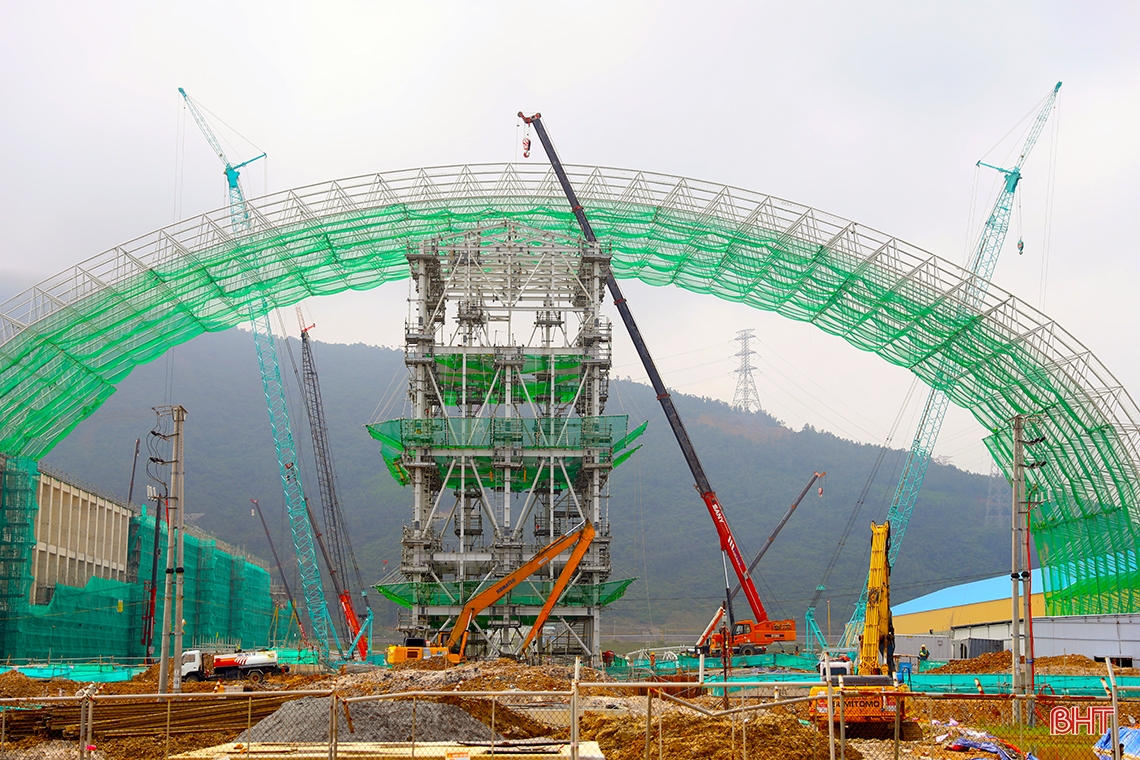

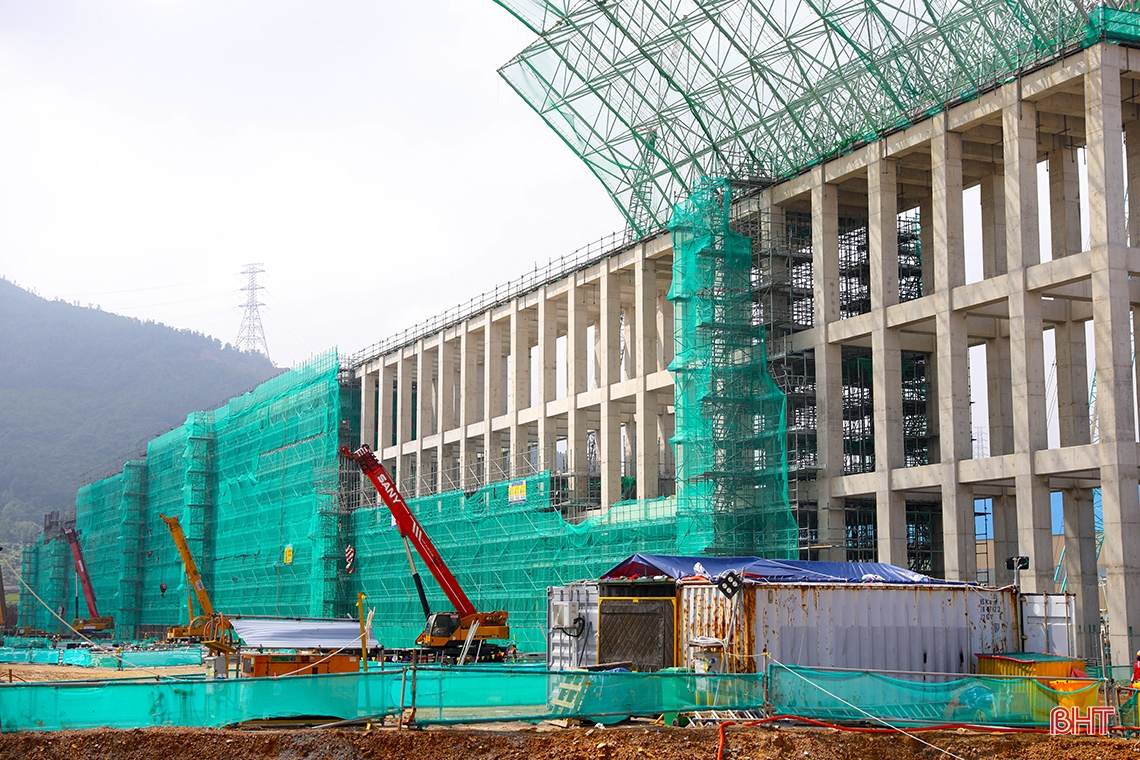

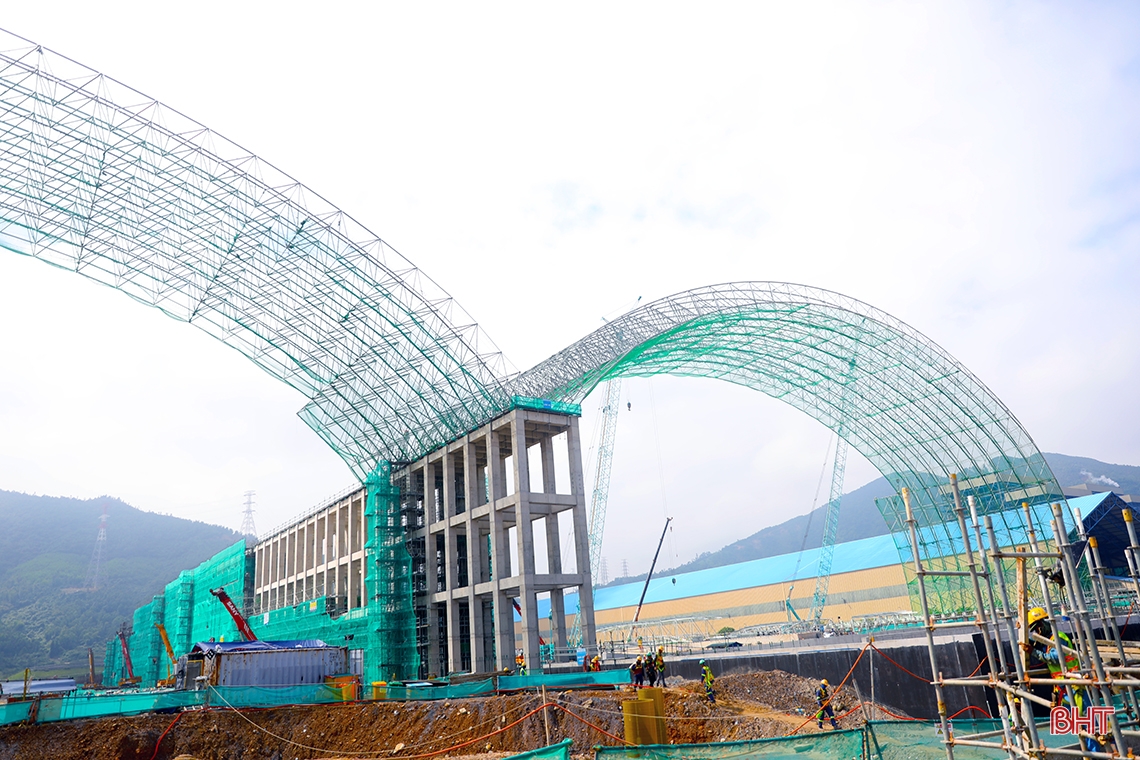

Công ty CP đầu tư xây dựng Vinaconex là đơn vị thi công xây dựng các hạng mục thuộc gói B (bao gồm các nhà điều hành và hạ tầng kỹ thuật) có giá trị trên 453 tỷ đồng. Vượt lên mọi khó khăn bất lợi của thời tiết, nhà thầu đang triển khai thi công đồng thời các hạng mục của gói thầu bao gồm: nhà điều hành CCB, nhà Turbine, móng ống khói Chimney, nhà trạm điện Transformer...

Tăng tốc trên công trường Nhà máy Nhiệt điện Vũng Áng II

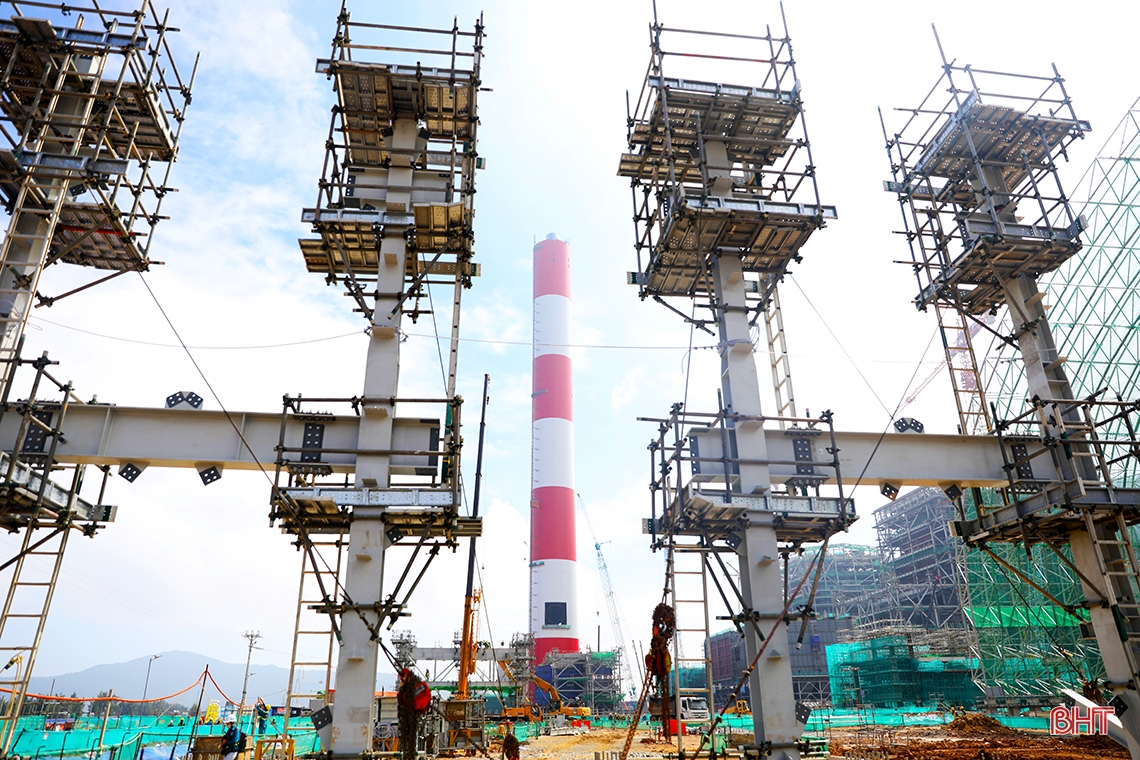

Anh Trần Trung Thiều - Quản lý an toàn của Công ty Vinaconex cho biết: "Tính đến thời điểm này, các hạng mục mà công ty nhận thầu đã đạt khoảng 65% tiến độ đề ra. Trước tình hình thời tiết có mưa nhiều, những lúc thuận lợi, chúng tôi chủ động tăng thêm các ca làm việc đêm, tăng thêm lao động lên con số gần 300 người nhằm phấn đấu hoàn thành và bàn giao gói thầu vào tháng 4/2024 theo đúng kế hoạch đã cam kết với chủ đầu tư...".

Tăng tốc trên công trường Nhà máy Nhiệt điện Vũng Áng II

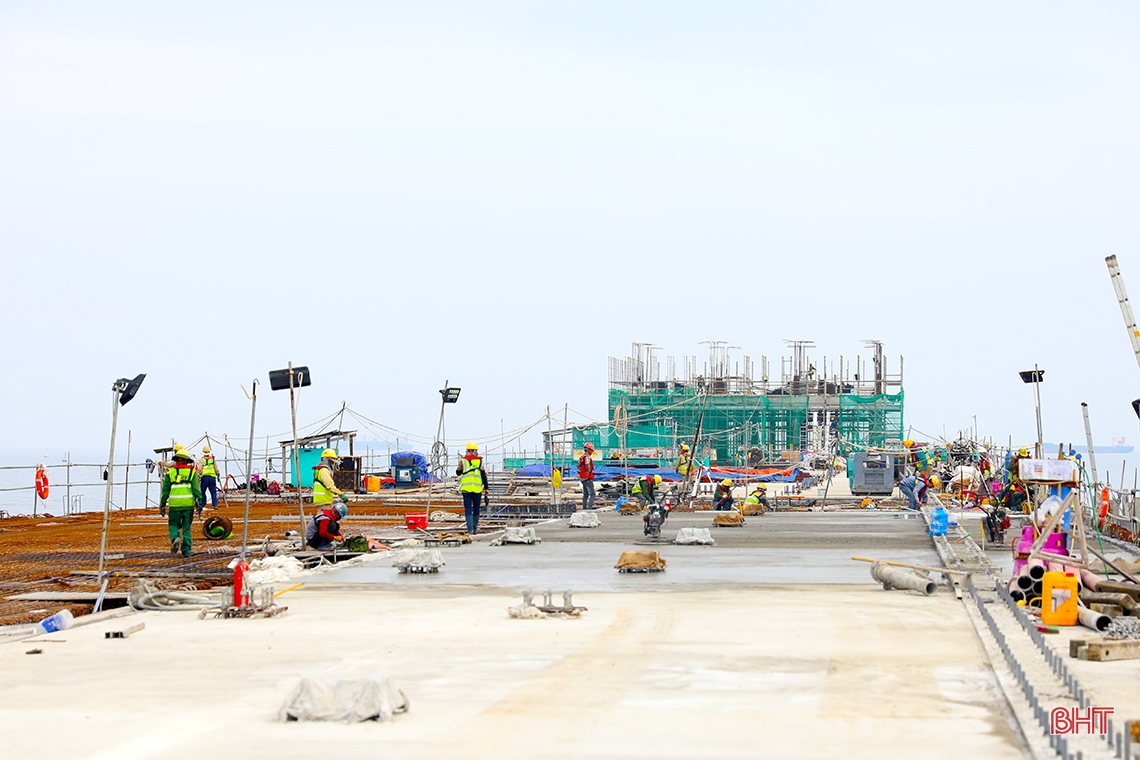

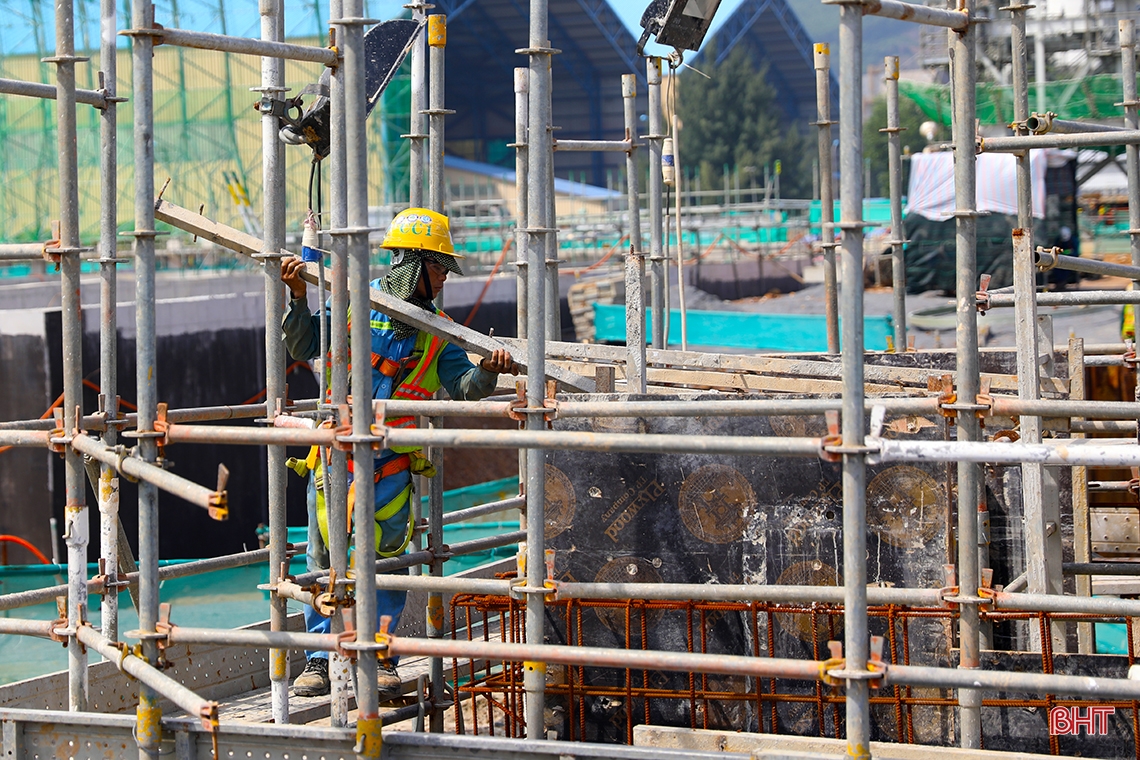

Khu vực cầu cảng của dự án có tổng chiều dài gần 2.000m là hạng mục phức tạp vì phải xây dựng trên biển. Hạng mục khó thi công và nguy hiểm trong thời tiết mưa gió nên để đảm bảo an toàn lao động, các nhà thầu bắt buộc lao động đều phải mang bảo hộ và áo phao chuyên dụng trong quá trình làm việc.

Tăng tốc trên công trường Nhà máy Nhiệt điện Vũng Áng II

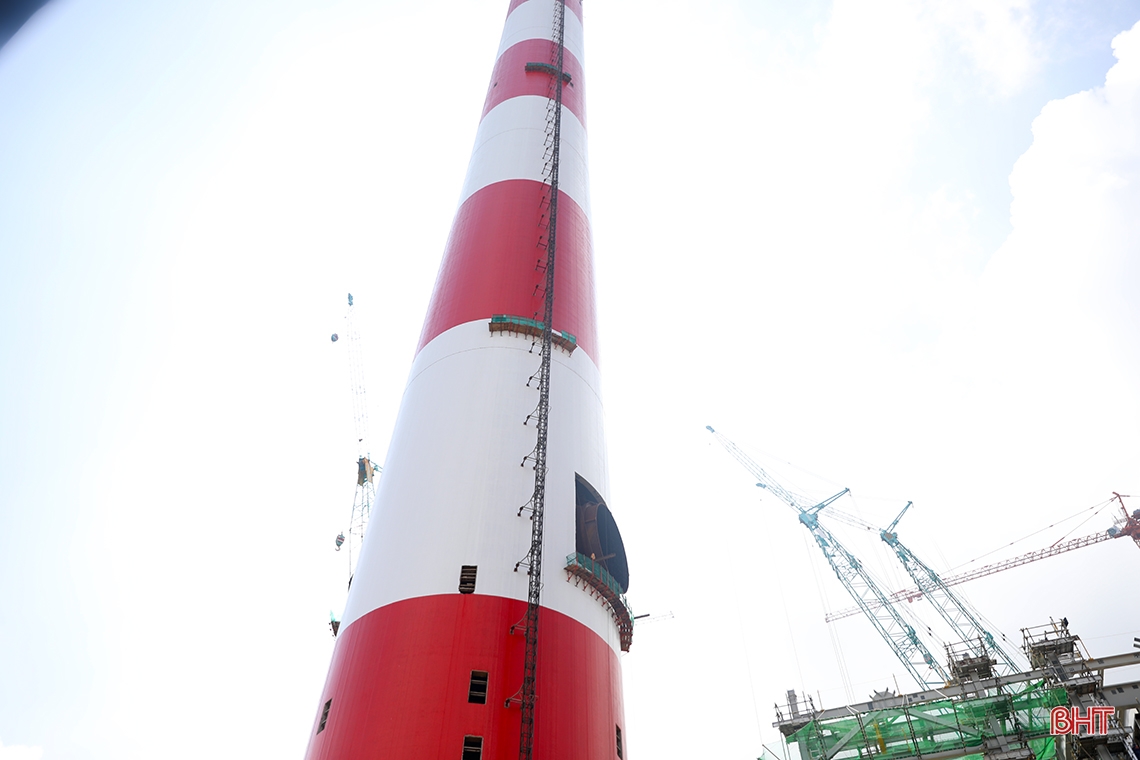

Khu vực đường ra cầu cảng đang tập trung hoàn thành.

Tăng tốc trên công trường Nhà máy Nhiệt điện Vũng Áng II

Dự án nhà máy nhiệt điện Vũng Áng II có quy mô 2 tổ máy với tổng công suất 1.330MW, tổng kinh phí 2,2 tỷ USD, theo hình thức BOT, do Công ty TNHH Nhiệt điện Vũng Áng II (VAPCO) làm chủ đầu tư.

Tăng tốc trên công trường Nhà máy Nhiệt điện Vũng Áng II

Dự án do các nhà thầu: Liên doanh Công ty TNHH Xây dựng và Công nghiệp nặng Doosan, Tập đoàn Samsung C&T, Công ty CP Tập đoàn Thái Bình Dương thi công. Dự kiến, vào quý III/2025, dự án sẽ hoàn thành và đi vào vận hành thương mại.

Tăng tốc trên công trường Nhà máy Nhiệt điện Vũng Áng II

Dự án Nhà máy Nhiệt điện Vũng Áng II sẽ xây dựng các hạng mục nhà máy chính, cầu cảng bốc dỡ than, bãi chứa tro xỉ, các công trình phụ trợ liên quan.

Chủ đề Khu kinh tế Vũng Áng

Chủ đề Công nghiệp, Tiểu thủ Công nghiệp, xây dựng

Đọc thêm

Giá điện giảm 2%: Giảm áp lực chi phí, góp sức kiềm chế lạm phát

Giá điện giảm 2%: Giảm áp lực chi phí, góp sức kiềm chế lạm phát

Tập đoàn Điện lực Việt Nam quyết định giảm giá bán lẻ điện bình quân 2% từ ngày 1/11/2026. Điều chỉnh này không chỉ giúp người dân, doanh nghiệp Hà Tĩnh tiết giảm chi phí sản xuất mà còn góp phần ổn định giá cả hàng hóa trên thị trường, kiềm chế lạm phát, ổn định kinh tế vĩ mô.
Kỳ vọng khi 2 tuyến tránh QL 1 ở Hà Tĩnh được mở rộng lên 4 làn xe cơ giới

Kỳ vọng khi 2 tuyến tránh QL 1 ở Hà Tĩnh được mở rộng lên 4 làn xe cơ giới

Việc đầu tư mở rộng 2 tuyến tránh góp phần tháo gỡ điểm nghẽn trên quốc lộ 1, giảm chi phí vận tải, thời gian lưu thông và nâng cao năng lực thông hành, hiệu quả khai thác, tạo điều kiện thuận lợi cho giao thương hàng hóa, thu hút đầu tư và phát triển kinh tế - xã hội của Hà Tĩnh.
“Đầu kéo” đưa công nghiệp Hà Tĩnh tăng trưởng

“Đầu kéo” đưa công nghiệp Hà Tĩnh tăng trưởng

Công nghiệp chế biến, chế tạo và sản xuất, phân phối điện tiếp tục là hai động lực quan trọng đưa chỉ số sản xuất công nghiệp toàn tỉnh tăng trưởng tích cực. Để duy trì đà tăng trưởng, Hà Tĩnh tiếp tục khơi thông các nguồn lực, tạo thêm những động lực phát triển mới.
Đề xuất tính giá bán lẻ điện sinh hoạt theo giờ: Cần thí điểm và xây dựng lộ trình phù hợp

Đề xuất tính giá bán lẻ điện sinh hoạt theo giờ: Cần thí điểm và xây dựng lộ trình phù hợp

Đề xuất tính giá bán lẻ điện sinh hoạt theo giờ thu hút sự quan tâm của người dân Hà Tĩnh. Đại biểu Quốc hội và người dân cho rằng cơ quan có thẩm quyền cần nghiên cứu kỹ lưỡng, xây dựng lộ trình thí điểm áp dụng giá điện sinh hoạt theo khung giờ rồi mới tính tới việc triển khai rộng rãi.
Định hình tầm vóc mới cho cực tăng trưởng Vũng Áng

Định hình tầm vóc mới cho cực tăng trưởng Vũng Áng

Từ những quyết sách mới về quy hoạch, mở rộng không gian phát triển, sự xuất hiện của các dự án quy mô lớn tại Khu kinh tế Vũng Áng, Hà Tĩnh tiếp tục tập trung nguồn lực, quyết liệt triển khai các nhiệm vụ, từng bước hiện thực hóa mục tiêu đưa khu kinh tế này thành trung tâm công nghiệp - năng lượng - logistics của khu vực và cả nước.
Chỉ số sản xuất công nghiệp của Hà Tĩnh tăng hơn 42%

Chỉ số sản xuất công nghiệp của Hà Tĩnh tăng hơn 42%

Công nghiệp Hà Tĩnh khởi sắc trong 10 tháng qua với chỉ số sản xuất toàn ngành tăng 42,17% so với cùng kỳ năm 2025. Trong đó, động lực tăng trưởng chủ yếu đến từ công nghiệp chế biến - chế tạo và sản xuất - phân phối điện.
Xuất khẩu Hà Tĩnh trước áp lực "về đích"

Xuất khẩu Hà Tĩnh trước áp lực "về đích"

Năm 2026, Hà Tĩnh đặt mục tiêu kim ngạch xuất khẩu hàng hóa đạt 2,2 tỷ USD, tăng 10% so với năm 2025. Song, kết quả 10 tháng vẫn chưa đạt như kỳ vọng, tạo sức ép trong chặng cuối năm.
Giữ nhịp sản xuất điện trước áp lực phụ tải cuối năm

Giữ nhịp sản xuất điện trước áp lực phụ tải cuối năm

Nhu cầu điện phục vụ sản xuất - kinh doanh tăng cao dịp cuối năm đặt ra yêu cầu cấp thiết về bảo đảm nguồn cung an toàn, liên tục. Các nhà máy điện tại Hà Tĩnh tập trung duy trì độ khả dụng của tổ máy, linh hoạt phương án vận hành, tận dụng thời cơ phát điện.
Xin chào,
Tôi là Chatbot của
Báo Hà Tĩnh
Hãy hỏi tôi bất kỳ điều gì bạn cần biết về
Báo Hà Tĩnh nhé. Tôi sẵn sàng hỗ trợ!
