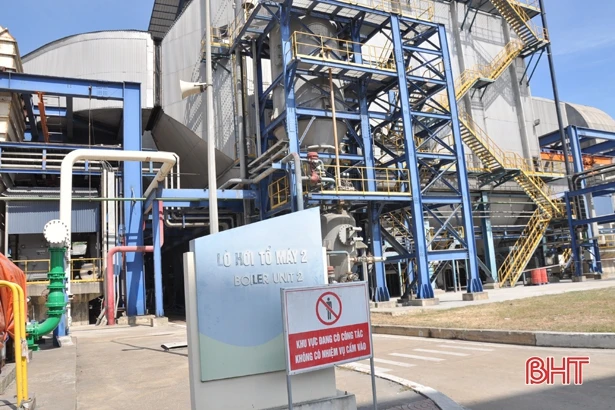

(Baohatinh.vn) - Sau quá trình đại tu thành công, 14h35 chiều 26/10, Nhà máy Nhiệt điện Vũng Áng 1 (Công ty Điện lực Dầu khí Hà Tĩnh) chính thức vận hành trở lại tổ máy số 2, phát điện lên lưới Quốc gia.
Từ ngày 19/9/2021 đến nay, Nhà máy Nhiệt điện Vũng Áng 1 đã ngừng cung cấp điện lên hệ thống điện lưới Quốc gia do đang triển khai đại tu tổ máy số 2 và khắc phục sự cố kỹ thuật của tổ máy số 1.
Bắt đầu từ ngày 20/8/2021, Nhà máy Nhiệt điện Vũng Áng 1 triển khai thực hiện đại tu tổ máy số 2.
Phó Giám đốc Công ty Điện lực Dầu khí Hà Tĩnh Nguyễn Duy Minh cho biết: “Ngày 19/9/2021, tổ máy số 1 của Nhà máy Nhiệt điện Vũng Áng 1 ngừng hoạt động. Sơ bộ nguyên nhân ban đầu dẫn đến sự cố do hệ thống dầu bôi trơn tuabin máy phát không làm việc vì mất nguồn điện chính và dự phòng. Hiện nay, Công ty Điện lực Dầu khí Hà Tĩnh đang phối hợp đơn vị bảo hiểm, tư vấn giám định bảo hiểm vận hành và đơn vị giám định bảo hiểm độc lập (bao gồm bảo hiểm mọi rủi ro tài sản, bảo hiểm cháy nổ, bảo hiểm gián đoạn kinh doanh) tiến hành giám định hiện trường, xác định các hư hỏng tổn thất”.
Tổ máy số 2 của Nhà máy Nhiệt điện Vũng Áng 1 chính thức vận hành trở lại từ 14h35 chiều nay (26/10).
Cũng theo ông Nguyễn Duy Minh, bắt đầu từ ngày 20/8/2021, Nhà máy Nhiệt điện Vũng Áng 1 triển khai thực hiện đại tu tổ máy số 2 và theo kế hoạch sẽ hoàn thành sau 75 ngày.
Tuy nhiên, với nỗ lực vượt khó, triển khai nhiệm vụ trong điều kiện dịch bệnh COVID-19 diễn biến phức tạp của gần 600 chuyên gia, kỹ sư và công nhân kỹ thuật, đến thời điểm này, tổ máy số 2 đã hoàn thành công tác đại tu, vượt kế hoạch 12 ngày.
Sau quá trình chạy thử nghiệm thu sau đại tu, đúng 14h35 chiều nay (26/10), tổ máy số 2 đã chính thức vận hành trở lại, phát điện lên lưới điện Quốc gia, phục vụ phát triển kinh tế - xã hội.
Nhà máy Nhiệt điện Vũng Áng 1 (đóng tại xã Kỳ Lợi, TX Kỳ Anh) gồm 2 tổ máy với tổng công suất 1.200 MW.
9 tháng đầu năm 2021, nhà máy có sản lượng điện gần 5 tỷ kWh, doanh thu 7.730,98 tỷ đồng, nộp ngân sách Nhà nước 268,1 tỷ đồng.
Những ngày đầu tháng 9, Dự án đầu tư xây dựng và kinh doanh hạ tầng Khu công nghiệp Bắc Thạch Hà (VSIP Hà Tĩnh) tăng tốc thi công nhiều hạng mục quan trọng.
Công nghiệp Hà Tĩnh đang tăng tốc với sự bứt phá của nhiều ngành, sản phẩm chủ lực. Nhờ vậy, 8 tháng năm 2026, chỉ số sản xuất công nghiệp (IIP) của địa phương tăng 40,19% so với cùng kỳ năm 2025.
Từ lợi thế kết nối vùng, hạ tầng đồng bộ đến định hướng phát triển xanh và mô hình đồng hành “một cửa”, Khu công nghiệp Gia Lách mở rộng (DragonIZ Hà Tĩnh) đang từng bước hình thành một không gian mới, hướng tới thu hút các nhà đầu tư trong nước và quốc tế, góp phần mở rộng dư địa phát triển công nghiệp của địa phương.
Duy trì sản xuất ổn định, đóng góp lớn cho ngân sách và tạo việc làm cho nhiều lao động, Formosa Hà Tĩnh đang tiếp tục khẳng định vai trò quan trọng trong phát triển kinh tế - xã hội của tỉnh.
Cục Đường bộ Việt Nam đề xuất đầu tư mở rộng 2 đoạn tuyến tránh thành phố Hà Tĩnh (cũ) và thị xã Kỳ Anh (cũ) với tổng chiều dài hơn 45km lên quy mô 4 làn xe, tổng mức đầu tư hơn 3.700 tỷ đồng.
Tạm gác lại kỳ nghỉ lễ Quốc khánh 2/9, những người thợ điện Hà Tĩnh vẫn âm thầm với ca trực của mình. Từ nhà máy, trạm biến áp đến những tuyến đường dây, họ đang “canh lưới, giữ dòng” để phục vụ đời sống và sản xuất - kinh doanh.
Trong kỳ nghỉ lễ Quốc khánh 2/9, hàng hóa qua các cửa khẩu vẫn lưu thông liên tục, góp phần tăng thu ngân sách cho Hà Tĩnh. Lực lượng hải quan trực xuyên lễ hỗ trợ, tạo điều kiện thuận lợi cho doanh nghiệp.
Những dây chuyền sản xuất tăng tốc, những tổ máy điện phát tối đa công suất, hàng hóa nối nhau qua cảng và các công trường chuẩn bị cho dự án mới đang tạo nên nhịp chuyển động mạnh mẽ ở Khu kinh tế Vũng Áng (Hà Tĩnh). Trên nền tảng ấy, một trung tâm công nghiệp - năng lượng - logistics quy mô lớn đang từng bước thành hình.
Nhà máy Nhiệt điện Vũng Áng 1 (Hà Tĩnh) linh hoạt phương thức vận chuyển than, tăng dự trữ tồn kho và triển khai hiệu quả các phương án ứng phó thiên tai, hướng tới mục tiêu giữ ổn định nguồn nhiên liệu, bảo đảm phát điện an toàn, liên tục.
Vừa tăng tốc sản xuất các đơn hàng đã ký đến cuối năm, thậm chí sang năm 2027, các doanh nghiệp dệt may ở Hà Tĩnh đang thực hiện nhiều giải pháp đãi ngộ và tuyển dụng lao động.
Trong khi người người đang hân hoan tận hưởng kỳ nghỉ lễ Quốc khánh 2/9 bên người thân, thì trên nhiều công trình trọng điểm ở Hà Tĩnh, không khí lao động vẫn diễn ra khẩn trương.
Dự án nhà xưởng và công trình phụ trợ của VinFast tại Khu công nghiệp Vinhomes Vũng Áng (Hà Tĩnh) được triển khai trên diện tích hơn 82 ha, dự kiến hoàn thành các hạng mục chính vào năm 2029.
Trung tâm Thông tin và Xúc tiến, Hỗ trợ đầu tư tỉnh Hà Tĩnh vừa triển khai kênh tiếp nhận trực tuyến khó khăn, vướng mắc, kiến nghị, đề xuất của doanh nghiệp, nhà đầu tư, góp phần rút ngắn thời gian nắm bắt thông tin và nâng cao hiệu quả tham mưu xử lý.
Sau 35 năm tái lập tỉnh (1991 – 2026), từ xuất phát điểm thấp với mạng lưới giao thông còn nhiều khó khăn, bất cập, Hà Tĩnh đã tập trung nguồn lực, tạo bước đột phá mạnh mẽ về hạ tầng giao thông. Những “mạch máu giao thông” hiện đại không chỉ khơi thông nguồn lực phát triển kinh tế - xã hội mà còn khẳng định vị thế kết nối chiến lược của địa phương trong vùng và cả nước.
Với phương châm “chất lượng tạo nên thương hiệu”, bia Sao Vàng (Hà Tĩnh) không chỉ ghi dấu ấn mạnh mẽ tại thị trường nội địa mà còn liên tiếp xướng tên tại các sân chơi quốc tế uy tín. Thành công này là minh chứng rõ nét cho hành trình mang hương vị bia Việt Nam chinh phục thế giới.
Các sản phẩm của Hà Tĩnh đang tạo nên một không gian mua sắm, trải nghiệm sôi động tại hội chợ triển lãm sản phẩm công nghiệp nông thôn tiêu biểu khu vực miền Trung - Tây Nguyên năm 2026 đang diễn ra tại quảng trường Trần Phú, phường Thành Sen.
Hội chợ triển lãm sản phẩm công nghiệp nông thôn tiêu biểu miền Trung – Tây Nguyên năm 2026 diễn ra tại Hà Tĩnh là cầu nối hiệu quả giữa sản xuất và thị trường tiêu thụ.
Thời gian qua, các địa phương, đơn vị trong hệ thống khuyến công khu vực miền Trung - Tây Nguyên, trong đó có Hà Tĩnh đã chủ động triển khai có hiệu quả các chương trình, kế hoạch.
Dự án đường Xô Viết Nghệ Tĩnh về phía Tây có chiều dài khoảng 4,881 km, được chia làm 2 đoạn tuyến, đi qua địa phận phường Thành Sen và xã Thạch Hà, tỉnh Hà Tĩnh.
Dự kiến chiều 17/8, Hà Tĩnh sẽ tổ chức hội nghị công bố điều chỉnh Quy hoạch tỉnh thời kỳ 2021 - 2030, tầm nhìn đến năm 2050. Đây là cơ sở quan trọng để tỉnh tổ chức lại không gian phát triển, khai thác hiệu quả tiềm năng, lợi thế và xác lập những động lực tăng trưởng mới, hiện thực hóa khát vọng phát triển.
Các dự án hạ tầng khu công nghiệp trên địa bàn Hà Tĩnh đang được chủ đầu tư và các nhà thầu tăng tốc triển khai để thu hút nhà đầu tư thứ cấp, góp phần thúc đẩy tăng trưởng kinh tế.
Dự án được triển khai với mục tiêu sản xuất viên nén năng lượng và pallet gỗ, đáp ứng nhu cầu tiêu thụ gỗ rừng trồng trên địa bàn xã Hà Linh (Hà Tĩnh) và các khu vực lân cận.
Đề xuất giảm 30% thuế thu nhập cá nhân và thuế thu nhập doanh nghiệp trong năm 2026, 2027 đối với hộ kinh doanh, cá nhân kinh doanh và doanh nghiệp có doanh thu đến 10 tỷ đồng đang nhận được sự đồng tình của cộng đồng doanh nghiệp, hộ kinh doanh trên địa bàn Hà Tĩnh.
Các trạm dừng nghỉ trên cao tốc Bắc-Nam, trong đó có trạm dừng nghỉ tuyến Diễn Châu - Bãi Vọt (xã Đức Quang, Hà Tĩnh) được yêu cầu hoàn thành dịch vụ công thiết yếu trước ngày 15/8.
Nhiều khách hàng ở Hà Tĩnh đã phát hiện bất thường trong tiêu thụ điện nhờ theo dõi sản lượng hằng ngày trên ứng dụng EVN CSKH. Qua đó, các sự cố rò rỉ điện, thiết bị hư hỏng… đã được phát hiện, xử lý kịp thời, vừa giảm hao phí điện năng, vừa hạn chế nguy cơ mất an toàn.
7 tháng năm 2026, hai nhóm ngành quan trọng của công nghiệp Hà Tĩnh cùng tăng tốc, góp phần đưa chỉ số sản xuất toàn ngành tăng trên 37% so với cùng kỳ năm 2025.
Xin chào, Tôi là Chatbot của Báo Hà Tĩnh
Hãy hỏi tôi bất kỳ điều gì bạn cần biết về Báo Hà Tĩnh nhé. Tôi sẵn sàng hỗ trợ!
