Nhà máy Nhiệt điện Vũng Áng 1 tập trung đại tu tổ máy số 1

(Baohatinh.vn) - Hàng trăm cán bộ, kỹ sư của hơn 10 nhà thầu trong nước và hàng chục chuyên gia nước ngoài đang nỗ lực triển khai các hạng mục đại tu tổ máy số 1 của Nhà máy Nhiệt điện Vũng Áng 1 (Công ty Điện lực Dầu khí Hà Tĩnh) đảm bảo an toàn, chất lượng, đúng tiến độ đề ra.

Nhà máy Nhiệt điện Vũng Áng 1 là nhà máy nhiệt điện than lớn nhất miền Trung với quy mô 2 tổ máy phát điện, tổng công suất 1.200 MW. Tháng 9/2021, tổ máy số 1 gặp sự cố kỹ thuật và phải ngừng hoạt động đến nay.

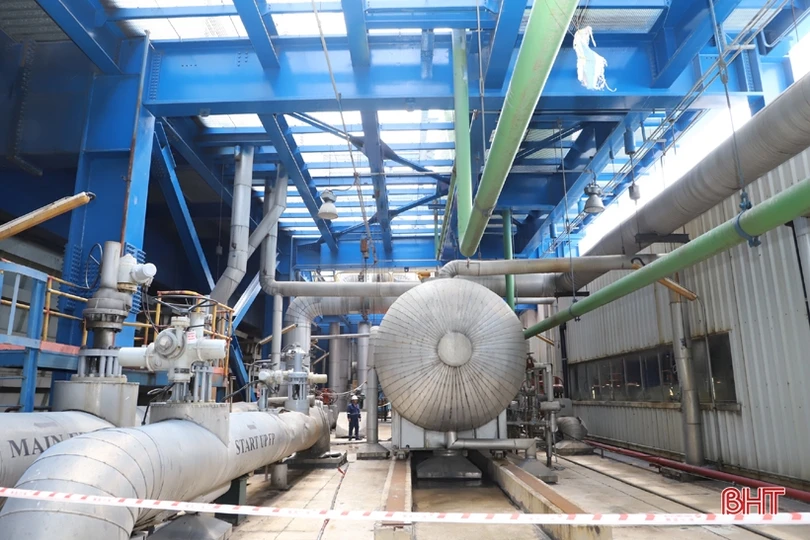

Nhà máy Nhiệt điện Vũng Áng 1 tập trung đại tu tổ máy số 1

Từ 1/9/2022, Nhà máy Nhiệt điện Vũng Áng 1 phối hợp triển khai đại tu tổ máy phát điện số 1 với 18 gói thầu.

Trong thời gian tổ máy số 1 đang tạm ngừng hoạt động, Tổng Công ty Điện lực Dầu khí Việt Nam đã đồng ý chủ trương đại tu tổ máy này. Theo đó, từ ngày 1/9/2022, hàng trăm cán bộ, kỹ sư, công nhân kỹ thuật của hơn 10 nhà thầu trong nước và hàng chục chuyên gia nước ngoài đã bắt tay triển khai công tác đại tu tổ máy số 1. Theo kế hoạch đến 31/12/2022, công tác đại tu sẽ hoàn thành.

Được biết, nguồn nhân lực tập trung cho công tác đại tu tổ máy số 1 đợt này khá lớn. Do vậy, bên cạnh đáp ứng các tiêu chuẩn về kỹ thuật, Công ty Điện lực Dầu khí Hà Tĩnh rất quan tâm đến công tác đảm bảo an toàn cho người lao động của các nhà thầu.

Trước khi bắt tay vào quá trình đại tu, 100% nhân lực của các nhà thầu đã được Công ty Điện lực Dầu khí Hà Tĩnh huấn luyện đào tạo an toàn. Sau khi sát hạch, nếu đủ điều kiện, cán bộ, kỹ sư, công nhân kỹ thuật của các nhà thầu sẽ được công ty cấp thẻ đủ điều kiện tham gia công tác đại tu.

Trong suốt quá trình thi công, cán bộ của Phòng An toàn, Phòng Kỹ thuật của Công ty Điện lực Dầu khí Hà Tĩnh trực tiếp kiểm tra, giám sát kỹ thuật, an toàn. Ngoài ra, các nhà thầu cũng có lực lượng giám sát kỹ thuật riêng để đảm bảo công tác đại tu được tiến hành an toàn, đáp ứng tốt các điều kiện bắt buộc.

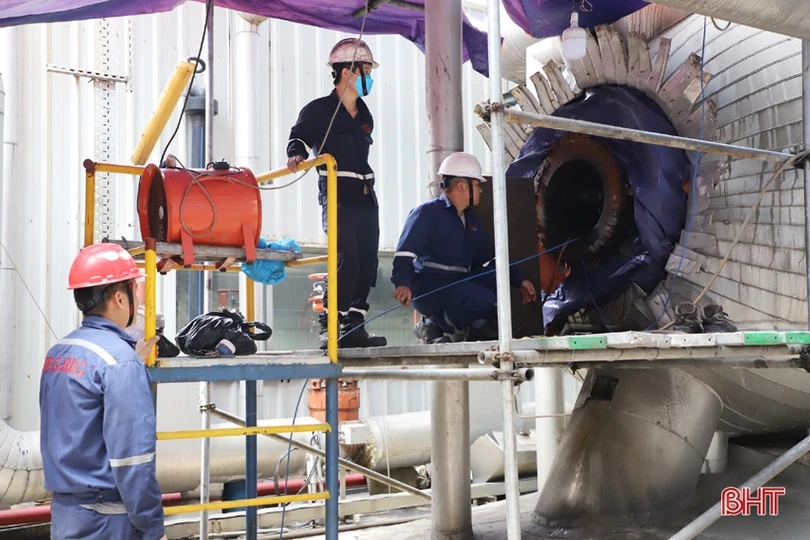

Nhà máy Nhiệt điện Vũng Áng 1 tập trung đại tu tổ máy số 1

Hơn 10 nhà thầu trong nước và hàng chục chuyên gia nước ngoài đang nỗ lực triển khai các hạng mục đại tu tổ máy số 1.

Những ngày này, cán bộ, kỹ sư công nhân các nhà thầu đang huy động tối đa nhân lực, phương tiện, thực hiện các phần việc theo hồ sơ ký kết.

Anh Hồ Đăng Quang – Phó giám đốc của Công ty PVPS Hà Tĩnh - 1 trong những nhà thầu chủ lực triển khai công tác đại tu tại tổ máy số 1 cho hay: “Doanh nghiệp chúng tôi cung cấp dịch vụ sửa chữa thường xuyên và là nhà thầu chính đại tu thiết bị máy móc tại Nhà máy Nhiệt điện Vũng Áng 1. Với lần đại tu này, chúng tôi cung cấp dịch vụ đại tu hệ thống lò hơi, hệ thống ESP, FGD, SCR và hệ thống bơm nước ngưng bơm nước cấp, hệ thống máy nghiền. Bắt đầu công việc từ ngày 1/9/2022, đơn vị phấn đấu sẽ hoàn thành theo đúng kế hoạch đề ra. Hiện nay, hơn 100 cán bộ, kỹ sư, công nhân kỹ thuật đang bám hiện trường để triển khai công việc theo đúng phương án kỹ thuật đã được phê duyệt”.

Nhà máy Nhiệt điện Vũng Áng 1 tập trung đại tu tổ máy số 1

Theo kế hoạch đến 31/12/2022, công tác đại tu tổ máy số 1 sẽ hoàn thành.

Công ty CP Dịch vụ sửa chữa nhiệt điện Miền Bắc (NPS) đến từ tỉnh Hải Dương là nhà thầu tham gia cung cấp dịch vụ đai tu hệ thống khói gió, hệ thống bơm nước làm mát chính và một phần hệ thống FGD, ESP, SCR tổ máy số 1. Hiện tại, 100% cán bộ, kỹ sư của công ty đã được đào tạo, cấp thẻ an toàn và bắt đầu vào quá trình thi công.

Theo đại diện Công ty NPS, nhờ sự chủ động phối hợp, giúp đỡ của chủ đầu tư nên quá trình thi công đến thời điểm này cơ bản thuận lợi. Theo kế hoạch, 31/12/2022, doanh nghiệp này sẽ phải hoàn thành khối lượng công việc. Các hạng mục đại tu đòi hỏi yêu cầu kỹ thuật cao, do vậy đơn vị thi công quán triệt đội ngũ cán bộ, kỹ sư, công nhân kỹ thuật thực hiện nghiêm các quy định trong quá trình thi công, đảm bảo an toàn và đúng hồ sơ thiết kế đã đặt ra.

Hiện nay, các nhà thầu khác cũng đang dồn sức để triển khai đại tu các hạng mục như: hệ thống phụ trợ tuabin - máy phát; hệ thống van hơi chính tuabin; bản thể lò hơi; hệ thống khói gió; hệ thống bơm nước ngưng, nước cấp và tuabin dẫn động bơm cấp; vệ sinh xỉ, bê tông cũ và đắp lại bê tông mới khu vực đai đốt, thuyền xỉ, đỉnh lò, mui lò…

Nhà máy Nhiệt điện Vũng Áng 1 tập trung đại tu tổ máy số 1

Nhà máy Nhiệt điện Vũng Áng 1 vừa tập trung đại tu tổ máy số 1, vừa đảm bảo duy trì ổn định tổ máy số 2.

Ông Nguyễn Duy Minh - Phó Giám đốc Công ty Điện lực Dầu khí Hà Tĩnh cho biết: “Từ ngày 1/9/2022, Nhà máy Nhiệt điện Vũng Áng 1 phối hợp triển khai đại tu tổ máy phát điện số 1 với 18 gói thầu. Đến thời điểm này, 2 gói thầu đã hoàn thành. Công ty đang tập trung chỉ đạo, hỗ trợ các nhà thầu và chuyên gia nước ngoài các điều kiện cần thiết để đảm bảo thi công 16 gói thầu còn lại đảm bảo an toàn, chất lượng, đúng tiến độ đã đề ra”.

Chủ đề Công nghiệp, Tiểu thủ Công nghiệp, xây dựng

Đọc thêm

Bài 3: Khu kinh tế Vũng Áng - mở không gian, định vị cực tăng trưởng mới

Bài 3: Khu kinh tế Vũng Áng - mở không gian, định vị cực tăng trưởng mới

Khu kinh tế Vũng Áng đang bước vào giai đoạn tăng tốc mạnh mẽ nhất từ trước đến nay với nhiều công trình hạ tầng trọng điểm và các dự án quy mô lớn của nhà đầu tư. Phía sau chuyển động ấy là sự vào cuộc quyết liệt của cả hệ thống chính trị, tháo gỡ “điểm nghẽn”, mở dư địa phát triển mới, hiện thực hóa mục tiêu đưa Khu kinh tế Vũng Áng từ hạt nhân công nghiệp của Hà Tĩnh trở thành cực tăng trưởng mới của vùng Bắc Trung Bộ.
Bài 2: Hà Tĩnh khơi thông nguồn lực, kiến tạo hệ sinh thái công nghiệp

Bài 2: Hà Tĩnh khơi thông nguồn lực, kiến tạo hệ sinh thái công nghiệp

Mục tiêu đến năm 2030, công nghiệp - xây dựng chiếm 51% cơ cấu GRDP đặt Hà Tĩnh trước yêu cầu phải tái cấu trúc mạnh mẽ không gian phát triển, hạ tầng, thu hút đầu tư và năng lực nội sinh của nền công nghiệp. Chỉ khi các “điểm nghẽn” được tháo gỡ bằng giải pháp đồng bộ, tỉnh mới có thể hình thành hệ sinh thái công nghiệp hiện đại, xanh và đủ sức cạnh tranh.
Bài 1: Hà Tĩnh hiện thực hóa tầm nhìn chiến lược về kinh tế cảng biển

Bài 1: Hà Tĩnh hiện thực hóa tầm nhìn chiến lược về kinh tế cảng biển

Nghị quyết Đại hội Đảng bộ tỉnh lần thứ XX xác định lấy công nghiệp làm trụ cột, Khu kinh tế Vũng Áng là động lực tăng trưởng gắn với phát triển kinh tế biển, cảng biển, năng lượng, công nghiệp chế biến, chế tạo và logistics. Từ đầu nhiệm kỳ đến nay, nhiều quyết sách, quy hoạch và chương trình hành động được triển khai đồng bộ, từng bước hoàn thiện “đường ray” phát triển, tạo đà để “con tàu” công nghiệp Hà Tĩnh tăng tốc.
“Giải cứu” trụ sở Trạm Kiểm dịch động vật 5 năm chưa có đường vào

“Giải cứu” trụ sở Trạm Kiểm dịch động vật 5 năm chưa có đường vào

Trụ sở làm việc Trạm kiểm dịch động vật nội địa ở phường Nam Hồng Lĩnh hoàn thành từ năm 2021 nhưng chưa thể sử dụng do không có đường vào. Việc UBND tỉnh Hà Tĩnh giao chủ đầu tư xây dựng nút giao đấu nối vào quốc lộ 1 được kỳ vọng sẽ tháo gỡ vướng mắc của dự án.
Tăng trưởng GDP 6 tháng đầu năm 2026 tăng 8,18% so với cùng kỳ 2025

Tăng trưởng GDP 6 tháng đầu năm 2026 tăng 8,18% so với cùng kỳ 2025

Đánh giá tình hình quý II/2026 và nửa đầu năm 2026, Cục Thống kê (Bộ Tài chính) nhận định, mặc dù bối cảnh kinh tế còn những bất ổn, , tình hình kinh tế-xã hội quý II và sáu tháng đầu năm 2026 của nước ta đạt nhiều kết quả tích cực trên hầu hết các ngành, lĩnh vực.
Xin chào,
Tôi là Chatbot của
Báo Hà Tĩnh
Hãy hỏi tôi bất kỳ điều gì bạn cần biết về
Báo Hà Tĩnh nhé. Tôi sẵn sàng hỗ trợ!
