Đảm bảo chặn dòng đập dâng Lạc Tiến đúng kế hoạch và an toàn

(Baohatinh.vn) - Chiều 28/12, Phó Chủ tịch UBND tỉnh Lê Đình Sơn cùng đại diện một số sở, ban, ngành liên quan đã đi kiểm tra thực địa và họp giao ban về tiến độ thi công các hạng mục thuộc Dự án cấp nước KKT Vũng Áng.

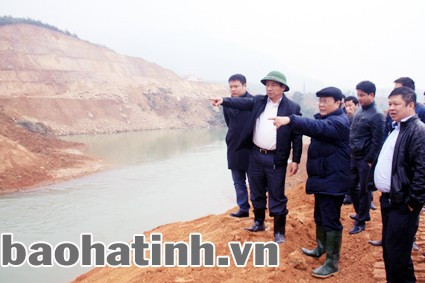

Phó Chủ tịch UBND tỉnh Lê Đình Sơn cùng đoàn công tác kiểm tra công tác thi công chuẩn bị cho ngăn dòng công trình đập dâng Lạc Tiến

Phó Chủ tịch UBND tỉnh Lê Đình Sơn cùng đoàn công tác kiểm tra công tác thi công chuẩn bị cho ngăn dòng công trình đập dâng Lạc Tiến

Để chuẩn bị cho việc chặn dòng hạng mục đập dâng Lạc Tiến (dự kiến bắt đầu từ ngày 13/1/2014 và chính thức làm lễ hợp long ngày 16/1/2014), các đơn vị nhà thầu đã tập trung tối đa nhân lực, phương tiện máy móc thi công phấn đấu đảm bảo kế hoạch.

Cụ thể, hạng mục đập dâng Lạc Tiến đã đổ bê tông các loại đạt gần 30.000m3, trong đó, đổ bê tông tường trụ pin và tường ô đến cao trình +34m; thi công đê quai thượng lưu và tập kết 1.500 m3 đá hộc, 2.500m2 vải địa kỹ thuật ATR. Chủ đầu tư cũng đã lập xong phương án chặn dòng chi tiết.

Tại hạng mục tuy nen, trong tuần qua đơn vị thi công đã đào được 57 m/53m (vượt tiến độ 4m). Tuy nhiên, tổng tiến độ thi công hạng mục này vẫn chậm so với đường găng tiến độ (đến nay mới đào được 531/974m so kế hoạch).

Hạng mục cống ngăn mặn, giữ ngọt, thoát lũ Kỳ Hà đang được chủ đầu tư hoàn chỉnh hồ sơ yêu cầu xây lắp và lựa chọn nhà thầu thi công.

Tại cuộc họp, chủ đầu tư và các nhà thầu, đơn vị tư vấn cũng đã trình bày phương án chặn dòng, đặc biệt là công tác chuẩn bị vật liệu, phương tiện máy móc, lực lượng thi công với quyết tâm chặn dòng theo đúng kế hoạch và đảm bảo an toàn nhất.

Kết luận cuộc họp, Phó Chủ tịch UBND tỉnh Lê Đình Sơn nhấn mạnh, khối lượng công việc còn lại rất lớn, trong khi thời gian không còn nhiều, do vậy, yêu cầu các nhà thầu tăng cường nhân lực, máy móc thiết bị tổ chức thi công 3 ca đảm bảo đúng tiến độ, an toàn, chất lượng.

Phó Chủ tịch UBND tỉnh yêu cầu chủ đầu tư, nhà thầu, tư vấn giám sát bám sát công trường, huy động tối đa nguồn lực, tập kết đủ vật tư và có giải pháp thi công tối ưu nhất đảm bảo kế hoạch chặn dòng bắt đầu từ ngày 13 và làm lễ chính thức vào ngày 16/1/2014. Để việc chặn dòng an toàn tuyệt đối, các đơn vị liên quan phải soát xét lại lần cuối trước ngày 10/1.

Đọc thêm

Giá vàng bứt phá

Giá vàng bứt phá

Sáng 10/3, đúng như dự báo, giá vàng trong nước đồng loạt quay đầu tăng mạnh theo đà quốc tế, chính thức vượt mốc 185 triệu đồng/lượng chiều bán ra. Cùng thời điểm, vàng thế giới vẫn nhích nhẹ bất chấp sức ép lớn từ sự vươn lên của đồng USD.
Giá USD tăng kịch trần

Giá USD tăng kịch trần

Hôm nay (9/3), nhiều ngân hàng niêm yết giá bán USD ở mức kịch trần, giá USD trên thị trường tự do cũng đã vượt 27.000 đồng/USD.
Những “nữ thuyền trưởng” đưa các hợp tác xã vươn xa

Những “nữ thuyền trưởng” đưa các hợp tác xã vươn xa

Bằng sự năng động và tinh thần dám nghĩ, dám làm, nhiều phụ nữ Hà Tĩnh đang khẳng định vai trò ‘thuyền trưởng’ trong phát triển kinh tế tập thể, đưa các hợp tác xã hoạt động hiệu quả, tạo việc làm cho nhiều lao động và góp phần nâng cao giá trị các đặc sản địa phương.
Từ liên kết sản xuất đến hình thành hệ sinh thái nông nghiệp, Hà Tĩnh từng bước nâng tầm nông sản

Từ liên kết sản xuất đến hình thành hệ sinh thái nông nghiệp, Hà Tĩnh từng bước nâng tầm nông sản

Hà Tĩnh đang từng bước xây dựng hệ sinh thái sản xuất nông nghiệp quy mô lớn, gắn vùng nguyên liệu với chế biến sâu và liên kết tiêu thụ. Đây được xem là bước đi quan trọng nhằm nâng cao giá trị nông sản, mở rộng thị trường và thúc đẩy phát triển nông nghiệp bền vững.
Giá gas bán lẻ tăng mạnh

Giá gas bán lẻ tăng mạnh

Giá gas bán lẻ tại nhiều địa phương tăng nhanh từ đầu tháng 3 khi nguồn cung LPG nhập khẩu gặp gián đoạn.
