Đưa dự án Trạm Biến áp 220kV Vũng Áng về đích trước 30/4

(Baohatinh.vn) - Ban quản lý dự án các công trình điện miền Trung đang đẩy nhanh tiến độ dự án Trạm Biến áp 220kV Vũng Áng và đấu nối tại TX Kỳ Anh (Hà Tĩnh) với tổng mức đầu tư gần 400 tỷ đồng.

Dự án đầu tư xây dựng Trạm Biến áp 220kV Vũng Áng và đấu nối được triển khai thi công từ tháng 4/2022 trên địa bàn TX Kỳ Anh, có vai trò đặc biệt quan trọng. Theo đó, khi dự án hoàn thành, đi vào vận hành, khai thác thương mại sẽ đảm bảo khả năng cung cấp điện cho khu công nghiệp Vũng Áng và vùng lân cận; tăng cường liên kết hệ thống điện khu vực, nâng cao độ an toàn, tin cậy và ổn định khi vận hành hệ thống điện khu vực và quốc gia.

Dự án do Tổng Công ty Truyền tải điện quốc gia làm chủ đầu tư, giao Ban Quản lý (BQL) Dự án các công trình điện miền Trung điều hành và Tổng Công ty Lắp máy Việt Nam là đơn vị thi công. Tổng mức đầu tư của dự án khoảng 394,517 tỷ đồng.

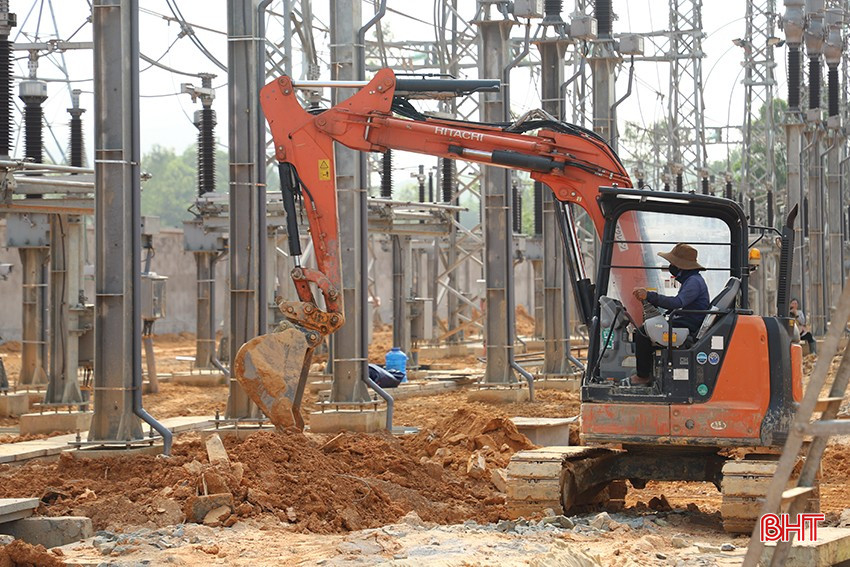

Nhà thầu thi công hệ thống đường giao thông nội bộ tại Trạm Biến áp 220kV Vũng Áng trên địa bàn phường Kỳ Thịnh (TX Kỳ Anh).

Theo ông Bùi Xuân Thái - Phó Trưởng phòng Kỹ thuật, BQL Dự án các công trình điện Miền Trung (đơn vị quản lý, điều hành dự án), quy mô dự án gồm Trạm Biến áp 220kV Vũng Áng được xây dựng trên địa bàn TDP Xóm Trại, phường Kỳ Thịnh (TX Kỳ Anh) với diện tích 3,3ha. Ngoài ra, tuyến đường dây 220kV đấu nối dài 13,42 km gồm 45 vị trí với tổng diện tích bị ảnh hưởng là 35ha, đi qua địa phận xã Kỳ Lợi (6 vị trí) và các phường Kỳ Thịnh (11 vị trí), Kỳ Trinh (28 vị trí); tuyến đường dây 35 kV cấp điện tự dùng đi qua khu đất trồng màu thuộc địa bàn phường Kỳ Thịnh.

Theo kế hoạch, dự án hoàn thành trong quý III/2024. Tuy nhiên, do vướng mắc trong công tác bồi thường, giải phóng mặt bằng (GPMB) và một số lý do khác nên dự án chậm tiến độ. Với vai quan trọng của dự án, chủ đầu tư là Tổng Công ty Truyền tải điện quốc gia đã yêu cầu BQL Dự án các công trình điện miền Trung và Tổng Công ty Lắp máy Việt Nam phải đưa dự án về đích trước 30/4/2025.

Sau quá trình nỗ lực thi công, đến nay, phần Trạm Biến áp 220kV Vũng Áng công tác xây dựng đã cơ bản hoàn thành với các hạng mục: nhà điều khiển trung tâm, nhà thường trực bảo vệ, nhà trạm bơm, nhà chứa chất thải, hệ thống đường giao thông nội bộ, thiết bị phân phối 22kV, 110kV, 220kV và máy biến áp được đặt ngoài trời… Hiện nay, chủ đầu tư đang đốc thúc, hỗ trợ nhà thầu thi công tập trung hoàn thành hệ thống đường giao thông nội bộ, phối hợp với các đơn vị chuyên môn để hoàn thành công tác đấu nối, thí nghiệm, nghiệm thu hạ tầng kỹ thuật tại Trạm Biến áp 220kV Vũng Áng.

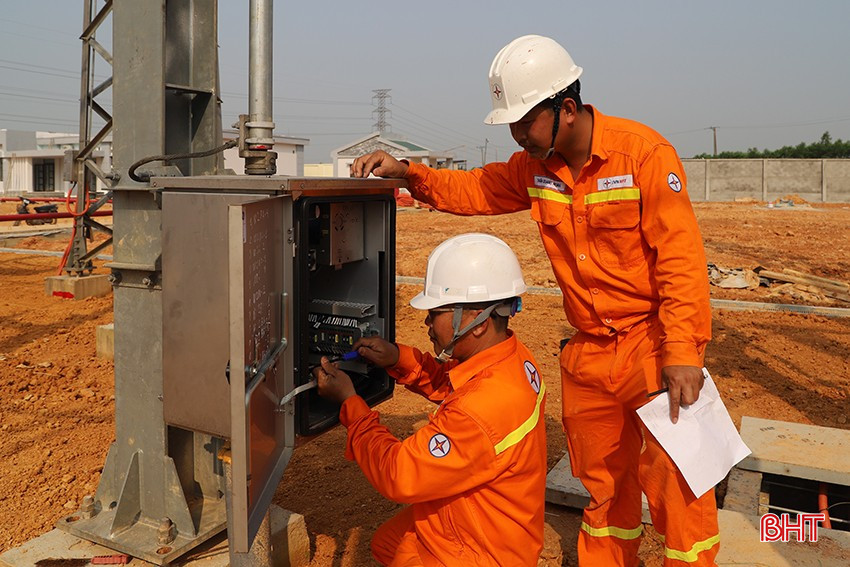

Kỹ sư, công nhân Truyền tải điện Hà Tĩnh phối hợp triển khai công tác lắp đặt, nghiệm thu các thiết bị tại Trạm biến áp 220 kV Vũng Áng.

Ông Trần Nhật Phố – Trưởng phòng Kỹ thuật (Truyền tải điện Hà Tĩnh) cho biết: “Chúng tôi đang phối hợp với chủ đầu tư và các đơn vị liên quan thực hiện công tác nghiệm thu lắp đặt các thiết bị, nghiệm thu thí nghiệm phần rơ - le bảo vệ, hệ thống điều khiển thiết bị... Trước đó, truyền tải điện Hà Tĩnh đã xây dựng kế hoạch và triển khai các giải pháp đảm bảo lắp đặt hệ thống thiết bị đúng thiết kế và đảm bảo yêu cầu kỹ thuật, công tác thí nghiệm đảm bảo các hệ thống làm việc tin cậy sau khi đưa vào vận hành. Cùng đó, chúng tôi còn phối hợp tổ chức đào tạo cho lực lượng chuẩn bị tiếp nhận vận hành tại Trạm Biến áp 220kV Vũng Áng”.

Ngoài công trình Trạm Biến áp 220kV Vũng Áng, chủ đầu tư đang khẩn trương chỉ đạo đơn vị thi công đẩy nhanh tiến độ xây dựng đường dây 220kV (2 mạch) với chiều dài 13,42 km đấu nối từ Trạm Biến áp 220kV Vũng Áng đến Nhà máy Nhiệt điện Vũng Áng 1 (đóng trên địa bàn xã Kỳ Lợi, TX Kỳ Anh). Đối với phần đường dây 220kV đấu nối này, nhà thầu đang thi công tại 37/45 vị trí, trong đó đã dựng xong cột 20/45 vị trí, đang triển khai dựng cột tại 1/45 vị trí.

Đối với những phần đã bàn giao mặt bằng, đơn vị thi công đang nỗ lực đẩy nhanh tiến độ dự án.

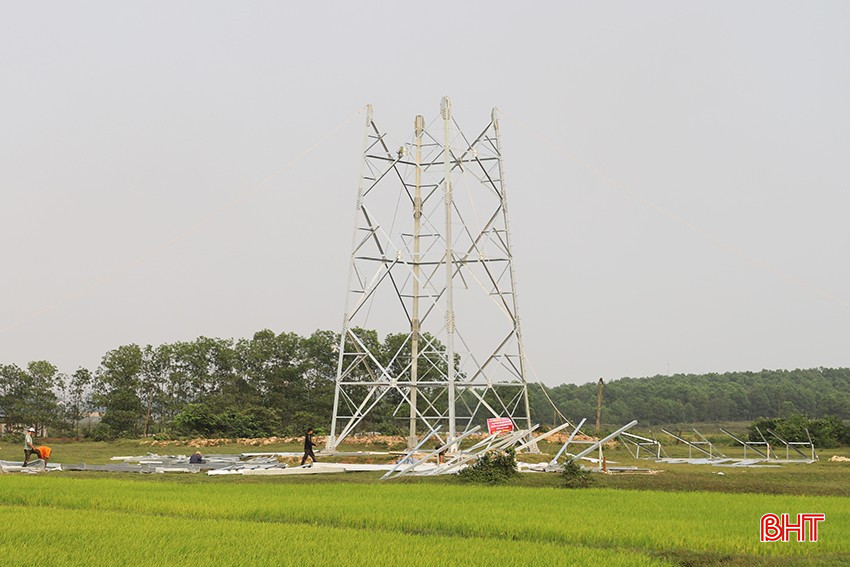

Tại vị trí 02, thuộc địa bàn phường Kỳ Lợi (TX Kỳ Anh), thời điểm này, phần móng cột đã được nhà thầu thi công xong. Để đẩy nhanh tiến độ thi công, nhà thầu đang tập trung huy động máy móc, nhân lực dựng cột cao hơn 40m đảm bảo kỹ thuật, chất lượng theo hồ sơ thiết kế. Ngoài ra, đối với các vị trí khác, công tác thi công đang được nhà thầu triển khai khẩn trương với tinh thần trách nhiệm cao nhất.

Đại diện Tổng Công ty Lắp máy Việt Nam (đơn vị thi công) cho hay: Giai đoạn “nước rút này”, Tổng công ty đã tăng cường máy móc, nhân lực, tăng ca triển khai thi đồng loạt các vị trí đã bàn giao mặt bằng; bố trí nhân lực thi công đúc móng, lắp dựng cột ngay đối với những vị trí đủ điều kiện.

Cán bộ BQL Dự án các công trình điện miền Trung phối hợp nắm bắt tình hình, triển khai công tác đền bù, giải phóng mặt bằng dự án.

Ông Lương Minh Hậu – Cán bộ BQL Dự án các công trình điện miền Trung cho hay: Dự án có vai trò quan trọng, đảm bảo vận hành an toàn, nâng cao độ tin cậy cho lưới điện tỉnh Hà Tĩnh và khu công nghiệp Vũng Áng, đặc biệt là phục vụ cấp điện cho nhà máy sản xuất xe điện Vinfast của Tập đoàn Vingroup nên tiến độ dự án không được để chậm trễ.

Thực hiện chỉ đạo của UBND tỉnh Hà Tĩnh, thời gian qua, thị xã Kỳ Anh đã quan tâm triển khai công tác giải phóng mặt bằng (GPMB) dự án theo quy định. Theo đó, địa phương đã bàn giao mặt bằng phần Trạm Biến áp 220kV Vũng Áng và phần đường dây 35kV cho chủ đầu tư. Tuy nhiên, công tác GPMB dự án đối với phần đường dây 220kV đấu nối vẫn còn vướng mắc tại 2 vị trí cột tại thôn Tây Yên (xã Kỳ Thịnh) và vướng mắc mặt bằng tại hành lang tuyến.

Trước sức ép đưa tiến độ dự án về đích trước ngày 30/4/2025, BQL Dự án các công trình điện miền Trung đề nghị UBND tỉnh tiếp tục quan tâm, chỉ đạo các sở, ngành liên quan và thị xã Kỳ Anh triển khai các giải pháp tháo gỡ khó khăn trong công tác GPMB, sớm bàn giao 100% mặt bằng sạch để nhà thầu triển khai hoàn thiện dự án điện năng quan trọng này.

Chủ đề Khu kinh tế Vũng Áng

Đọc thêm

Tập trung tháo gỡ khó khăn, đảm bảo tiến độ Tiểu dự án Cải thiện cơ sở hạ tầng đô thị Hương Khê

Tập trung tháo gỡ khó khăn, đảm bảo tiến độ Tiểu dự án Cải thiện cơ sở hạ tầng đô thị Hương Khê

Đồng chí Nguyễn Hồng Lĩnh - Phó Bí thư Tỉnh ủy, Chủ tịch HĐND tỉnh, Phó Trưởng ban Chỉ đạo các dự án đầu tư trọng điểm tỉnh Hà Tĩnh yêu cầu địa phương, đơn vị tập trung tháo gỡ các khó khăn, vướng mắc, đẩy nhanh tiến độ Tiểu dự án Cải thiện cơ sở hạ tầng đô thị Hương Khê.
35 năm Haindeco: Kiến tạo thương hiệu từ bản lĩnh đổi mới

35 năm Haindeco: Kiến tạo thương hiệu từ bản lĩnh đổi mới

Trong quá trình 35 năm đồng hành cùng sự phát triển của Hà Tĩnh, Haindeco đã vươn mình từ một xí nghiệp nhỏ thành doanh nghiệp có thương hiệu trong lĩnh vực xây lắp, sản xuất vật liệu xây dựng và xuất khẩu lao động. Hành trình ấy được viết nên bằng bản lĩnh đổi mới và những quyết định dám thay đổi ở những thời điểm mang tính bước ngoặt.
Doanh nghiệp Hà Tĩnh chuyển mình trước "luật chơi" mới

Doanh nghiệp Hà Tĩnh chuyển mình trước "luật chơi" mới

Người tiêu dùng không chỉ đòi hỏi sản phẩm chất lượng tốt, giá cả hợp lý mà còn yêu cầu doanh nghiệp đáp ứng các tiêu chuẩn mới về số hóa, minh bạch, truy xuất nguồn gốc... Đây là những động lực để doanh nghiệp Hà Tĩnh đổi mới, nâng cao năng lực cạnh tranh.
Hà Tĩnh ghi nhận 136 sự cố lưới điện do dông sét trong 7 tháng

Hà Tĩnh ghi nhận 136 sự cố lưới điện do dông sét trong 7 tháng

7 tháng đầu năm, đã có 136 sự cố lưới do dông lốc, sét đánh, gây gián đoạn cung cấp điện nhiều khu vực tại Hà Tĩnh. Diễn biến thời tiết cực đoan ngày càng gia tăng đang đặt ra áp lực đối với công tác vận hành, đảm bảo an toàn lưới điện trên địa bàn.
Bảy tháng năm 2026, cả nước có hơn 125,9 nghìn doanh nghiệp đăng ký thành lập mới

Bảy tháng năm 2026, cả nước có hơn 125,9 nghìn doanh nghiệp đăng ký thành lập mới

Theo Cục Thống kê (Bộ Tài chính), trong tháng 7/2026, cả nước có hơn 14,2 nghìn doanh nghiệp thành lập mới với số vốn đăng ký gần 166,3 nghìn tỷ đồng và số lao động đăng ký là 82 nghìn lao động, giảm 15,5% về số doanh nghiệp, giảm 41,9% về vốn đăng ký và giảm 0,6% về số lao động so với tháng 6.
Khu kinh tế Cửa khẩu quốc tế Cầu Treo trước vận hội mới

Khu kinh tế Cửa khẩu quốc tế Cầu Treo trước vận hội mới

Gần 20 năm hình thành, Khu kinh tế Cửa khẩu quốc tế Cầu Treo đang sở hữu nhiều cơ hội phát triển. Quy hoạch được điều chỉnh, dự án hạ tầng chiến lược được khởi động... tạo cơ sở đưa khu kinh tế thành cửa ngõ giao thương quốc tế trên hành lang kinh tế Đông - Tây.
Kim ngạch xuất khẩu hàng hóa của Hà Tĩnh đạt 940 triệu USD

Kim ngạch xuất khẩu hàng hóa của Hà Tĩnh đạt 940 triệu USD

Duy trì đà tăng trưởng giữa bối cảnh thương mại toàn cầu còn nhiều biến động, xuất khẩu hàng hóa của Hà Tĩnh đạt 940 triệu USD sau 7 tháng đầu năm 2026, tăng gần 5% so với cùng kỳ năm 2025 và hoàn thành gần 43% kế hoạch cả năm.
Ngành chuyên môn nỗ lực kéo giảm tổn thất điện năng

Ngành chuyên môn nỗ lực kéo giảm tổn thất điện năng

Công ty Điện lực Hà Tĩnh đang triển khai đồng bộ nhiều giải pháp từ đầu tư hạ tầng, hiện đại hóa lưới điện đến tối ưu vận hành nhằm kéo giảm tổn thất điện năng, đáp ứng nhu cầu phụ tải ngày càng tăng và tạo nền tảng cho phát triển kinh tế - xã hội.
Formosa Hà Tĩnh nộp ngân sách hơn 127 triệu USD

Formosa Hà Tĩnh nộp ngân sách hơn 127 triệu USD

Nhờ duy trì sản xuất ổn định, Formosa Hà Tĩnh tiếp tục khẳng định vai trò là đầu tàu công nghiệp của địa phương khi đạt doanh thu khoảng 1,7 tỷ USD, nộp ngân sách hơn 127 triệu USD trong những tháng đầu năm 2026.
Xin chào,
Tôi là Chatbot của
Báo Hà Tĩnh
Hãy hỏi tôi bất kỳ điều gì bạn cần biết về
Báo Hà Tĩnh nhé. Tôi sẵn sàng hỗ trợ!
