Hà Tĩnh nỗ lực hoàn thành bàn giao 285 vị trí móng cột đường dây 500 kV

(Baohatinh.vn) - Với việc huy động cả hệ thống chính trị cùng vào cuộc và sự đồng thuận, ủng hộ của người dân, Hà Tĩnh đã hoàn thành việc bàn giao 285 vị trí (đạt tỷ lệ 100%) móng cột đường dây 500 kV Quảng Trạch - Quỳnh Lưu.

Hà Tĩnh nỗ lực hoàn thành bàn giao 285 vị trí móng cột đường dây 500 kV

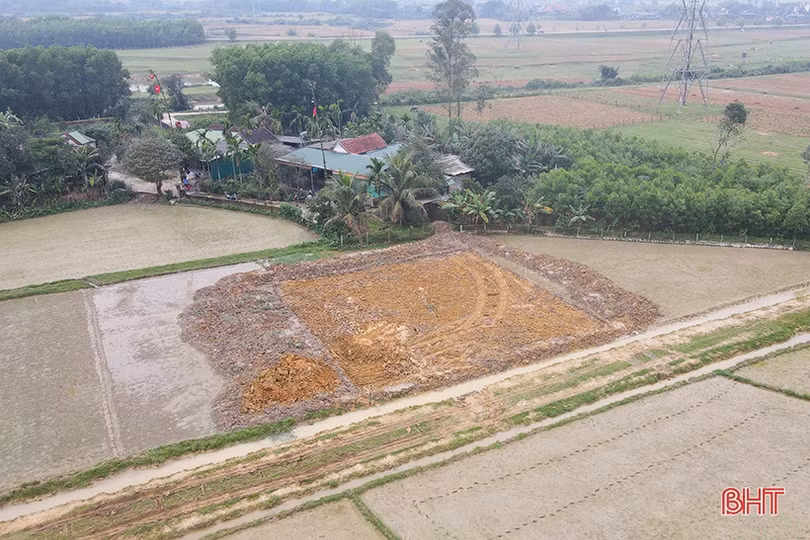

Vị trí móng cột dự án đường dây 500 kV Quảng Trạch - Quỳnh Lưu đi qua xã Cẩm Mỹ, huyện Cẩm Xuyên, Hà Tĩnh.

Gia đình ông Nguyễn Văn Tý (SN 1972, thôn Quốc Tuấn, xã Cẩm Mỹ, huyện Cẩm Xuyên) có hơn 2.000 m2 đất, tài sản nằm trong phạm vi ảnh hưởng hướng tuyến dự án đường dây 500 kV Quảng Trạch (Quảng Bình) – Quỳnh Lưu (Nghệ An).

Dù phải di dời, tái định cư do ảnh hưởng dự án nhưng với việc chính quyền địa phương làm tốt công tác tuyên truyền, vận động nên gia đình ông Tý đã đồng thuận bàn giao diện tích đất cho đơn vị thi công triển khai xây dựng móng cột.

Hà Tĩnh nỗ lực hoàn thành bàn giao 285 vị trí móng cột đường dây 500 kV

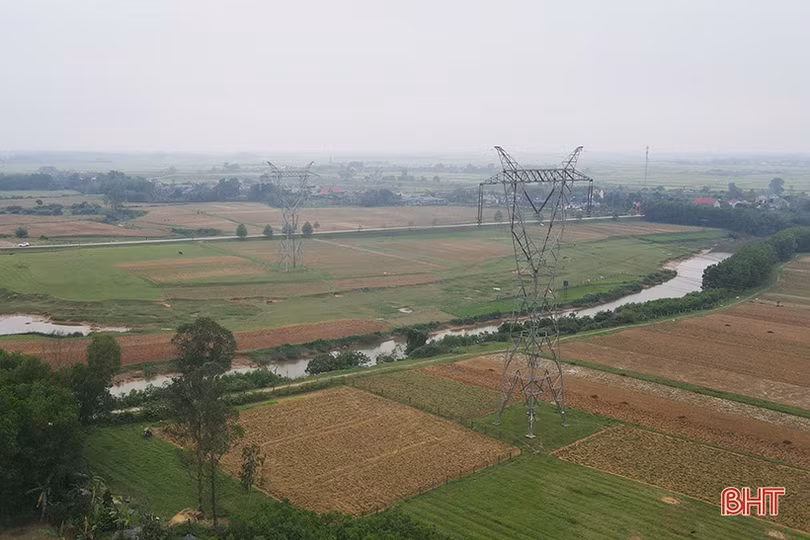

Ông Nguyễn Văn Tý chỉ vào vị trí tim đường dây 500 kV Quảng Trạch – Quỳnh Lưu đi qua diện tích đất của gia đình.

“Biết diện tích đất của gia đình nằm trong phạm vi giải phóng mặt bằng dự án đường dây 500 kV, mọi người trong gia đình cũng rất băn khoăn, lo lắng. Tuy nhiên, được chính quyền địa phương tuyên truyền, chúng tôi hiểu đây là dự án trọng điểm quốc gia, có ý nghĩa quan trọng với sự phát triển của đất nước, của tỉnh, gia đình đã bàn giao mặt bằng triển khai dự án” - ông Nguyễn Văn Tý chia sẻ.

Xã Cẩm Mỹ có gần 10 km dự án đường dây 500 kV Quảng Trạch (Quảng Bình) – Quỳnh Lưu (Nghệ An) đi qua với 16 vị trí móng cột. Qua thống kê ban đầu, 100 hộ dân ở xã Cẩm Mỹ nằm trong phạm vi giải phóng mặt bằng (GPMB) dự án, trong đó, có 14 hộ dân bị ảnh hưởng đất, tài sản trên đất.

Hà Tĩnh nỗ lực hoàn thành bàn giao 285 vị trí móng cột đường dây 500 kV

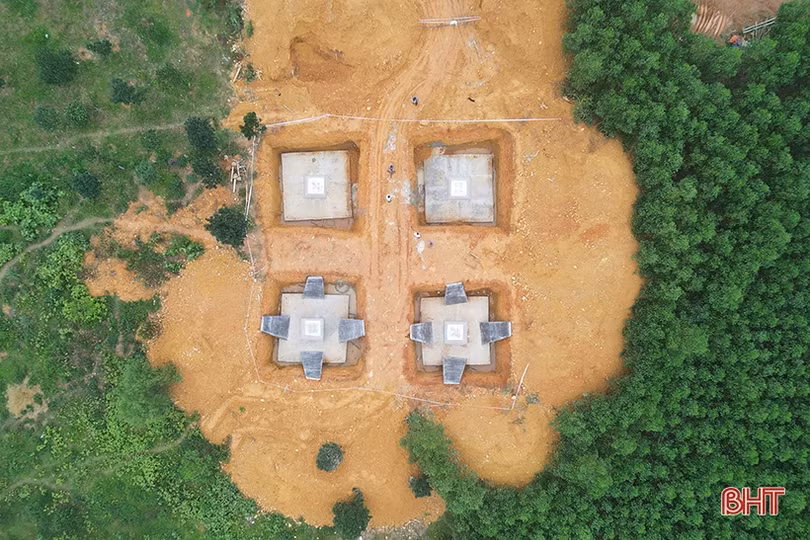

Một móng cột đường dây 500 kV Quảng Trạch - Quỳnh Lưu đang được triển khai thi công ở Hà Tĩnh.

Theo ông Hà Huy Hùng – Chủ tịch UBND xã Cẩm Mỹ, ngay khi nhận thông tin về dự án đi qua địa bàn, xã phối hợp với Hội đồng bồi thường GPMB dự án đường dây 500 kV huyện Cẩm Xuyên căn cứ theo các quy định hiện hành, lập phương án bồi thường, hỗ trợ, tái định cư cho các hộ gia định bị ảnh hưởng đúng quy định của Nhà nước.

Xã phối hợp với huyện tổ chức các cuộc họp để lắng nghe, giải quyết những ý kiến, băn khoăn của các hộ gia đình và ban hành nhiều văn bản trả lời, giải thích cho các hộ dân về chính sách bồi thường, hỗ trợ, tái định cư. Tới thời điểm này, cơ bản các hộ dân đã đồng thuận bàn giao mặt bằng cho chủ đầu tư triển khai xây dựng vị trí móng cột dự án đường dây 500 kV.

Hà Tĩnh nỗ lực hoàn thành bàn giao 285 vị trí móng cột đường dây 500 kV

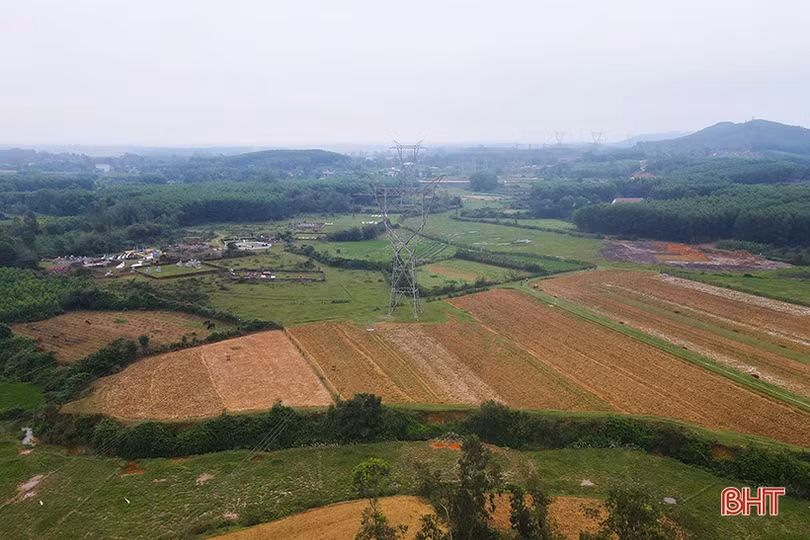

Dự án đường dây 500 kV Quảng Trạch – Quỳnh Lưu dài 226 km đi qua 3 tỉnh Quảng Bình, Hà Tĩnh và Nghệ An.

Dự án đường dây 500 kV Quảng Trạch – Quỳnh Lưu dài 226 km là một trong bốn dự án thành phần thuộc dự án đường dây 500 kV mạch 3 kéo dài có chiều dài 514 km, được nối từ Quảng Trạch (Quảng Bình) ra Phố Nối (Hưng Yên) với tổng vốn đầu tư 23.000 tỷ đồng.

Dự án đã được Thủ tướng Chính phủ chấp thuận chủ trương đầu tư, đồng thời chấp thuận nhà đầu tư tại Quyết định số 1507/QĐ-TTg, ngày 01/12/2023; trong đó, đoạn đi qua địa bàn Hà Tĩnh có chiều dài 141,52 km, với 285 vị trí móng cột.

Theo tìm hiểu của Báo Hà Tĩnh, trong số các địa phương của tỉnh, Cẩm Xuyên là địa phương có số km dự án đi qua dài nhất với 30,6 km, 62 vị trí móng cột.

“Đường điện 500 kV đi qua nhiều địa phương của huyện Cẩm Xuyên, trong đó, chủ yếu là vùng đồi núi. Đặc biệt, có móng cột nằm ở đỉnh núi cao, có móng cột thuộc sở hữu đất của nhiều hộ dân, vậy nên, việc phân loại, xác định chủ sở hữu đất gặp nhiều khó khăn. Tuy nhiên, với mục tiêu sớm bàn giao mặt bằng triển khai dự án, địa phương đã triển khai đồng thời nhiều giải pháp thực hiện công tác GPMB” - Chủ tịch UBND huyện Hà Văn Bình thông tin.

Hà Tĩnh nỗ lực hoàn thành bàn giao 285 vị trí móng cột đường dây 500 kV

Hà Tĩnh đã bàn giao 100% mặt bằng thi công 285 vị trí móng cột đường dây 500 kV Quảng Trạch - Quỳnh Lưu.

Phó Giám đốc Sở Công thương Dương Thanh Hòa cho hay: Dự án đường dây 500 kV Quảng Trạch - Quỳnh Lưu do Tổng Công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư; trong đó, đường dây qua tỉnh là 145 km, có 285 vị trí móng cột, thuộc các địa bàn: TX Kỳ Anh 26 km, 52 vị trí móng cột; huyện Kỳ Anh 23,5 km, 51 vị trí móng cột; huyện Cẩm Xuyên 30,6 km, 62 vị trí móng cột; huyện Thạch Hà 13,3 km, 28 vị trí móng cột; huyện Hương Khê 20,2 km, 35 vị trí móng cột; huyện Can Lộc 2,7 km, 5 vị trí móng cột; huyện Vũ Quang 4,2 km, 8 vị trí móng cột; huyện Đức Thọ 15,3 km, 33 vị trí móng cột; huyện Hương Sơn 4,7 km, 11 vị trí móng cột.

Đây là dự án trọng điểm quốc gia, có ý nghĩa đặc biệt quan trọng nhằm tăng cường năng lực truyền tải cho các đường dây 500 kV hiện hữu đảm bảo cấp điện cho miền Bắc, đặc biệt khi xu hướng công suất truyền tải cao theo hướng Trung - Bắc do phụ tải khu vực miền Bắc có tốc độ tăng trưởng cao.

Hà Tĩnh nỗ lực hoàn thành bàn giao 285 vị trí móng cột đường dây 500 kV

Việc hoàn thành bàn giao 100% mặt bằng thi công móng cột của Hà Tĩnh góp phần đẩy nhanh tiến độ thực hiện dự án đường dây 500 kV Quảng Trạch - Quỳnh Lưu.

Thực hiện kết luận của Thủ tướng Chính phủ về triển khai thực hiện dự án, Hà Tĩnh đã huy động cả hệ thống chính trị cùng vào cuộc thực hiện công tác GPMB. Và tính tới hết ngày 7/2, Các địa phương của Hà Tĩnh đã hoàn tất việc bàn giao mặt bằng cho Ban Quản lý dự án toàn bộ 285/285 vị trí móng cột, đạt tỷ lệ 100%.

“Việc bàn giao 100% mặt bằng cho chủ đầu tư không chỉ ghi nhận nỗ lực của các cấp chính quyền Hà Tĩnh mà còn cho thấy sự đồng thuận, ủng hộ của người dân trong triển khai dự án”, ông Dương Thanh Hòa - Phó Giám đốc Sở Công thương thông tin.

Hiện nay, Hà Tĩnh kiến nghị Thủ tướng Chính phủ chỉ đạo Tổng Công ty Truyền tải điện Quốc gia bàn giao hồ sơ, mốc tại thực địa phần hành lang tuyến để địa phương có kế hoạch thực hiện công tác GPMB; đồng thời, sớm xây dựng khung chính sách GPMB trình Chính phủ phê duyệt theo quy định tại Nghị định số 06/2020/NĐ-CP.

Dự án đường dây 500 kV mạch 3 Quảng Trạch - Phố Nối có tổng chiều dài khoảng 519 km với điểm đầu là Trung tâm điện lực Quảng Trạch (Quảng Bình), điểm cuối là Trạm biến áp 500 kV Phố Nối (Hưng Yên), đi qua địa bàn 211 xã, phường, của 43 huyện, thị xã thuộc 9 tỉnh gồm: Quảng Bình, Hà Tĩnh, Nghệ An, Thanh Hóa, Ninh Bình, Nam Định, Thái Bình, Hải Dương và Hưng Yên.
Dự án gồm 4 dự án thành phần với 1.179 móng cột, có tổng mức đầu tư khoảng 22.356 tỷ đồng. Đây là dự án trọng điểm có tính cấp bách và hết sức quan trọng đối với an ninh năng lượng quốc gia, nhất là đối với khu vực miền Bắc.
Theo Quy hoạch Điện 8 đã được phê duyệt, nhu cầu đầu tư nâng cấp hạ tầng lưới điện dự kiến vào khoảng 11% tổng nhu cầu vốn của ngành điện giai đoạn 2021 - 2030, tương đương với khoảng 1,48 tỷ USD mỗi năm, và 7% trong giai đoạn 2031 - 2050, tương đương với khoảng 1,74 tỷ USD mỗi năm.
Dự án mạch 3 Quảng Trạch – Phố Nối hoàn thành sẽ giúp cải thiện công suất truyền tải điện ra miền Bắc, dự kiến có thể tăng công suất truyền tải điện từ miền Trung ra miền Bắc từ 2.200 MW lên 5.000 MW, góp phần thực hiện mục tiêu cung ứng đủ điện cho nhu cầu của khu vực này trong giai đoạn tới đây, qua đó, đảm bảo công tác cung ứng và truyền tải điện quốc gia trong năm 2024 và thời gian tới.

Chủ đề Đường dây 500kV mạch 3 Quảng Trạch - Phố Nối

Đọc thêm

Doanh nghiệp Hà Tĩnh chuyển mình trước "luật chơi" mới

Doanh nghiệp Hà Tĩnh chuyển mình trước "luật chơi" mới

Người tiêu dùng không chỉ đòi hỏi sản phẩm chất lượng tốt, giá cả hợp lý mà còn yêu cầu doanh nghiệp đáp ứng các tiêu chuẩn mới về số hóa, minh bạch, truy xuất nguồn gốc... Đây là những động lực để doanh nghiệp Hà Tĩnh đổi mới, nâng cao năng lực cạnh tranh.
Hà Tĩnh ghi nhận 136 sự cố lưới điện do dông sét trong 7 tháng

Hà Tĩnh ghi nhận 136 sự cố lưới điện do dông sét trong 7 tháng

7 tháng đầu năm, đã có 136 sự cố lưới do dông lốc, sét đánh, gây gián đoạn cung cấp điện nhiều khu vực tại Hà Tĩnh. Diễn biến thời tiết cực đoan ngày càng gia tăng đang đặt ra áp lực đối với công tác vận hành, đảm bảo an toàn lưới điện trên địa bàn.
Bảy tháng năm 2026, cả nước có hơn 125,9 nghìn doanh nghiệp đăng ký thành lập mới

Bảy tháng năm 2026, cả nước có hơn 125,9 nghìn doanh nghiệp đăng ký thành lập mới

Theo Cục Thống kê (Bộ Tài chính), trong tháng 7/2026, cả nước có hơn 14,2 nghìn doanh nghiệp thành lập mới với số vốn đăng ký gần 166,3 nghìn tỷ đồng và số lao động đăng ký là 82 nghìn lao động, giảm 15,5% về số doanh nghiệp, giảm 41,9% về vốn đăng ký và giảm 0,6% về số lao động so với tháng 6.
Khu kinh tế Cửa khẩu quốc tế Cầu Treo trước vận hội mới

Khu kinh tế Cửa khẩu quốc tế Cầu Treo trước vận hội mới

Gần 20 năm hình thành, Khu kinh tế Cửa khẩu quốc tế Cầu Treo đang sở hữu nhiều cơ hội phát triển. Quy hoạch được điều chỉnh, dự án hạ tầng chiến lược được khởi động... tạo cơ sở đưa khu kinh tế thành cửa ngõ giao thương quốc tế trên hành lang kinh tế Đông - Tây.
Kim ngạch xuất khẩu hàng hóa của Hà Tĩnh đạt 940 triệu USD

Kim ngạch xuất khẩu hàng hóa của Hà Tĩnh đạt 940 triệu USD

Duy trì đà tăng trưởng giữa bối cảnh thương mại toàn cầu còn nhiều biến động, xuất khẩu hàng hóa của Hà Tĩnh đạt 940 triệu USD sau 7 tháng đầu năm 2026, tăng gần 5% so với cùng kỳ năm 2025 và hoàn thành gần 43% kế hoạch cả năm.
Ngành chuyên môn nỗ lực kéo giảm tổn thất điện năng

Ngành chuyên môn nỗ lực kéo giảm tổn thất điện năng

Công ty Điện lực Hà Tĩnh đang triển khai đồng bộ nhiều giải pháp từ đầu tư hạ tầng, hiện đại hóa lưới điện đến tối ưu vận hành nhằm kéo giảm tổn thất điện năng, đáp ứng nhu cầu phụ tải ngày càng tăng và tạo nền tảng cho phát triển kinh tế - xã hội.
Formosa Hà Tĩnh nộp ngân sách hơn 127 triệu USD

Formosa Hà Tĩnh nộp ngân sách hơn 127 triệu USD

Nhờ duy trì sản xuất ổn định, Formosa Hà Tĩnh tiếp tục khẳng định vai trò là đầu tàu công nghiệp của địa phương khi đạt doanh thu khoảng 1,7 tỷ USD, nộp ngân sách hơn 127 triệu USD trong những tháng đầu năm 2026.
"Làn sóng" đầu tư mới tạo xung lực phát triển cho Hà Tĩnh

"Làn sóng" đầu tư mới tạo xung lực phát triển cho Hà Tĩnh

Từ đầu năm đến nay, Hà Tĩnh đã chấp thuận chủ trương đầu tư 29 dự án trong nước với tổng vốn đăng ký hơn 155.000 tỷ đồng cùng 4 dự án FDI tổng vốn đầu tư hơn 412 triệu USD, tạo thêm động lực tăng trưởng và mở ra dư địa phát triển mới cho nền kinh tế.
Xin chào,
Tôi là Chatbot của
Báo Hà Tĩnh
Hãy hỏi tôi bất kỳ điều gì bạn cần biết về
Báo Hà Tĩnh nhé. Tôi sẵn sàng hỗ trợ!
