Hà Tĩnh di dời hạ tầng đường điện phục vụ thi công cao tốc Bắc – Nam

(Baohatinh.vn) - Việc di dời hạ tầng đường điện phục vụ thi công cao tốc Bắc - Nam khá phức tạp, khó khăn và mất nhiều thời gian, các địa phương ở Hà Tĩnh đang nỗ lực triển khai thực hiện.

Hà Tĩnh di dời hạ tầng đường điện phục vụ thi công cao tốc Bắc – Nam

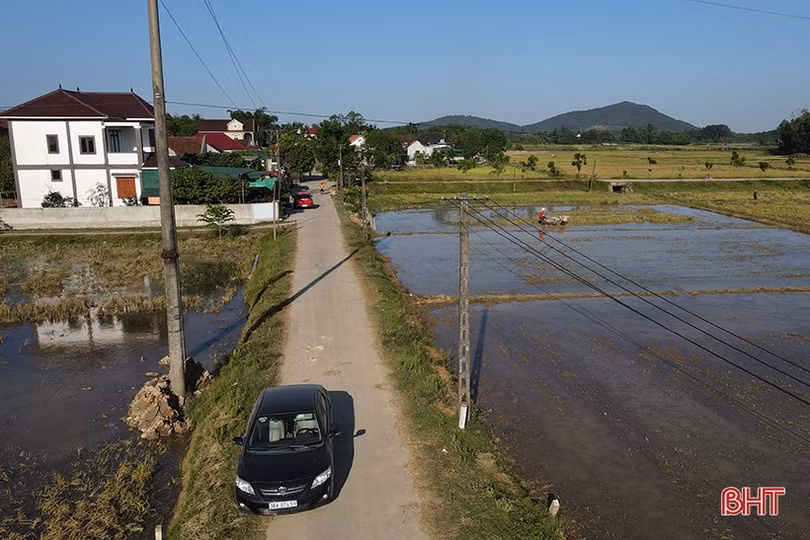

Tuyến cao tốc Bắc - Nam đoạn qua huyện Can Lộc đang được thi công.

Tuyến cao tốc Bắc – Nam phía Đông giai đoạn 2021 – 2025 đi qua 8 xã và 1 thị trấn của huyện Can Lộc với tổng chiều dài 19,4km. Theo thống kê, địa phương này cần bàn giao 168 ha đất các loại với hơn 2.000 hộ bị ảnh hưởng, trong đó có 1.886 hộ có đất sản xuất nông nghiệp, 254 hộ dân bị ảnh hưởng đất ở, tài sản trên đất và di dời nhiều công trình, hạ tầng kỹ thuật, cất bốc gần 800 ngôi mộ...

Với việc huy động cả hệ thống chính trị cùng vào cuộc thực hiện công tác GPMB và sự đồng thuận, ủng hộ cao từ người dân, tới nay, Can Lộc đã bàn giao mặt bằng cho chủ đầu tư đạt 97,47%, góp phần cho dự án được thi công đúng tiến độ.

Hà Tĩnh di dời hạ tầng đường điện phục vụ thi công cao tốc Bắc – Nam

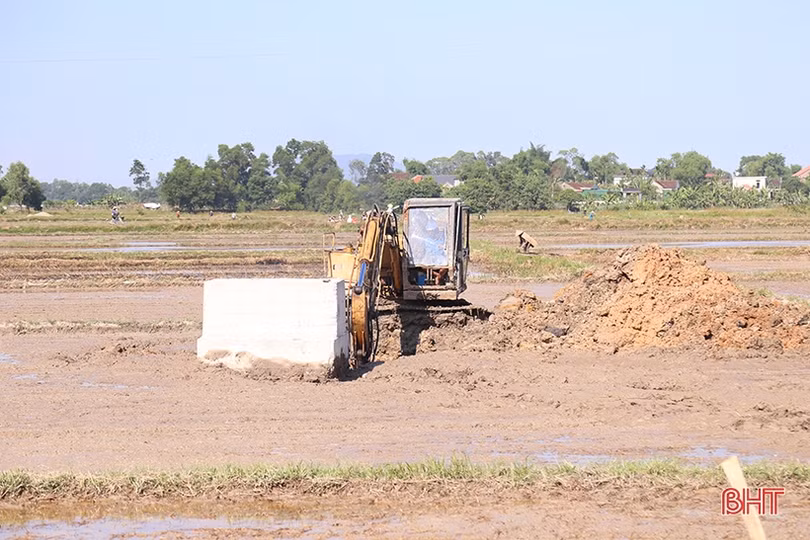

Các cột điện mới đã được dựng lên để chuẩn bị thay thế hệ thống cột cũ nằm trong phạm vi GPMB cao tốc Bắc - Nam đoạn qua xã Kim Song Trường, huyện Can Lộc.

Với mục tiêu bàn giao 100% mặt bằng cho chủ đầu tư theo đúng yêu cầu của UBND tỉnh, Can Lộc đang tập trung cao cho công tác GPMB cao tốc Bắc – Nam. Huyện đã khởi công xây dựng 5 khu tái định cư ở các xã Quang Lộc, Sơn Lộc, Trung Lộc và Kim Song Trường và đang chuẩn bị thực hiện việc xét giao đất tái định cư.

Một phần việc cũng đang được địa phương này đẩy nhanh là thực hiện di dời các công trình, hạ tầng kỹ thuật, nhất là hệ thống đường điện nằm trong phạm vi GPMB dự án cao tốc Bắc – Nam.

Hà Tĩnh di dời hạ tầng đường điện phục vụ thi công cao tốc Bắc – Nam

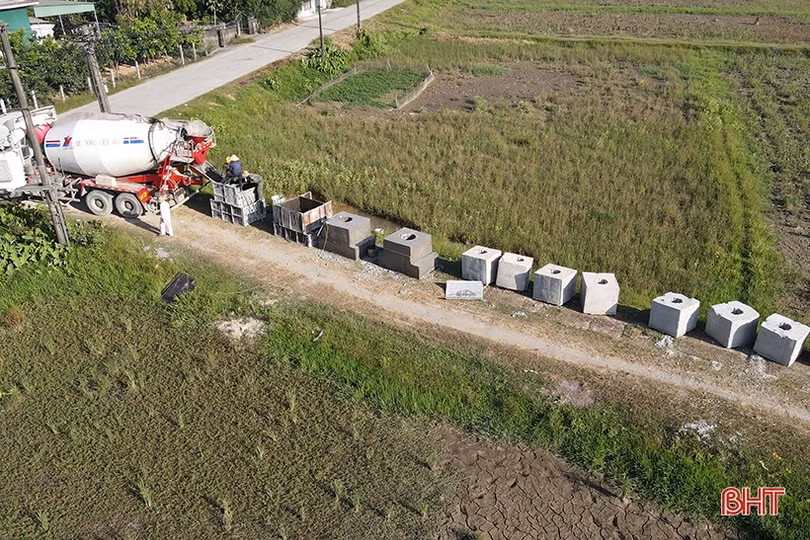

Đơn vị thi công tiến hành dựng móng cột điện để chuẩn bị di dời hệ thống đường điện ở đoạn qua xã Quang Lộc, huyện Can Lộc.

Theo Phó Chủ tịch UBND huyện Can Lộc Trần Mạnh Sơn, qua kiểm tra, huyện cần phải di dời 56 vị trí cột điện trung thế 35kV và 22kV với đường dây dài 7,11km (3,98km đường dây 35kV; 3,13km đường dây 22kV), 29 vị trí cột hạ thế (đường điện sinh hoạt 0,4kV) với chiều dài gần 2,7km và 1 trạm biến áp 35kV – 0,4kV.

Cùng với đó, huyện sẽ phải xây dựng mới 3,3km đường dây trung thế, cấp điện áp 22kV; 4,6kmm đường dây trung thế, cấp điện áp 35kV; 2,6km đường dây hạ thế, 1 trạm biến áp (trạm biến áp Song Lộc 7 công suất 100 kVA-35/0,4kV) và tiến hành thu hồi các tuyến đường dây trên không, trạm biến áp sau khi thực hiện cải tạo, di dời hệ thống điện.

“Trong thực hiện GPMB dự án cao tốc Bắc – Nam, việc di dời hạ tầng đường điện là một trong những phần việc phức tạp, khó khăn bởi dù là chủ đầu tư nhưng địa phương chưa có nhiều kinh nghiệm trong việc này và trình tự thủ tục, hồ sơ cũng như việc thống nhất phương án xử lý, cắt điện rất phức tạp”, Phó Chủ tịch UBND huyện Can Lộc Trần Mạnh Sơn đánh giá.

Hà Tĩnh di dời hạ tầng đường điện phục vụ thi công cao tốc Bắc – Nam

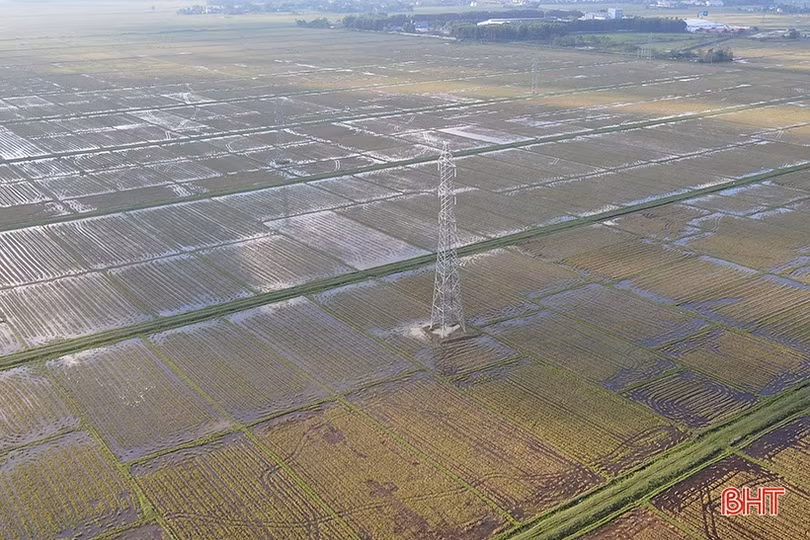

Việc đúc móng cột, cột điện mới đang được nhà thầu tập trung thực hiện.

Khó khăn là vậy, song với nỗ lực của chính quyền địa phương, sự hỗ trợ của các sở, ngành cấp tỉnh, vào đầu tháng 3, huyện Can Lộc phê duyệt hồ sơ thiết kế bản vẽ thi công và dự toán công trình di dời, cải tạo đường điện phục vụ GPMB dự án cao tốc Bắc – Nam với tổng mức đầu tư 44,3 tỷ đồng. Giữa tháng 4, huyện đã ký hợp đồng thi công xây dựng với liên danh nhà thầu ở Hà Tĩnh và Nghệ An với giá trị hợp đồng 32,6 tỷ đồng, thực hiện trong 90 ngày.

Ngay sau khi hợp đồng được ký kết, nhà thầu đã tiến hành đúc móng cột và đúc cột điện. Tới cuối tháng 5, đã bắt đầu thi công chôn móng cột tại một số vị trí ở Kim Song Trường, Quang Lộc, Trung Lộc... và thống nhất thời gian cắt điện các khu vực nhà thầu đấu nối đường dây tạm, thu hồi hệ thống dây điện cũ trong phạm vi đường cao tốc.

Theo kế hoạch của huyện Can Lộc, tới cuối tháng 6 này sẽ cơ bản hoàn thành việc di dời hạ tầng đường điện và có thể bàn giao mặt bằng chủ đầu tư triển khai dự án.

Hà Tĩnh di dời hạ tầng đường điện phục vụ thi công cao tốc Bắc – Nam

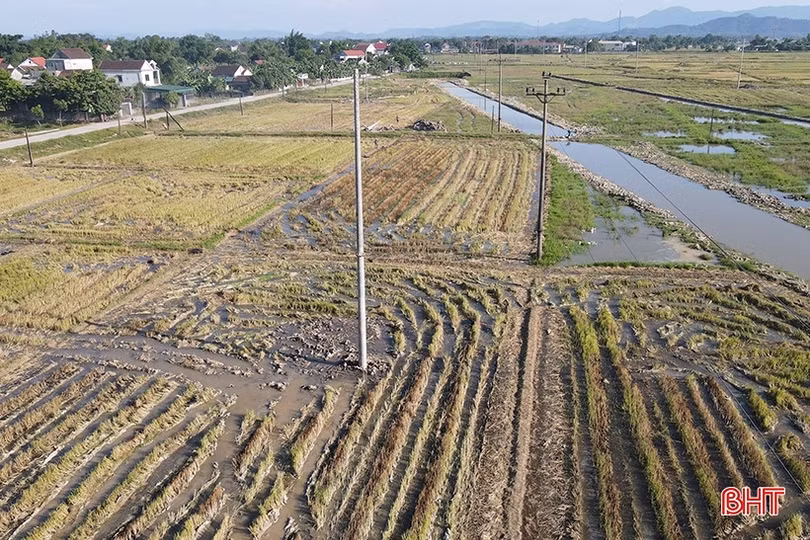

Hệ thống đường điện 220kV ở xã Tân Lâm Hương, huyện Thạch Hà nằm trong phạm vi GPMB cao tốc Bắc - Nam.

Trong khi đó, với 18,27km tuyến chính cao tốc Bắc - Nam và 2 tuyến kết nối (đường Ngô Quyền – ĐT.550, đường ĐT.550 – Hàm Nghi kéo dài) đi qua địa bàn, huyện Thạch Hà cần di dời 3 vị trí đường điện cao thế (1 vị trí đường dây 220kV, 2 vị trí đường dây 110kV) và 35 vị trí, 1 trạm biến áp thuộc đường điện trung thế, hạ thế nằm trong phạm vi GPMB dự án cao tốc.

Phó Chủ tịch UBND huyện Thạch Hà Nguyễn Văn Sáu cho hay: Thời điểm này, địa phương đã xây dựng hồ sơ xin thỏa thuận, trình thẩm định và Sở Công thương đã có văn bản thẩm định đối với 35 điểm giao chéo, 1 trạm biến áp thuộc hệ thống điện trung, hạ thế. Đến nay, huyện đang tổ chức lựa chọn nhà thầu đủ năng lực di dời.

Hà Tĩnh di dời hạ tầng đường điện phục vụ thi công cao tốc Bắc – Nam

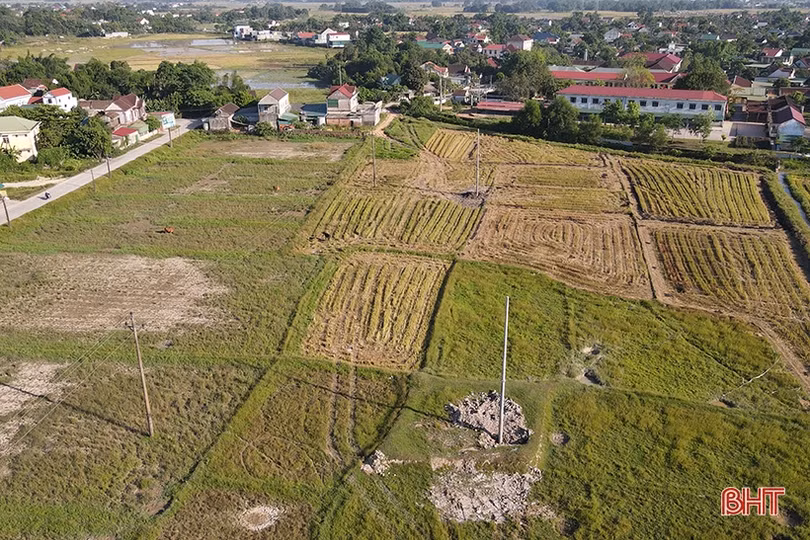

Huyện Thạch Hà đang lựa chọn nhà thầu đủ năng lực di dời hệ thống điện trung thế, hạ thế phục vụ triển khai cao tốc Bắc - Nam.

Đối với đường điện cao thế 220kV, huyện đang hoàn thiện chỉnh sửa hồ sơ, trình Công ty Truyền tải điện 1 để tổng hợp trình Tổng Công ty Truyền tải điện quốc gia xem xét, thỏa thuận giải pháp kỹ thuật, phương án di dời. Còn đường điện 110kV, Tổng Công ty Điện lực miền Bắc đã có văn bản về việc thỏa thuận di dời và huyện đã trình Sở Công thương thẩm định phương án.

Với 102,38 km tuyến chính cùng 12,18 km của 3 tuyến kết nối cao tốc Bắc - Nam phía Đông giai đoạn 2021 - 2025 đi qua địa bàn, Hà Tĩnh cần phải di dời hạ tầng đường điện, gồm 2,08km đường dây 500kV, 2,44km đường dây 220kV, 1,6km đường dây 110kV, 463km đường dây trung thế và 9,5km đường dây hạ thế.

Thời gian qua, các địa phương ở Hà Tĩnh đã có nhiều nỗ lực trong thực hiện di dời hạ tầng đường điện phục vụ triển khai dự án cao tốc Bắc - Nam. Tuy nhiên, phần việc này khá phức tạp, mất nhiều thời gian, bởi không chỉ các địa phương chưa có nhiều kinh nghiệm mà nhà thầu đủ năng lực có thể đảm nhận di dời đường điện cũng khá hạn chế.

Hà Tĩnh di dời hạ tầng đường điện phục vụ thi công cao tốc Bắc – Nam

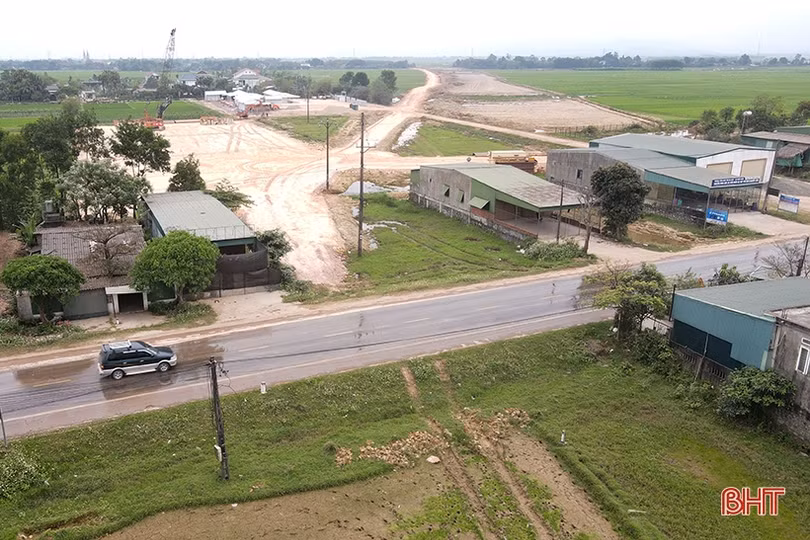

Việc di dời hạ tầng đường điện phục vụ thi công cao tốc Bắc - Nam gặp không ít khó khăn, phức tạp.

Cùng với đó, hồ sơ thủ tục di dời hết sức phức tạp, nhất là với đường điện cao thế 220kV, 500kV, cần phải xin ý kiến thỏa thuận phương án di dời của Tổng Công ty Truyền tải điện quốc gia và trình Cục Năng lượng tái tạo Bộ Công thương thẩm định, dẫn tới thời gian kéo dài.

Tuy vậy, với mục tiêu đảm bảo bàn giao 100% mặt bằng dự án cao tốc Bắc - Nam đúng thời hạn, các sở, ngành và địa phương ở Hà Tĩnh đang tập trung cao cho công tác di dời hạ tầng đường điện.

Theo đó, hệ thống đường dây cao thế 500kV, 220kV, các địa phương TX Kỳ Anh, huyện Kỳ Anh, Cẩm Xuyên, Thạch Hà, Đức Thọ đang hoàn thiện hồ sơ theo ý kiến của Tổng Công ty Truyền tải điện quốc gia và huyện Đức Thọ đã có thỏa thuận và đang hoàn thiện hồ sơ để trình Bộ Công thương thẩm định.

Hệ thống đường dây 110kV, Tổng Công ty Điện lực miền Bắc đã có ý kiến thỏa thuận phương án, các địa phương đang tiến hành hoàn thiện hồ sơ theo ý kiến của Sở Công thương.

Hà Tĩnh di dời hạ tầng đường điện phục vụ thi công cao tốc Bắc – Nam

Các địa phương ở Hà Tĩnh đang nỗ lực di dời hạ tầng đường điện để dự án cao tốc Bắc - Nam được triển khai đúng tiến độ.

Đối với hệ thống đường điện 35kV trở xuống, Sở Công thương đã thẩm định xong các địa phương Can Lộc, Đức Thọ, Thạch Hà, Kỳ Anh; huyện Cẩm Xuyên, TX Kỳ Anh đang phối hợp Sở Công thương thẩm định...

Hiện nay, các địa phương đang phối hợp tích cực với Sở Công thương, Công ty Điện lực Hà Tĩnh, Truyền tải điện Hà Tĩnh trong khâu nối với các đơn vị cấp trên của ngành điện để thỏa thuận phương án thiết kế, thi công đường dây điện nằm trong phạm vi GPMB dự án cao tốc Bắc - Nam.

Chủ đề GPMB cao tốc Bắc - Nam qua Hà Tĩnh

Chủ đề Cao tốc Bắc - Nam qua Hà Tĩnh

Đọc thêm

Tài chính thị trường ngày 20/11: Taxi Mai Linh giảm gần 98% lao động kê khai

Tài chính thị trường ngày 20/11: Taxi Mai Linh giảm gần 98% lao động kê khai

Theo hồ sơ đăng ký doanh nghiệp, số lao động kê khai của Tập đoàn Mai Linh giảm gần 98% xuống còn 120 người. Biến động này diễn ra trong bối cảnh thương hiệu taxi lâu năm đang đối mặt với sự cạnh tranh gay gắt từ các hãng xe công nghệ. Chi tiết có trong Bản tin Tài chính thị trường hôm nay của Báo và phát thanh, truyền hình Hà Tĩnh.
Khám phá trại nuôi hơn 400 con nhím ở Hà Tĩnh

Khám phá trại nuôi hơn 400 con nhím ở Hà Tĩnh

Từ 50 con nhím giống ban đầu, anh Trần Ngọc Cường (xã Toàn Lưu, Hà Tĩnh) đã phát triển đàn lên hơn 400 con, từng bước xây dựng mô hình chăn nuôi quy mô lớn, hiệu quả kinh tế cao.
Tài chính thị trường ngày 18/11: Giá nhà vượt xa thu nhập, đâu là giải pháp đưa về mức hợp lý?

Tài chính thị trường ngày 18/11: Giá nhà vượt xa thu nhập, đâu là giải pháp đưa về mức hợp lý?

Giá nhà liên tục tăng cao, vượt xa khả năng chi trả của nhiều người dân. Các chuyên gia đề xuất nhiều giải pháp nhằm giảm chi phí phát triển dự án, mở rộng nguồn cung và hạn chế đầu cơ bất động sản. Chi tiết có trong Bản tin Tài chính thị trường hôm nay của Báo và phát thanh, truyền hình Hà Tĩnh.
Vinamilk khẳng định sức mạnh thương hiệu và năng lực kinh doanh qua hai bảng xếp hạng năm 2026

Vinamilk khẳng định sức mạnh thương hiệu và năng lực kinh doanh qua hai bảng xếp hạng năm 2026

Vinamilk ghi dấu ấn tại hai bảng xếp hạng doanh nghiệp năm 2026 khi dẫn đầu danh sách 50 Thương hiệu dẫn đầu Việt Nam của Forbes Việt Nam với giá trị thương hiệu khoảng 3,32 tỷ USD, đồng thời có năm thứ 15 liên tiếp góp mặt trong Top 50 Công ty kinh doanh hiệu quả nhất Việt Nam của Nhịp Cầu Đầu Tư. Đặc biệt, Vinamilk là một trong 5 doanh nghiệp được vinh danh trụ hạng bền vững suốt 15 năm, cho thấy sức bền kinh doanh và giá trị thương hiệu được bồi đắp qua nửa thế kỷ phát triển.
Giữ màu xanh cho những cánh rừng đầu nguồn

Giữ màu xanh cho những cánh rừng đầu nguồn

Với tinh thần trách nhiệm cao và sự chủ động trong từng nhiệm vụ, Ban Quản lý rừng phòng hộ Hương Khê (Hà Tĩnh) quyết tâm ngăn chặn hành vi xâm hại rừng, giữ màu xanh cho đại ngàn.
Nâng cao nhận thức về chính sách bảo hiểm tiền gửi

Nâng cao nhận thức về chính sách bảo hiểm tiền gửi

Bảo hiểm tiền gửi là cơ chế bảo vệ quyền lợi của người gửi tiền, thông qua việc hoàn trả một phần hoặc toàn bộ số tiền gửi được bảo hiểm khi tổ chức tín dụng gặp rủi ro mất khả năng chi trả hoặc phá sản.
Thị trường quà tặng 20/11: Muôn sắc màu tri ân

Thị trường quà tặng 20/11: Muôn sắc màu tri ân

Thị trường quà tặng 20/11 tại Hà Tĩnh năm nay thêm phong phú với nhiều lựa chọn, từ hoa tươi, giỏ quà đến những sản phẩm thiết thực và quà handmade. Đằng sau mỗi món quà là sự tinh tế trong lựa chọn và tình cảm tri ân dành gửi đến thầy cô.
Chính phủ bổ sung hơn 7.165 tỷ đồng cho các chương trình mục tiêu quốc gia 2026

Chính phủ bổ sung hơn 7.165 tỷ đồng cho các chương trình mục tiêu quốc gia 2026

Hà Tĩnh nằm trong danh sách 18 tỉnh, thành phố được bổ sung vốn đầu tư phát triển cho Chương trình mục tiêu quốc gia hiện đại hóa, nâng cao chất lượng giáo dục và đào tạo, đồng thời thuộc nhóm 28 địa phương được phân bổ vốn thực hiện chương trình chăm sóc sức khỏe, dân số và phát triển.
