Những cột điện khổng lồ trên tuyến đường dây 500 kV mạch 3 qua Hà Tĩnh

(Baohatinh.vn) - Với nhiều nỗ lực thi công, dự án đường dây 500 kV mạch 3 qua Hà Tĩnh đã dần hình thành với những cột điện khổng lồ.

Dự án đường dây 500 kV mạch 3 đoạn Quảng Trạch - Quỳnh Lưu qua Hà Tĩnh dài 141,52 km với 285 vị trí móng cột thuộc địa bàn TX Kỳ Anh và các huyện Kỳ Anh, Cẩm Xuyên, Thạch Hà, Hương Khê, Can Lộc, Vũ Quang, Đức Thọ, Hương Sơn.
Dự án được khởi công vào ngày 18/1. Thời điểm mới bắt đầu triển khai dự án, công tác giải phóng mặt bằng (GPMB) dự án qua Hà Tĩnh gặp một số khó khăn, vướng mắc. Tuy nhiên, với sự vào cuộc của cả hệ thống chính trị và đồng thuận, ủng hộ của Nhân dân, chỉ trong thời gian ngắn, Hà Tĩnh đã hoàn tất việc giải phóng mặt bằng 285/285 vị trí móng cột.
Việc Hà Tĩnh sớm bàn giao mặt bằng thi công là một trong những mấu chốt góp phần cho tiến độ dự án đường dây 500 kV mạch 3 qua địa bàn tỉnh đảm bảo tiến độ.

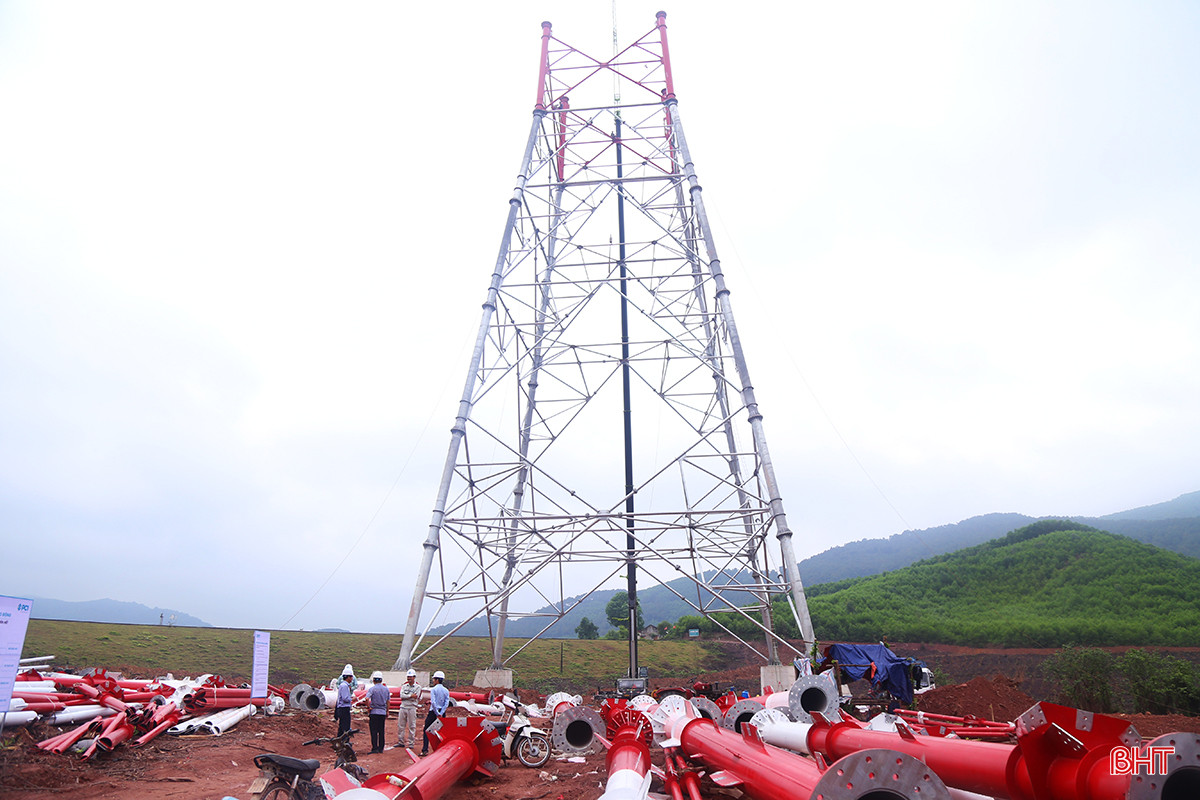

Sau 4 tháng thi công, nhà thầu đã hoàn thành xây dựng 278/285 vị trí móng; đang đúc 7 vị trí móng cột còn lại; hoàn thành 62 vị trí cột, đang dựng 57 vị trí cột và kéo dây 2 khoảng néo.

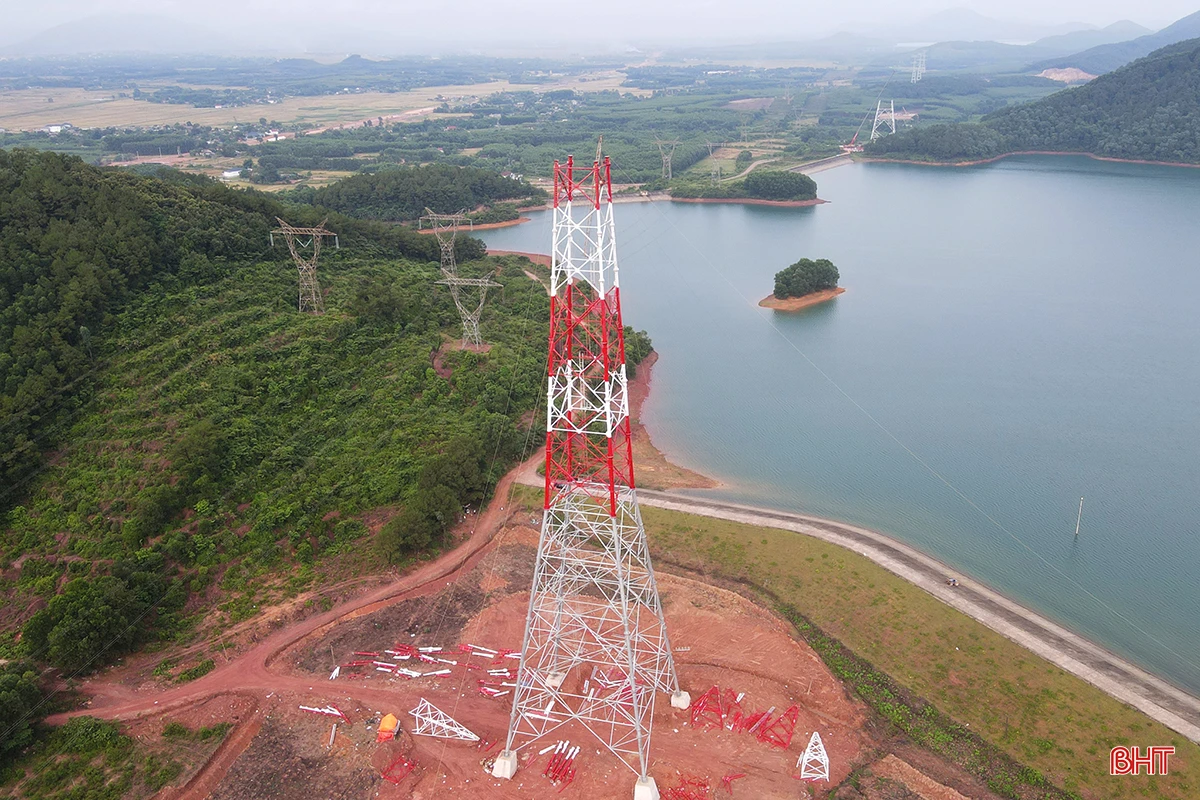

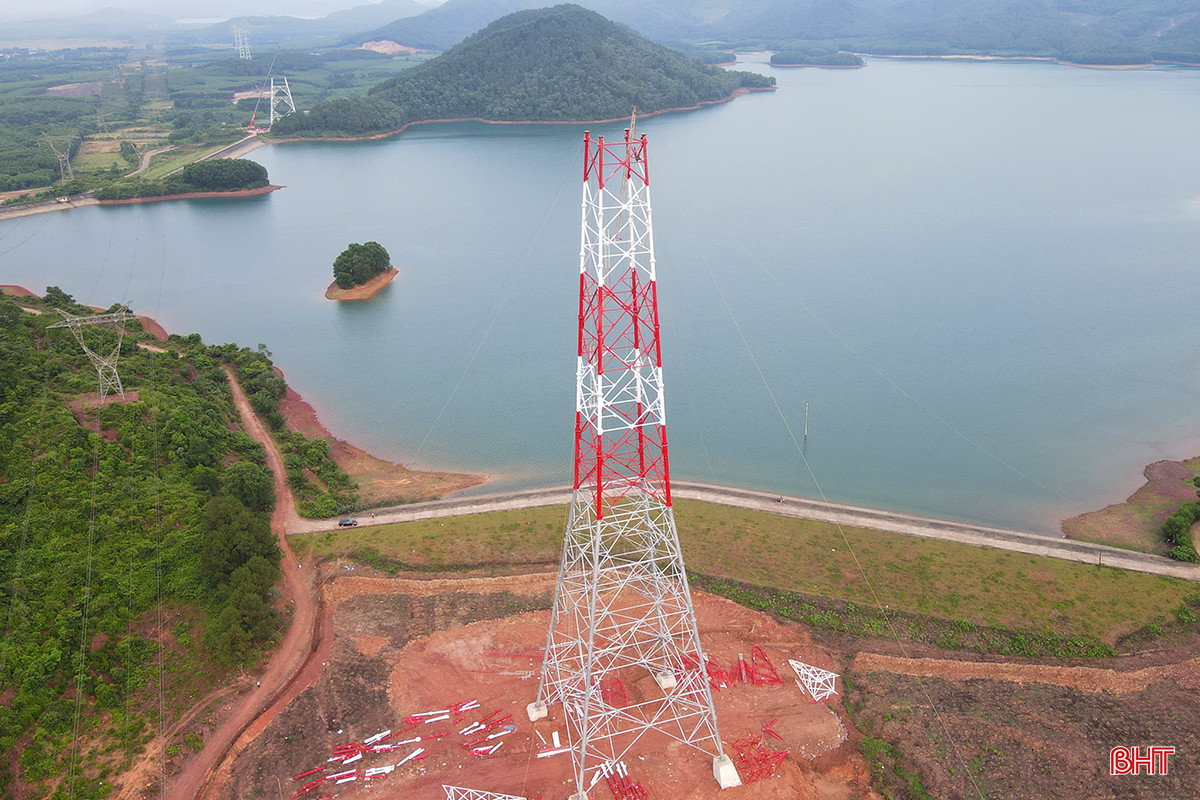

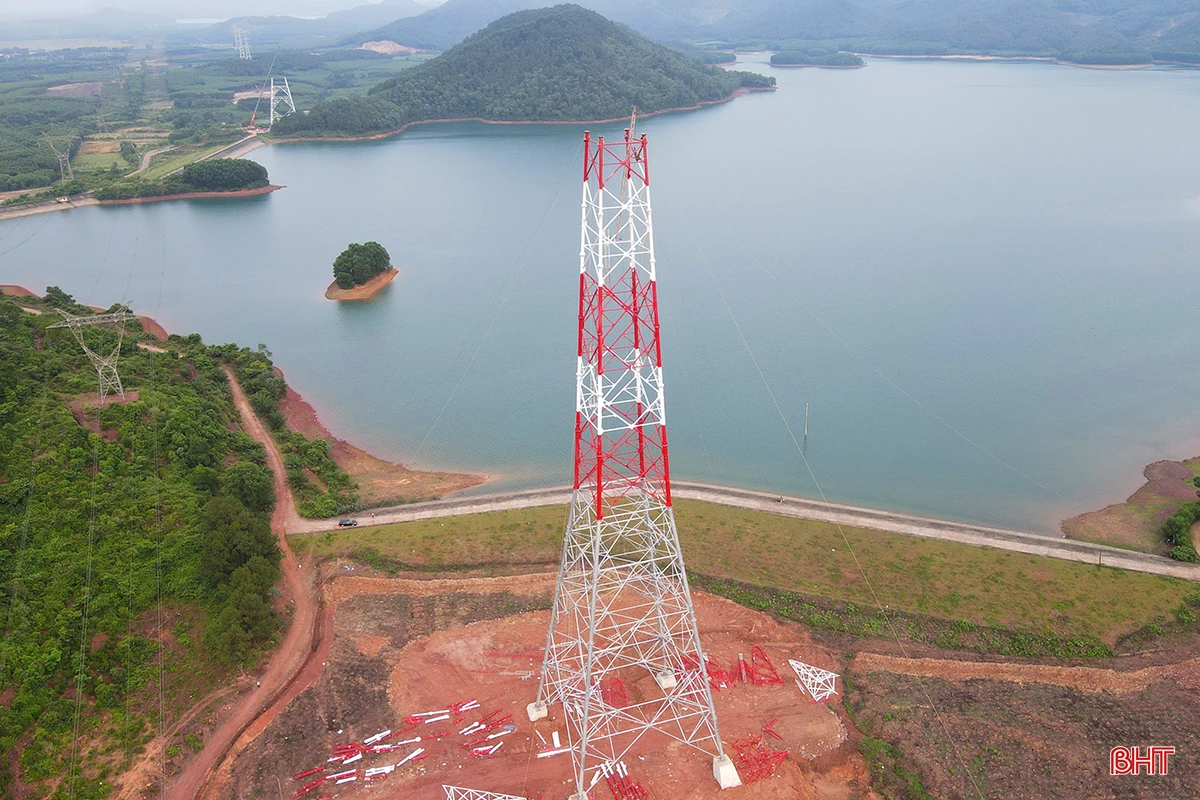

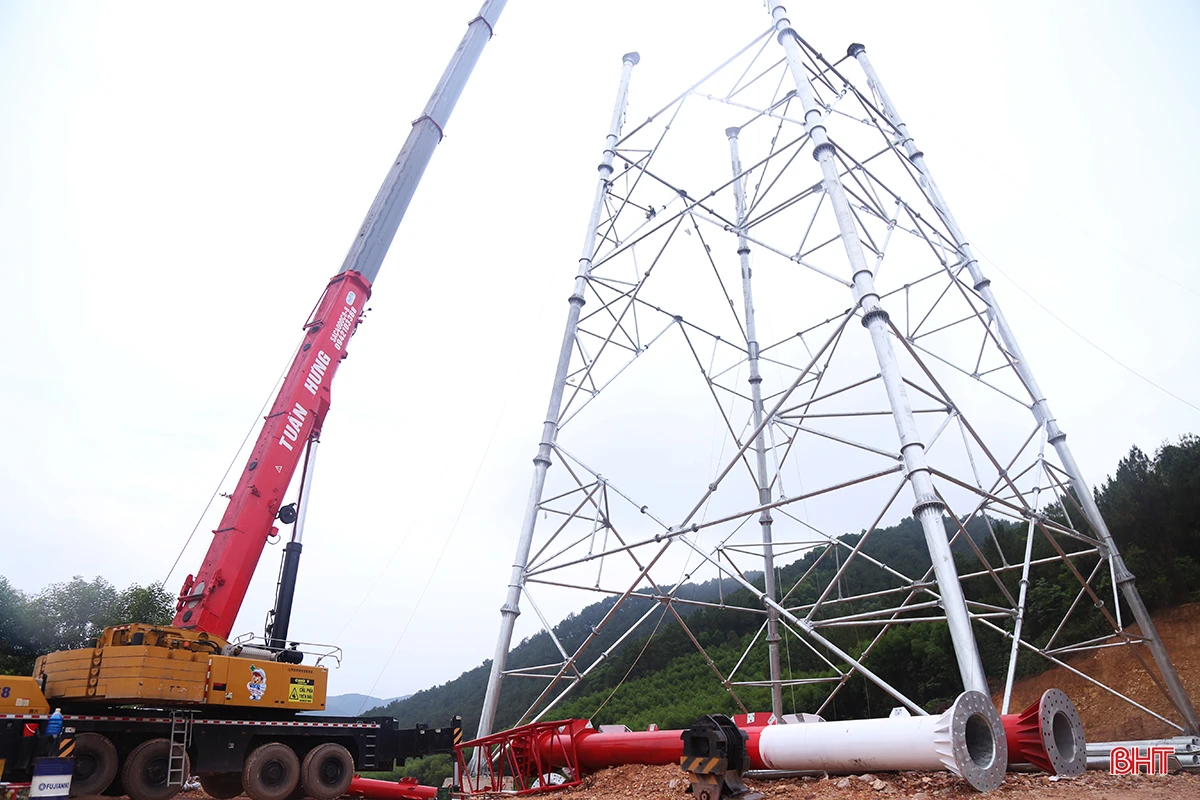

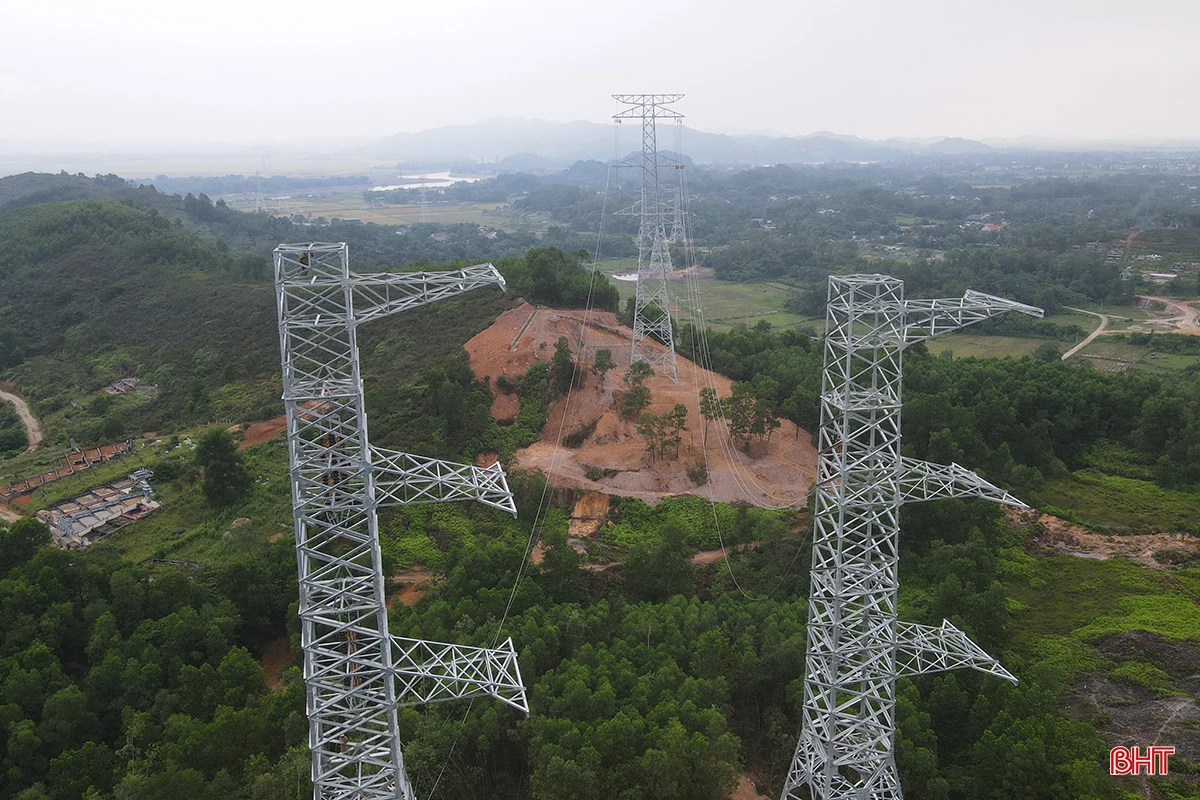

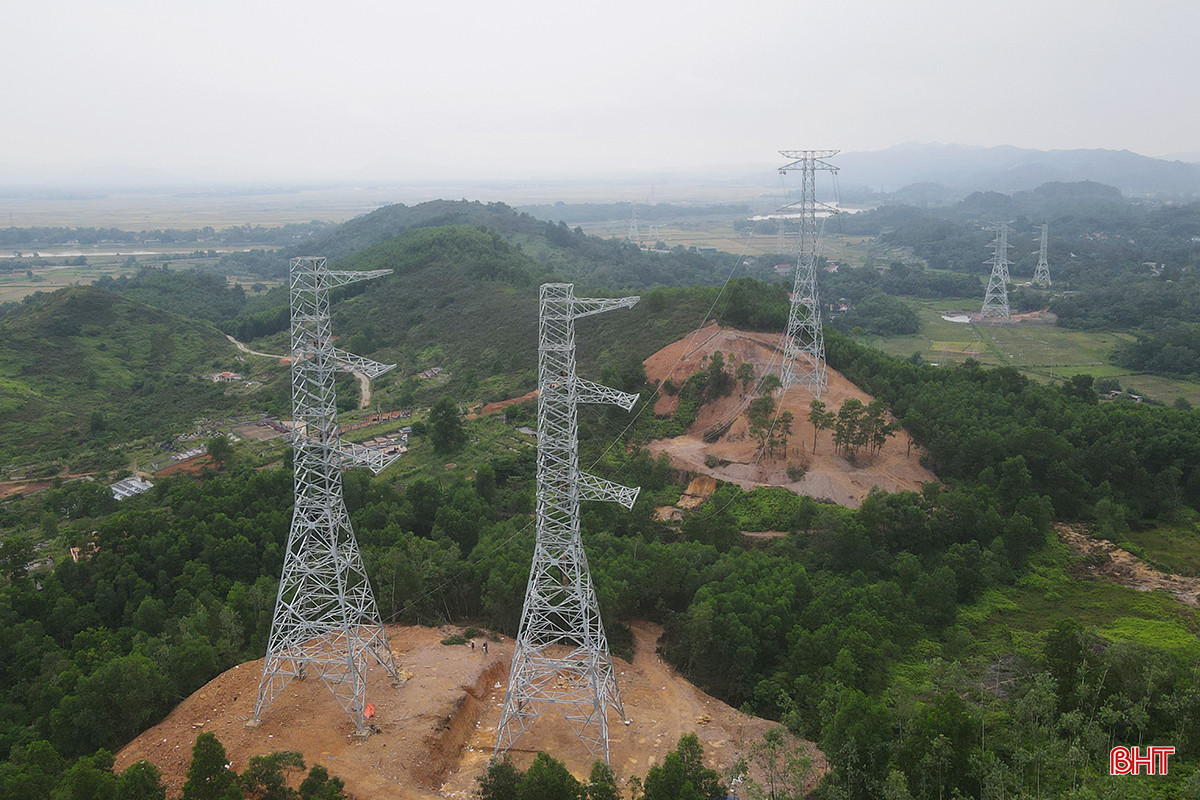

Thời điểm này, hình hài tuyến đường dây 500 kV mạch 3 đoạn qua địa bàn Hà Tĩnh đã dần được hình thành. Dọc tuyến, rất nhiều cột điện “khủng” bằng thép đã được dựng lên.

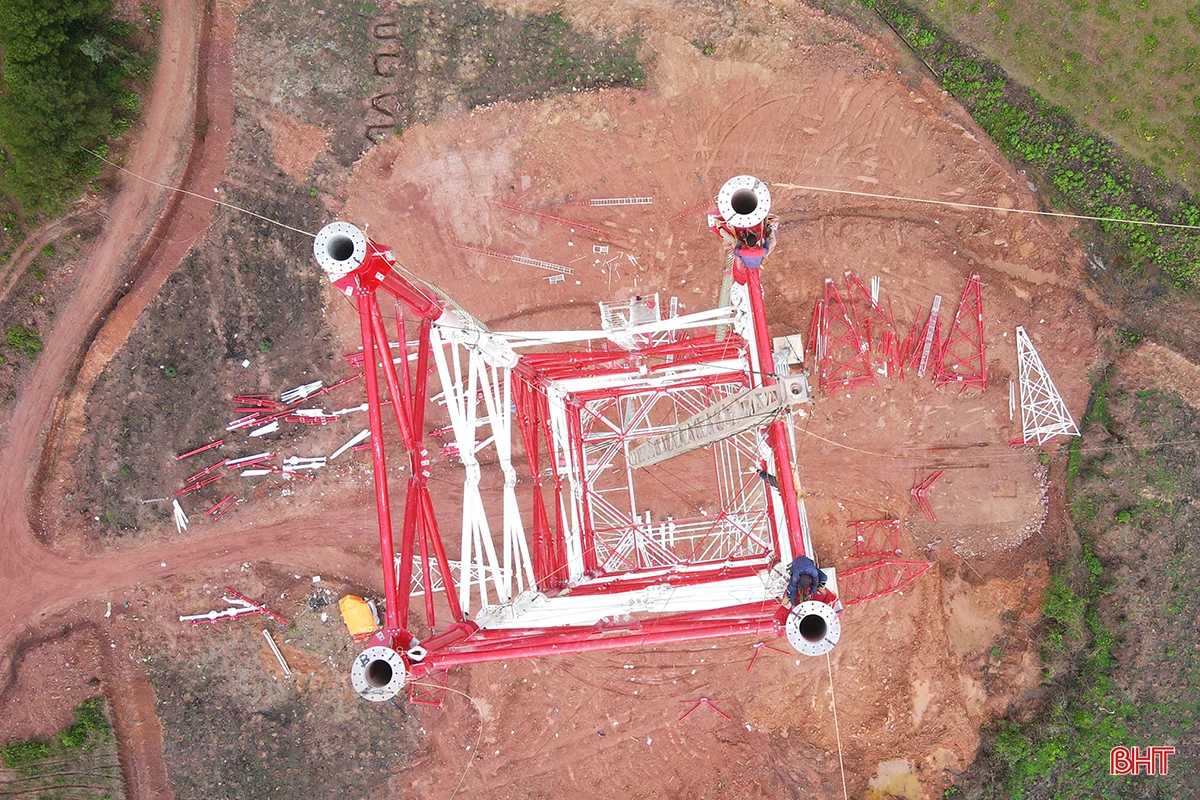

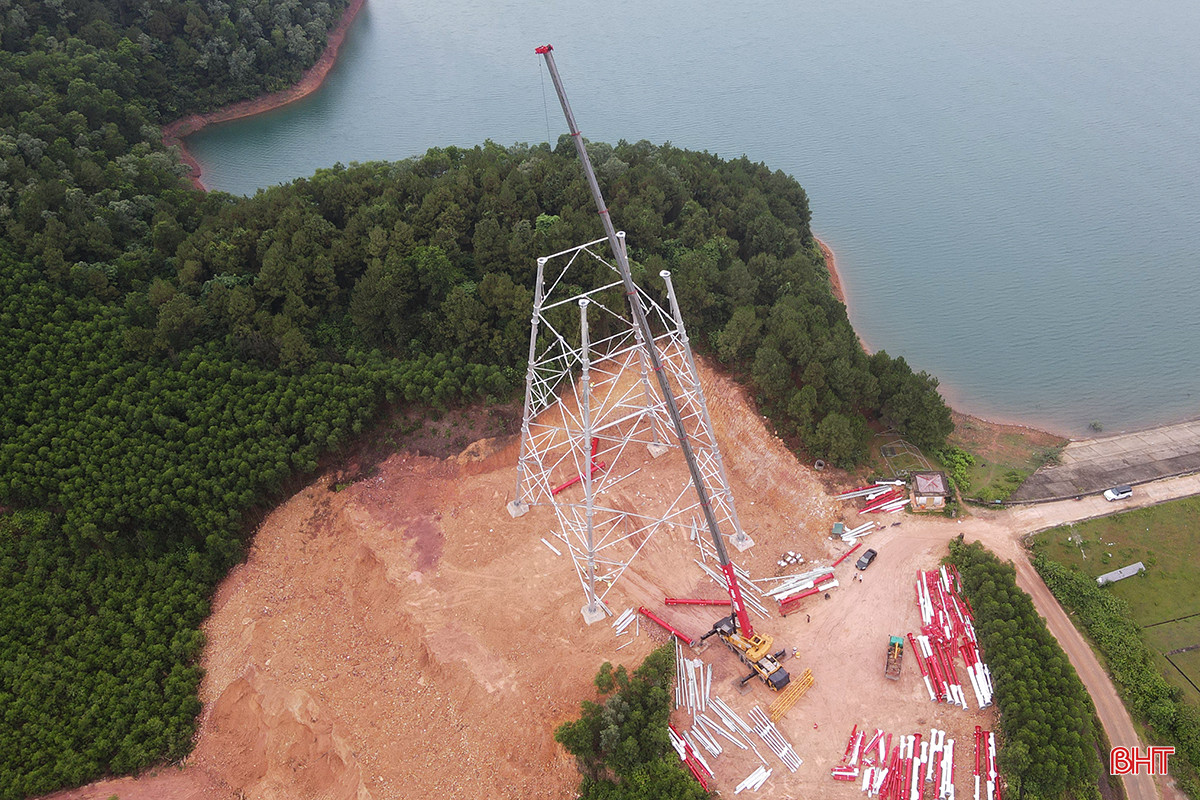

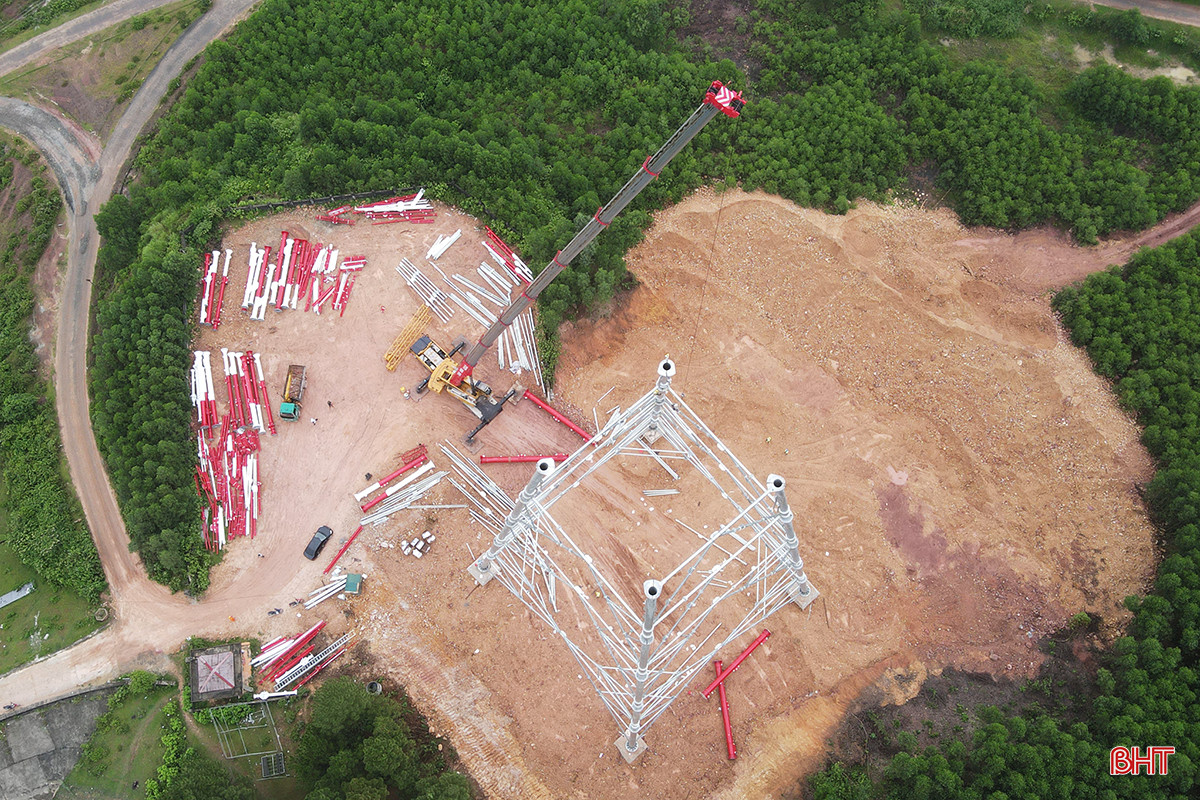

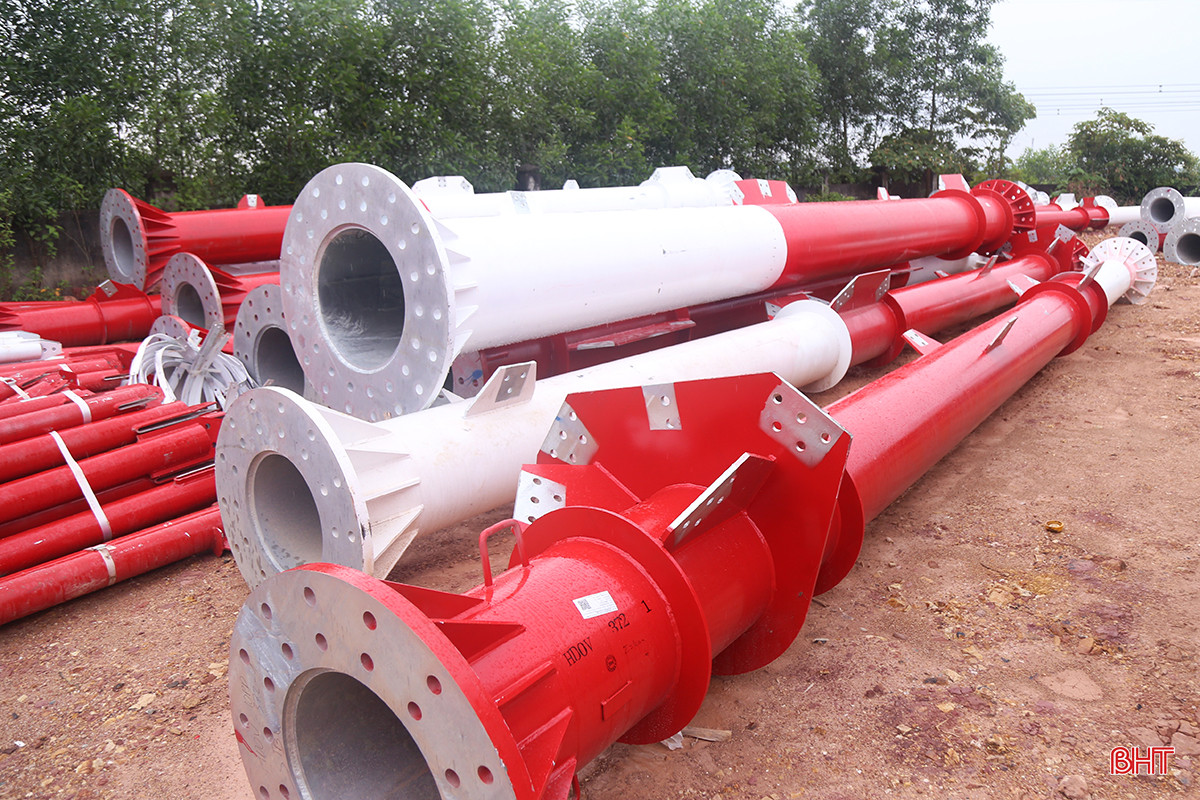

Vị trí 285 móng cột đường dây 500 kV mạch 3 qua Hà Tĩnh phần lớn nằm ở khu vực đồi núi, quá trình thi công gặp rất nhiều khó khăn. Để đẩy nhanh tiến độ, nhà thầu đã linh động sử dụng máy móc hỗ trợ công nhân trong việc dựng cột thép.

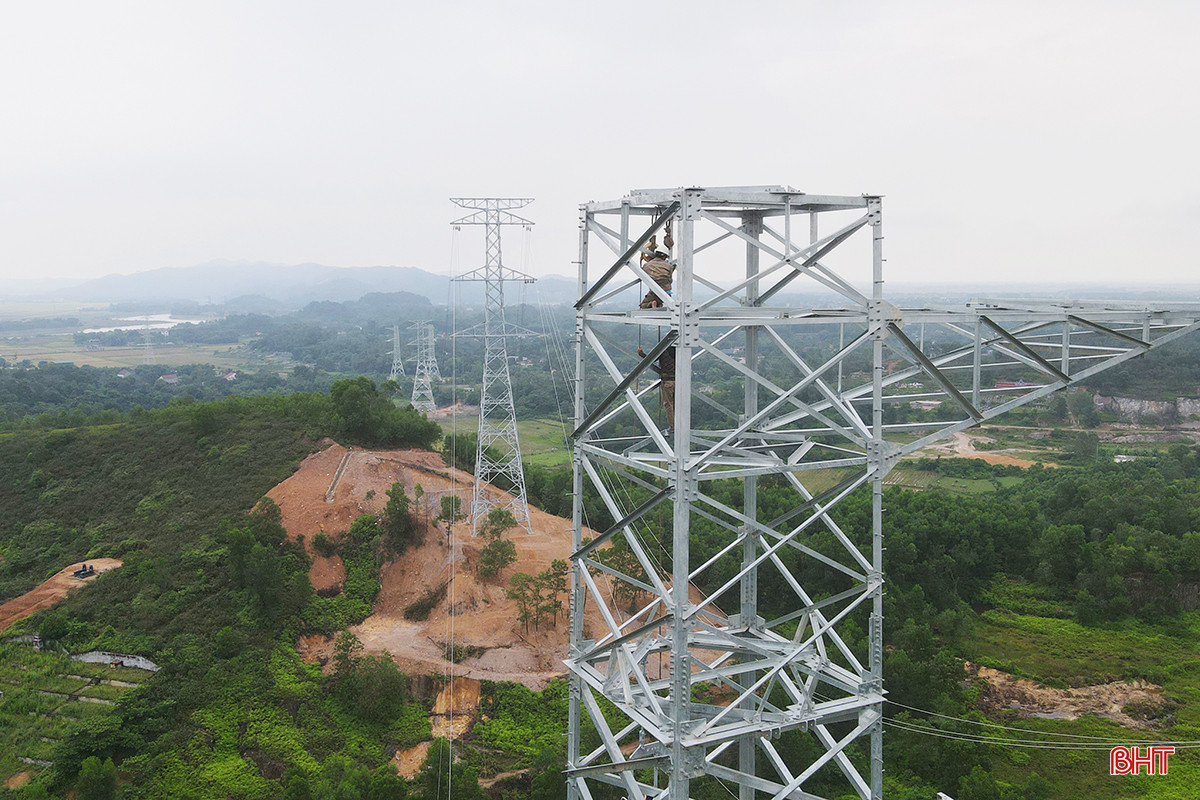

Trong 285 vị trí cột qua Hà Tĩnh, có 3 vị trí cột cao 145m thuộc địa phận xã Cẩm Mỹ và xã Cẩm Thạch (huyện Cẩm Xuyên). 3 cột này được dựng từ các cột ống - công nghệ lần đầu tiên được sử dụng tại dự án đường dây 500 kV mạch 3.

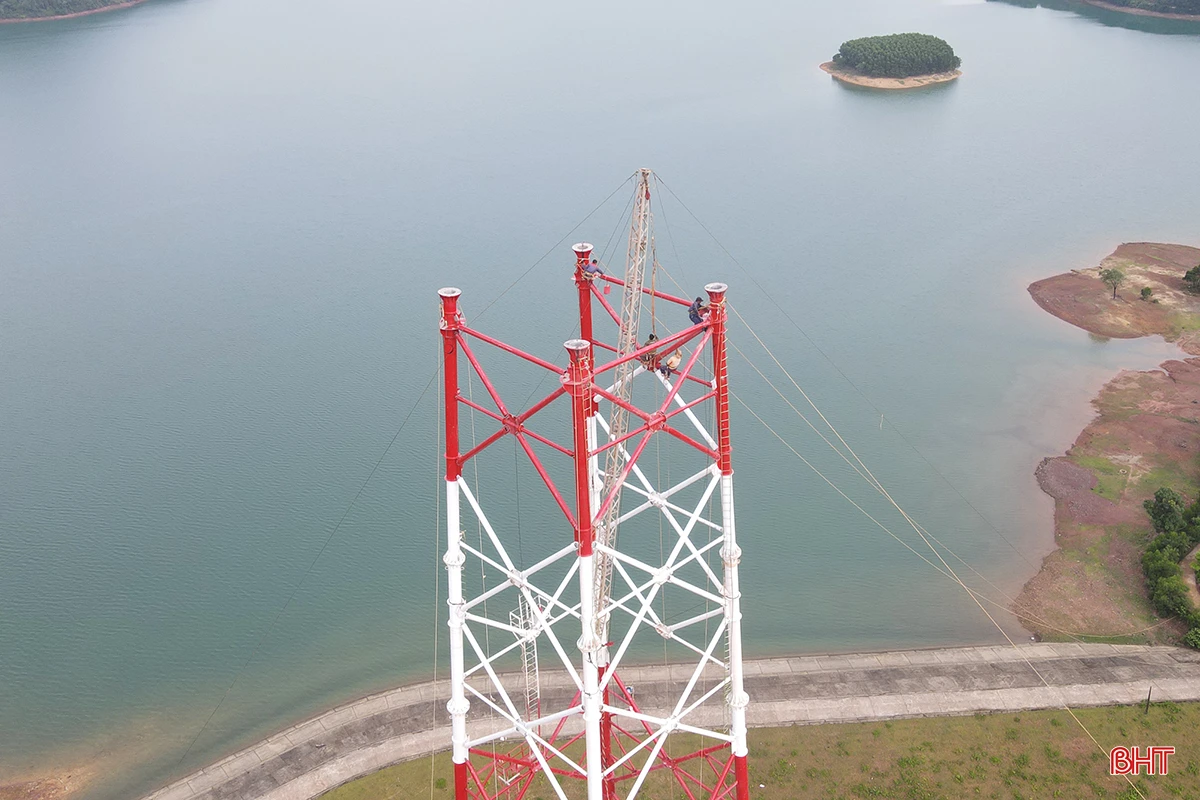

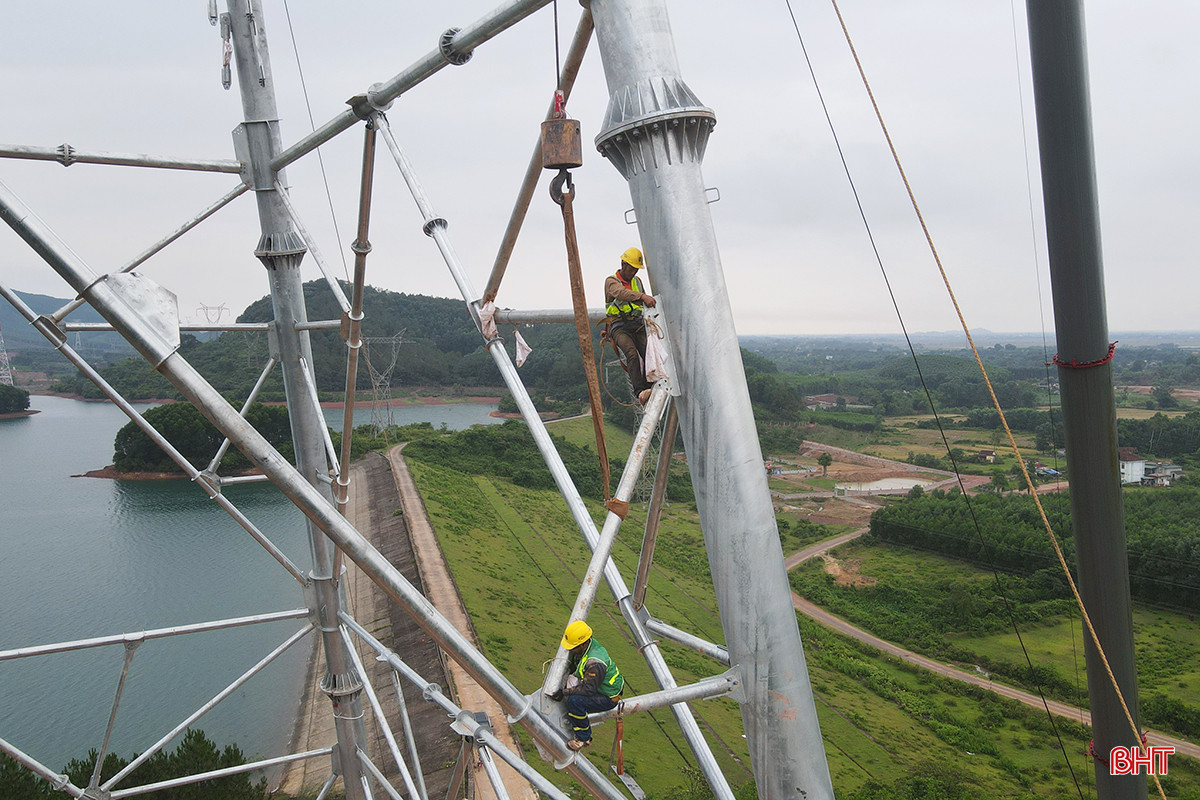

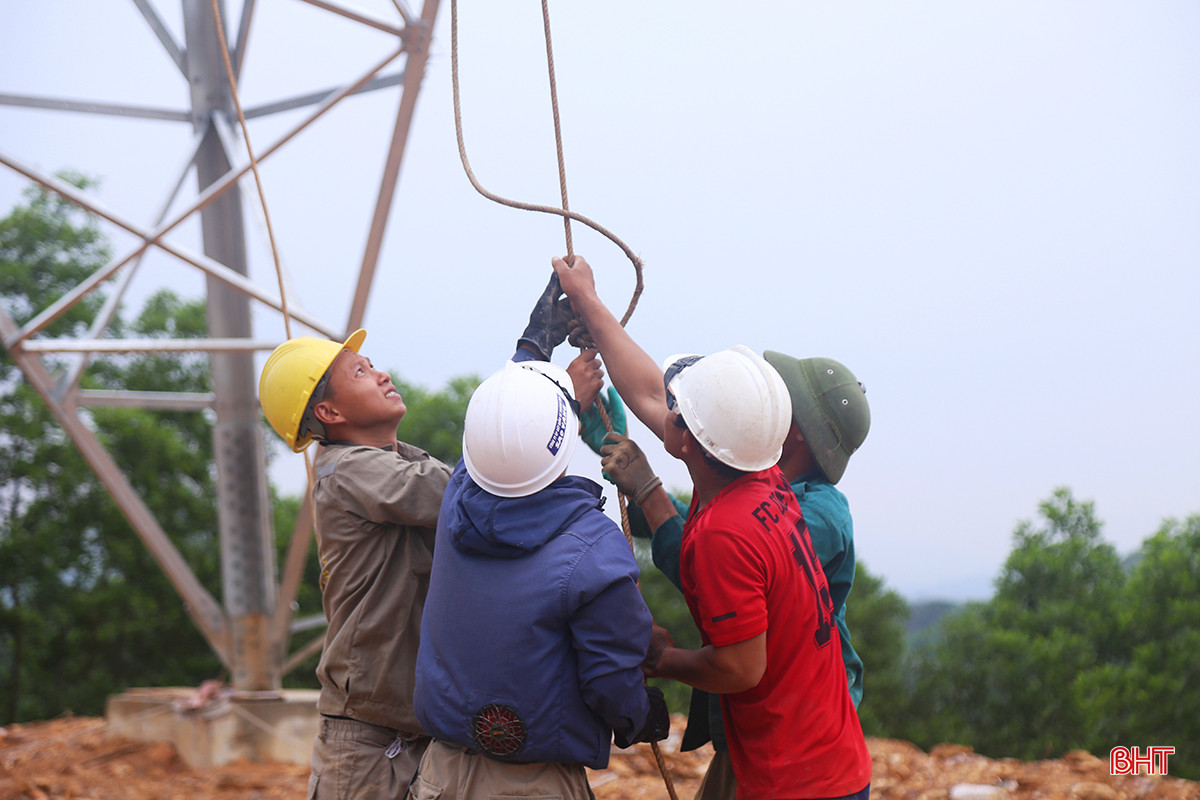

Quá trình thi công dự án đường dây 500 kV mạch 3, nhất là hạng mục dựng cột, phải làm việc ở độ cao hàng chục, thậm chí cả trăm mét so với mặt đất, các công nhân luôn được trang bị đầy đủ đồ bảo hộ để đảm bảo an toàn.
Theo yêu cầu của Chính phủ, Bộ Công thương và Tập đoàn Điện lực Việt Nam, dự án đường dây 500 kV mạch 3 phải hoàn thành trước ngày 30/6 để kịp đóng điện, đưa vào vận hành, vậy nên, chủ đầu tư đang chỉ đạo các nhà thầu tập trung nhân lực, vật lực đảm bảo tiến độ công trình.
Video: Những cột điện "khủng" trên tuyến đường dây 500 kV mạch 3 qua Hà Tĩnh.

Dự án đường dây 500 kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) dài khoảng 519 km, có tổng mức đầu tư trên 22 nghìn tỷ đồng, được chia thành 4 dự án thành phần, gồm: Quảng Trạch – Quỳnh Lưu, Quỳnh Lưu – Thanh Hóa, Nhà máy Nhiệt điện Nam Định I – Thanh Hóa và Nhà máy Nhiệt Điện Nam Định I – Phố Nối.

Dự án đi qua địa bàn 211 xã, phường của 43 huyện, thị xã thuộc 9 tỉnh gồm: Quảng Bình, Hà Tĩnh, Nghệ An, Thanh Hóa, Ninh Bình, Nam Định, Thái Bình, Hải Dương, Hưng Yên.

Dự án đóng vai trò chủ lực trong việc kết nối lưới điện liên miền, góp phần cung ứng điện cho miền Bắc trong thời gian tới với việc nâng cao độ dự trữ ổn định trên giao diện Bắc - Trung, bổ sung công suất từ các nguồn điện khu vực Bắc Trung Bộ về trung tâm phụ tải khu vực miền Bắc và truyền tải công suất các nhà máy nhiệt điện và năng lượng tái tạo khu vực Bắc Trung Bộ vào hệ thống điện quốc gia.

Khi hoàn thành tuyến truyền tải 500 kV mạch 3 từ Quảng Trạch, Quảng Bình đến Phố Nối, Hưng Yên sẽ đảm bảo truyền tải trên 20 tỷ kWh điện mỗi năm, đáp ứng thêm nhu cầu điện năng để phục vụ phát triển kinh tế cho miền Bắc.

Chủ đề Đường dây 500kV mạch 3 Quảng Trạch - Phố Nối

Đọc thêm

“Đầu kéo” đưa công nghiệp Hà Tĩnh tăng trưởng

“Đầu kéo” đưa công nghiệp Hà Tĩnh tăng trưởng

Công nghiệp chế biến, chế tạo và sản xuất, phân phối điện tiếp tục là hai động lực quan trọng đưa chỉ số sản xuất công nghiệp toàn tỉnh tăng trưởng tích cực. Để duy trì đà tăng trưởng, Hà Tĩnh tiếp tục khơi thông các nguồn lực, tạo thêm những động lực phát triển mới.
Đề xuất tính giá bán lẻ điện sinh hoạt theo giờ: Cần thí điểm và xây dựng lộ trình phù hợp

Đề xuất tính giá bán lẻ điện sinh hoạt theo giờ: Cần thí điểm và xây dựng lộ trình phù hợp

Đề xuất tính giá bán lẻ điện sinh hoạt theo giờ thu hút sự quan tâm của người dân Hà Tĩnh. Đại biểu Quốc hội và người dân cho rằng cơ quan có thẩm quyền cần nghiên cứu kỹ lưỡng, xây dựng lộ trình thí điểm áp dụng giá điện sinh hoạt theo khung giờ rồi mới tính tới việc triển khai rộng rãi.
Định hình tầm vóc mới cho cực tăng trưởng Vũng Áng

Định hình tầm vóc mới cho cực tăng trưởng Vũng Áng

Từ những quyết sách mới về quy hoạch, mở rộng không gian phát triển, sự xuất hiện của các dự án quy mô lớn tại Khu kinh tế Vũng Áng, Hà Tĩnh tiếp tục tập trung nguồn lực, quyết liệt triển khai các nhiệm vụ, từng bước hiện thực hóa mục tiêu đưa khu kinh tế này thành trung tâm công nghiệp - năng lượng - logistics của khu vực và cả nước.
Chỉ số sản xuất công nghiệp của Hà Tĩnh tăng hơn 42%

Chỉ số sản xuất công nghiệp của Hà Tĩnh tăng hơn 42%

Công nghiệp Hà Tĩnh khởi sắc trong 10 tháng qua với chỉ số sản xuất toàn ngành tăng 42,17% so với cùng kỳ năm 2025. Trong đó, động lực tăng trưởng chủ yếu đến từ công nghiệp chế biến - chế tạo và sản xuất - phân phối điện.
Xuất khẩu Hà Tĩnh trước áp lực "về đích"

Xuất khẩu Hà Tĩnh trước áp lực "về đích"

Năm 2026, Hà Tĩnh đặt mục tiêu kim ngạch xuất khẩu hàng hóa đạt 2,2 tỷ USD, tăng 10% so với năm 2025. Song, kết quả 10 tháng vẫn chưa đạt như kỳ vọng, tạo sức ép trong chặng cuối năm.
Giữ nhịp sản xuất điện trước áp lực phụ tải cuối năm

Giữ nhịp sản xuất điện trước áp lực phụ tải cuối năm

Nhu cầu điện phục vụ sản xuất - kinh doanh tăng cao dịp cuối năm đặt ra yêu cầu cấp thiết về bảo đảm nguồn cung an toàn, liên tục. Các nhà máy điện tại Hà Tĩnh tập trung duy trì độ khả dụng của tổ máy, linh hoạt phương án vận hành, tận dụng thời cơ phát điện.
Doanh nghiệp Hà Tĩnh tăng tốc giai đoạn "nước rút"

Doanh nghiệp Hà Tĩnh tăng tốc giai đoạn "nước rút"

Chủ động thích ứng với biến động thị trường, linh hoạt triển khai các giải pháp điều hành, tăng tốc sản xuất, kinh doanh, cộng đồng doanh nghiệp Hà Tĩnh đang nỗ lực về đích kế hoạch năm 2026.
Nhận diện khó khăn, Hà Tĩnh tăng tốc giải ngân vốn đầu tư công

Nhận diện khó khăn, Hà Tĩnh tăng tốc giải ngân vốn đầu tư công

Thời tiết bất lợi, vật liệu khan hiếm, vướng mắc mặt bằng… gây ảnh hưởng tiến độ thi công các công trình ở Hà Tĩnh. Các chủ đầu tư, nhà thầu đang linh hoạt nhiều giải pháp, đẩy nhanh tiến độ thi công, tăng tốc giải ngân vốn đầu tư công những tháng cuối năm.
Doanh nghiệp chung sức, tỉnh đồng hành tạo đà phát triển

Doanh nghiệp chung sức, tỉnh đồng hành tạo đà phát triển

Đằng sau những chuyển động tích cực của nền kinh tế Hà Tĩnh là nỗ lực đầu tư, sản xuất, kinh doanh và tinh thần vượt khó của cộng đồng doanh nghiệp (DN). Trong hành trình tạo đột phá phát triển, sự đồng hành của DN cùng những nỗ lực kiến tạo môi trường đầu tư kinh doanh thuận lợi của tỉnh đang góp phần khơi thông nguồn lực, nâng cao sức cạnh tranh và thực hiện mục tiêu tăng trưởng.
Xin chào,
Tôi là Chatbot của
Báo Hà Tĩnh
Hãy hỏi tôi bất kỳ điều gì bạn cần biết về
Báo Hà Tĩnh nhé. Tôi sẵn sàng hỗ trợ!
