Tăng tốc trên công trường trọng điểm đường dây 500kV mạch 3

(Baohatinh.vn) - Gác lại kỳ lễ 30/4 - 1/5, nhà thầu thi công đường dây 500 kV mạch 3 Quảng Trạch - Quỳnh Lưu đoạn qua Hà Tĩnh đang nỗ lực vượt khó, đáp ứng tiến độ theo yêu cầu.

Dự án đường dây 500 kV Quảng Trạch - Quỳnh Lưu đoạn qua Hà Tĩnh dài khoảng 141,52 km, gồm 285 vị trí thuộc địa bàn TX Kỳ Anh và các huyện Kỳ Anh, Cẩm Xuyên, Thạch Hà, Hương Khê, Can Lộc, Vũ Quang, Đức Thọ, Hương Sơn.

Theo kế hoạch, công trường thi công đường dây 500 kV tại các xã Cẩm Duệ, Cẩm Mỹ (Cẩm Xuyên) sẽ thi công xuyên lễ 30/4 - 1/5. Những ngày này, từng tốp kỹ sư, công nhân thuộc Công ty CP Tập đoàn PC1 (Hà Nội) miệt mài với việc đúc móng, dựng cột, cùng các phương tiện, quyết tâm chạy đua với thời gian, hoàn thành dựng cột 100% vị trí trước ngày 30/5/2024.

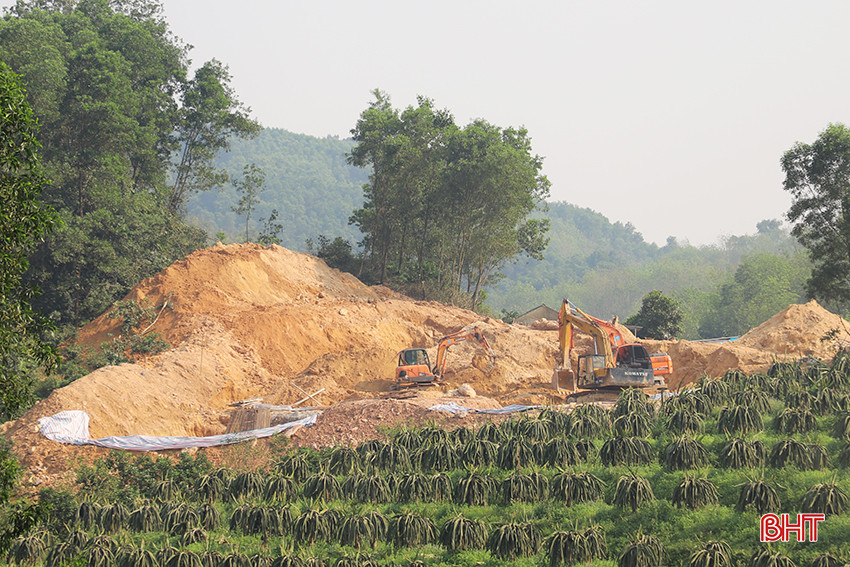

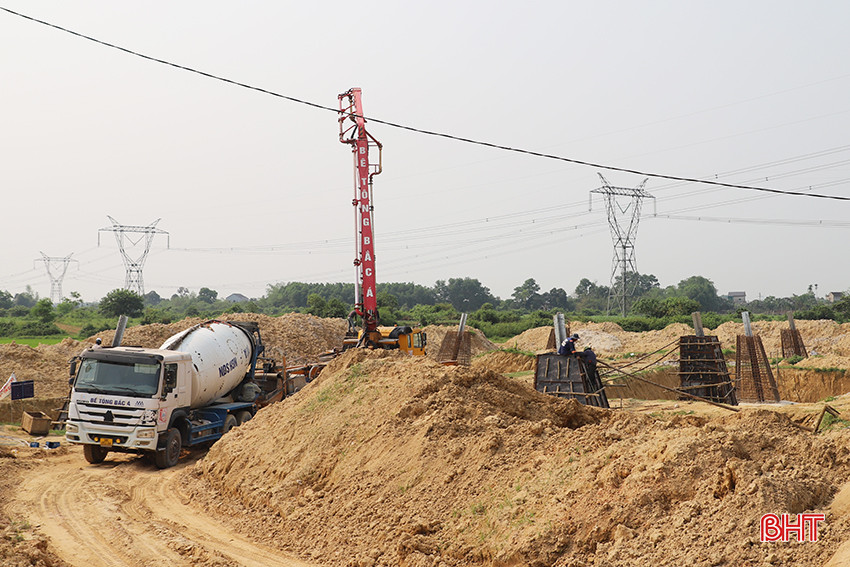

Công ty CP Tập đoàn PC1 (Hà Nội) thi công đường dây 500kV Quảng Trạch - Quỳnh Lưu đoạn qua huyện Cẩm Xuyên.

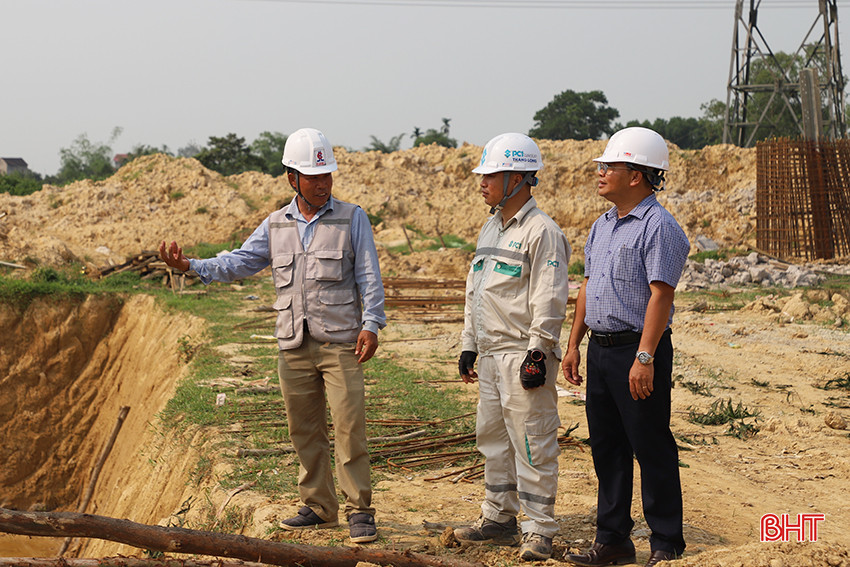

Ông Phạm Văn Minh - cán bộ kế hoạch, điều hành Công ty CP Tập đoàn PC1 cho biết: “Đơn vị đã hoàn thành đúc bê tông móng 16/16 vị trí tại huyện Cẩm Xuyên và đang tập trung nhân lực, máy móc tiến hành dựng cột. Quá trình thi công có gặp bất lợi về thời tiết nên ảnh hưởng đến tiến độ. Đặc biệt, tại vị trí thi công số 162 trên đồi núi cao thuộc xã Cẩm Duệ phải làm đường công vụ, việc vận chuyển vật liệu rất khó khăn. Chúng tôi đang huy động tối đa máy móc, phương tiện, sử dụng nhân lực tại chỗ và hợp đồng thêm công nhân của nhà thầu địa phương để sớm hoàn thành các hạng mục”.

Ông Phạm Văn Thắng - Phó Chủ tịch UBND huyện Cẩm Xuyên cho biết: “Dự án đường dây 500 kV Quảng Trạch - Quỳnh Lưu qua huyện Cẩm Xuyên dài 30,46 km với 62 vị trí; 9 xã bị ảnh hưởng. Hiện nay, chính quyền địa phương đã bàn giao 62/62 vị trí móng cột và đang tiếp tục bàn giao hành lang tuyến để các nhà thầu thi công dự án”.

Dự án đường dây 500 kV Quảng Trạch - Quỳnh Lưu đoạn qua huyện Thạch Hà dài 12,035 km, với diện tích bị ảnh hưởng là 34,1 ha, thuộc địa bàn 4 xã (Ngọc Sơn, Lưu Vĩnh Sơn, Thạch Xuân và Nam Điền). Các đơn vị thi công đang tập trung vận chuyển thiết bị, vật liệu lên các khu vực thi công để đẩy nhanh tiến độ.

Tại vị trí số 12, xã Ngọc Sơn, Công ty Thái An (Nghệ An) đã hoàn thành việc san lấp mặt bằng, đào hố móng, đúc bê tông móng và đang tiến hành dựng cột. Ông Phạm Thanh Tuấn - Đội trưởng Đội thi công Công ty Thái An cho hay: “Chúng tôi đảm nhận thi công nhiều vị trí móng cột tại huyện Thạch Hà. Được sự hỗ trợ của chính quyền địa phương và chủ đầu tư, đến nay, đơn vị đã hoàn thành khoảng 60% khối lượng công việc và đang tập trung dựng cột, đảm bảo tiến độ đã cam kết”.

Trên công trường thi công đường dây 500kV mạch 3 tại vị trí số 12, xã Ngọc Sơn (Thạch Hà).

Theo ghi nhận, các vị trí móng cột phần lớn nằm ở khu vực núi cao nên khá bất lợi cho quá trình thi công. Cụ thể, các vị trí từ 14-49 thuộc dãy Hoành Sơn (TX Kỳ Anh) có địa hình cao, gây khó khăn cho các nhà thầu từ việc mở đường công vụ, tiếp cận vị trí thi công cho đến việc vận chuyển, cung ứng thiết bị, vật liệu.

Ngoài ra, đường dây 500 kV Quảng Trạch - Quỳnh Lưu đoạn qua khu vực này song song với đường dây 500 kV Quảng Trạch - Vũng Áng nên quá trình nổ mìn, phá đá phải đặc biệt cẩn trọng. Tuy vậy, với quyết tâm tổng lực các giải pháp, “khó ở đâu, gỡ ở đó”, các nhà thầu đã nỗ lực triển khai dự án đảm bảo tiến độ.

Thời gian qua, tỉnh Hà Tĩnh đã chỉ đạo quyết liệt, ban hành các chính sách để đẩy nhanh tiến độ GPMB dự án đường dây 500kV Quảng Trạch - Quỳnh Lưu đoạn qua địa bàn; thường xuyên quan tâm chỉ đạo, tạo điều kiện trong quá trình thi công dự án. Hà Tĩnh đã bàn giao mặt bằng 285/285 vị trí móng cột. Về phần hành lang tuyến tỉnh đã phê duyệt bồi thường 250/285 khoảng cột, bàn giao mặt bằng 214/285 khoảng cột. Hiện nay, các đơn vị thi công đã hoàn thành đúc 167/285 vị trí móng, đang thi công 118 vị trí, hoàn thành dựng 15 cột và đang dựng 42 cột; tiếp tục bàn giao mặt bằng hành lang tuyến để đảm bảo tiến độ theo kế hoạch.

Chủ đầu tư tiếp tục chỉ đạo, hỗ trợ sát sao để các nhà thầu đảm bảo điều kiện thi công tốt nhất.

Ông Bùi Xuân Thái - Phó Trưởng phòng Kỹ thuật, Ban Quản lý dự án các công trình điện Miền Trung (đơn vị chủ đầu tư) thông tin: “Đường dây 500kV Quảng Trạch - Quỳnh Lưu là dự án trọng điểm quốc gia, góp phần quan trọng đảm bảo an ninh năng lượng, phục vụ phát triển kinh tế đất nước nên dù trong bối cảnh thi công nhiều khó khăn, chủ đầu tư đã luôn hỗ trợ, động viên các nhà thầu triển khai các giải pháp nhằm đẩy nhanh tiến độ. Chủ đầu tư tiếp tục chỉ đạo, hỗ trợ sát sao để các nhà thầu đảm bảo các điều kiện thi công tốt nhất, phấn đấu ngày 30/4/2024 hoàn thành việc thi công móng, đến ngày 30/5/2024 hoàn thành dựng cột và từ ngày 20/6/2024 bắt đầu kéo dây, đưa vào khai thác chậm nhất vào ngày 30/6/2024 đáp ứng tiến độ mà Thủ tướng Chính phủ giao”.

Đọc thêm

Công ty Điện lực Hà Tĩnh ký kết quy chế phối hợp với 6 xã

Công ty Điện lực Hà Tĩnh ký kết quy chế phối hợp với 6 xã

Công ty Điện lực Hà Tĩnh và 6 xã Cẩm Xuyên, Cẩm Bình, Cẩm Duệ, Cẩm Hưng, Thiên Cầm, Yên Hòa đã ký kết quy chế phối hợp nhằm tăng cường công tác bảo đảm an toàn điện, thúc đẩy phát triển điện mặt trời mái nhà, sử dụng điện tiết kiệm, hiệu quả.
Giá điện giảm 2%: Giảm áp lực chi phí, góp sức kiềm chế lạm phát

Giá điện giảm 2%: Giảm áp lực chi phí, góp sức kiềm chế lạm phát

Tập đoàn Điện lực Việt Nam quyết định giảm giá bán lẻ điện bình quân 2% từ ngày 1/11/2026. Điều chỉnh này không chỉ giúp người dân, doanh nghiệp Hà Tĩnh tiết giảm chi phí sản xuất mà còn góp phần ổn định giá cả hàng hóa trên thị trường, kiềm chế lạm phát, ổn định kinh tế vĩ mô.
Kỳ vọng khi 2 tuyến tránh QL 1 ở Hà Tĩnh được mở rộng lên 4 làn xe cơ giới

Kỳ vọng khi 2 tuyến tránh QL 1 ở Hà Tĩnh được mở rộng lên 4 làn xe cơ giới

Việc đầu tư mở rộng 2 tuyến tránh góp phần tháo gỡ điểm nghẽn trên quốc lộ 1, giảm chi phí vận tải, thời gian lưu thông và nâng cao năng lực thông hành, hiệu quả khai thác, tạo điều kiện thuận lợi cho giao thương hàng hóa, thu hút đầu tư và phát triển kinh tế - xã hội của Hà Tĩnh.
“Đầu kéo” đưa công nghiệp Hà Tĩnh tăng trưởng

“Đầu kéo” đưa công nghiệp Hà Tĩnh tăng trưởng

Công nghiệp chế biến, chế tạo và sản xuất, phân phối điện tiếp tục là hai động lực quan trọng đưa chỉ số sản xuất công nghiệp toàn tỉnh tăng trưởng tích cực. Để duy trì đà tăng trưởng, Hà Tĩnh tiếp tục khơi thông các nguồn lực, tạo thêm những động lực phát triển mới.
Đề xuất tính giá bán lẻ điện sinh hoạt theo giờ: Cần thí điểm và xây dựng lộ trình phù hợp

Đề xuất tính giá bán lẻ điện sinh hoạt theo giờ: Cần thí điểm và xây dựng lộ trình phù hợp

Đề xuất tính giá bán lẻ điện sinh hoạt theo giờ thu hút sự quan tâm của người dân Hà Tĩnh. Đại biểu Quốc hội và người dân cho rằng cơ quan có thẩm quyền cần nghiên cứu kỹ lưỡng, xây dựng lộ trình thí điểm áp dụng giá điện sinh hoạt theo khung giờ rồi mới tính tới việc triển khai rộng rãi.
Định hình tầm vóc mới cho cực tăng trưởng Vũng Áng

Định hình tầm vóc mới cho cực tăng trưởng Vũng Áng

Từ những quyết sách mới về quy hoạch, mở rộng không gian phát triển, sự xuất hiện của các dự án quy mô lớn tại Khu kinh tế Vũng Áng, Hà Tĩnh tiếp tục tập trung nguồn lực, quyết liệt triển khai các nhiệm vụ, từng bước hiện thực hóa mục tiêu đưa khu kinh tế này thành trung tâm công nghiệp - năng lượng - logistics của khu vực và cả nước.
Xin chào,
Tôi là Chatbot của
Báo Hà Tĩnh
Hãy hỏi tôi bất kỳ điều gì bạn cần biết về
Báo Hà Tĩnh nhé. Tôi sẵn sàng hỗ trợ!
