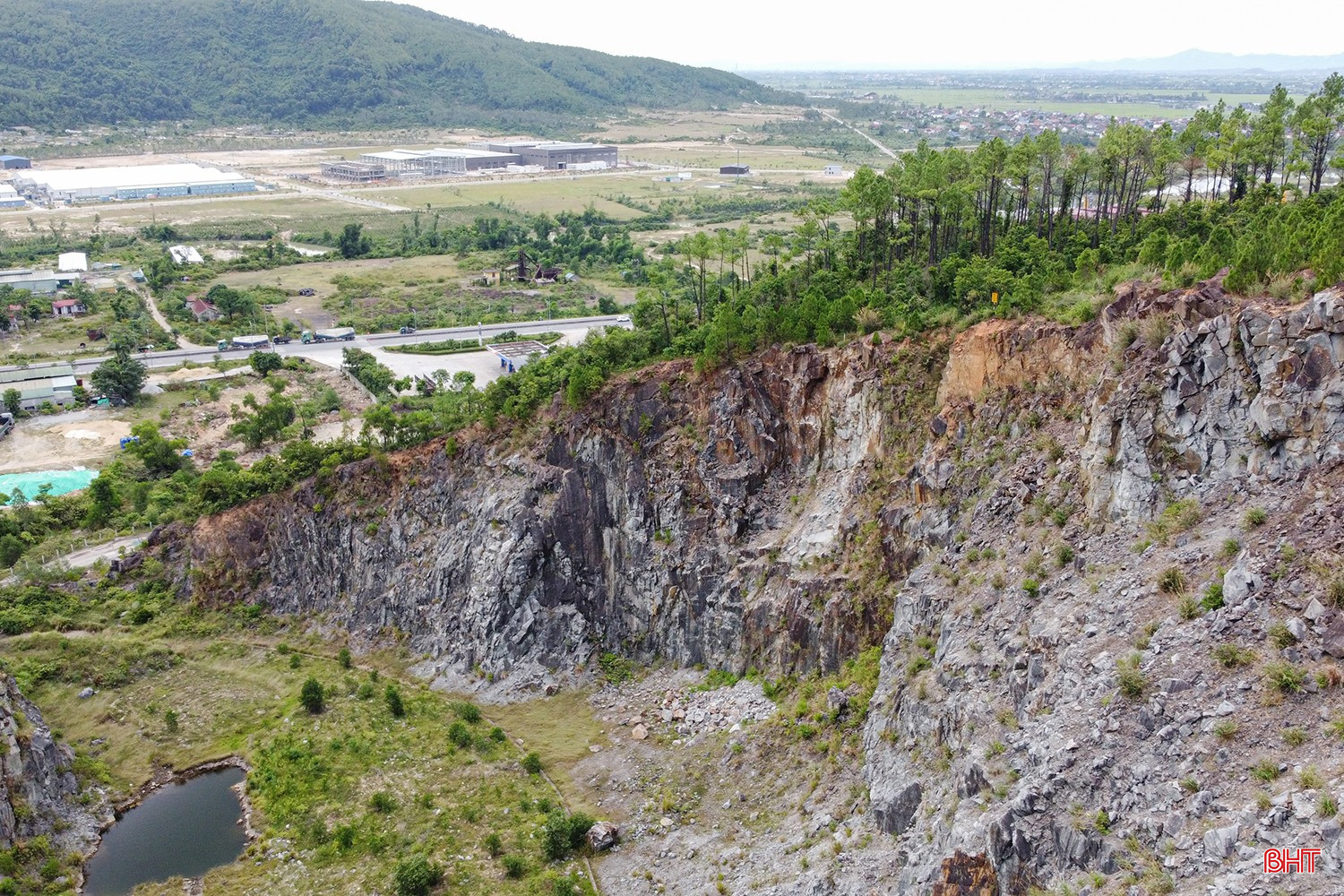

(Baohatinh.vn) - Sau khi đóng cửa mỏ đá Mồng Gà (phường Nam Hồng Lĩnh, Hà Tĩnh), hiện trạng khu vực mỏ phải đưa về trạng thái an toàn, bảo vệ khoáng sản còn lại chưa khai thác và bàn giao cho địa phương để quản lý.
UBND tỉnh Hà Tĩnh vừa ban hành Quyết định số 1872/QĐ-UBND ngày 22/7/2026 về việc đóng cửa mỏ khoáng sản tại khu vực núi Mồng Gà, thuộc địa bàn phường Nam Hồng Lĩnh. Trước đó, mỏ đá được UBND tỉnh cấp phép cho Công ty CP Phát triển công nghiệp xây lắp và thương mại Hà Tĩnh khai thác từ năm 1997.Tổng diện tích khu vực đóng cửa mỏ là 9,68ha, bao gồm 8ha khu vực mỏ và 1,68ha khu vực bãi chế biến. Ranh giới đóng cửa mỏ được xác định cụ thể theo các điểm khép góc và bản đồ khu vực đóng cửa mỏ.Khảo sát tại thực địa, một số cơ sở vật chất phục vụ cho hoạt động khai thác đá đã được đơn vị tháo dỡ và lắp đặt biển cảnh báo lớn ngay từ lối vào mỏ.

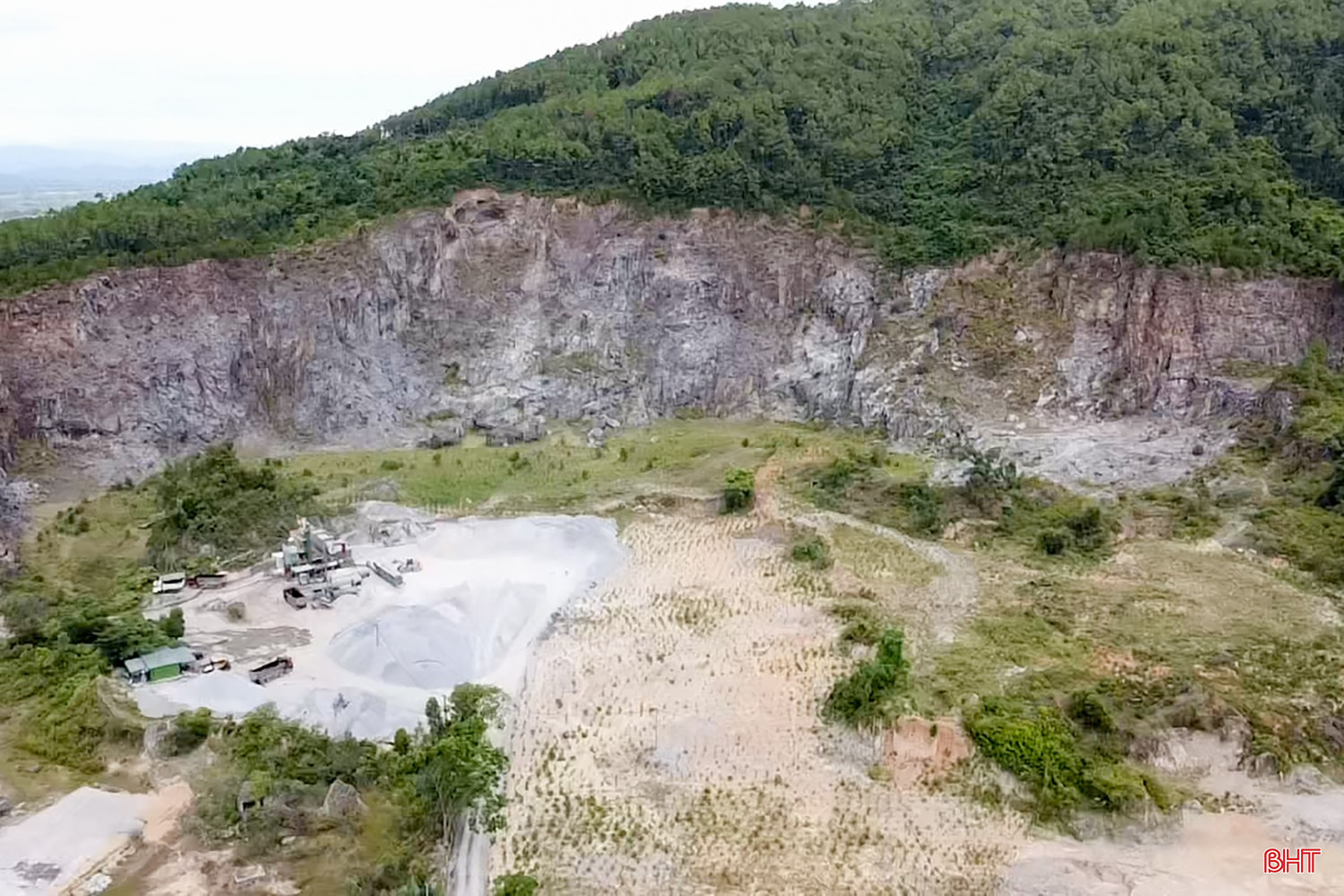

Tại các tầng khai thác, những khối đá treo tiềm ẩn nguy cơ mất an toàn đã được xử lý; khoảng 2.700 m³ đá treo được cạy gỡ, cùng với khoảng 4.000 m³ đá thải được xúc bốc, vận chuyển ra khỏi khu vực chân moong. So với thời điểm mỏ còn hoạt động, hiện trạng khu vực đã thông thoáng hơn, giảm đáng kể nguy cơ sạt lở đá.
Song song với xử lý hiện trạng khai thác, doanh nghiệp cũng tập trung hoàn thiện các hạng mục bảo đảm an toàn lâu dài. Hệ thống mương thoát nước bằng đá hộc với tổng chiều dài hơn 1,5 km đã được xây dựng bao quanh khu vực moong và bãi chế biến nhằm hạn chế xói lở khi mùa mưa đến.Dọc khu vực mỏ, hàng rào thép gai được lắp đặt liên tục, xen kẽ là các biển cảnh báo nguy hiểm để ngăn người dân tự ý vào khu vực khai thác cũ.

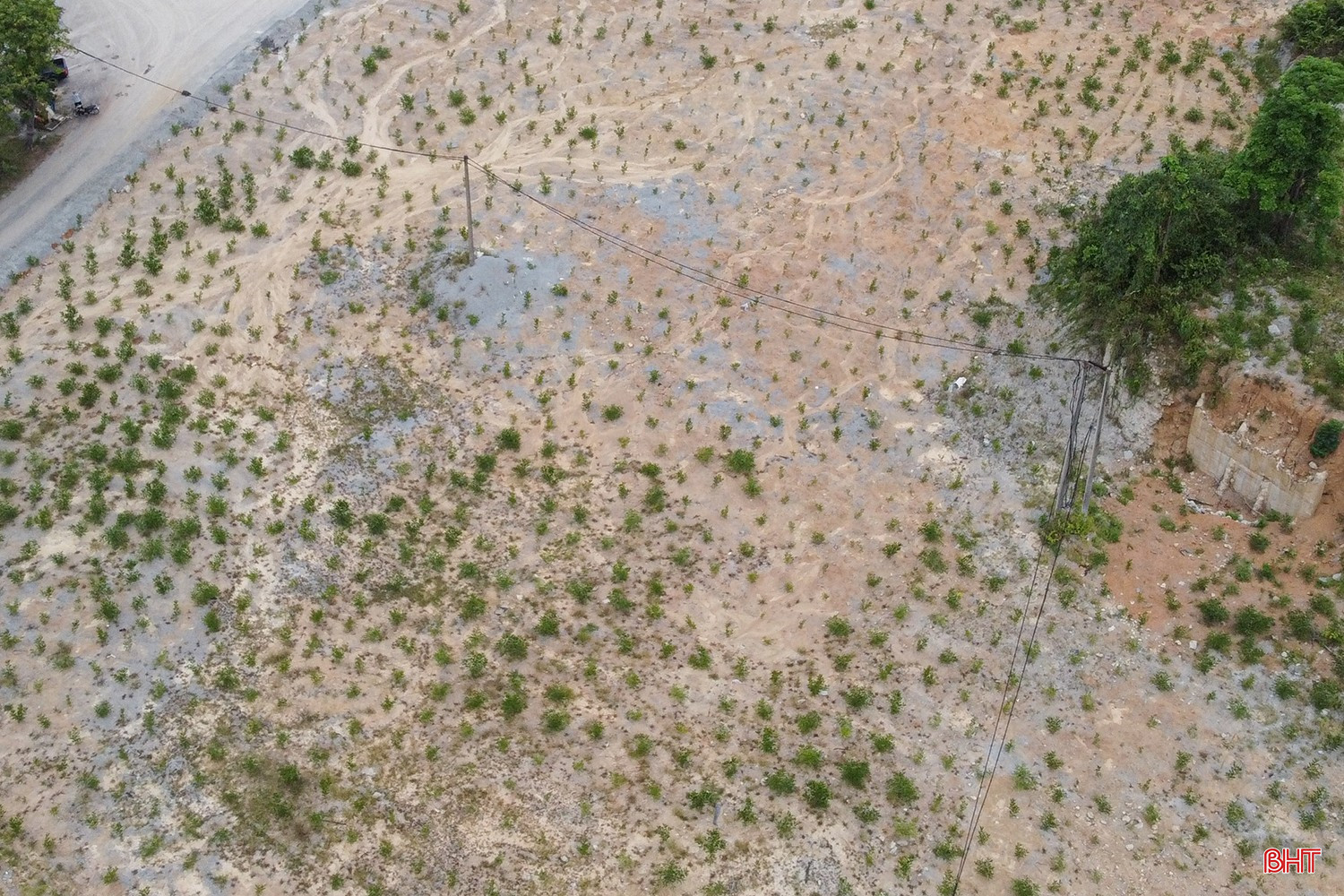

Song song với việc bảo đảm an toàn, công tác cải tạo, phục hồi môi trường cũng được triển khai đồng bộ. Đáy moong khai thác và khu vực bãi chế biến được san gạt, cải tạo mặt bằng, phủ đất và trồng cây keo theo đúng phương án đã được phê duyệt. Những mảng xanh đang dần thay thế bề mặt đá trơ trọi trước đây, góp phần cải thiện cảnh quan, hạn chế xói mòn và từng bước phục hồi môi trường sau khai thác.
Đại diện Công ty Cổ phần Phát triển công nghiệp xây lắp và thương mại Hà Tĩnh cho biết, quá trình thực hiện đề án đóng cửa mỏ được đơn vị triển khai theo từng giai đoạn, bám sát các yêu cầu kỹ thuật và phương án đã được phê duyệt. Bên cạnh việc xử lý các nguy cơ mất an toàn sau khai thác, đơn vị cũng tập trung cải tạo địa hình, xây dựng hệ thống thoát nước, lắp đặt các công trình bảo vệ và phủ xanh khu vực mỏ.Theo hồ sơ nghiệm thu, toàn bộ 9 hạng mục của đề án đóng cửa mỏ đều đã được xác nhận hoàn thành 100% khối lượng, từ xử lý đá treo, thu dọn đá thải, tháo dỡ công trình, xây dựng hệ thống thoát nước đến lắp đặt hàng rào, biển cảnh báo và phục hồi môi trường. Đây là cơ sở để UBND tỉnh ban hành quyết định đóng cửa mỏ và thực hiện các bước tiếp theo trong việc bàn giao khu vực cho địa phương quản lý.Sau khi hoàn tất các thủ tục, khu vực mỏ đá Mồng Gà sẽ được giao cho chính quyền địa phương quản lý, đồng thời tiếp tục được theo dõi, duy tu các hạng mục phục hồi môi trường theo quy định. Việc đóng cửa mỏ không chỉ đánh dấu chặng cuối của một dự án khai thác kéo dài gần ba thập kỷ mà còn là bước chuyển từ khai thác tài nguyên sang phục hồi môi trường, bảo đảm an toàn và sử dụng hiệu quả quỹ đất sau khai thác.
