(Baohatinh.vn) - Nhờ tập trung chỉnh trang lưới điện theo tiêu chuẩn 5S, Điện lực Đức Thọ (Công ty Điện lực Hà Tĩnh) đã giảm thiểu được các sự cố trên lưới, nâng cao độ tin cậy cung cấp điện.

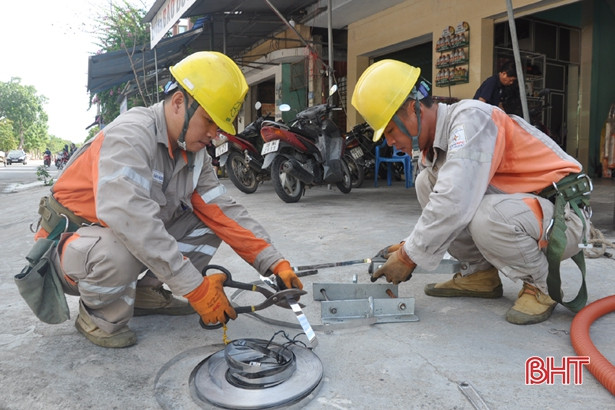

Từ đầu năm lại nay, Điện lực Đức Thọ đã thực hiện 12 lượt ra quân với gần 400 lượt người tham gia chỉnh trang hệ thống lưới điện trung thế và hạ thế.

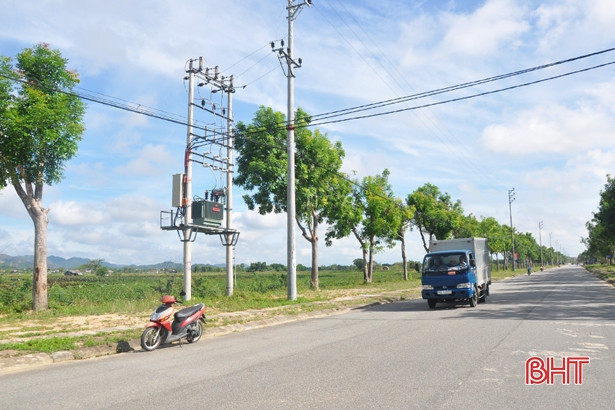

Theo đó, đơn vị đã thực hiện chỉnh trang 96 vị trí cột hạ thế, chỉnh trang 35 km đường dây trung thế (đạt 67,5% kế hoạch Công ty Điện lực Hà Tĩnh giao).

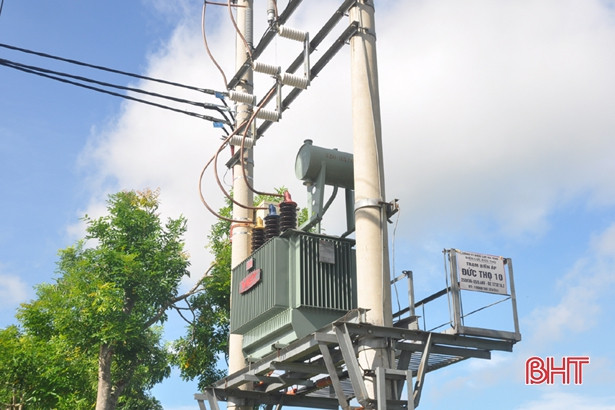

Riêng với phần việc chỉnh trang trạm biến áp, Điện lực Đức Thọ đã hoàn thành chỉnh trang 25 trạm biến áp (đạt 192,31% kế hoạch Công ty Điện lực Hà Tĩnh giao).

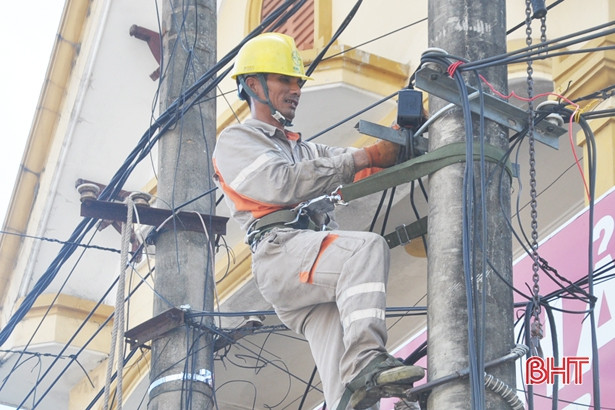

Bên cạnh đó, Điện lực Đức Thọ cũng vừa tiến hành thay mới toàn bộ hệ thống cột, xà, sứ và dây từ vị trí số 1 đến vị trí số 18 (chiều dài trên 2 km) thuộc tuyến đường Nguyễn Thị Minh Khai (thị trấn Đức Thọ), tạo diện mạo khang trang cho tuyến đường trung tâm của thị trấn Đức Thọ.

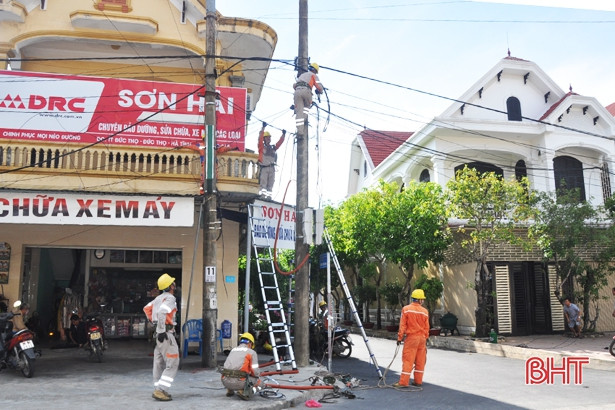

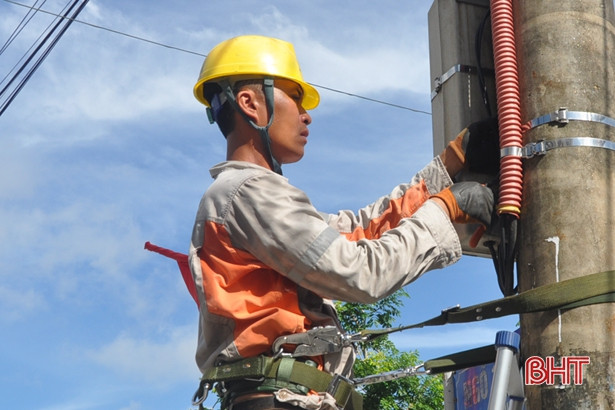

Đơn vị cũng kết hợp cùng các nhà mạng viễn thông đi lại dây cáp quang, luồn cáp vào giá đỡ, giải phóng hành lang trên các tuyến đường chính, đồng thời, vệ sinh lại hệ thống cột điện...

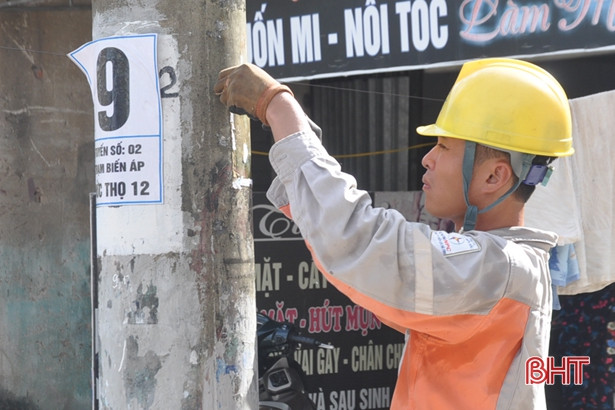

Chỉnh trang hòm, hộp công tơ đạt chuẩn.
Ông Hà Trọng Thể - Giám đốc Điện lực Đức Thọ cho biết: “Chỉnh trang hệ thống lưới điện theo tiêu chuẩn 5S là việc làm thường xuyên, liên tục của cán bộ, công nhân trong đơn vị. Nhờ chỉnh trang bài bản mà hệ thống lưới điện sạch đẹp, an toàn; giảm thiểu các sự cố trên lưới, nâng cao độ tin cậy cung cấp điện. Việc chỉnh trang lưới điện càng có ý nghĩa khi mùa mưa bão đang cận kề”.
Ngành Xây dựng Hà Tĩnh đang từng bước ứng dụng nhiều công nghệ hiện đại trong thiết kế, thi công nhằm nâng cao hiệu quả, tiết kiệm chi phí, hướng tới mục tiêu phát triển bền vững.
Dự án Khu công nghiệp phía Tây thành phố Hà Tĩnh (nay thuộc xã Toàn Lưu) đi vào hoạt động sẽ mở ra nhiều cơ hội lớn cho các nhà đầu tư trong và ngoài nước.
Dự án đường Xô Viết Nghệ Tĩnh kéo dài về phía Đông (Hà Tĩnh) với tổng mức đầu tư gần 1.500 tỷ đồng đang được các đơn vị đẩy nhanh tiến độ thi công trên cơ sở nỗ lực gỡ vướng về mặt bằng.
UBND tỉnh Hà Tĩnh đã chỉ đạo cập nhật danh mục các dự án nguồn và lưới điện được xác định trong Quy hoạch, Kế hoạch thực hiện Quy hoạch điện VIII điều chỉnh vào Quy hoạch tỉnh.
Tập đoàn Điện lực Việt Nam phải chịu thâm hụt lũy kế khoảng 50.000 tỷ đồng, đó là chưa kể 21.800 tỷ đồng chênh lệch tỷ giá do các hợp đồng mua điện từ nguồn vốn vay ngoại tệ.
KCN Bắc Hồng Lĩnh (Hà Tĩnh) được định hướng phát triển theo mô hình khu công nghiệp chuyên ngành, đầu tư xây dựng đồng bộ hạ tầng kỹ thuật, hiện đại, có hệ thống công trình dịch vụ, tiện ích
Sau khi đi vào hoạt động, KCN Hạ Vàng sẽ thúc đẩy đầu tư phát triển sản xuất công nghiệp của xã Can Lộc (Hà Tĩnh), tăng thu ngân sách địa phương và các vùng phụ cận.
Chỉ số sản xuất công nghiệp của Hà Tĩnh tháng 8/2025 tăng 9,53% so với tháng trước, song lại giảm 1,46% so với cùng kỳ năm 2024, cho thấy vẫn còn nhiều khó khăn.
Hà Tĩnh là một trong 22 địa phương có tỷ lệ ước giải ngân đạt từ mức bình quân chung cả nước trở lên, cùng với Thanh Hóa, Nghệ An, Quảng Ninh, TP. Hồ Chí Minh...
Hà Tĩnh thường xuyên chịu ảnh hưởng nặng nề của mưa bão và cũng là địa phương có khá nhiều đập, hồ chứa thủy điện lớn nhỏ. Vì vậy, công tác đảm bảo an toàn đập, hồ chứa thủy điện cần được đặc biệt chú trọng.
Hà Tĩnh đặt mục tiêu đến năm 2030 trên địa bàn tỉnh có 45 cụm công nghiệp (CCN) với tổng diện tích 1.981,84 ha và sau năm 2030 sẽ mở rộng lên 2.241,84 ha.
Trước việc nhiều người dân phản ánh tiền điện tháng 8 tăng cao bất thường, Công ty Điện lực Hà Tĩnh đã phối hợp với các cơ quan chức năng tiến hành đã kiểm tra, kiểm định công tơ của một số hộ dân.
Phó Thủ tướng Nguyễn Chí Dũng yêu cầu các bộ, ngành, địa phương liên quan đẩy mạnh triển khai 5 dự án thành phần đường bộ cao tốc Bắc - Nam phía Đông có kế hoạch hoàn thành trong năm 2025 trên địa bàn 2 tỉnh Hà Tĩnh, Quảng Trị.
Tổ máy số 1 của Nhà máy Nhiệt điện Vũng Áng II hòa lưới điện vào cuối tháng 7/2025 đã góp phần quan trọng đưa chỉ số sản xuất công nghiệp tháng 8 của Hà Tĩnh tăng 9,53% so với tháng trước.
17 khu tái định cư dự án đường sắt tốc độ cao trên trục Bắc – Nam ở Hà Tĩnh đã được phê duyệt quy hoạch chi tiết, chấp thuận quy hoạch tổng mặt bằng và đang triển khai các bước tiếp theo.
Đến nay, Khu kinh tế Vũng Áng và Khu kinh tế Cửa khẩu quốc tế Cầu Treo có 185 dự án đầu tư, đóng góp quan trọng cho phát triển kinh tế - xã hội Hà Tĩnh.
Tại Khu kinh tế Vũng Áng, tỉnh Hà Tĩnh, hàng nghìn công nhân, người lao động vẫn miệt mài làm việc xuyên kỳ nghỉ lễ, duy trì nhịp độ sản xuất, kinh doanh.
Xác định vật liệu xây dựng là "chìa khoá" quyết định sự thành bại của các dự án trọng điểm nên các sở, ngành, địa phương, doanh nghiệp ở Hà Tĩnh đang nỗ lực giải bài toán này.
Bài học kinh nghiệm từ quá trình triển khai các dự án trọng điểm quốc gia sẽ là “chìa khóa” giúp Hà Tĩnh GPMB dự án đường sắt tốc độ cao trên trục Bắc - Nam đảm bảo tiến độ.
Vinamilk vinh dự được lựa chọn là một trong những đơn vị tiêu biểu tham gia Triển lãm Thành tựu Đất nước, nhân dịp kỷ niệm 80 năm Quốc khánh (1945 - 2025).
Với việc cao tốc Vũng Áng - Bùng được đưa vào khai thác, tuyến cao tốc Bắc - Nam qua Hà Tĩnh đã thông suốt, tài xế phấn khởi khi rút ngắn được thời gian di chuyển.
Công ty Điện lực Hà Tĩnh đang gấp rút triển khai các phương án bảo vệ lưới điện, đẩy mạnh công tác tuyên truyền, nâng cao ý thức sử dụng an toàn điện trong Nhân dân.
