Giảm tổn thất điện năng, nâng cao hiệu quả vận hành lưới điện Hà Tĩnh

(Baohatinh.vn) - Đẩy nhanh tiến độ đầu tư xây dựng hạ tầng, xử lý khiếm khuyết trên lưới và tối ưu phương thức vận hành là những giải pháp mà Công ty Điện lực Hà Tĩnh đang triển khai nhằm giảm tổn thất điện năng.

Với công suất 250 kVA, trạm biến áp Tùng Lộc 7 đang cấp điện cho hơn 150 khách hàng tại xã Tùng Lộc. Với tỷ lệ tổn thất điện năng trên 5%, Điện lực Can Lộc đã huy động 10 nhân viên tập trung thay thế sứ kém chất lượng, bổ sung lộ xuất tuyến, nâng tiết diện dây dẫn hạ thế và chỉnh trang toàn bộ trạm biến áp theo tiêu chuẩn 5S.

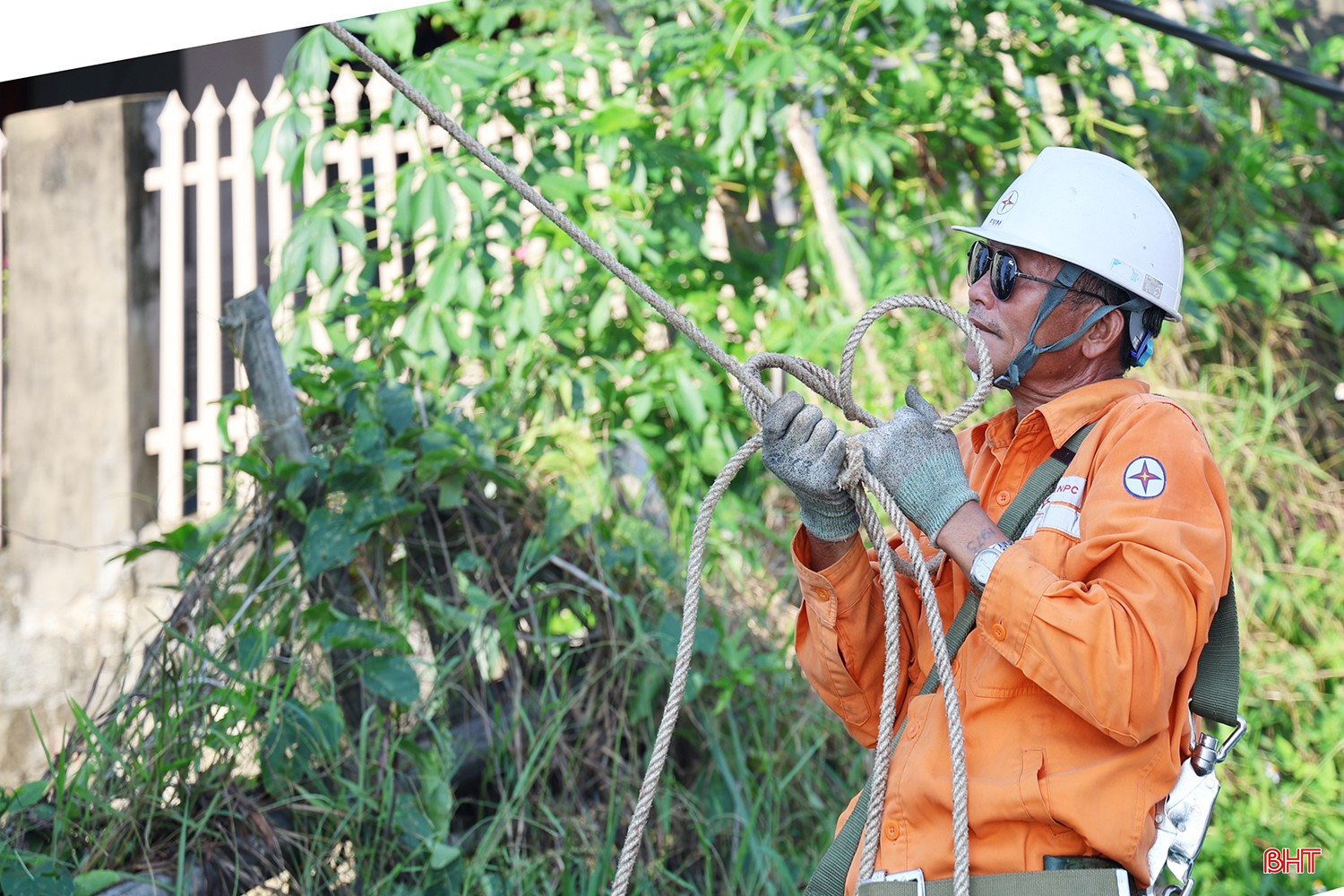

Nhân viên Điện lực Can Lộc xử lý các khiếm khuyết tại trạm biến áp Tùng Lộc 7.

Sau khi khắc phục khiếm khuyết, dự kiến tỷ lệ tổn thất điện năng tại trạm biến áp Tùng Lộc 7 chỉ còn 4,2%, giúp nâng cao độ tin cậy cấp điện cho người dân.

Ông Lê Cao Cảnh – Phó Trưởng Điện lực Can Lộc cho biết: “Lũy kế đến ngày 30/9/2026, đơn vị còn 16 trạm biến áp có tỷ lệ tổn thất điện năng trên 5% và sản lượng điện năng tổn thất trên 2.000kWh. Vì vậy, công tác kiểm tra, phân tích nguyên nhân và khắc phục tại các trạm này đang được tập trung cao độ. Theo đó, đơn vị thường xuyên theo dõi diễn biến phụ tải, thực hiện cân pha, san tải máy biến áp, điều chỉnh phương thức vận hành phù hợp. Cùng với xử lý các tồn tại trên lưới, Điện lực Can Lộc phối hợp đẩy nhanh tiến độ các dự án đầu tư xây dựng cơ bản, phấn đấu đưa 8 trạm biến áp vào vận hành trước Tết dương lịch 2027, góp phần san tải, đáp ứng nhu cầu phụ tải tăng cao".

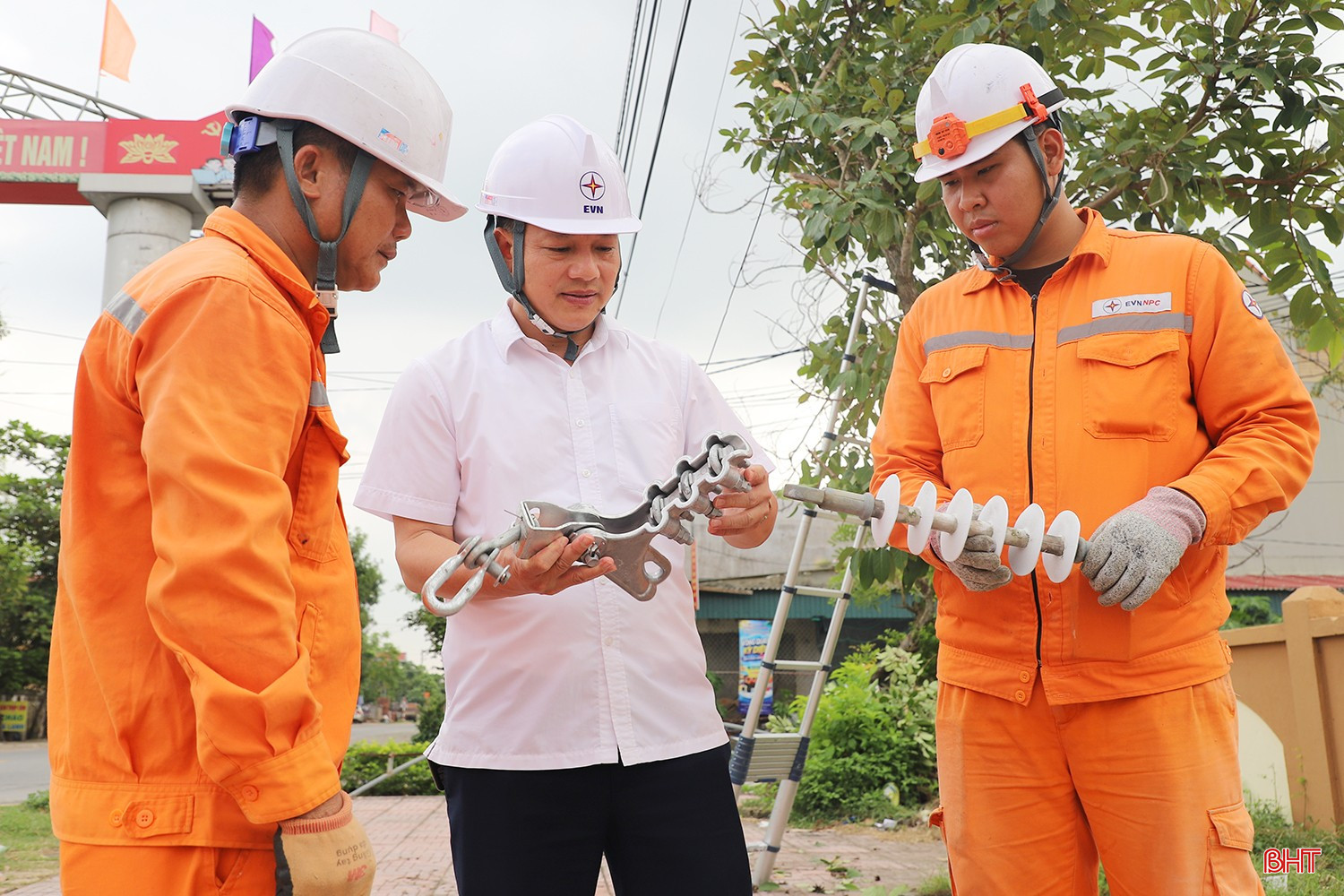

Lãnh đạo Điện lực Can Lộc trực tiếp chỉ đạo công tác kỹ thuật tại hiện trường.

Điện lực Cẩm Xuyên cũng đang tăng cường rà soát, xử lý các khiếm khuyết trên lưới. Với hơn 330 km đường dây trung thế, trên 770 km đường dây hạ thế và 382 trạm biến áp, nhiệm vụ bảo đảm vận hành an toàn, ổn định đặt ra yêu cầu cao với đơn vị, nhất là khi lưới điện đi qua nhiều dạng địa hình, một số khu vực có bán kính cấp điện xa.

Theo ông Phạm Tuấn Anh – Trưởng Điện lực Cẩm Xuyên: Vào thời điểm cuối năm, nhu cầu điện sinh hoạt tăng cùng với hoạt động sản xuất - kinh doanh của doanh nghiệp, hợp tác xã và hộ kinh doanh khiến phụ tải trên địa bàn có xu hướng gia tăng. Điều này đòi hỏi đơn vị phải chủ động các phương án vận hành, hạn chế tổn thất và nâng cao chất lượng điện áp. Đơn vị xây dựng phương án bổ sung xuất tuyến, thay thế dây dẫn hư hỏng, tiết diện nhỏ và các đoạn đường dây có tổn thất cao. Những khu vực tập trung phụ tải lớn, có bán kính cấp điện xa hoặc điện áp cuối nguồn thấp được ưu tiên xử lý nhằm nâng cao khả năng mang tải, giảm tổn thất điện năng. Việc điều chỉnh phương thức kết lưới, chuyển tải hợp lý giữa các xuất tuyến và trạm biến áp cũng được tăng cường, qua đó hạn chế tình trạng quá tải cục bộ, hướng đến vận hành lưới điện an toàn và kinh tế hơn.

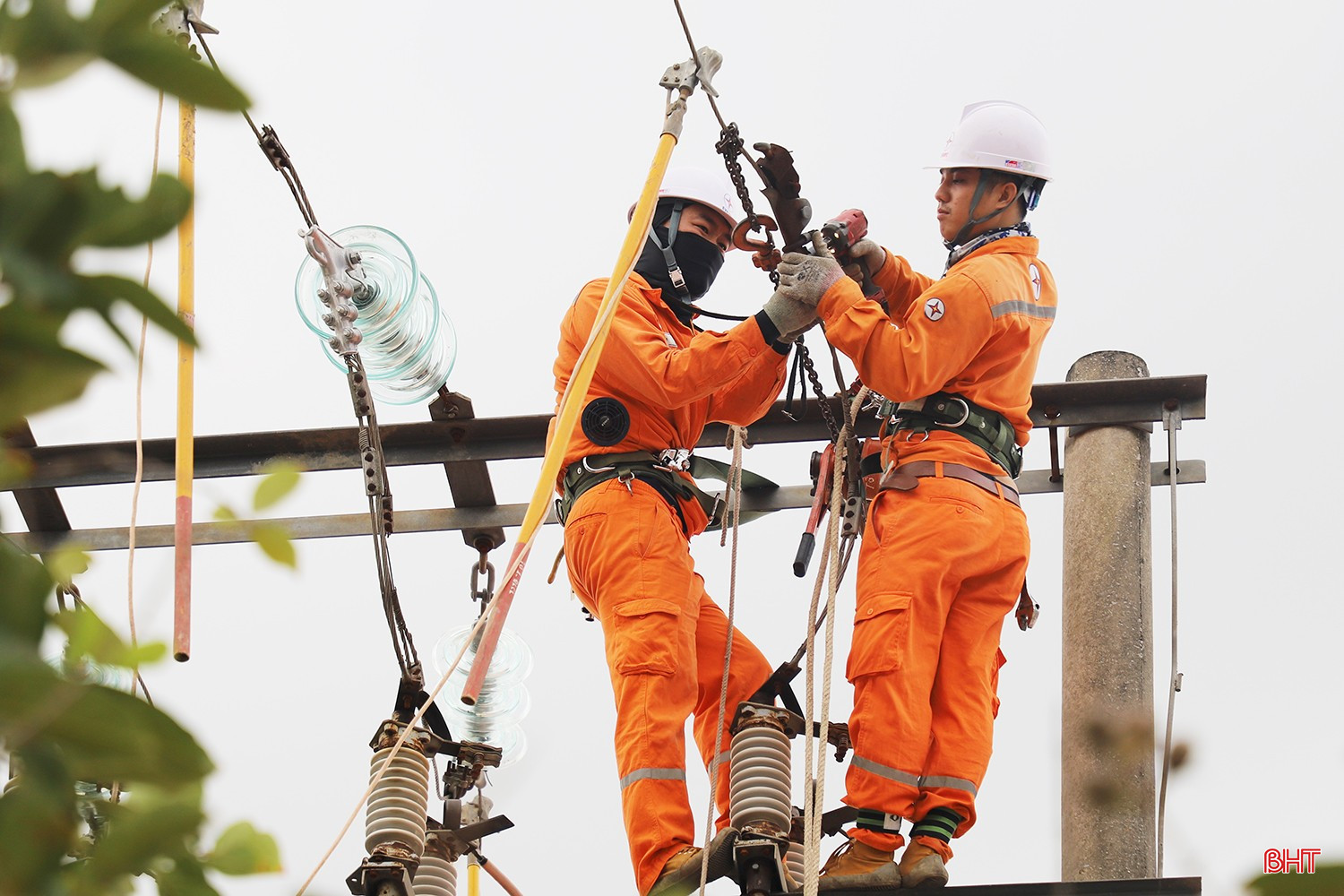

Điện lực Cẩm Xuyên tập trung cao cho công tác giảm tổn thất điện năng trên lưới.

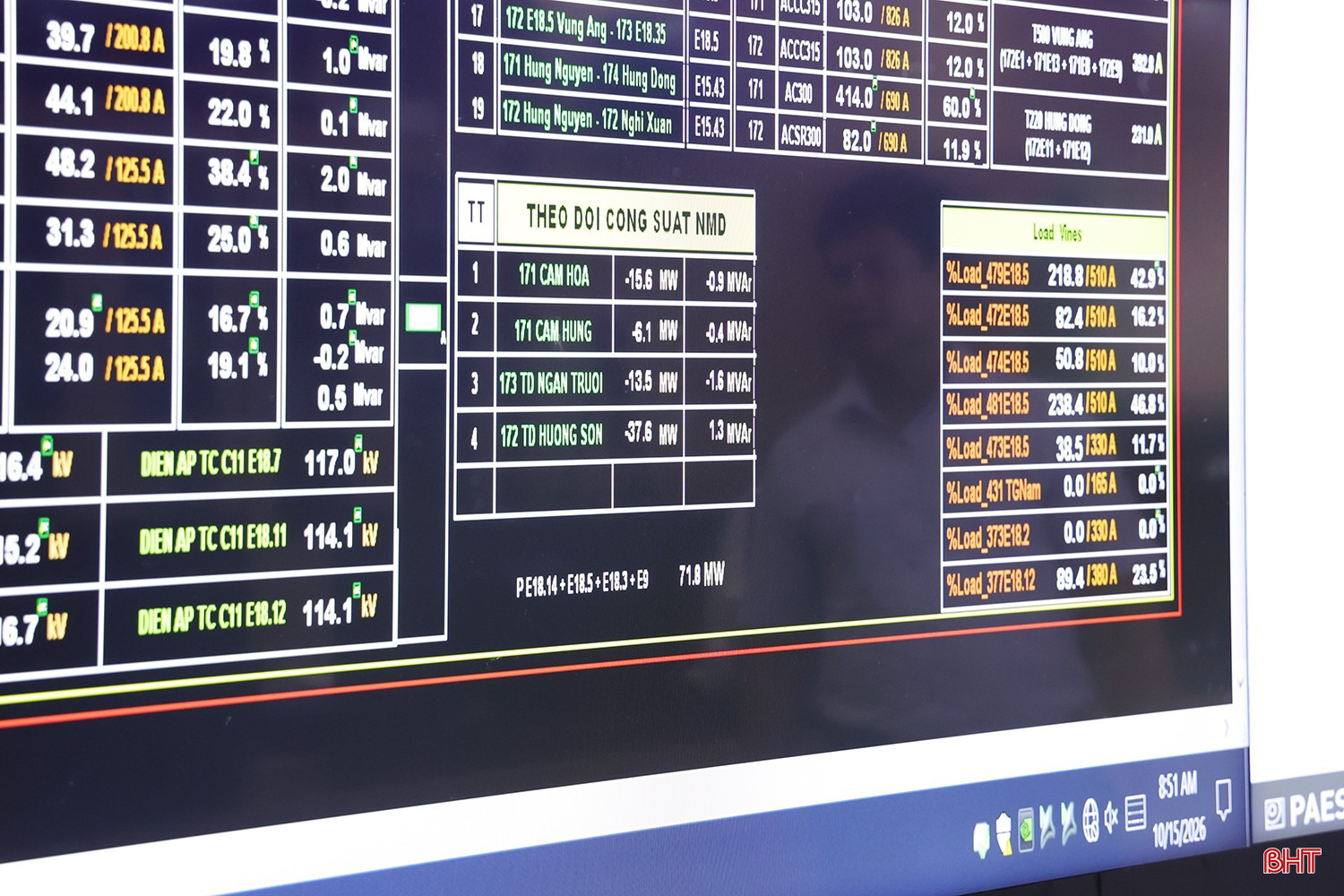

Những giải pháp được triển khai tại các điện lực trực thuộc đang góp phần tạo chuyển biến trong công tác giảm tổn thất điện năng trong toàn Công ty Điện lực Hà Tĩnh. Đáng chú ý, công tác kiểm tra hiện trường ngày càng được hỗ trợ bởi các thiết bị hiện đại như: camera nhiệt, flycam, thiết bị đo phóng điện cục bộ... Thông qua đó, các điểm tiếp xúc kém, phát nhiệt bất thường, rò điện, phóng điện và khiếm khuyết trên đường dây, thiết bị được phát hiện sớm để xử lý trước khi phát sinh sự cố.

Ông Đào Anh Phước – Phó Trưởng phòng Kỹ thuật, Công ty Điện lực Hà Tĩnh cho hay: “Từ đầu năm đến ngày 30/9/2026, toàn công ty đã thực hiện thay đổi công suất hơn 370 máy biến áp, cân đảo pha hơn 2.760 máy biến áp; kiểm tra 792 bộ tụ bù; xử lý, cài đặt và chỉnh định 354 bộ tụ bù hạ thế; xử lý 33 bộ tụ bù trung thế hư hỏng, luân chuyển 57 bộ tụ bù hạ thế, trung thế... Các giải pháp kỹ thuật góp phần kéo giảm tổn thất điện năng, nâng cao khả năng vận hành lưới trong bối cảnh nhu cầu phụ tải tăng cao”.

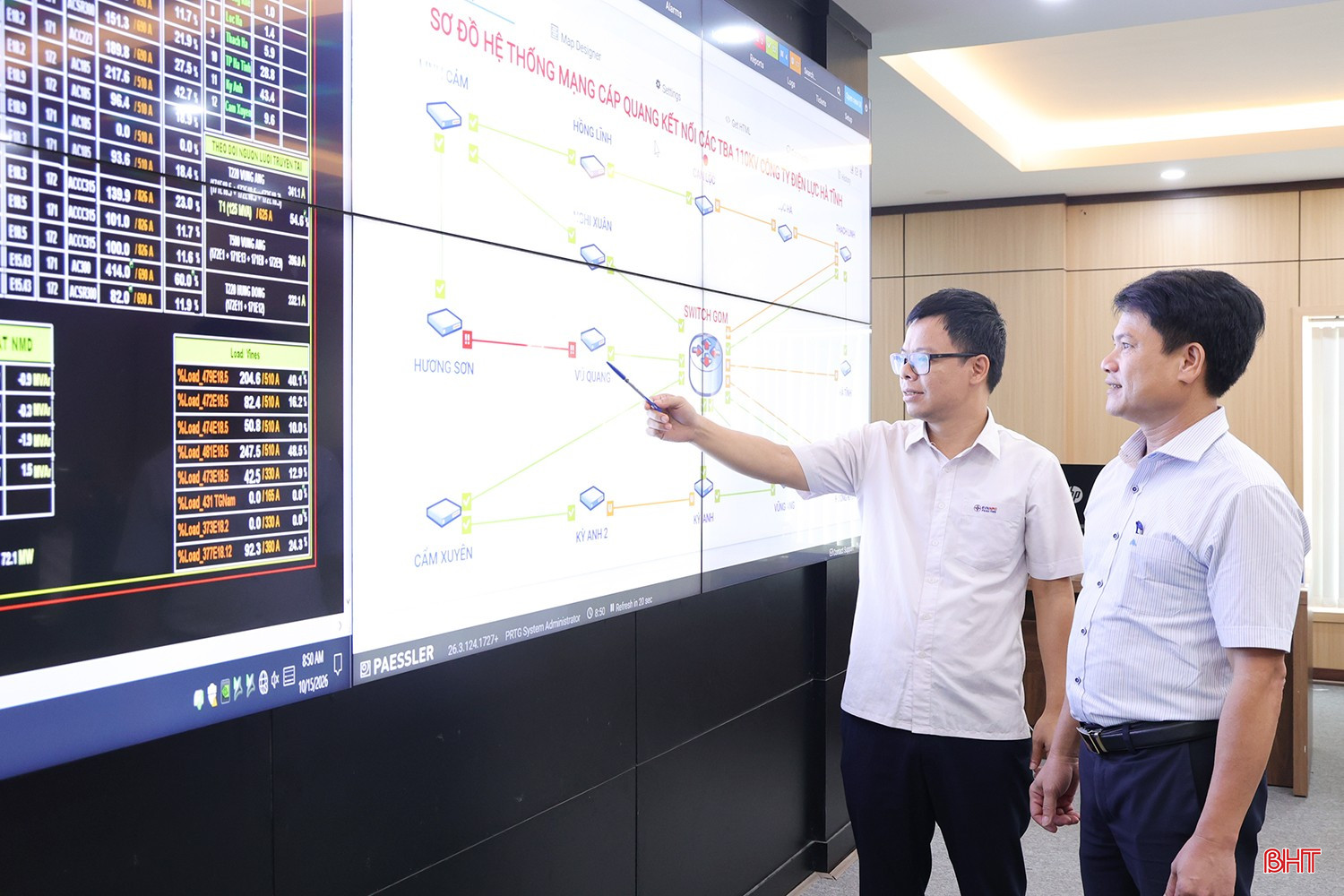

Các thông số của lưới điện Hà Tĩnh được kiểm soát qua phần mềm hiện đại.

Bên cạnh các giải pháp kỹ thuật, Công ty Điện lực Hà Tĩnh xác định đầu tư xây dựng lưới điện đồng bộ, hiện đại là nền tảng để nâng cao hiệu quả vận hành lâu dài. Năm 2026, công ty quản lý 95 dự án đầu tư xây dựng, gồm 38 dự án chuyển tiếp và 57 dự án được giao trong năm, tạm giao kế hoạch năm 2027. Đến hết tháng 9/2026, công ty đã hoàn thiện thi công 18 dự án chuyển tiếp, hoàn thành quyết toán 12 dự án thuộc nhóm này. Riêng trong tháng 9, có 14 dự án được đóng điện, góp phần cải thiện chất lượng điện áp và nâng cao độ tin cậy cung cấp điện.

Nhờ triển khai đồng bộ, hiệu quả các giải pháp, lũy kế 9 tháng năm 2026, tỷ lệ tổn thất điện năng của lưới điện Hà Tĩnh đạt 5,44%, thấp hơn 0,39% so với kế hoạch được giao cả năm.

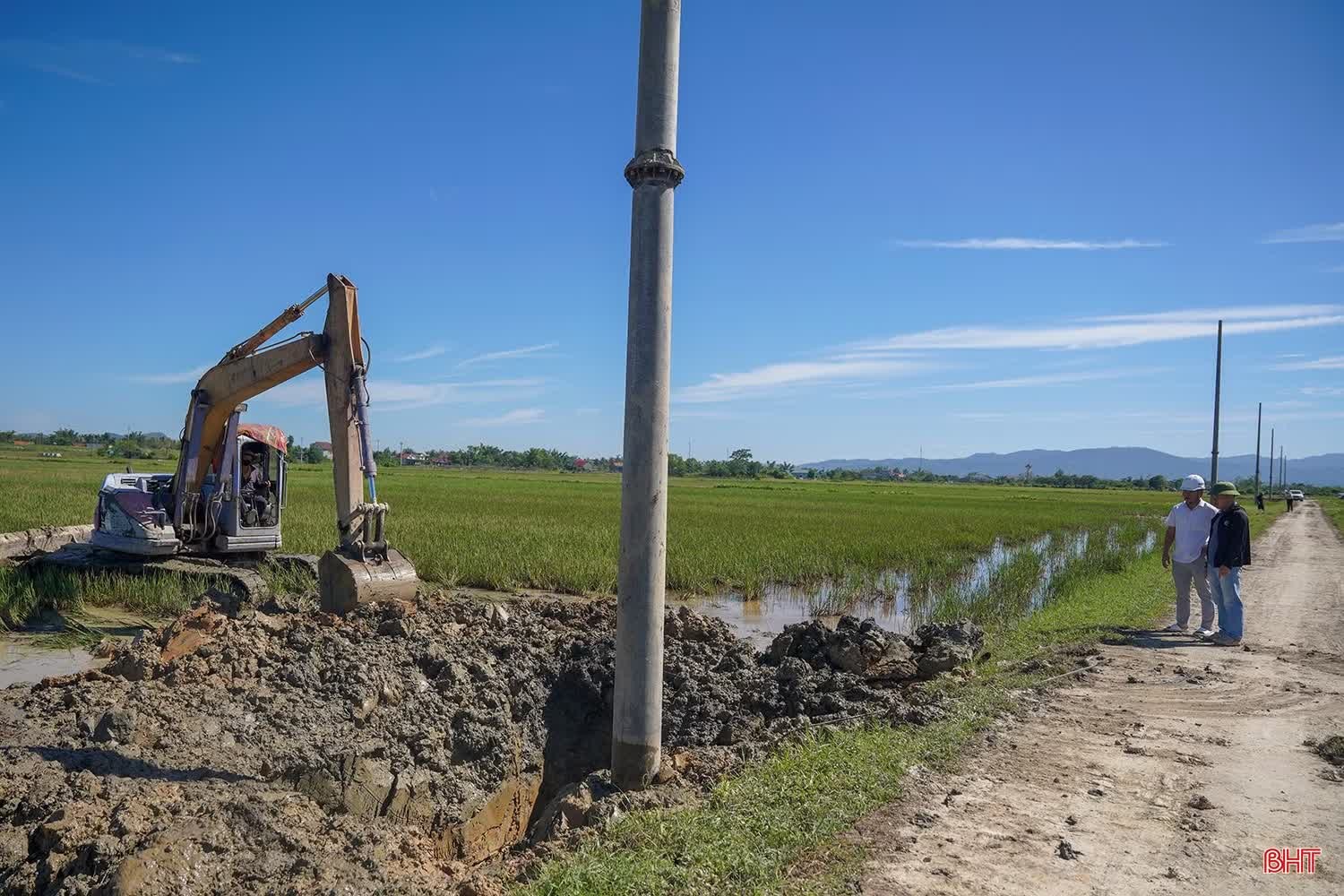

Công ty Điện lực Hà Tĩnh đang đẩy nhanh tiến độ các dự án xây dựng hạ tầng lưới điện.

Hà Tĩnh đang triển khai nhiều dự án công nghiệp quy mô lớn, nhu cầu phụ tải điện dự báo tăng cao. Thời gian tới, bên cạnh công tác xử lý triệt để khiếm khuyết trên lưới, Công ty Điện lực Hà Tĩnh tiếp tục bám sát tiến độ các công trình, phối hợp tháo gỡ vướng mắc trong giải phóng mặt bằng, đẩy nhanh thi công, nghiệm thu và đưa các dự án đủ điều kiện vào vận hành.

Chủ đề Công nghiệp, Tiểu thủ Công nghiệp, xây dựng

Đọc thêm

Khu kinh tế Vũng Áng: Mở rộng không gian, nâng tầm động lực tăng trưởng

Khu kinh tế Vũng Áng: Mở rộng không gian, nâng tầm động lực tăng trưởng

Đồng chí Trần Việt Hà - Ủy viên Ban Thường vụ Tỉnh ủy, Trưởng BQL Khu kinh tế tỉnh Hà Tĩnh khẳng định, việc mở rộng Khu kinh tế Vũng Áng sẽ tạo cơ sở để tỉnh tổ chức lại không gian và phát huy hiệu quả hơn các tiềm năng, lợi thế của khu kinh tế, nhất là về cảng biển nước sâu, công nghiệp, năng lượng, logistics.
KKT Vũng Áng - sôi động trên những công trường lớn

KKT Vũng Áng - sôi động trên những công trường lớn

Từ những công trường đang gấp rút triển khai đến các nhà máy duy trì sản xuất ổn định, Khu kinh tế Vũng Áng (Hà Tĩnh) đang bước vào những tháng cuối năm với nhịp độ thi công, sản xuất ngày càng sôi động.
Công ty Điện lực Hà Tĩnh: Vững nền tảng, mở tương lai xanh

Công ty Điện lực Hà Tĩnh: Vững nền tảng, mở tương lai xanh

35 năm trước, tỉnh nhà chỉ có 1 trạm biến áp 110 kV. 35 năm sau, dòng điện đã vươn tới gần nửa triệu khách hàng cùng những bước chuyển mạnh mẽ về công nghệ, quản trị và chất lượng dịch vụ. Hành trình ấy không chỉ đánh dấu bước trưởng thành của Công ty Điện lực Hà Tĩnh mà còn phản chiếu nhịp chuyển mình của địa phương trên con đường hiện đại hóa và phát triển xanh.
Nhà máy Nhiệt điện Vũng Áng 1 nỗ lực thực hiện “mục tiêu kép”

Nhà máy Nhiệt điện Vũng Áng 1 nỗ lực thực hiện “mục tiêu kép”

Vừa trung tu tổ máy số 1, vừa duy trì tổ máy số 2 vận hành an toàn, ổn định, Nhà máy Nhiệt điện Vũng Áng 1 (Hà Tĩnh) đang "chạy đua" với thời gian để bảo đảm nguồn điện trong những tháng cuối năm khi nhu cầu điện phục vụ sản xuất - kinh doanh của cộng đồng doanh nghiệp gia tăng.
Tăng tốc "phủ sóng" app EVN CSKH tại Hà Tĩnh

Tăng tốc "phủ sóng" app EVN CSKH tại Hà Tĩnh

Sau hơn 3 tháng triển khai, 15% khách hàng của Công ty Điện lực Hà Tĩnh đã cài đặt và sử dụng app EVN CSKH. UBND tỉnh đang giao các sở, ngành nghiên cứu kết nối ứng dụng với i-HaTinh, tạo thuận lợi để người dân tiếp cận dịch vụ điện số.
Giữ đà tăng trưởng các sản phẩm công nghiệp chủ lực

Giữ đà tăng trưởng các sản phẩm công nghiệp chủ lực

Công nghiệp Hà Tĩnh tiếp tục duy trì đà tăng trưởng khi 18/23 nhóm sản phẩm chủ lực tăng sản lượng trong 8 tháng, tạo nền tảng để doanh nghiệp đẩy mạnh sản xuất, đáp ứng nhu cầu thị trường những tháng cuối năm.
Từ ý tưởng đến thị trường, kiến tạo giá trị khởi nghiệp tại Hà Tĩnh

Từ ý tưởng đến thị trường, kiến tạo giá trị khởi nghiệp tại Hà Tĩnh

Khởi nghiệp đổi mới sáng tạo không chỉ dừng ở ý tưởng mà quan trọng là đưa sản phẩm ra thị trường, tạo giá trị. Đây cũng là nội dung trọng tâm của Diễn đàn “Từ ý tưởng đến thị trường - Kết nối chuyên gia, nhà đầu tư với khởi nghiệp đổi mới sáng tạo Hà Tĩnh năm 2026” do UBND tỉnh tổ chức vào sáng 18/9.
Xin chào,
Tôi là Chatbot của
Báo Hà Tĩnh
Hãy hỏi tôi bất kỳ điều gì bạn cần biết về
Báo Hà Tĩnh nhé. Tôi sẵn sàng hỗ trợ!
