Hà Tĩnh nâng cao độ tin cậy lưới điện trước mùa mưa bão

(Baohatinh.vn) - Công ty Điện lực Hà Tĩnh đang đẩy nhanh các dự án điện trọng điểm, hiện đại hóa lưới điện, bảo đảm cung cấp điện an toàn, ổn định trong mùa mưa bão.

Ưu tiên công trình cấp thiết, đẩy nhanh tiến độ đóng điện

Địa bàn Hà Tĩnh thường xuyên chịu ảnh hưởng của bão, lũ, giông lốc, đặt ra yêu cầu cấp thiết trong việc củng cố hạ tầng điện, chống quá tải và nâng cao khả năng vận hành an toàn của lưới điện.

Với mục tiêu sớm đưa công trình vào khai thác, Công ty Điện lực Hà Tĩnh đã tập trung nhân lực, thiết bị, đôn đốc các đơn vị thi công. Trong đó, 4 công trình lưới điện trọng điểm trên địa bàn vừa hoàn thành, đóng điện với tổng mức đầu tư gần 58 tỷ đồng.

Trong đó, công trình lắp đặt máy biến áp T2 Trạm biến áp 110kV Vũng Áng có tổng mức đầu tư hơn 31 tỷ đồng, được bổ sung máy biến áp 40MVA cùng hệ thống thiết bị đồng bộ. Công trình góp phần nâng công suất trạm, giảm áp lực mang tải, đáp ứng nhu cầu điện ngày càng tăng tại Khu kinh tế Vũng Áng.

Công trình đường dây 22kV cấp điện cho nhà máy sản xuất ô tô điện và các nhà máy tại Khu công nghiệp Vũng Áng, tổng mức đầu tư 15,22 tỷ đồng đã đóng điện đầu tháng 7/2026 sau 2 tháng thi công cấp tốc. Tuyến đường dây dài hơn 3,2 km, góp phần bảo đảm nguồn điện phục vụ vận hành thử nghiệm nhà máy.

Công trình đường dây 22kV cấp điện cho nhà máy sản xuất ô tô điện và các nhà máy tại Khu công nghiệp Vũng Áng góp phần bảo đảm nguồn điện phục vụ sản xuất kinh doanh. (Ảnh Mạnh Hải).

Bên cạnh đó, công trình nâng cấp, cải tạo lưới điện trung, hạ áp tại Hương Khê, Hương Sơn, Lộc Hà với tổng mức đầu tư hơn 7,7 tỷ đồng đã hoàn thành vào cuối tháng 7/2026. Công trình bổ sung, cải tạo hơn 8,2 km đường dây và 4 trạm biến áp phân phối, góp phần nâng cao chất lượng điện áp.

Đối với lưới điện 110kV, công trình bổ sung 3 vị trí cột néo trên tuyến Hồng Lĩnh - Linh Cảm, kinh phí gần 4 tỷ đồng đã hoàn thành, góp phần tăng khả năng chịu lực, hạn chế nguy cơ sự cố khi xảy ra mưa bão.

Đây là những công trình có ý nghĩa thiết thực, vừa đáp ứng nhu cầu phụ tải trước mắt, vừa tăng cường khả năng vận hành an toàn, linh hoạt của hệ thống điện trong dài hạn.

Hiện nay, Công ty Điện lực Hà Tĩnh đang quản lý 87 dự án đầu tư xây dựng, với tổng mức đầu tư khoảng 1.713 tỷ đồng. Trong đó, có 38 dự án chuyển tiếp, tổng trị giá khoảng 873 tỷ đồng; 31 dự án được giao năm 2026, giá trị khoảng 491 tỷ đồng và 18 dự án tạm giao năm 2027, trị giá khoảng 350 tỷ đồng. Riêng trong tháng 9/2026, công ty đã hoàn thành, đóng điện 14 dự án.

Các đơn vị tập trung đẩy nhanh tiến độ các công trình, dự án trọng điểm trên địa bàn toàn tỉnh.

Việc đẩy nhanh tiến độ, đưa các công trình vào vận hành trước mùa mưa bão giúp ngành điện chủ động hơn trong xây dựng phương thức vận hành, xử lý các tình huống bất thường trên lưới, giảm nguy cơ gián đoạn cung cấp điện khi thời tiết diễn biến phức tạp.

Theo ông Nguyễn Thanh Hoa - Trưởng ban Quản lý dự án Công ty Điện lực Hà Tĩnh: Mặt bằng và thời tiết là hai yếu tố ảnh hưởng trực tiếp đến tiến độ đầu tư xây dựng các công trình điện trên địa bàn. Vì vậy, ngay từ đầu năm, Ban Quản lý dự án đã rà soát tiến độ từng công trình, xác định các hạng mục đường găng và phân công cán bộ bám sát hiện trường. Mặt bằng được bàn giao đến đâu tổ chức thi công đến đó; đồng thời, phối hợp với chính quyền địa phương kịp thời tháo gỡ các khó khăn phát sinh. Mục tiêu là hoàn thành các hạng mục quan trọng, đưa công trình vào vận hành an toàn và phát huy hiệu quả đầu tư sớm nhất.

Không chỉ tập trung hoàn thành các công trình xây lắp, Công ty Điện lực Hà Tĩnh còn đẩy mạnh ứng dụng công nghệ, tự động hóa và hiện đại hóa lưới điện, từng bước nâng cao năng lực giám sát, điều khiển và xử lý sự cố từ xa.

Tại Hương Sơn, Cẩm Xuyên và Đức Thọ, các dự án nâng cao độ tin cậy cung cấp điện theo phương thức đa chia - đa nối (MDMC) được triển khai nhằm tăng khả năng phân đoạn lưới, khoanh vùng sự cố và nhanh chóng khôi phục cấp điện cho những khu vực không bị ảnh hưởng.

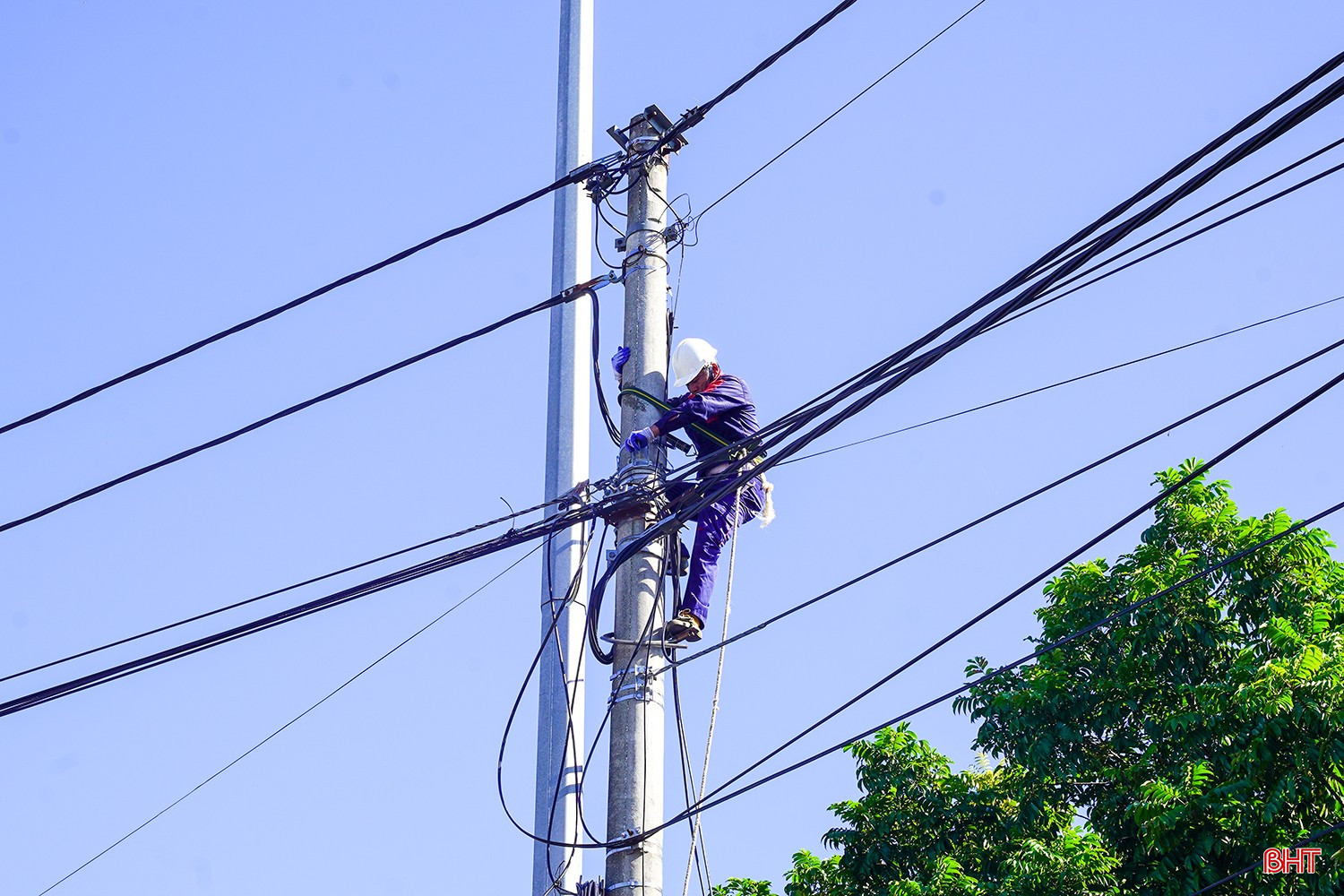

Cùng với đó, hệ thống tự động hóa mạch vòng lưới điện trung áp kết hợp hệ thống quản lý phân phối điện (DMS) đang từng bước được hoàn thiện. Khi đưa vào vận hành đồng bộ, hệ thống sẽ hỗ trợ giám sát, điều khiển từ xa tại Trung tâm Điều khiển, rút ngắn thời gian thao tác đóng cắt, chuyển phương thức cấp điện và hạn chế việc phải huy động nhân lực đến hiện trường trong điều kiện thời tiết bất lợi.

Đối với lưới điện 110kV, dự án “Giảm thiểu sự cố do quá điện áp khí quyển đường dây 110kV trên địa bàn tỉnh Hà Tĩnh” được triển khai nhằm hạn chế nguy cơ sự cố do sét, góp phần nâng cao độ an toàn và độ tin cậy vận hành các tuyến đường dây đi qua khu vực thường xuyên có giông sét.

Dự án "Giảm thiểu sự cố do quá điện áp khí quyển đường dây 110kV trên địa bàn tỉnh Hà Tĩnh" đã hoàn thành trong tháng 9/2026.

Ông Nguyễn Mạnh Hùng - Phó Giám đốc Xí nghiệp Lưới điện cao thế Hà Tĩnh cho biết: “Chúng tôi tập trung nhân lực, phối hợp chặt chẽ với đơn vị thi công, đẩy nhanh tiến độ hoàn thành công trình trong tháng 9. Việc hoàn thành, đóng điện công trình góp phần giảm nguy cơ sự cố do quá điện áp khí quyển, nâng cao độ tin cậy vận hành lưới điện 110kV trên địa bàn”.

Bên cạnh đó, các dự án cải tạo lưới điện trung, hạ áp tại Hồng Lĩnh, Đức Thọ, Cẩm Xuyên, Can Lộc, Thạch Hà, Nghi Xuân, Kỳ Anh, Vũ Quang... tiếp tục được triển khai theo hướng nâng cao khả năng mang tải, giảm tổn thất điện năng và cải thiện chất lượng điện áp. Tại những vị trí phù hợp, việc thay thế dây trần bằng cáp vặn xoắn bọc cách điện còn góp phần tăng cường an toàn, hạn chế nguy cơ va chạm giữa đường dây với cây cối, vật thể khi xảy ra mưa bão.

Để bảo đảm tiến độ, các đơn vị xây lắp chủ động tổ chức thi công cuốn chiếu, phối hợp giải phóng mặt bằng và tập trung nhân lực, thiết bị tại những vị trí đã đủ điều kiện triển khai.

Thời điểm này, trên địa bàn xã Đức Quang, đơn vị đang tập trung triển khai dự án nâng cao độ tin cậy cung cấp điện lưới trung áp theo phương thức đa chia - đa nối thuộc khu vực Đức Thọ năm 2026. Công trình khi hoàn thành sẽ góp phần nâng cao khả năng cấp điện cho khu vực liên xã Đức Quang - Đức Thọ.

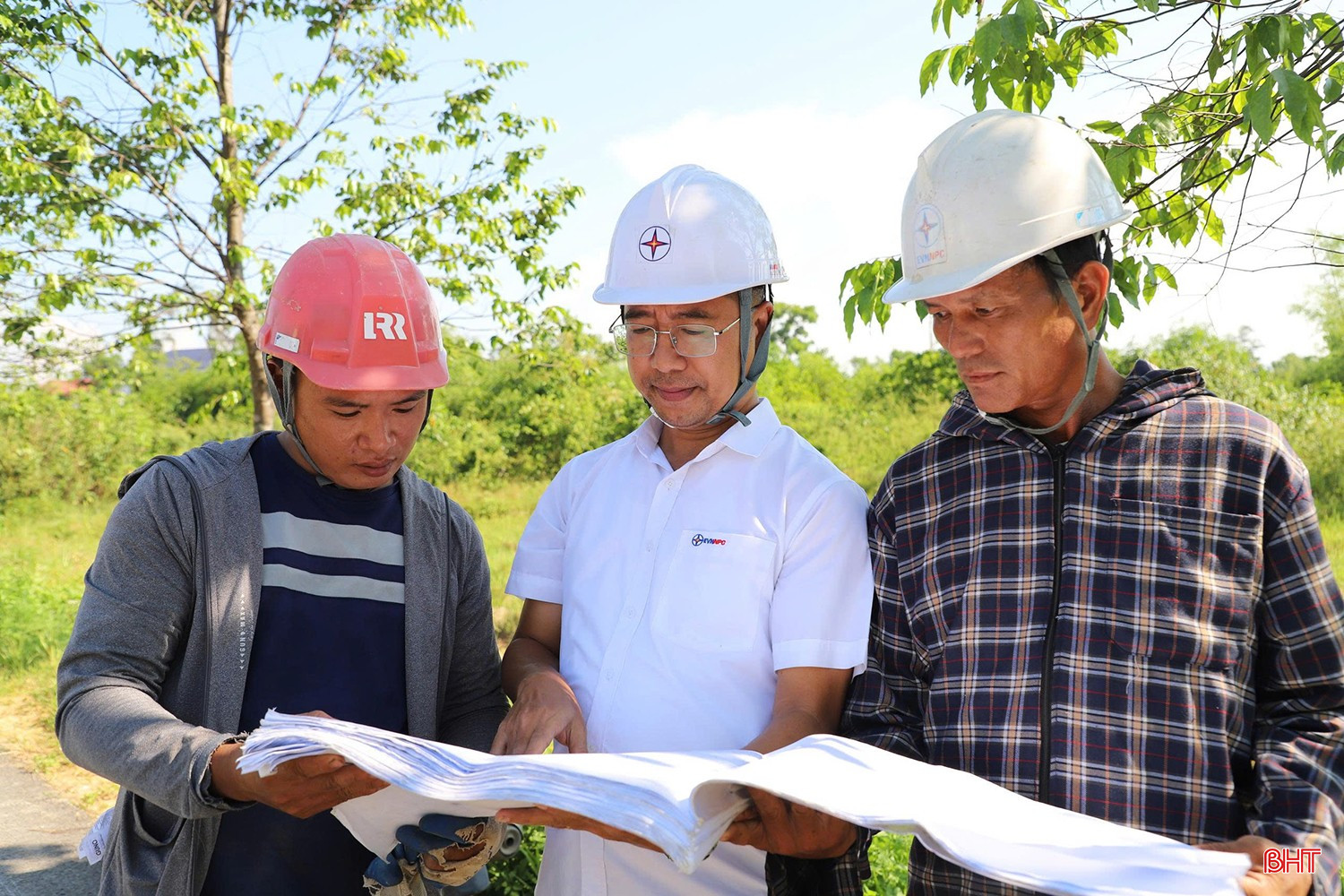

Công ty Điện lực Hà Tĩnh phối hợp cùng chính quyền địa phương hoàn thành công tác GPMB để bàn giao cho đơn vị thi công.

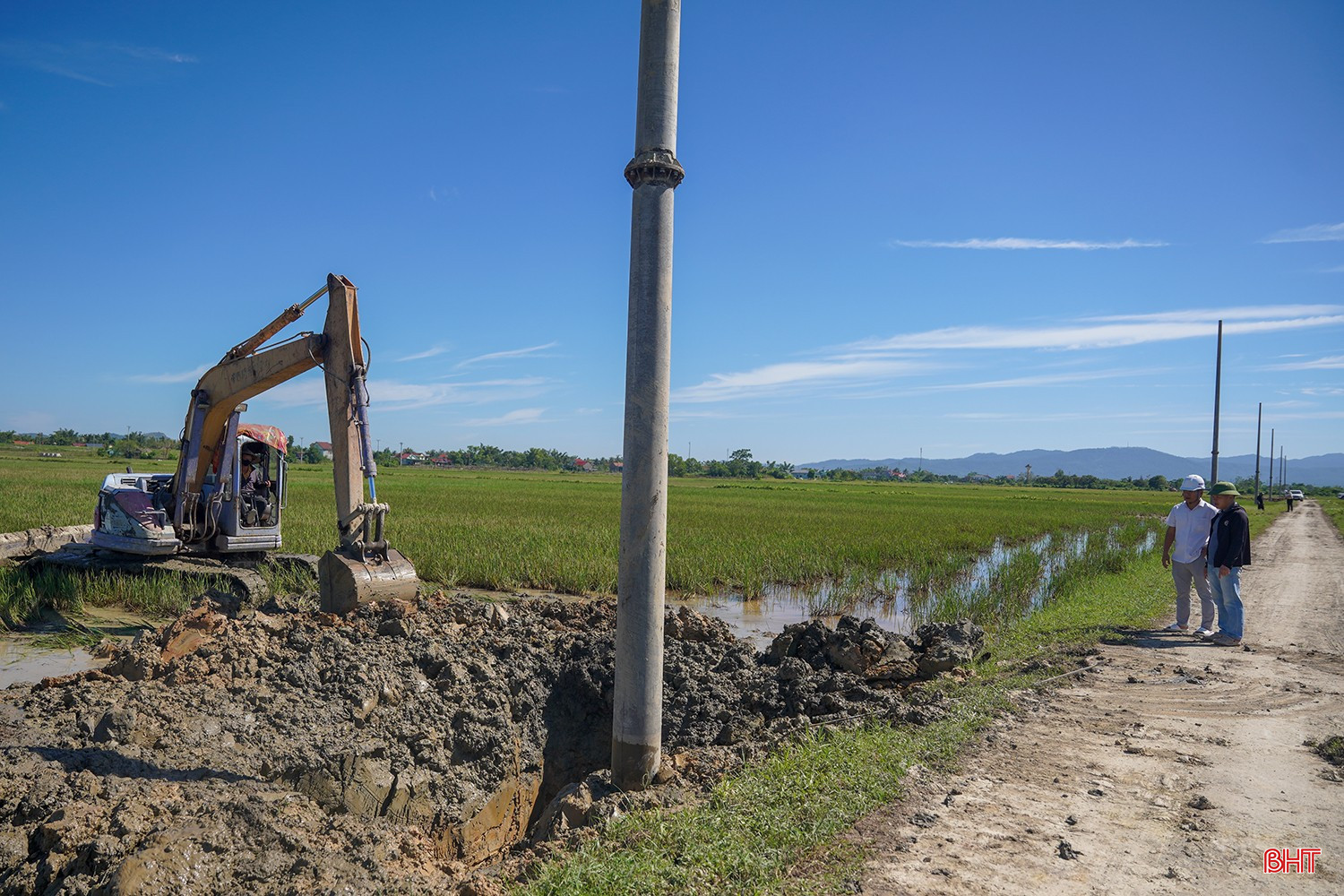

Sau khi hoàn thành công tác giải phóng mặt bằng, đơn vị thi công đang tập trung thực hiện các hạng mục làm móng, chôn cột, phấn đấu đẩy nhanh tiến độ để sớm đấu nối, đưa công trình vào vận hành.

Anh Lê Văn Hoàng - Chỉ huy công trình, Công ty TNHH Năng lượng Kim Quý cho biết: Đơn vị đang phối hợp với ngành điện và chính quyền địa phương tháo gỡ khó khăn, tổ chức thi công ngay khi mặt bằng được bàn giao, hạn chế ảnh hưởng đến tiến độ chung.

Tập trung nguồn lực, hoàn thành các mục tiêu đầu tư

Từ nay đến cuối năm 2026, Công ty Điện lực Hà Tĩnh tập trung triển khai các nhóm dự án nhằm chống quá tải, nâng cao độ tin cậy cung cấp điện và đáp ứng nhu cầu phụ tải tăng trưởng.

Trong đó, 10 dự án điện áp thấp năm 2026 tại 9 địa bàn có tổng mức đầu tư 99,14 tỷ đồng, quy mô đóng điện 42 trạm biến áp. Nhóm dự án nâng cao độ tin cậy lưới điện trung áp và tự động hóa có tổng mức đầu tư 58 tỷ đồng, dự kiến xây dựng, cải tạo 41 km đường dây và lắp đặt 32 thiết bị đóng cắt.

Công ty Điện lực Hà Tĩnh cũng đang huy động nguồn lực phối hợp với các đơn vị liên quan triển khai dự án hạ ngầm lưới điện dọc Quốc lộ 1A, đoạn Hà Hoàng - Nguyễn Biểu, với tổng mức đầu tư 70,6 tỷ đồng, góp phần đồng bộ hạ tầng kỹ thuật và chỉnh trang đô thị.

Công ty Điện lực Hà Tĩnh từng bước hiện đại hóa lưới điện, nâng cao độ tin cậy cung cấp điện trên địa bàn.

Đối với các dự án tạm giao năm 2027, Công ty tập trung hoàn thiện hồ sơ chuẩn bị đầu tư, ưu tiên chống quá tải, giảm điện áp thấp và nâng cao năng lực vận hành lưới điện trung áp.

Ở cấp điện áp 110kV, các dự án cấp điện cho Khu công nghiệp Gia Lách, Khu công nghiệp Bắc Thạch Hà, Vũ Quang và Khu công nghiệp Phú Vinh tiếp tục được hoàn thiện thủ tục đầu tư. Trong đó, dự án đường dây và 2 trạm biến áp 110kV cấp điện cho Gia Lách, Bắc Thạch Hà được phấn đấu khởi công vào tháng 12/2026.

Đẩy nhanh tiến độ đầu tư xây dựng không chỉ là nhiệm vụ trước mắt nhằm bảo đảm cung ứng điện an toàn trong mùa mưa bão mà còn là giải pháp lâu dài để hoàn thiện hạ tầng năng lượng, tạo nền tảng thu hút đầu tư, thúc đẩy phát triển sản xuất, kinh doanh và phục vụ đời sống Nhân dân trên địa bàn tỉnh.

​Đầu tư, cải tạo hạ tầng lưới điện là nhiệm vụ trọng tâm, xuyên suốt, vừa giải quyết bài toán cấp bách, bảo đảm an toàn lưới điện trong mùa mưa bão, vừa tạo dư địa và động lực phát triển dài hạn. Đây là tiền đề then chốt để khai thông nguồn lực, tối ưu hóa môi trường đầu tư, thúc đẩy tăng trưởng kinh tế và nâng cao chất lượng cuộc sống Nhân dân toàn tỉnh.

Ông Nguyễn Duy Thắng – Phó Giám đốc Công ty Điện lực Hà Tĩnh

Chủ đề Tăng trưởng kinh tế Hà Tĩnh

Đọc thêm

Công ty Điện lực Hà Tĩnh ký kết quy chế phối hợp với 6 xã

Công ty Điện lực Hà Tĩnh ký kết quy chế phối hợp với 6 xã

Công ty Điện lực Hà Tĩnh và 6 xã Cẩm Xuyên, Cẩm Bình, Cẩm Duệ, Cẩm Hưng, Thiên Cầm, Yên Hòa đã ký kết quy chế phối hợp nhằm tăng cường công tác bảo đảm an toàn điện, thúc đẩy phát triển điện mặt trời mái nhà, sử dụng điện tiết kiệm, hiệu quả.
Giá điện giảm 2%: Giảm áp lực chi phí, góp sức kiềm chế lạm phát

Giá điện giảm 2%: Giảm áp lực chi phí, góp sức kiềm chế lạm phát

Tập đoàn Điện lực Việt Nam quyết định giảm giá bán lẻ điện bình quân 2% từ ngày 1/11/2026. Điều chỉnh này không chỉ giúp người dân, doanh nghiệp Hà Tĩnh tiết giảm chi phí sản xuất mà còn góp phần ổn định giá cả hàng hóa trên thị trường, kiềm chế lạm phát, ổn định kinh tế vĩ mô.
Kỳ vọng khi 2 tuyến tránh QL 1 ở Hà Tĩnh được mở rộng lên 4 làn xe cơ giới

Kỳ vọng khi 2 tuyến tránh QL 1 ở Hà Tĩnh được mở rộng lên 4 làn xe cơ giới

Việc đầu tư mở rộng 2 tuyến tránh góp phần tháo gỡ điểm nghẽn trên quốc lộ 1, giảm chi phí vận tải, thời gian lưu thông và nâng cao năng lực thông hành, hiệu quả khai thác, tạo điều kiện thuận lợi cho giao thương hàng hóa, thu hút đầu tư và phát triển kinh tế - xã hội của Hà Tĩnh.
“Đầu kéo” đưa công nghiệp Hà Tĩnh tăng trưởng

“Đầu kéo” đưa công nghiệp Hà Tĩnh tăng trưởng

Công nghiệp chế biến, chế tạo và sản xuất, phân phối điện tiếp tục là hai động lực quan trọng đưa chỉ số sản xuất công nghiệp toàn tỉnh tăng trưởng tích cực. Để duy trì đà tăng trưởng, Hà Tĩnh tiếp tục khơi thông các nguồn lực, tạo thêm những động lực phát triển mới.
Đề xuất tính giá bán lẻ điện sinh hoạt theo giờ: Cần thí điểm và xây dựng lộ trình phù hợp

Đề xuất tính giá bán lẻ điện sinh hoạt theo giờ: Cần thí điểm và xây dựng lộ trình phù hợp

Đề xuất tính giá bán lẻ điện sinh hoạt theo giờ thu hút sự quan tâm của người dân Hà Tĩnh. Đại biểu Quốc hội và người dân cho rằng cơ quan có thẩm quyền cần nghiên cứu kỹ lưỡng, xây dựng lộ trình thí điểm áp dụng giá điện sinh hoạt theo khung giờ rồi mới tính tới việc triển khai rộng rãi.
Định hình tầm vóc mới cho cực tăng trưởng Vũng Áng

Định hình tầm vóc mới cho cực tăng trưởng Vũng Áng

Từ những quyết sách mới về quy hoạch, mở rộng không gian phát triển, sự xuất hiện của các dự án quy mô lớn tại Khu kinh tế Vũng Áng, Hà Tĩnh tiếp tục tập trung nguồn lực, quyết liệt triển khai các nhiệm vụ, từng bước hiện thực hóa mục tiêu đưa khu kinh tế này thành trung tâm công nghiệp - năng lượng - logistics của khu vực và cả nước.
Chỉ số sản xuất công nghiệp của Hà Tĩnh tăng hơn 42%

Chỉ số sản xuất công nghiệp của Hà Tĩnh tăng hơn 42%

Công nghiệp Hà Tĩnh khởi sắc trong 10 tháng qua với chỉ số sản xuất toàn ngành tăng 42,17% so với cùng kỳ năm 2025. Trong đó, động lực tăng trưởng chủ yếu đến từ công nghiệp chế biến - chế tạo và sản xuất - phân phối điện.
Xuất khẩu Hà Tĩnh trước áp lực "về đích"

Xuất khẩu Hà Tĩnh trước áp lực "về đích"

Năm 2026, Hà Tĩnh đặt mục tiêu kim ngạch xuất khẩu hàng hóa đạt 2,2 tỷ USD, tăng 10% so với năm 2025. Song, kết quả 10 tháng vẫn chưa đạt như kỳ vọng, tạo sức ép trong chặng cuối năm.
Giữ nhịp sản xuất điện trước áp lực phụ tải cuối năm

Giữ nhịp sản xuất điện trước áp lực phụ tải cuối năm

Nhu cầu điện phục vụ sản xuất - kinh doanh tăng cao dịp cuối năm đặt ra yêu cầu cấp thiết về bảo đảm nguồn cung an toàn, liên tục. Các nhà máy điện tại Hà Tĩnh tập trung duy trì độ khả dụng của tổ máy, linh hoạt phương án vận hành, tận dụng thời cơ phát điện.
