Gia tăng độ tin cậy cung cấp điện ở Hà Tĩnh

(Baohatinh.vn) - Công ty Điện lực Hà Tĩnh đang tập trung đẩy nhanh tiến độ các dự án đầu tư lưới, phấn đấu hoàn thành trước ngày 30/11/2023 nhằm gia tăng độ tin cậy cung cấp điện trên toàn địa bàn.

Tranh thủ những ngày thời tiết thuận lợi và có mặt bằng sạch nên hàng chục công nhân của Công ty TNHH MTV Tư vấn, thiết kế và xây dựng Quang Trang đang tăng ca, đẩy nhanh tiến độ dự án xây dựng 2 lộ xuất tuyến 22kV đường dây 471E18.12 và 473E18.12 sau trạm biến áp (TBA) 110kV Hồng Lĩnh. Dự án được triển khai thi công từ giữa tháng 9/2023 và đến nay đã đạt khoảng 50% khối lượng công việc.

Gia tăng độ tin cậy cung cấp điện ở Hà Tĩnh

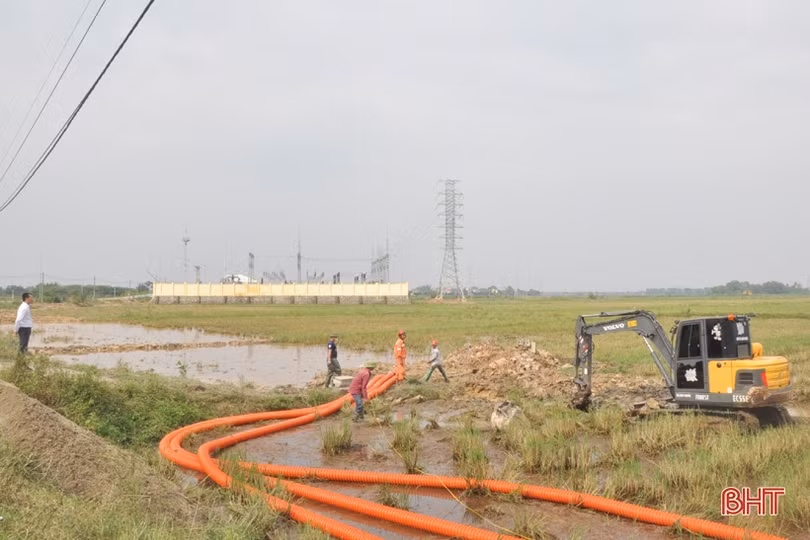

Dự án xây dựng 2 lộ xuất tuyến 22kV đường dây 471E18.12 và 473E18.12 sau TBA 110kV Hồng Lĩnh đã đạt khoảng 50% khối lượng công việc.

Ông Nguyễn Sỹ Cường – đội trưởng đội thi công, Công ty TNHH MTV Tư vấn, thiết kế và xây dựng Quang Trang cho hay: “Quy mô dự án gồm xây dựng mới 2 xuất tuyến 22kV có tổng chiều dài khoảng 9,7 km với tổng mức đầu tư 14,92 tỷ đồng. Chủ đầu tư đã phối hợp với chính quyền địa phương triển khai các phần việc cần thiết, sớm bàn giao mặt bằng sạch cho đơn vị thi công. Dự án có 160 vị trí cột đi qua địa bàn rộng, gồm 5 phường, xã: Thuận Lộc, Đậu Liêu (TX Hồng Lĩnh) và Thanh Lộc, Vượng Lộc và Khánh Vĩnh Yên (huyện Can Lộc). Hiện nay, tận dụng thời điểm đồng ruộng chưa vào mùa cấy nên chúng tôi đang huy động tối đa nhân lực, phương tiện tiến hành đào móng, dựng cột, kéo dây, lắp xà... tại các vị trí, phấn đấu hoàn thành dự án theo tiến độ đề ra trước ngày 30/11/2023 ”.

Thời điểm này, Công ty CP Xây dựng Đất Việt cũng đang đẩy nhanh tiến độ dự án xây dựng 2 lộ xuất tuyến 35kV đường dây 375 và 377 sau TBA 110kV Hồng Lĩnh với tổng mức đầu tư 8,5 tỷ đồng. Quy mô dự án gồm xây dựng mới 2 xuất tuyến 35kV có tổng chiều dài khoảng 3,519 km. Trong đó, xuất tuyến 375 có 0,69 km đường dây cáp ngầm và 0,93 km đường dây trên không; xuất tuyến 377 có 1,1 km đường dây cáp ngầm và 0,8km đường dây trên không.

Gia tăng độ tin cậy cung cấp điện ở Hà Tĩnh

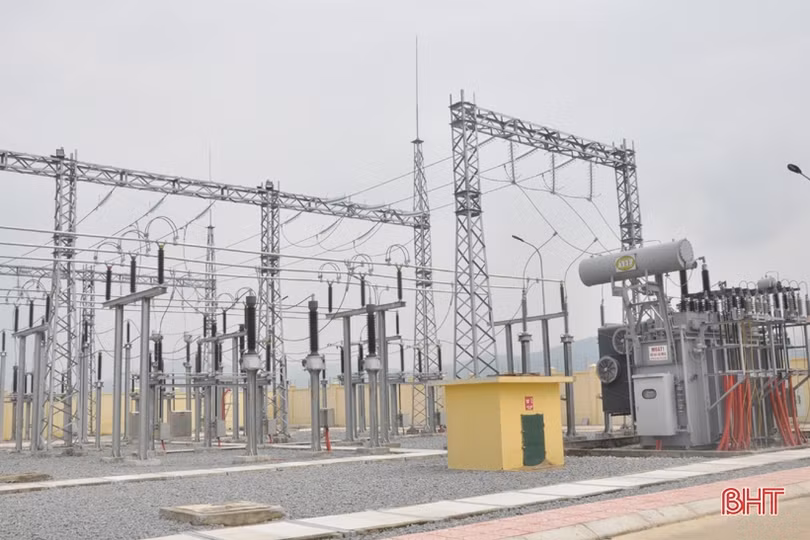

Để chủ động nguồn cấp và đảm bảo phụ tải phát triển công nghiệp, sinh hoạt cho khu vực TX Hồng Lĩnh và một phần huyện Can Lộc, Đức Thọ, ngành điện đã xây dựng TBA 110 kV Hồng Lĩnh.

Theo ông Nguyễn Thanh Hoa – Trưởng phòng Quản lý đầu tư, Công ty Điện lực Hà Tĩnh, hiện nay lưới điện của TX Hồng Lĩnh được cấp từ 3 TBA110 kV Can Lộc, Linh Cảm và Nghi Xuân. Để chủ động nguồn cấp và đảm bảo phụ tải phát triển công nghiệp, sinh hoạt cho khu vực TX Hồng Lĩnh và một phần huyện Can Lộc, Đức Thọ, ngành điện đã xây dựng TBA 110 kV Hồng Lĩnh. Do vậy, việc đẩy nhanh dự án xây dựng 2 lộ xuất tuyến 22kV đường dây 471E18.12 và 473E18.12 sau TBA 110kV Hồng Lĩnh và dự án xây dựng 2 lộ xuất tuyến 35kV đường dây 375 và 377 sau TBA 110kV Hồng Lĩnh có ý nghĩa quan trọng, sớm đưa TBA 110 kV Hồng Lĩnh vào vận hành ”.

Đường dây 471 E18.9 và đường dây 477 E18.1 cấp điện cho khu vực huyện Cẩm Xuyên và thành phố Hà Tĩnh. Hai đường dây này được xây dựng và đưa vào vận hành đã lâu, có những thời điểm gặp sự cố trong vận hành. Cùng đó, việc phát triển phụ tải điện phục vụ sinh hoạt, sản xuất - kinh doanh đòi hỏi lưới điện khu vực này cần phải được nâng cấp. Theo đó, dự án cải tạo mạch vòng 22kV giữa đường dây 471 E18.9 với đường dây 477E18.1 để nâng cao độ tin cậy cung cấp điện đã được triển khai từ đầu tháng 10/2023.

Đại diện đơn vị thi công cho hay, dự án này có tổng mức đầu tư 11,307 tỷ đồng. Bao gồm cải tạo 16,9 km đường dây 22kV, lắp đặt bổ sung 1 bộ cầu dao phụ tải LBS 22kV vị trí cột 153 trục chính, xây dựng kênh truyền 3G/APN để kết nối LBS lắp đặt mới về Trung tâm Điều khiển xa... Đến nay, dự án đã hoàn thành 30% khối lượng công việc và phấn đấu đóng điện vận hành trước ngày 30/11/2023.

Gia tăng độ tin cậy cung cấp điện ở Hà Tĩnh

Cán bộ Công ty Điện lực Hà Tĩnh luôn bám sát hiện trường, hỗ trợ các nhà thầu thi công.

Ông Nguyễn Duy Thắng – Phó Giám đốc Công ty Điện lực Hà Tĩnh cho hay: “Hà Tĩnh hiện đang thu hút nhiều dự án đầu tư lớn, kéo theo phụ tải điện tăng cao, bởi vậy, việc đầu tư xây dựng, nâng cấp cơ sở hạ tầng lưới điện theo hướng đồng bộ, hiện đại là nhiệm vụ bức thiết. Hiện nay, Công ty Điện lực Hà Tĩnh đang triển khai 6 dự án đầu tư xây dựng hệ thống lưới với tổng mức đầu tư 75,722 tỷ đồng.

Đây là các dự án trọng điểm, khi hoàn thành, đưa vào sử dụng sẽ góp phần quan trọng chống quá tải, nâng cao chất lượng điện năng. Công ty đang tích cực phối hợp với chính quyền địa phương các cấp và đơn vị liên quan triển khai các giải pháp để các đơn vị thi công sớm được bàn giao mặt bằng sạch. Đồng thời, cử cán bộ bám sát hiện trường, hỗ trợ và đốc thúc các nhà thầu triển khai dự án đảm bảo chất lượng, tiến độ được giao”.

Chủ đề Công nghiệp, Tiểu thủ Công nghiệp, xây dựng

Đọc thêm

Công nghiệp Hà Tĩnh tiếp đà tăng trưởng

Công nghiệp Hà Tĩnh tiếp đà tăng trưởng

Công nghiệp Hà Tĩnh đang tăng tốc với sự bứt phá của nhiều ngành, sản phẩm chủ lực. Nhờ vậy, 8 tháng năm 2026, chỉ số sản xuất công nghiệp (IIP) của địa phương tăng 40,19% so với cùng kỳ năm 2025.
DragonIZ Hà Tĩnh: Không gian công nghiệp mới trên trục kết nối Bắc Trung Bộ

DragonIZ Hà Tĩnh: Không gian công nghiệp mới trên trục kết nối Bắc Trung Bộ

Từ lợi thế kết nối vùng, hạ tầng đồng bộ đến định hướng phát triển xanh và mô hình đồng hành “một cửa”, Khu công nghiệp Gia Lách mở rộng (DragonIZ Hà Tĩnh) đang từng bước hình thành một không gian mới, hướng tới thu hút các nhà đầu tư trong nước và quốc tế, góp phần mở rộng dư địa phát triển công nghiệp của địa phương.
Formosa Hà Tĩnh: Vững sản xuất, lan tỏa giá trị

Formosa Hà Tĩnh: Vững sản xuất, lan tỏa giá trị

Duy trì sản xuất ổn định, đóng góp lớn cho ngân sách và tạo việc làm cho nhiều lao động, Formosa Hà Tĩnh đang tiếp tục khẳng định vai trò quan trọng trong phát triển kinh tế - xã hội của tỉnh.
Người lao động ngành điện Hà Tĩnh “canh lưới, giữ dòng”

Người lao động ngành điện Hà Tĩnh “canh lưới, giữ dòng”

Tạm gác lại kỳ nghỉ lễ Quốc khánh 2/9, những người thợ điện Hà Tĩnh vẫn âm thầm với ca trực của mình. Từ nhà máy, trạm biến áp đến những tuyến đường dây, họ đang “canh lưới, giữ dòng” để phục vụ đời sống và sản xuất - kinh doanh.
Định hình trung tâm công nghiệp - năng lượng - logistics Vũng Áng

Định hình trung tâm công nghiệp - năng lượng - logistics Vũng Áng

Những dây chuyền sản xuất tăng tốc, những tổ máy điện phát tối đa công suất, hàng hóa nối nhau qua cảng và các công trường chuẩn bị cho dự án mới đang tạo nên nhịp chuyển động mạnh mẽ ở Khu kinh tế Vũng Áng (Hà Tĩnh). Trên nền tảng ấy, một trung tâm công nghiệp - năng lượng - logistics quy mô lớn đang từng bước thành hình.
35 năm tái lập tỉnh Hà Tĩnh: Dấu ấn đột phá từ những dự án giao thông trọng điểm

35 năm tái lập tỉnh Hà Tĩnh: Dấu ấn đột phá từ những dự án giao thông trọng điểm

Sau 35 năm tái lập tỉnh (1991 – 2026), từ xuất phát điểm thấp với mạng lưới giao thông còn nhiều khó khăn, bất cập, Hà Tĩnh đã tập trung nguồn lực, tạo bước đột phá mạnh mẽ về hạ tầng giao thông. Những “mạch máu giao thông” hiện đại không chỉ khơi thông nguồn lực phát triển kinh tế - xã hội mà còn khẳng định vị thế kết nối chiến lược của địa phương trong vùng và cả nước.
Xin chào,
Tôi là Chatbot của
Báo Hà Tĩnh
Hãy hỏi tôi bất kỳ điều gì bạn cần biết về
Báo Hà Tĩnh nhé. Tôi sẵn sàng hỗ trợ!
