Các nhà máy thủy điện ở Hà Tĩnh phát điện với công suất tối đa

(Baohatinh.vn) - Tháng cuối năm, các nhà máy thủy điện trên địa bàn Hà Tĩnh đang nỗ lực vận hành an toàn, thông suốt các tổ máy 24/24h, sớm hoàn thành mục tiêu năm 2023, tạo đà phát triển trong năm 2024.

2023 là một năm khó khăn đối với các nhà máy thủy điện trên địa bàn khi nhiều tháng liền (từ tháng 4 đến tháng 9) thiếu nước phục vụ sản xuất. Bởi vậy, giai đoạn cuối năm, khi mực nước tại các hồ chứa được cải thiện, các nhà máy thủy điện đều nỗ lực vận hành với công suất tối đa, sớm hoàn thành mục tiêu đã xây dựng.

Giai đoạn cuối năm, nhu cầu sản xuất - kinh doanh của các doanh nghiệp, nhà máy trên cả nước đồng loạt gia tăng, kéo theo sự phát triển của các phụ tải điện. Để đảm bảo cấp điện phục vụ nền kinh tế, Nhà máy Thủy điện Hố Hô (Hương Khê) đang tập trung mọi giải pháp để phát điện với công suất tối đa.

Các nhà máy thủy điện ở Hà Tĩnh phát điện với công suất tối đa

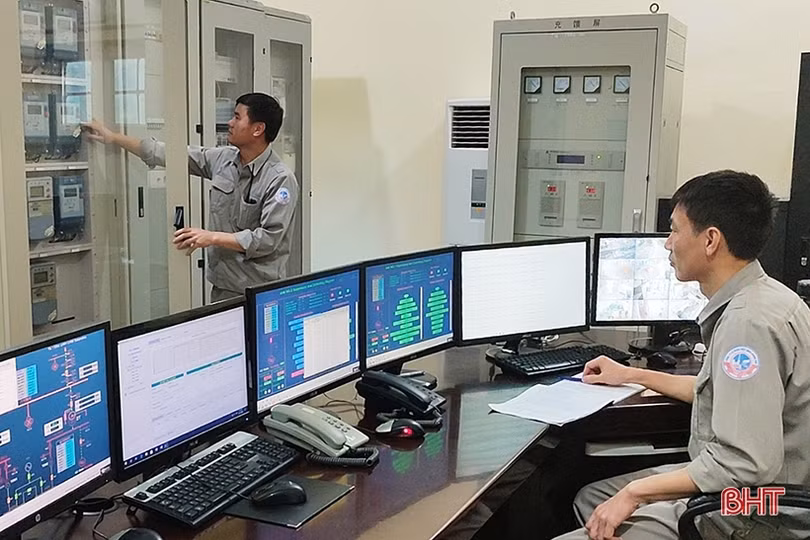

Hiện nay Nhà máy Thủy điện Hố Hô vận hành 2 tổ máy phát điện với công suất tối đa.

Ông Nguyễn Bá Tuấn - Phó Giám đốc Nhà máy Thủy điện Hố Hô cho biết: “Nhà máy có công suất 14 MW với 2 tổ máy phát điện. Từ tháng 4 đến đầu tháng 9/2023, thời tiết nắng nóng khắc nghiệt, mực nước tại hồ chứa đạt thấp, nhà máy chỉ có thể vận hành 1 tổ máy phát điện với sản lượng thấp. Từ tháng 10/2023 lại nay, lượng mưa tăng, mực nước về hồ chứa dồi dào, tạo điều kiện thuận lợi để nhà máy tăng công suất phát điện, bù lại sản lượng trong giai đoạn khó khăn. Hiện nay, mực nước hồ chứa đã đạt 69,66m, 2 tổ máy vận hành tối đa công suất 24/24h. Theo đó, mỗi ngày, nhà máy phát lên lưới 330.000 kWh điện, gấp nhiều lần so với giai đoạn nắng nóng”.

Lũy kế 11 tháng năm 2023, Nhà máy Thủy điện Hố Hô hòa lưới điện quốc gia 36,3 triệu kWh điện, đạt doanh thu khoảng 51,5 tỷ đồng. Mục tiêu của đơn vị trong năm nay sẽ sản xuất 37 triệu kWh điện, doanh thu đạt khoảng 58 tỷ đồng. Bởi vậy, tháng cuối năm này, nhà máy tiếp tục triển khai đồng bộ, hiệu quả các giải pháp như: tăng cường bảo trì, bảo dưỡng thiết bị, máy móc; huy động nhân lực, tận dụng nguồn nước để phát điện với công suất tối đa..., sớm về đích kế hoạch, tạo đà cho bước tăng trưởng mới.

Các nhà máy thủy điện ở Hà Tĩnh phát điện với công suất tối đa

Công nhân vận hành các tổ máy phát điện, Nhà máy Thủy điện Hương Sơn.

Nhà máy Thuỷ điện Hương Sơn (đóng tại xã Sơn Kim 1, Hương Sơn) thuộc Công ty CP Thủy điện Hương Sơn được đưa vào khai thác từ năm 2011 với công suất 33 MW, bao gồm 2 tổ máy phát điện. Theo ông Ngô Xuân Mạnh - Quản đốc Nhà máy Thủy điện Hương Sơn, từ tháng 4 đến tháng 9/2023, nhà máy chỉ đủ nước để vận hành 1 tổ máy và mỗi ngày chỉ duy trì được khoảng vài tiếng đồng hồ. Từ 10/2023 lại nay, trên địa bàn ghi nhận lượng mưa lớn, mực nước trong hồ chứa Nước Lạnh dâng cao (hiện đạt 801,91 m) nên nhà máy đủ điều kiện để phát điện với công suất tối đa. Đơn vị đang tập trung mọi nguồn lực để vận hành tối đa công suất, mỗi ngày hòa lưới điện quốc gia 500.000 kWh điện. Từ nay đến cuối năm, nhà máy phấn đấu sản xuất trên 12 triệu kWh điện.

Lũy kế 11 tháng năm 2023, Nhà máy Thủy điện Hương Sơn sản xuất 90,7 triệu kWh (thấp hơn 25,7 triệu kWh điện so với cùng kỳ năm 2022), doanh thu đạt khoảng 100 tỷ đồng. Nhà máy đang nỗ lực để cán đích mục tiêu năm 2023 là sản xuất 103 triệu kWh điện, tương đương khoảng 110 tỷ đồng.

Các nhà máy thủy điện ở Hà Tĩnh phát điện với công suất tối đa

Mực nước trong hồ chứa Nước Lạnh hiện đạt 801,91 m, tạo điều kiện cho Nhà máy Thủy điện Hương Sơn phát điện 24/24h.

Được biết, hiện nay, bên cạnh duy trì ổn định, liên tục chuỗi sản xuất, kinh doanh tại Nhà máy Thủy điện Hương Sơn, Công ty CP Thủy điện Hương Sơn còn chủ động các giải pháp, đôn đốc nhà thầu đẩy nhanh tiến độ xây dựng Nhà máy Thủy điện Hương Sơn 2 tại xã Sơn Kim 1.

Nhà máy đang xây dựng có quy mô 2 tổ máy phát điện với tổng công suất 6,4 MW (hạ lưu cách Nhà máy Thủy điện Hương Sơn gần 3 km). Công ty CP Thủy điện Hương Sơn phấn đấu đến tháng 3/2024 sẽ đưa Nhà máy Thủy điện Hương Sơn 2 đi vào vận hành, nâng công suất phát điện, đáp ứng nhu cầu phát triển phụ tải điện của toàn quốc.

Chủ đề Công nghiệp, Tiểu thủ Công nghiệp, xây dựng

Đọc thêm

Tết "không nghỉ" tại Khu kinh tế Vũng Áng

Tết "không nghỉ" tại Khu kinh tế Vũng Áng

Dịp Tết tại KKT Vũng Áng Hà Tĩnh, cảng biển, nhà máy điện, kho nhiên liệu và lò cao vẫn sáng đèn, giữ nhịp sản xuất liên tục, tạo đà tăng trưởng ngay từ quý I.
Miệt mài bên từng tổ máy phát điện

Miệt mài bên từng tổ máy phát điện

Những ngày đầu năm mới, đội ngũ kỹ sư các nhà máy sản xuất điện ở Hà Tĩnh vẫn miệt mài bên từng tổ máy, theo dõi từng thông số kỹ thuật để nối liền mạch điện quốc gia.
Thầm lặng canh giữ nguồn sáng mùa xuân

Thầm lặng canh giữ nguồn sáng mùa xuân

Ngày đầu năm mới, khi người người đang sum vầy bên gia đình thì những cán bộ, công nhân ngành Điện Hà Tĩnh vẫn lặng lẽ giữ mạch sáng phục vụ người dân, doanh nghiệp.
Sông Trí định hình tầm vóc đô thị trung tâm

Sông Trí định hình tầm vóc đô thị trung tâm

Những ngày đầu xuân 2026, trong sắc trời trong trẻo và nhịp sống mới lan tỏa khắp vùng Nam Hà Tĩnh, phường Sông Trí bước vào năm mới với tâm thế tự tin, khí thế và đầy triển vọng.
Thắp sáng niềm tin, khơi nguồn phát triển

Thắp sáng niềm tin, khơi nguồn phát triển

Trong bản hòa ca mùa xuân, Công ty Điện lực Hà Tĩnh vẫn bền bỉ đảm bảo dòng điện đến từng nhà máy, từng nếp nhà, thắp lên ánh sáng góp phần đưa Hà Tĩnh không ngừng vươn tới.
Nâng tầm chất lượng dịch vụ cấp nước sạch ở Hà Tĩnh

Nâng tầm chất lượng dịch vụ cấp nước sạch ở Hà Tĩnh

Công ty CP Cấp nước Hà Tĩnh đã nỗ lực mở rộng mạng lưới, nâng công suất các nhà máy, đồng thời chú trọng đầu tư, cải tiến công nghệ để nâng tầm chất lượng sản phẩm nước sạch phục vụ khách hàng, đáp ứng yêu cầu phát triển KT-XH của tỉnh nhà.
Ngày đêm “canh” dòng điện dịp Tết

Ngày đêm “canh” dòng điện dịp Tết

Tại Trạm 500 kV Hà Tĩnh - “mắt xích” quan trọng trên trục truyền tải quốc gia, đội ngũ kỹ sư đang ngày đêm “canh gác”, đảm bảo dòng điện an toàn trong thời khắc đặc biệt của năm.
