(Baohatinh.vn) - Chuyển đổi thành công đường dây 971, 973 trung gian Nghi Xuân từ 10 kV lên 22 kV sẽ giúp Điện lực Nghi Xuân (Hà Tĩnh) xóa bỏ hoàn toàn cấp điện áp 10 kV.

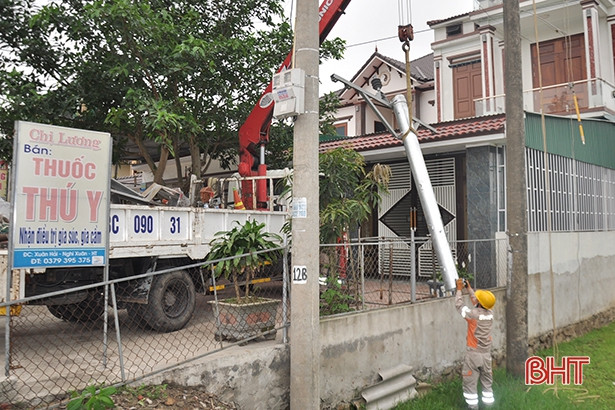

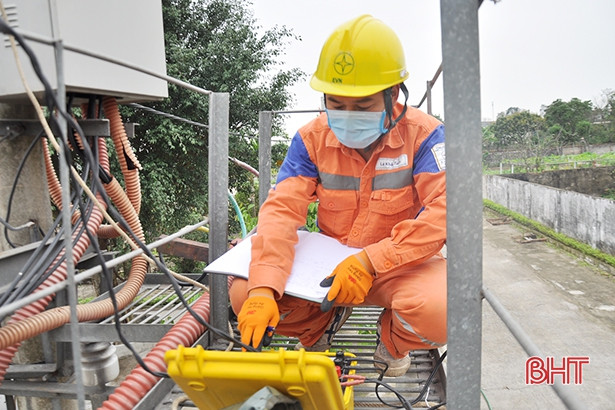

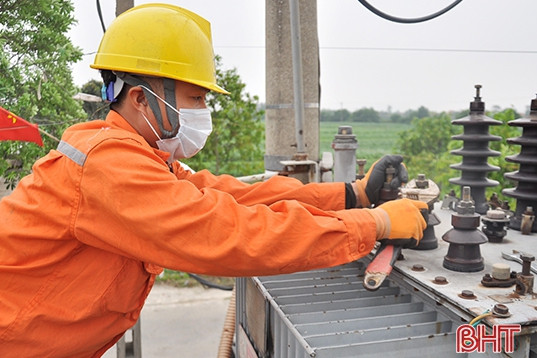

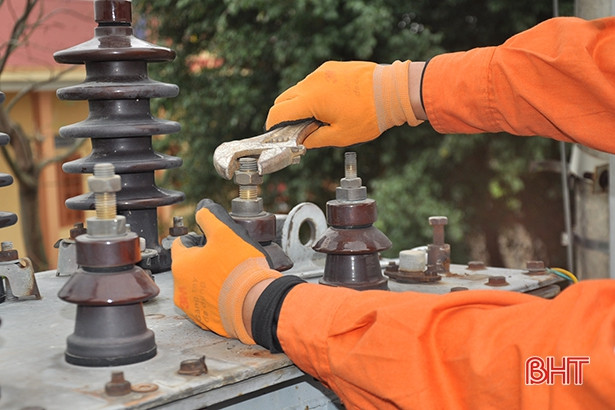

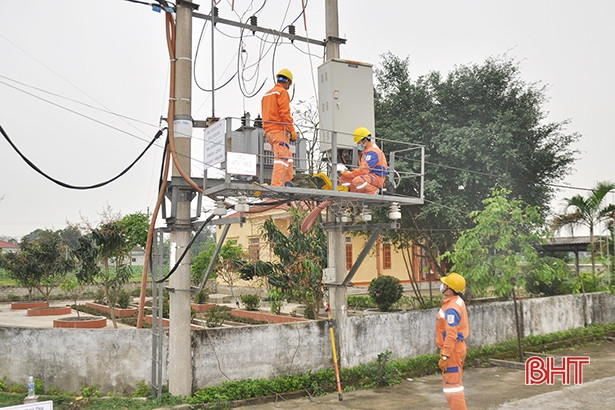

Ngày 23/3, Điện lực Nghi Xuân phối hợp với Công ty CP Tây Nam Á và Xí nghiệp Dịch vụ điện lực Hà Tĩnh chuyển đổi đường dây 971, 973 trung gian Nghi Xuân từ cấp điện áp 10 kV lên 22 kV. Hơn 150 công nhân tham gia đợt chuyển lưới lần này.
Đây là công trình xây dựng 2 lộ xuất tuyến 22 kV, mạch kép sau trạm biến áp 110 kV Nghi Xuân để cải tạo đường dây 971, 973 trung gian Nghi Xuân lên vận hành cấp điện áp 22 kV. Đường dây này cấp điện cho thị trấn Tiên Điền và 5 xã ven biển: Xuân Giang, Xuân Phổ, Xuân Hải, Đan Trường, Xuân Hội. Dự án gồm xây dựng mới 5,203 km đường dây 22 kV mạch kép; cải tạo 41 trạm biến áp và 6,818 km đường dây từ 10 kV lên 22 kV với kinh phí gần 15 tỷ đồng.
Việc chuyển lưới lần này có khối lượng công việc lớn, nhiều đơn vị tham gia với số lượng hơn 150 người, thực hiện 56 nội dung công việc. Do vậy, công tác đảm bảo an toàn cho các đơn vị thi công cũng như đảm bảo đóng điện an toàn được Công ty Điện lực Hà Tĩnh, Điện lực Nghi Xuân và các đơn vị thi công lên phương án cụ thể.
Dự kiến, đến hết ngày mai (24/3), các đơn vị sẽ hoàn thành việc chuyển lưới và đóng điện đưa vào vận hành.
Ông Đinh Tiết Trung – Giám đốc Điện lực Nghi Xuân cho biết: "Đường dây 10 kV 971, 973 vận hành đã hơn 30 năm, xảy ra sự cố trong quá trình cấp điện, nhiều khu vực điện áp yếu. Do vậy, việc đưa vào vận hành đường dây 22 kV sẽ nâng cao độ tin cậy cung cấp điện, giảm tổn thất điện năng (từ 6,3% xuống dưới 5%), đảm bảo nguồn điện cho sự phát triển khu vực trọng điểm về du lịch biển phía Đông của huyện Nghi Xuân trong giai đoạn 2021-2030".
Chuyển đổi thành công lưới điện 22 kV lần này, Điện lực Nghi Xuân sẽ xóa bỏ hoàn toàn cấp điện áp 10 kV, đánh dấu một bước chuyển mới về khả năng đáp ứng nguồn điện cho sản xuất và đời sống dân sinh.
Phục vụ cấp điện mùa nắng nóng năm 2021 và những năm tiếp theo, giai đoạn 2020 đến quý I/2021, Điện lực Nghi Xuân đã chi trên 40 tỷ đồng để sửa chữa, cải tạo và nâng cấp lưới điện trên toàn địa bàn.
Đề xuất tính giá bán lẻ điện sinh hoạt theo giờ thu hút sự quan tâm của người dân Hà Tĩnh. Đại biểu Quốc hội và người dân cho rằng cơ quan có thẩm quyền cần nghiên cứu kỹ lưỡng, xây dựng lộ trình thí điểm áp dụng giá điện sinh hoạt theo khung giờ rồi mới tính tới việc triển khai rộng rãi.
Từ những quyết sách mới về quy hoạch, mở rộng không gian phát triển, sự xuất hiện của các dự án quy mô lớn tại Khu kinh tế Vũng Áng, Hà Tĩnh tiếp tục tập trung nguồn lực, quyết liệt triển khai các nhiệm vụ, từng bước hiện thực hóa mục tiêu đưa khu kinh tế này thành trung tâm công nghiệp - năng lượng - logistics của khu vực và cả nước.
Trước yêu cầu đẩy nhanh tiến độ các dự án trọng điểm, phường Vũng Áng (Hà Tĩnh) đang tập trung tháo gỡ vướng mắc, đẩy mạnh giải phóng mặt bằng, tạo quỹ đất sạch phục vụ thu hút đầu tư.
Trước áp lực phụ tải điện tăng cao dịp cuối năm, Công ty Điện lực Hà Tĩnh triển khai đồng bộ các giải pháp kỹ thuật, quyết tâm bảo đảm cấp điện an toàn, liên tục, phục vụ sản xuất và đời sống Nhân dân.
Công nghiệp Hà Tĩnh khởi sắc trong 10 tháng qua với chỉ số sản xuất toàn ngành tăng 42,17% so với cùng kỳ năm 2025. Trong đó, động lực tăng trưởng chủ yếu đến từ công nghiệp chế biến - chế tạo và sản xuất - phân phối điện.
Năm 2026, Hà Tĩnh đặt mục tiêu kim ngạch xuất khẩu hàng hóa đạt 2,2 tỷ USD, tăng 10% so với năm 2025. Song, kết quả 10 tháng vẫn chưa đạt như kỳ vọng, tạo sức ép trong chặng cuối năm.
Nhu cầu điện phục vụ sản xuất - kinh doanh tăng cao dịp cuối năm đặt ra yêu cầu cấp thiết về bảo đảm nguồn cung an toàn, liên tục. Các nhà máy điện tại Hà Tĩnh tập trung duy trì độ khả dụng của tổ máy, linh hoạt phương án vận hành, tận dụng thời cơ phát điện.
Nhu cầu nước sạch tăng cao đặt ra yêu cầu nâng cấp hạ tầng cấp nước tại Hà Tĩnh. Nhiều dự án đang được triển khai nhằm đáp ứng nhu cầu phát triển công nghiệp.
Dự án Đầu tư xây dựng và kinh doanh kết cấu hạ tầng khu công nghiệp Vinhomes Vũng Áng (Hà Tĩnh) được điều chỉnh mở rộng quy mô lên 1.458,6 ha, với tổng mức đầu tư trên 23,4 nghìn tỷ đồng.
Từ những khó khăn trong thực tiễn công việc, cán bộ, nhân viên Công ty Điện lực Hà Tĩnh đã biến ý tưởng thành những sáng kiến, cải tiến kỹ thuật, mang lại hiệu quả thiết thực trong công tác quản lý, vận hành lưới.
Thủ tướng Chính phủ yêu cầu triển khai ngay các giải pháp bảo đảm cung ứng đủ điện giai đoạn 2027-2030; trong đó, nhiều nhiệm vụ cấp bách phải hoàn thành trong tháng 10 và tháng 12/2026.
Sau 2 trường học vùng biên đã đưa vào sử dụng, hiện nay, Dự án Trường Phổ thông nội trú liên cấp TH&THCS Hương Xuân (Hà Tĩnh) đang được đẩy nhanh tiến độ, phấn đấu hoàn thành trước ngày 30/6/2027.
Hà Tĩnh đang tập trung tháo gỡ điểm nghẽn, thúc đẩy sản xuất kinh doanh, đẩy nhanh tiến độ các dự án đầu tư và khai thác dư địa tăng trưởng tại từng địa bàn, lĩnh vực.
Dự án bãi chế biến đá xây dựng tại khu vực núi Nắp Trình (xã Kim Hoa, Hà Tĩnh) nhằm bổ sung nguồn cung đá xây dựng, đáp ứng nhu cầu vật liệu cho các công trình, dự án trên địa bàn tỉnh.
Sau hơn một tháng trung tu, tổ máy số 1, Nhà máy Nhiệt điện Vũng Áng 1 (Hà Tĩnh) đã hòa lưới trở lại, bổ sung nguồn điện cho hệ thống và tạo động lực để nhà máy sớm về đích mục tiêu sản xuất 1,7 tỷ kWh điện trong quý IV/2026.
Chủ động thích ứng với biến động thị trường, linh hoạt triển khai các giải pháp điều hành, tăng tốc sản xuất, kinh doanh, cộng đồng doanh nghiệp Hà Tĩnh đang nỗ lực về đích kế hoạch năm 2026.
Sáng 20/10, Trạm thu phí Bến Thủy và Trạm thu phí Bến Thủy 2 chính thức tạm dừng thu phí trong thời gian 30 ngày theo quyết định của Cục Đường bộ Việt Nam.
Nhiều doanh nghiệp Hà Tĩnh ngừng hoạt động nhiều năm nhưng vẫn chưa thể hoàn tất thủ tục giải thể do thiếu hồ sơ. Việc tháo gỡ những khó khăn này cần sự phối hợp giữa doanh nghiệp và cơ quan chức năng.
Thời tiết bất lợi, vật liệu khan hiếm, vướng mắc mặt bằng… gây ảnh hưởng tiến độ thi công các công trình ở Hà Tĩnh. Các chủ đầu tư, nhà thầu đang linh hoạt nhiều giải pháp, đẩy nhanh tiến độ thi công, tăng tốc giải ngân vốn đầu tư công những tháng cuối năm.
Hơn 170.000 tỷ đồng vốn đăng ký từ 24 dự án mới trong hơn 9 tháng năm 2026 đang mở ra dư địa phát triển mới cho các khu kinh tế, khu công nghiệp Hà Tĩnh, nhất là những ngành công nghiệp động lực.
Xin chào, Tôi là Chatbot của Báo Hà Tĩnh
Hãy hỏi tôi bất kỳ điều gì bạn cần biết về Báo Hà Tĩnh nhé. Tôi sẵn sàng hỗ trợ!
