Gấp rút di dời đường điện phục vụ thi công cao tốc Bắc - Nam

(Baohatinh.vn) - Dù thời tiết bất lợi song các địa phương vẫn hỗ trợ đơn vị thi công di dời hệ thống điện truyền tải, giải phóng mặt bằng phục vụ thi công dự án cao tốc Bắc – Nam đoạn qua Hà Tĩnh.

Dự án đường bộ cao tốc Bắc - Nam phía Đông đoạn qua Hà Tĩnh có 10 điểm giao chéo với 2 đường dây 220 kV và 500 kV (trong đó 4 điểm đường dây 500 kV, 6 điểm đường dây 220 kV) thuộc địa bàn thị xã Kỳ Anh và 4 huyện: Kỳ Anh, Cẩm Xuyên, Thạch Hà, Đức Thọ.

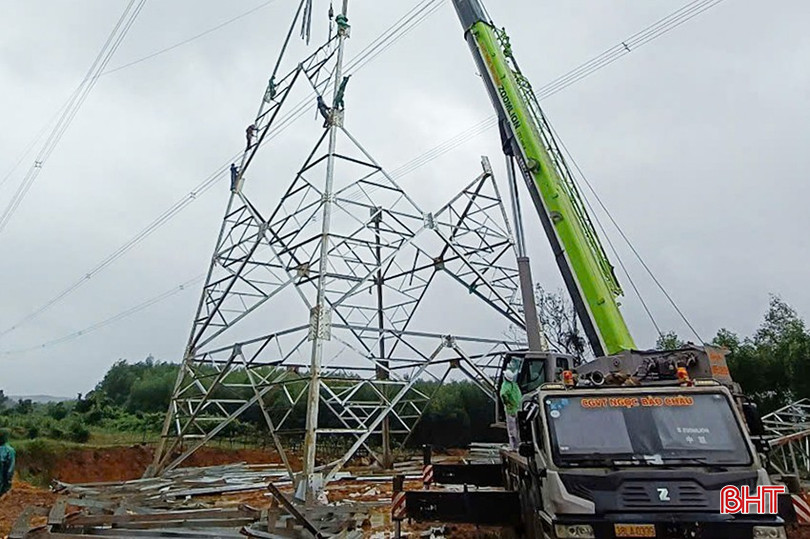

Nhà thầu tập trung dựng cột, kéo dây 500 kV tại xã Kỳ Hoa (TX Kỳ Anh).

Đến nay, việc di dời hệ thống lưới điện phân phối (cấp điện áp 110 kV trở xuống) tại Hà Tĩnh đã hoàn thành, đảm bảo mặt bằng để các nhà thầu thi công thực hiện. Đối với lưới điện truyền tải, Cẩm Xuyên đã hoàn thành việc di dời các tuyến đường điện 220 kV; các địa phương còn lại (Kỳ Anh, Thạch Hà, Đức Thọ và TX Kỳ Anh) đang gấp rút đẩy nhanh tiến độ di dời hệ thống đường dây 220 kV, 500 kV theo chỉ đạo của UBND tỉnh Hà Tĩnh.

Phục vụ thi công dự án cao tốc Bắc – Nam đoạn qua địa bàn, TX Kỳ Anh phải thực hiện di dời 2 vị trí đường dây 500 kV thuộc địa phận xã Kỳ Hoa. Trong đó, địa phương đã hoàn thành việc lắp dựng cột, kéo dây của mạch 1 đường dây 500kV Vũng Áng - Đà Nẵng, đóng điện đưa vào sử dụng ngày 20/12/2024.

Từ ngày 22/12/2024 lại nay, TX Kỳ Anh phối hợp xin cắt điện để nhà thầu tiến hành lắp dựng cột, kéo dây mạch 2 đường dây 500kV Đà Nẵng - Hà Tĩnh. Những ngày qua, mặc dù thời tiết bất lợi, trời mưa, song nhà thầu thi công vẫn huy động hơn 100 công nhân thực hiện các hạng mục. Trên công trường, kỹ sư, công nhân “đội mưa”, “chạy đua” với thời gian để hoàn thành các hạng mục đảm bảo kỹ thuật, tiến độ.

Chủ đầu tư thường xuyên chỉ đạo, hỗ trợ nhà thầu tại hiện trường để đẩy nhanh tiến độ di dời hệ thống điện truyền tải tại TX Kỳ Anh.

Ông Nguyễn Tiến Hành – chuyên viên Phòng Quản lý đô thị, UBND TX Kỳ Anh cho biết: “Thời gian qua, do thiếu vật tư, thiết bị dẫn đến việc chậm tiến độ dự án di dời đường dây 500 kV. Hiện nay, chính quyền địa phương đang tập trung hỗ trợ nhà thầu triển khai các phần việc, phấn đấu hoàn thành dựng cột, kéo dây, đóng điện đưa vào vận hành ngày 29/12/2024, bàn giao mặt bằng phục vụ thi công cao tốc Bắc – Nam đoạn qua địa bàn”.

Dự án cao tốc Bắc - Nam đoạn qua huyện Kỳ Anh có 2 điểm giao chéo với đường dây 500kV Hà Tĩnh – Vũng Áng và đường dây 500kV Đà Nẵng – Hà Tĩnh, bao gồm 4 vị trí móng cột tại xã Kỳ Phong. Đến nay, tiến độ thi công ước đạt 95% theo giá trị hợp đồng được duyệt.

Ông Phạm Trung Hải – chuyên viên Phòng Quản lý hạ tầng, UBND huyện Kỳ Anh cho hay: “Để hoàn thành theo đường găng tiến độ vào ngày mai (29/12), địa phương cũng đã phối hợp xin cắt điện từ ngày 22/12/2024, đốc thúc nhà thầu tập trung mọi nguồn lực, nhân lực để dựng cột, kéo dây. Mặc dù thời tiết bất lợi, đội ngũ kỹ sư, công nhân vẫn "đội mưa" xử lý công việc”.

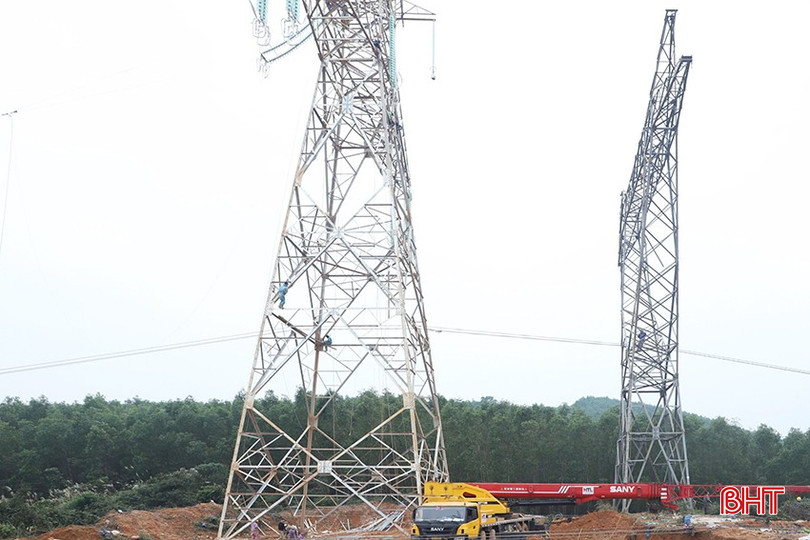

Kỹ sư, công nhân "đội mưa" thi công đường dây 500 kV tại xã Kỳ Phong (huyện Kỳ Anh).

Dự án cao tốc Bắc - Nam đoạn qua huyện Thạch Hà có 1 điểm giao chéo 220 kV tại xã Tâm Lâm Hương. Đến nay, nhà thầu là Công ty CP Xây dựng Quốc Anh (Hà Nội) đã thi công xong 2/2 vị trí móng cột. Cùng đó, nhà thầu đã tập kết đầy đủ vật tư, thiết bị tại chân công trình, hoàn thành việc làm đường công vụ và sẵn sàng dựng cột, kéo dây khi “có lệnh”.

Ông Phan Văn Toàn – Phó Trưởng BQL dự án đầu tư xây dựng huyện Thạch Hà thông tin: “Hiện nay, vật tư, thiết bị được tập kết về hiện trường, chính quyền địa phương đã phối hợp hoàn thiện thủ tục đăng ký cắt điện trên các đường dây để tiến hành thi công dự án. Theo kế hoạch, ngày 2/1/2025, sau khi cắt điện các đường dây, nhà thầu tập trung dựng cột, kéo dây, phấn đấu hoàn thành đóng điện vào ngày 8/1/2025”.

Thực hiện chỉ đạo của UBND tỉnh Hà Tĩnh, thời gian qua, các địa phương có liên quan đã chỉ đạo các nhà thầu tập trung nhân lực, vật lực đẩy nhanh tiến độ thi công, đảm bảo tiến độ thực hiện dự án di dời hệ thống điện truyền tải phục vụ thi công dự án cao tốc Bắc – Nam đoạn qua địa bàn.

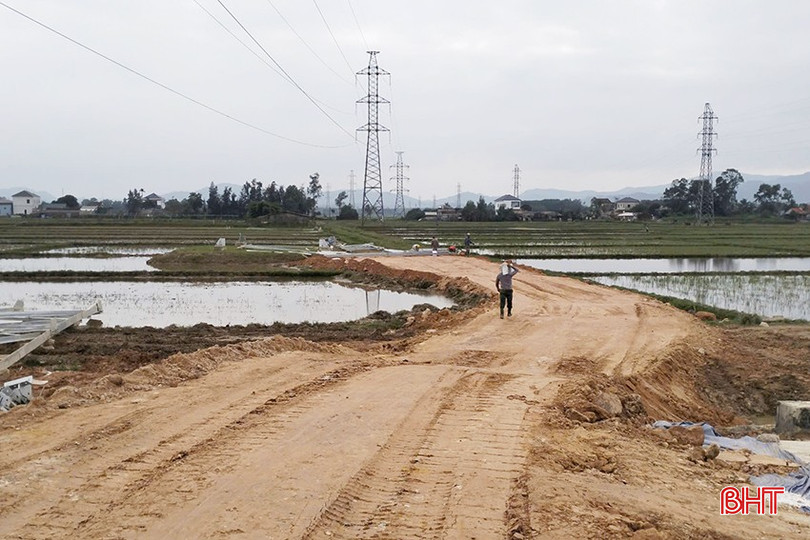

Nhà thầu đã hoàn thành đường công vụ, sẵn sàng dựng cột, kéo dây tại xã Tân Lâm Hương (Thạch Hà) khi đường dây 500 kV cắt điện.

Tỉnh Hà Tĩnh đề nghị Tổng Công ty Truyền tải điện Quốc gia chỉ đạo các đơn vị trực thuộc tiếp tục phối hợp, hướng dẫn, hỗ trợ giải pháp kỹ thuật cho địa phương, nhà thầu trong quá trình thực hiện di dời đường điện; tạo điều kiện, xử lý kịp thời các hồ sơ, thủ tục liên quan đến phương án đóng, cắt điện phục vụ thi công theo lịch đơn vị thi công đề xuất.

Cùng đó, Truyền tải điện Hà Tĩnh bố trí lịch kiểm tra, nghiệm thu vật liệu điện tại hiện trường để đẩy nhanh tiến độ di dời hệ thống điện 500 kV, 220 kV phục vụ thi công cao tốc Bắc - Nam phía Đông đoạn qua địa bàn.

Ông Nguyễn Tiến Hành – Chuyên viên Phòng Quản lý đô thị, UBND TX Kỳ Anh chia sẻ quá trình di dời hệ thống truyền tải điện phục vụ thi công cao tốc Bắc - Nam đoạn qua địa bàn.

Chủ đề Cao tốc Bắc - Nam qua Hà Tĩnh

Đọc thêm

Công ty Điện lực Hà Tĩnh ký kết quy chế phối hợp với 6 xã

Công ty Điện lực Hà Tĩnh ký kết quy chế phối hợp với 6 xã

Công ty Điện lực Hà Tĩnh và 6 xã Cẩm Xuyên, Cẩm Bình, Cẩm Duệ, Cẩm Hưng, Thiên Cầm, Yên Hòa đã ký kết quy chế phối hợp nhằm tăng cường công tác bảo đảm an toàn điện, thúc đẩy phát triển điện mặt trời mái nhà, sử dụng điện tiết kiệm, hiệu quả.
Giá điện giảm 2%: Giảm áp lực chi phí, góp sức kiềm chế lạm phát

Giá điện giảm 2%: Giảm áp lực chi phí, góp sức kiềm chế lạm phát

Tập đoàn Điện lực Việt Nam quyết định giảm giá bán lẻ điện bình quân 2% từ ngày 1/11/2026. Điều chỉnh này không chỉ giúp người dân, doanh nghiệp Hà Tĩnh tiết giảm chi phí sản xuất mà còn góp phần ổn định giá cả hàng hóa trên thị trường, kiềm chế lạm phát, ổn định kinh tế vĩ mô.
Kỳ vọng khi 2 tuyến tránh QL 1 ở Hà Tĩnh được mở rộng lên 4 làn xe cơ giới

Kỳ vọng khi 2 tuyến tránh QL 1 ở Hà Tĩnh được mở rộng lên 4 làn xe cơ giới

Việc đầu tư mở rộng 2 tuyến tránh góp phần tháo gỡ điểm nghẽn trên quốc lộ 1, giảm chi phí vận tải, thời gian lưu thông và nâng cao năng lực thông hành, hiệu quả khai thác, tạo điều kiện thuận lợi cho giao thương hàng hóa, thu hút đầu tư và phát triển kinh tế - xã hội của Hà Tĩnh.
“Đầu kéo” đưa công nghiệp Hà Tĩnh tăng trưởng

“Đầu kéo” đưa công nghiệp Hà Tĩnh tăng trưởng

Công nghiệp chế biến, chế tạo và sản xuất, phân phối điện tiếp tục là hai động lực quan trọng đưa chỉ số sản xuất công nghiệp toàn tỉnh tăng trưởng tích cực. Để duy trì đà tăng trưởng, Hà Tĩnh tiếp tục khơi thông các nguồn lực, tạo thêm những động lực phát triển mới.
Đề xuất tính giá bán lẻ điện sinh hoạt theo giờ: Cần thí điểm và xây dựng lộ trình phù hợp

Đề xuất tính giá bán lẻ điện sinh hoạt theo giờ: Cần thí điểm và xây dựng lộ trình phù hợp

Đề xuất tính giá bán lẻ điện sinh hoạt theo giờ thu hút sự quan tâm của người dân Hà Tĩnh. Đại biểu Quốc hội và người dân cho rằng cơ quan có thẩm quyền cần nghiên cứu kỹ lưỡng, xây dựng lộ trình thí điểm áp dụng giá điện sinh hoạt theo khung giờ rồi mới tính tới việc triển khai rộng rãi.
Định hình tầm vóc mới cho cực tăng trưởng Vũng Áng

Định hình tầm vóc mới cho cực tăng trưởng Vũng Áng

Từ những quyết sách mới về quy hoạch, mở rộng không gian phát triển, sự xuất hiện của các dự án quy mô lớn tại Khu kinh tế Vũng Áng, Hà Tĩnh tiếp tục tập trung nguồn lực, quyết liệt triển khai các nhiệm vụ, từng bước hiện thực hóa mục tiêu đưa khu kinh tế này thành trung tâm công nghiệp - năng lượng - logistics của khu vực và cả nước.
Xin chào,
Tôi là Chatbot của
Báo Hà Tĩnh
Hãy hỏi tôi bất kỳ điều gì bạn cần biết về
Báo Hà Tĩnh nhé. Tôi sẵn sàng hỗ trợ!
