Nhà máy Thủy điện Ngàn Trươi phấn đấu vận hành cuối năm 2021

(Baohatinh.vn) - Thời gian này, Công ty CP Thủy điện Ngàn Trươi (Hà Tĩnh) đang chạy đua với thời gian, tập trung nhân lực lắp đặt thiết bị và hệ thống đường dây, phấn đấu vận hành vào tháng 12/2021.

Nhà máy Thủy điện Ngàn Trươi phấn đấu vận hành cuối năm 2021

Nhà máy Thủy điện Ngàn Trươi đã hoàn thành phần xây dựng

Nhiều tháng nay, cùng với chủ động phòng chống dịch bệnh COVID-19, trên công trường Nhà máy Thủy điện Ngàn Trươi, không khí lao động vẫn luôn khẩn trương, nắng cũng như mưa, đêm cũng như ngày, 3 ca đều đặn được đơn vị duy trì thi công chạy đua với thời gian, phấn đấu đến cuối quý 4 năm 2021 đưa vào vận hành phát điện.

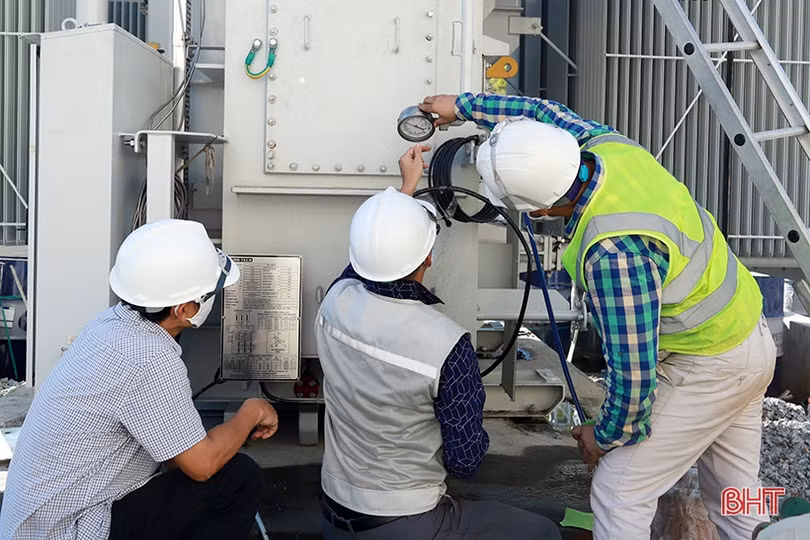

Anh Đoàn Mạnh Khang – Chỉ huy phó Công ty lắp đặt thiết bị điện Đông Anh cho biết, do ảnh hưởng của dịch bệnh COVID-19 nên trong quá trình thi công có những khó khăn nhất định về nhân lực, đặc biệt, nhiều thiết bị, máy móc nhập khẩu bị chậm bàn giao. Vì vậy, khi có thiết bị chúng tôi đã triển khai tăng ca, tăng kíp để đảm bảo tiến độ nhanh nhất cho chủ đầu tư. Đến nay đơn vị đã lắp đặt hơn 70% các hạng mục thiết bị của trạm biến áp nhà máy.

Nhà máy Thủy điện Ngàn Trươi phấn đấu vận hành cuối năm 2021

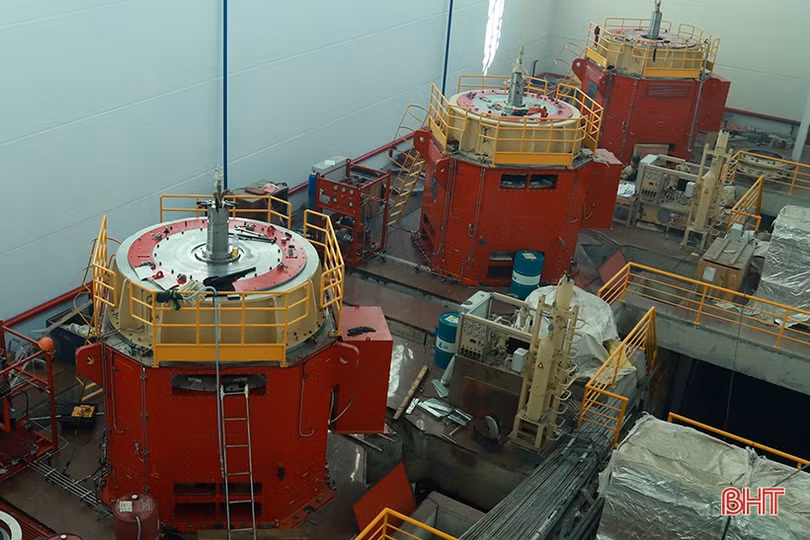

3 tổ máy - “trái tim” nhà máy đã được lắp đặt

Nhờ tập trung xây dựng nên đến nay các hạng mục kênh xả, đường ống áp lực và trạm phân phối đã hoàn thành. Hiện các nhà thầu đang gấp rút triển khai thi công hạng mục đường dây 110kV đấu nối nhà máy vào lưới điện quốc gia tại Hương Sơn; hoàn thành lắp đặt, căn chỉnh các hạng mục của tổ máy 1, 2 và 3; xây dựng trạm 110kV của nhà máy.

Dự án Thủy điện Ngàn Trươi chính thức thi công đầu năm 2019, có công suất 25,5MW. Thiết bị công nghệ của nhà máy do Công ty Voith Hydro Ấn Độ cung cấp, được sản xuất theo tiêu chuẩn của Đức. Thiết bị tự động hóa cao, hệ thống kích từ của máy phát được sử dụng hệ thống kích từ không chổi than (những nhà máy cũ đang sử dụng hệ thống kích từ có chổi than).

Nhà máy Thủy điện Ngàn Trươi phấn đấu vận hành cuối năm 2021

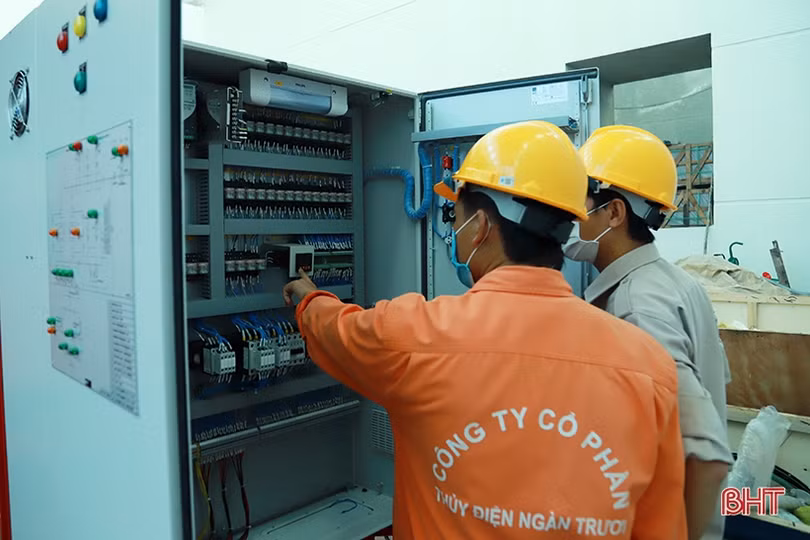

Lắp đặt hệ thống tủ điều khiển

Ông Đồng Văn Trưởng - Phó Giám đốc Công ty CP Thủy điện Ngàn Trươi cho biết, do ảnh hưởng của dịch bệnh COVID-19 nên nhiều thiết bị từ nước ngoài nhập về chậm so với thời gian, nhất là chuyên gia không thể sang Việt Nam để lắp đặt.

Trước thực tế đó, Công ty CP Thủy điện Ngàn Trươi đã linh hoạt, mạnh dạn mời các kỹ sư giỏi trong nước về lắp đặt thiết bị. Mặt khác công ty tiến hành làm việc qua kết nối online với các chuyên gia nước ngoài để hướng dẫn lắp đặt.

Nhà máy Thủy điện Ngàn Trươi phấn đấu vận hành cuối năm 2021

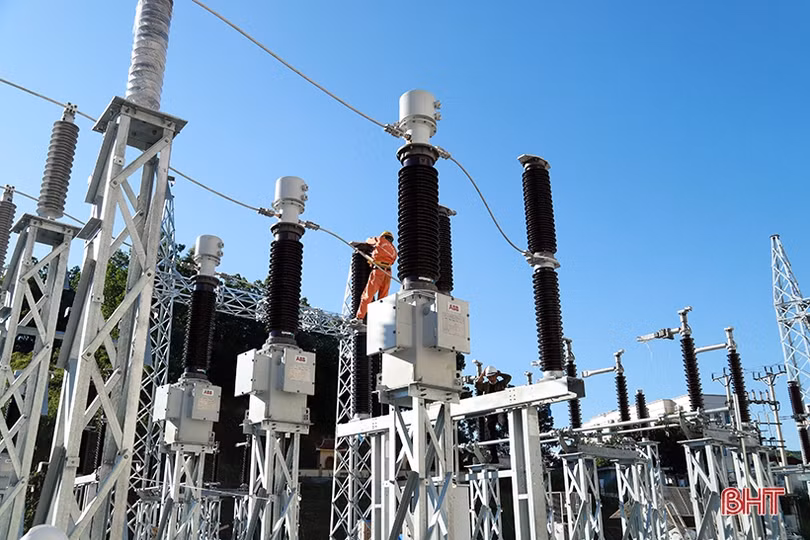

Trạm biến áp đã hoàn thành trên 70%

“Vượt qua những khó khăn thách thức, đến nay các hạng mục xây dựng đã hoàn thành 100%, các hạng mục lắp đặt máy móc, thiết bị đã hoàn thành 90%. Song song với lắp đặt thiết bị tại nhà máy, đơn vị cũng đang khẩn trương xây dựng đường dây 110Kv Ngàn Trươi – Hương Sơn.

Công ty đang đốc thúc các nhà thầu tăng cường nhân lực thi công một số hạng mục còn lại để đến tháng 12/2021 sẽ tiến hành chạy thử các tổ máy“ – ông Trưởng cho hay.

Nhà máy Thủy điện Ngàn Trươi phấn đấu vận hành cuối năm 2021

Công ty CP Thủy điện Ngàn Trươi đã linh hoạt, mạnh dạn mời các kỹ sư giỏi trong nước về lắp đặt thiết bị

Nhà máy Thủy điện Ngàn Trươi khi đi vào hoạt động sẽ cung cấp trung bình mỗi năm khoảng 73,71 triệu kWh điện cho hệ thống điện quốc gia, với doanh thu đạt khoảng hơn 100 tỷ đồng/năm, nộp ngân sách nhà nước trên 20 tỷ đồng, tạo việc làm cho lao động, góp phần thúc đẩy phát triển kinh tế - xã hội của địa phương.

Chủ đề Kinh tế Hà Tĩnh

Đọc thêm

Khu kinh tế Vũng Áng: Mở rộng không gian, nâng tầm động lực tăng trưởng

Khu kinh tế Vũng Áng: Mở rộng không gian, nâng tầm động lực tăng trưởng

Đồng chí Trần Việt Hà - Ủy viên Ban Thường vụ Tỉnh ủy, Trưởng BQL Khu kinh tế tỉnh Hà Tĩnh khẳng định, việc mở rộng Khu kinh tế Vũng Áng sẽ tạo cơ sở để tỉnh tổ chức lại không gian và phát huy hiệu quả hơn các tiềm năng, lợi thế của khu kinh tế, nhất là về cảng biển nước sâu, công nghiệp, năng lượng, logistics.
KKT Vũng Áng - sôi động trên những công trường lớn

KKT Vũng Áng - sôi động trên những công trường lớn

Từ những công trường đang gấp rút triển khai đến các nhà máy duy trì sản xuất ổn định, Khu kinh tế Vũng Áng (Hà Tĩnh) đang bước vào những tháng cuối năm với nhịp độ thi công, sản xuất ngày càng sôi động.
Công ty Điện lực Hà Tĩnh: Vững nền tảng, mở tương lai xanh

Công ty Điện lực Hà Tĩnh: Vững nền tảng, mở tương lai xanh

35 năm trước, tỉnh nhà chỉ có 1 trạm biến áp 110 kV. 35 năm sau, dòng điện đã vươn tới gần nửa triệu khách hàng cùng những bước chuyển mạnh mẽ về công nghệ, quản trị và chất lượng dịch vụ. Hành trình ấy không chỉ đánh dấu bước trưởng thành của Công ty Điện lực Hà Tĩnh mà còn phản chiếu nhịp chuyển mình của địa phương trên con đường hiện đại hóa và phát triển xanh.
Nhà máy Nhiệt điện Vũng Áng 1 nỗ lực thực hiện “mục tiêu kép”

Nhà máy Nhiệt điện Vũng Áng 1 nỗ lực thực hiện “mục tiêu kép”

Vừa trung tu tổ máy số 1, vừa duy trì tổ máy số 2 vận hành an toàn, ổn định, Nhà máy Nhiệt điện Vũng Áng 1 (Hà Tĩnh) đang "chạy đua" với thời gian để bảo đảm nguồn điện trong những tháng cuối năm khi nhu cầu điện phục vụ sản xuất - kinh doanh của cộng đồng doanh nghiệp gia tăng.
Tăng tốc "phủ sóng" app EVN CSKH tại Hà Tĩnh

Tăng tốc "phủ sóng" app EVN CSKH tại Hà Tĩnh

Sau hơn 3 tháng triển khai, 15% khách hàng của Công ty Điện lực Hà Tĩnh đã cài đặt và sử dụng app EVN CSKH. UBND tỉnh đang giao các sở, ngành nghiên cứu kết nối ứng dụng với i-HaTinh, tạo thuận lợi để người dân tiếp cận dịch vụ điện số.
Giữ đà tăng trưởng các sản phẩm công nghiệp chủ lực

Giữ đà tăng trưởng các sản phẩm công nghiệp chủ lực

Công nghiệp Hà Tĩnh tiếp tục duy trì đà tăng trưởng khi 18/23 nhóm sản phẩm chủ lực tăng sản lượng trong 8 tháng, tạo nền tảng để doanh nghiệp đẩy mạnh sản xuất, đáp ứng nhu cầu thị trường những tháng cuối năm.
Từ ý tưởng đến thị trường, kiến tạo giá trị khởi nghiệp tại Hà Tĩnh

Từ ý tưởng đến thị trường, kiến tạo giá trị khởi nghiệp tại Hà Tĩnh

Khởi nghiệp đổi mới sáng tạo không chỉ dừng ở ý tưởng mà quan trọng là đưa sản phẩm ra thị trường, tạo giá trị. Đây cũng là nội dung trọng tâm của Diễn đàn “Từ ý tưởng đến thị trường - Kết nối chuyên gia, nhà đầu tư với khởi nghiệp đổi mới sáng tạo Hà Tĩnh năm 2026” do UBND tỉnh tổ chức vào sáng 18/9.
Xin chào,
Tôi là Chatbot của
Báo Hà Tĩnh
Hãy hỏi tôi bất kỳ điều gì bạn cần biết về
Báo Hà Tĩnh nhé. Tôi sẵn sàng hỗ trợ!
