Điện lực Hà Tĩnh chủ động phương án kỹ thuật ứng phó mưa bão

(Baohatinh.vn) - Công ty Điện lực Hà Tĩnh chủ động nâng cấp, sửa chữa, khắc phục các khiếm khuyết trên lưới, đảm bảo lưới vận hành an toàn, ổn định, giảm thiểu đến mức thấp nhất khi mưa bão xảy ra.

Thuộc địa bàn miền núi, lưới điện của huyện Hương Khê thường xuyên chịu ảnh hưởng bởi thiên tai, bão lũ. Với tinh thần chủ động, quyết liệt, ngành chuyên môn đã thực hiện cuộc “tổng rà soát” trên lưới điện, nhất là các đường dây, trạm biến áp trọng điểm, có nguy cơ xảy ra sự cố cao khi mưa bão để có phương án xử lý kịp thời, hiệu quả.

Ban Giám đốc Công ty Điện lực Hà Tĩnh trực tiếp xuống hiện trường để kiểm tra lưới điện.

Đường dây 371, 372 A18.0 có nhiệm vụ truyền tải điện từ Nhà máy Thủy điện Hố Hô về điều tiết cho toàn khu vực huyện Hương Khê. Các đường dây này chủ yếu đi qua khu vực đồi núi, nguy cơ sự cố do cây cối ngoài hành lang đổ vào đường dây khi mưa bão rất cao; cùng đó là nguy cơ sạt lở móng cột do mưa lớn. Thời gian qua, công nhân Điện lực Hương Khê đã tập trung kiểm tra, xử lý công tác hành lang an toàn lưới điện và thực hiện gia cố lại các vị trí móng cột để đảm bảo an toàn.

Ngoài ra, đường dây 373 E18.8 cấp điện cho 1/3 dân số của huyện Hương Khê và còn liên thông mạch vòng với Điện lực TP Hà Tĩnh, ứng cứu cho địa bàn trung tâm của tỉnh trong những trường hợp đặc biệt. Xác định vai trò, tầm quan trọng của đường dây dẫn này, Điện lực Hương Khê thường xuyên kiểm tra, tập trung xử lý hành lang an toàn lưới điện và triển khai các khiếm khuyết trên lưới. Đặc biệt, có những vị trí địa phương nâng nền mặt đường giao thông, ảnh hưởng đến khoảng cách an toàn lưới điện, ngành chuyên môn đã bổ sung chụp để nâng đường dây 373 E18.8 lên cao, đảm bảo khoảng cách an toàn lưới điện trong mùa mưa bão.

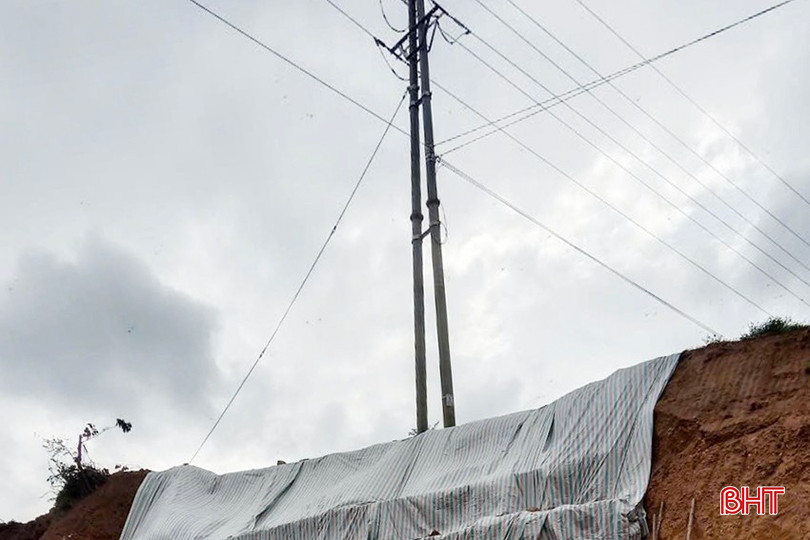

Những vị trí cột điện xung yếu, có nguy cơ sạt lở khi mưa bão xảy ra đã được Điện lực Hương Khê gia cố, chằng néo.

Ông Phạm Lương Trung - Giám đốc Điện lực Hương Khê cho biết: Đơn vị quản lý và vận hành gần 400 km đường dây trung thế, gần 800 km đường dây hạ thế với trên 37.000 khách hàng. Lưới điện trải qua nhiều dạng địa hình, khối lượng lớn đường dây qua khu vực đồi núi nên đơn vị tập trung cao cho công tác kiểm tra, rà soát, kịp thời khắc phục các khiếm khuyết trên lưới. Đặc biệt, dự án chuyển đổi lưới 10kV đường dây 971E18.8 nhánh rẽ Lộc Yên – Hương Liên lên vận hành cấp điện áp 35kV hoàn thành, đóng điện đã giúp xóa bỏ dần cấp điện áp 10kV trên địa bàn huyện Hương Khê. Sau khi nâng cấp, đường dây này đáp ứng nguồn điện ổn định, tin cậy cho phụ tải các xã Hương Trà, Hương Xuân, Hương Lâm và Hương Liên, trong đó có Đồn Biên phòng 575 và bà con nhân dân Bản Giàng, dân tộc Chứt ở bản Rào Tre. Hiện nay, dự án nâng cấp điện áp từ 10 kV lên 22 kV đối với đầu tuyến đường dây 971, 973 E18.8 đang được gấp rút hoàn thành với mục tiêu nâng cao độ tin cậy cung cấp điện trong mùa mưa bão.

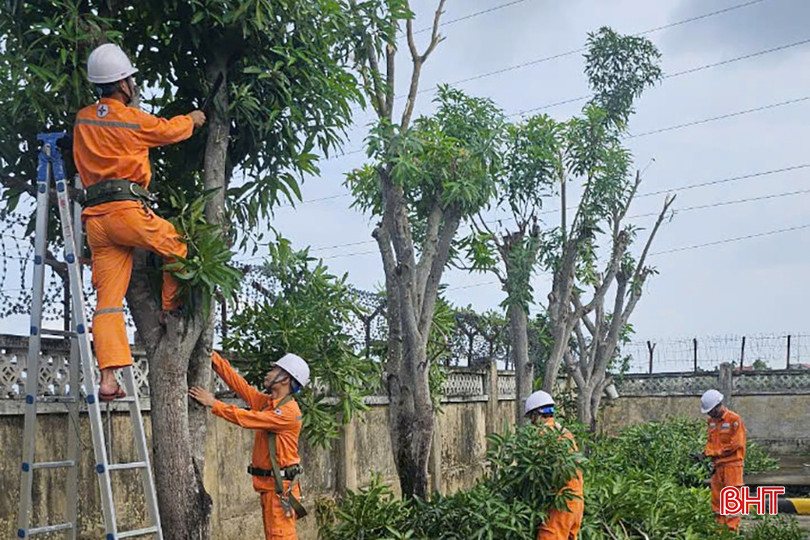

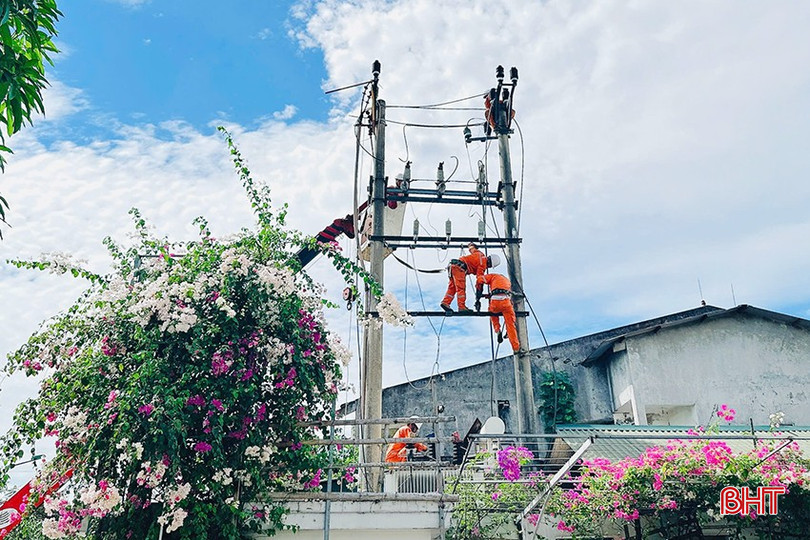

Với số lượng khách hàng lớn, Điện lực TP Hà Tĩnh cũng ngày đêm tăng cường kiểm tra lưới điện để có biện pháp xử lý kịp thời các nguy cơ sự cố, nhất là các tuyến đường dây có khả năng bị ảnh hưởng khi bão đổ bộ. Tại đường dây 479 E18.1 cấp điện cho các xã Đồng Môn, Thạch Hạ…, đơn vị chuyên môn đã hoàn thành dự án sửa chữa lớn thay dây dẫn, phụ kiện trên các nhánh rẽ. Với đường dây 471 E18.1, Điện lực TP Hà Tĩnh tập trung thay dây dẫn tại Trạm Biến áp Trần Phú 7, chỉnh trang lưới đảm bảo khoảng cách an toàn tại Trạm Biến áp Thạch Tân 6… Cùng đó, tăng cường xử lý hành lang lưới điện trung, hạ thế; tập trung xử lý cung lèo; thay thế dây dẫn vận hành lâu năm gây bong tróc cách điện, nguy cơ chạm chập, mất an toàn trong mùa mưa bão.

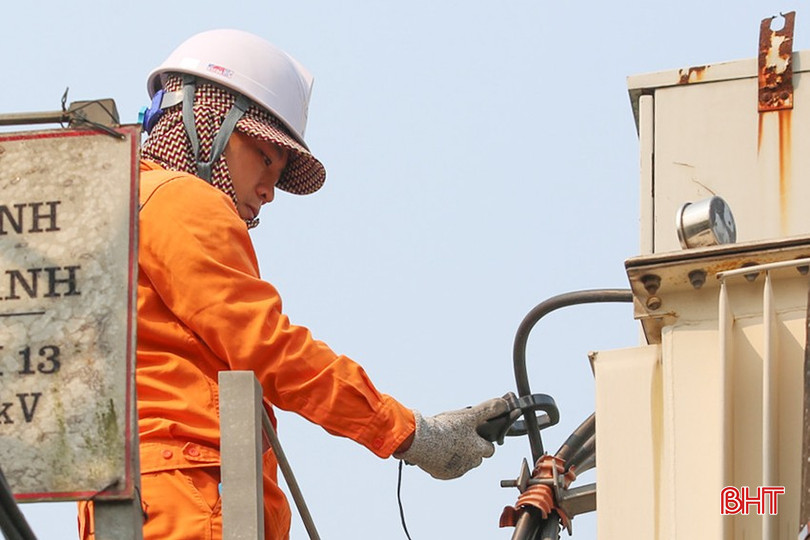

Công nhân Điện lực TP Hà Tĩnh sửa chữa trạm biến áp.

Ông Đào Anh Phước – Phó Giám đốc Điện lực TP Hà Tĩnh cho hay: “Để giảm thiểu sự cố lưới điện trong mùa mưa bão, đơn vị đã thực hiện 128 phiên sửa chữa lưới điện, tăng cường cung lèo, thay thế chống sét van, thu lôi, xử lý tiếp xúc bằng phương pháp sửa chữa hotline; hoán đổi, luân chuyển 28 máy biến áp, san tải 32 máy biến áp, đảm bảo các máy biến áp vận hành ổn định, công suất phù hợp với nhu cầu sử dụng. Cùng đó, đơn vị thay thế 30 bộ chống sét van trên lưới điện tại các trạm biến áp và đường dây trung thế vận hành lâu năm; thay thế 3 bộ cầu dao phụ tải, 10 bộ cầu chì tự rơi, 120 quả sứ đứng và 75 chuỗi sứ vận hành lâu năm, không đảm bảo yêu cầu kỹ thuật; thay thế hơn 8.000m dây dẫn hạ thế, 12 máy biến áp vận hành lâu năm…

Đối với lưới điện truyền tải 110 kV, thời gian qua, Đội Quản lý vận hành lưới điện cao thế Hà Tĩnh tăng cường các giải pháp kỹ thuật để đảm bảo lưới điện vận hành an toàn, ổn định. Theo đó, định kỳ hằng tháng, phát quang kiểm tra tuyến 16/16 đường dây. Quá trình công nhân kiểm tra ban đêm đã phát hiện, xử lý 5 điểm phát nhiệt có nguy cơ sự cố; xử lý 2 khoảng cách pha đất trên các tuyến đường dây; kết hợp lịch cắt điện di dời đường dây 110 kV phục vụ thi công dự án cao tốc Bắc - Nam để đơn vị triển khai dự án đầu tư xây dựng vệ sinh sứ, thay thế sứ, phụ kiện, thay thế lèo phụ trên các đường dây 110kV.

Công nhân Đội Quản lý vận hành lưới điện cao thế Hà Tĩnh phát quang hành lang an toàn lưới điện.

Đến nay, Đội Quản lý vận hành lưới điện cao thế Hà Tĩnh đã hoàn thành 85% khối lượng thí nghiệm định kỳ các trạm biến áp 110 kV, qua đó phát hiện hơn 40 khiếm khuyết và xử lý các khiếm khuyết phát sinh trong quá trình thí nghiệm; qua quá trình kiểm tra quản lý vận hành đã xử lý hơn 110 khiếm khuyết trên lưới…

Thực tiễn cho thấy, thiên tai đã diễn biến bất thường và rất khó lường. Khi bão đổ bộ vào đất liền thì gây hư hỏng nặng nề hạ tầng lưới điện. Bởi vậy, công tác chủ động ứng phó, phòng ngừa luôn được ngành chuyên môn đề cao.

Cùng với các giải pháp kỹ thuật, Công ty Điện lực Hà Tĩnh còn chú trọng triển khai các dự án nâng cấp, cải tạo lưới với mục tiêu nâng cao độ tin cậy trong mùa mưa bão. Theo đó, năm 2024, công ty được Tổng công ty Điện lực miền Bắc giao thực hiện 23 dự án đầu tư với tổng vốn 205,339 tỷ đồng (12 dự án đã hoàn thành, 2 dự án đã triển khai thi công và 9 dự án đang triển khai thủ tục phê duyệt các bước).

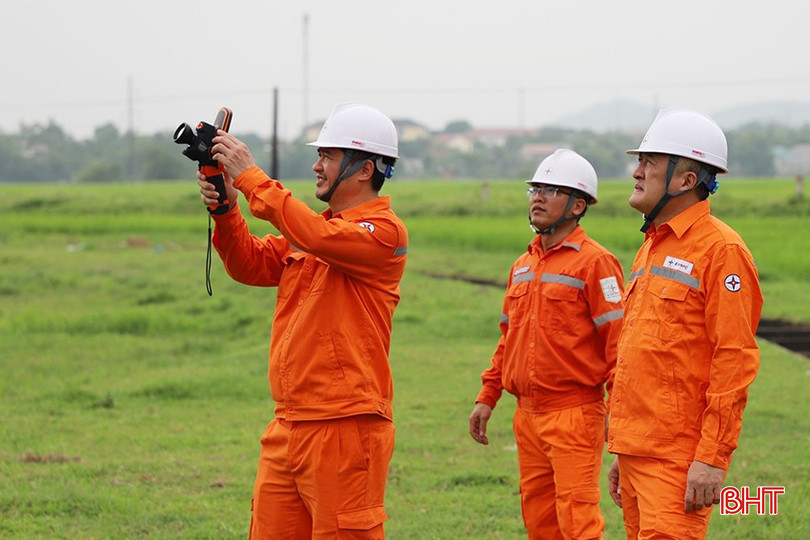

Ngành chuyên môn theo dõi sát sao tình trạng mang tải của các thiết bị trên lưới để có biện pháp điều tiết phù hợp, giảm thiểu sự cố.

Ngoài ra, năm 2024, Công ty Điện lực Hà Tĩnh thực hiện 43 hạng mục sửa chữa lớn tài sản sản cố định với giá trị kế hoạch vốn được giao 67,947 tỷ đồng. Đến cuối tháng 9, công ty đã hoàn thành 22 hạng mục, 6 hạng mục chuẩn bị thi công và 13 hạng mục đang phê duyệt phương án kỹ thuật, kế hoạch hoàn thành trong tháng 12/2024.

Đọc thêm

Hà Tĩnh ghi nhận 136 sự cố lưới điện do dông sét trong 7 tháng

Hà Tĩnh ghi nhận 136 sự cố lưới điện do dông sét trong 7 tháng

7 tháng đầu năm, đã có 136 sự cố lưới do dông lốc, sét đánh, gây gián đoạn cung cấp điện nhiều khu vực tại Hà Tĩnh. Diễn biến thời tiết cực đoan ngày càng gia tăng đang đặt ra áp lực đối với công tác vận hành, đảm bảo an toàn lưới điện trên địa bàn.
Bảy tháng năm 2026, cả nước có hơn 125,9 nghìn doanh nghiệp đăng ký thành lập mới

Bảy tháng năm 2026, cả nước có hơn 125,9 nghìn doanh nghiệp đăng ký thành lập mới

Theo Cục Thống kê (Bộ Tài chính), trong tháng 7/2026, cả nước có hơn 14,2 nghìn doanh nghiệp thành lập mới với số vốn đăng ký gần 166,3 nghìn tỷ đồng và số lao động đăng ký là 82 nghìn lao động, giảm 15,5% về số doanh nghiệp, giảm 41,9% về vốn đăng ký và giảm 0,6% về số lao động so với tháng 6.
Khu kinh tế Cửa khẩu quốc tế Cầu Treo trước vận hội mới

Khu kinh tế Cửa khẩu quốc tế Cầu Treo trước vận hội mới

Gần 20 năm hình thành, Khu kinh tế Cửa khẩu quốc tế Cầu Treo đang sở hữu nhiều cơ hội phát triển. Quy hoạch được điều chỉnh, dự án hạ tầng chiến lược được khởi động... tạo cơ sở đưa khu kinh tế thành cửa ngõ giao thương quốc tế trên hành lang kinh tế Đông - Tây.
Kim ngạch xuất khẩu hàng hóa của Hà Tĩnh đạt 940 triệu USD

Kim ngạch xuất khẩu hàng hóa của Hà Tĩnh đạt 940 triệu USD

Duy trì đà tăng trưởng giữa bối cảnh thương mại toàn cầu còn nhiều biến động, xuất khẩu hàng hóa của Hà Tĩnh đạt 940 triệu USD sau 7 tháng đầu năm 2026, tăng gần 5% so với cùng kỳ năm 2025 và hoàn thành gần 43% kế hoạch cả năm.
Ngành chuyên môn nỗ lực kéo giảm tổn thất điện năng

Ngành chuyên môn nỗ lực kéo giảm tổn thất điện năng

Công ty Điện lực Hà Tĩnh đang triển khai đồng bộ nhiều giải pháp từ đầu tư hạ tầng, hiện đại hóa lưới điện đến tối ưu vận hành nhằm kéo giảm tổn thất điện năng, đáp ứng nhu cầu phụ tải ngày càng tăng và tạo nền tảng cho phát triển kinh tế - xã hội.
Formosa Hà Tĩnh nộp ngân sách hơn 127 triệu USD

Formosa Hà Tĩnh nộp ngân sách hơn 127 triệu USD

Nhờ duy trì sản xuất ổn định, Formosa Hà Tĩnh tiếp tục khẳng định vai trò là đầu tàu công nghiệp của địa phương khi đạt doanh thu khoảng 1,7 tỷ USD, nộp ngân sách hơn 127 triệu USD trong những tháng đầu năm 2026.
"Làn sóng" đầu tư mới tạo xung lực phát triển cho Hà Tĩnh

"Làn sóng" đầu tư mới tạo xung lực phát triển cho Hà Tĩnh

Từ đầu năm đến nay, Hà Tĩnh đã chấp thuận chủ trương đầu tư 29 dự án trong nước với tổng vốn đăng ký hơn 155.000 tỷ đồng cùng 4 dự án FDI tổng vốn đầu tư hơn 412 triệu USD, tạo thêm động lực tăng trưởng và mở ra dư địa phát triển mới cho nền kinh tế.
Ngắm diện mạo quốc lộ 8C sau gần 3 năm nâng cấp, mở rộng

Ngắm diện mạo quốc lộ 8C sau gần 3 năm nâng cấp, mở rộng

Sau gần 3 năm thi công, dự án cải tạo, nâng cấp quốc lộ 8C đoạn từ quốc lộ 8 đến đường Hồ Chí Minh đã cơ bản hoàn thành, mang đến diện mạo mới cho tuyến giao thông quan trọng, góp phần nâng cao năng lực kết nối và phục vụ nhu cầu đi lại, phát triển kinh tế của địa phương.
Xin chào,
Tôi là Chatbot của
Báo Hà Tĩnh
Hãy hỏi tôi bất kỳ điều gì bạn cần biết về
Báo Hà Tĩnh nhé. Tôi sẵn sàng hỗ trợ!
