(Baohatinh.vn) - Dù thời tiết Hà Tĩnh nắng nóng cực đoan nhưng trên công trường Dự án Hệ thống tiêu thoát lũ, chống ngập úng khu vực Trung tâm hành chính huyện Kỳ Anh (cũ) và vùng phụ cận vẫn duy trì được nhịp sản xuất.

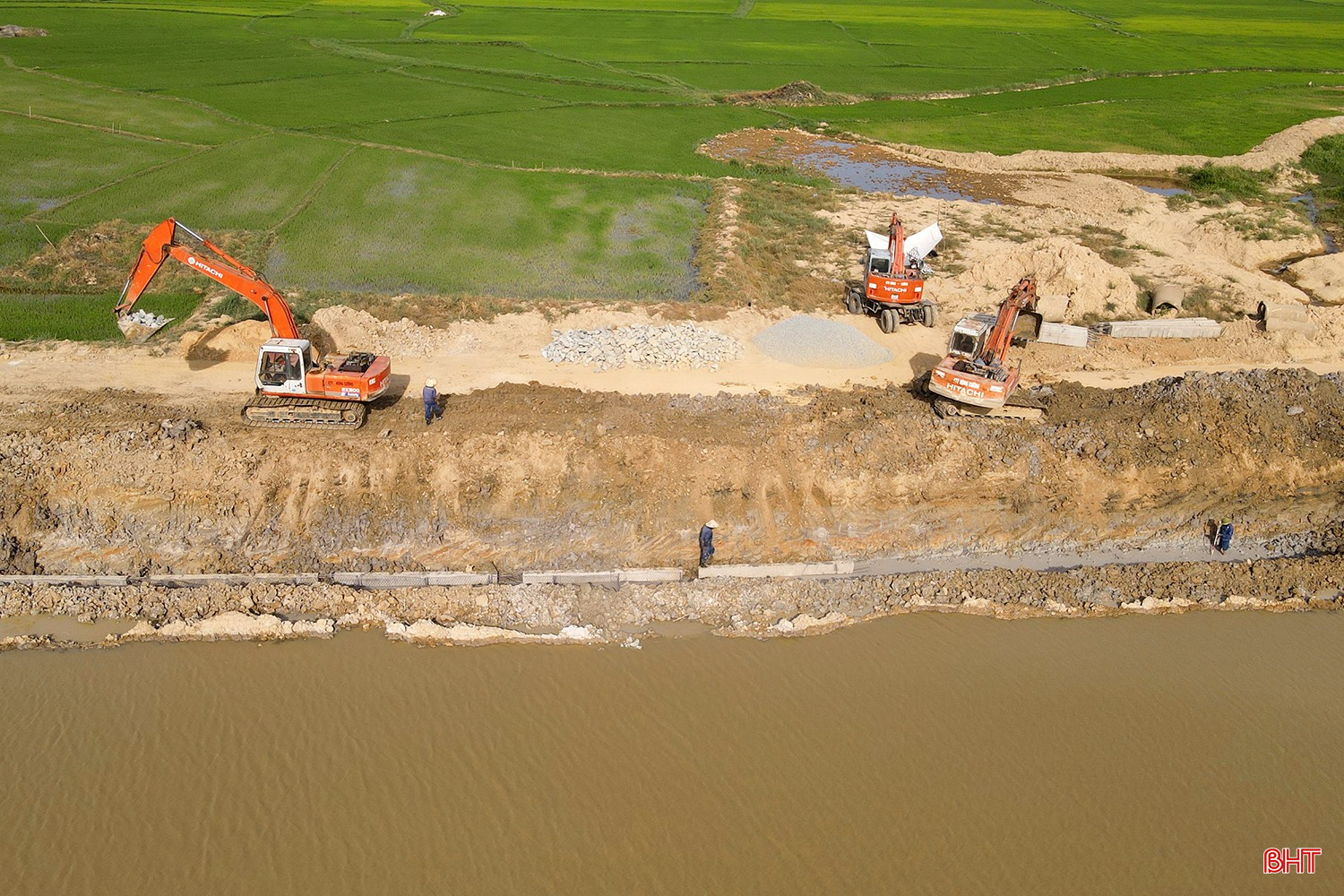

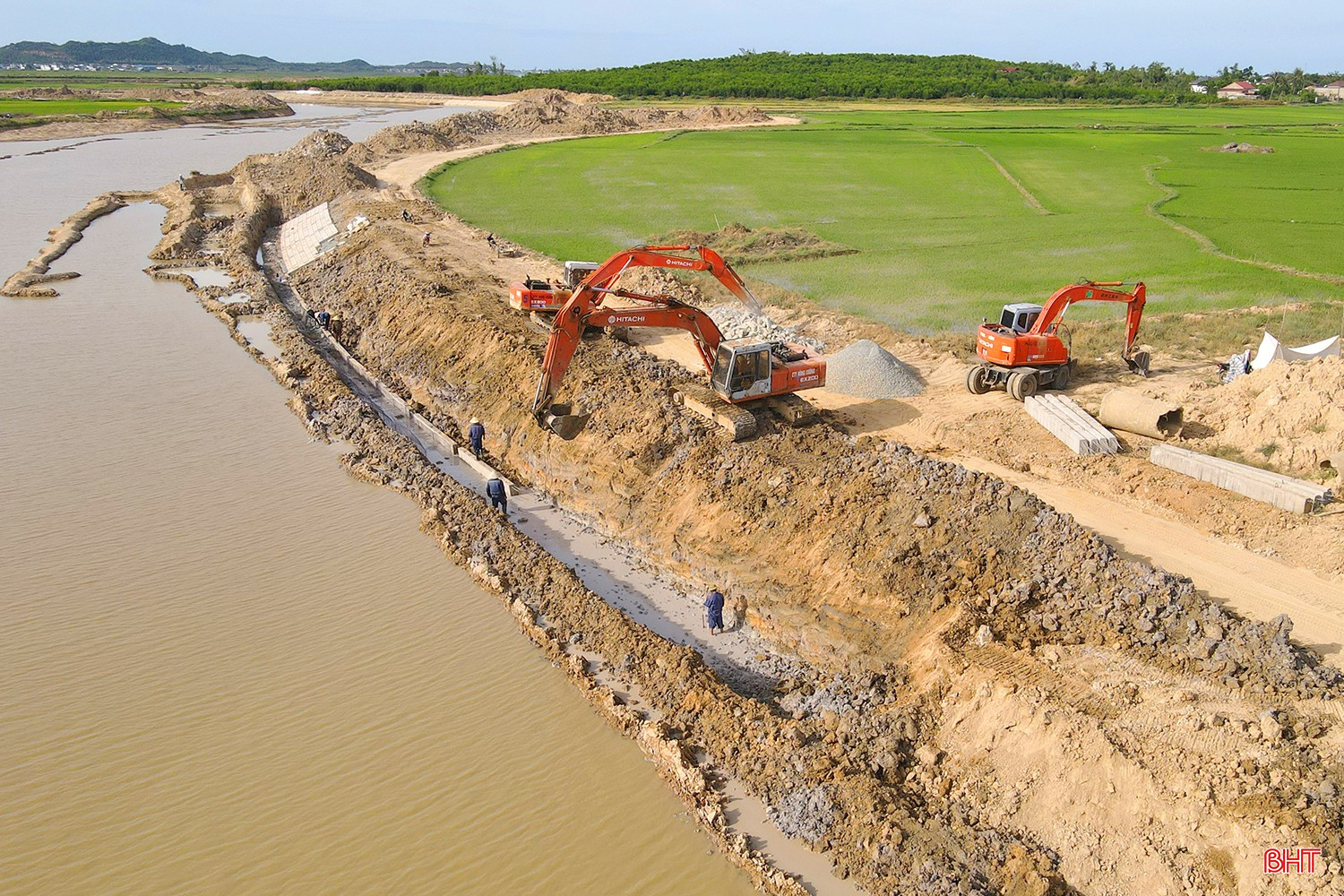

Thời gian này, Công ty CP Xây lắp và thương mại Hùng Cường đang huy động nhiều nhân lực, máy móc, thiết bị chia các mũi thi công tập trung đẩy nhanh hạng mục xây dựng 2 km tuyến kênh tiêu trong trung tâm hành chính đoạn qua xã Kỳ Anh, thuộc Dự án Hệ thống tiêu thoát lũ, chống ngập úng khu vực trung tâm hành chính huyện Kỳ Anh (cũ) và vùng phụ cận.
Hiện nay, Hà Tĩnh đang có nắng nóng gay gắt với nhiệt độ ngoài trời từ 39 – 41 độ C. Để giảm tác động của thời tiết cực đoan tới người lao động, nhà thầu chủ động điều chỉnh khung giờ làm việc khi ca sáng làm việc từ 6h và kết thúc trước 10 giờ trưa, trong khi ca chiều bắt đầu từ 14h30 phút đến chập tối.Theo ông Trần Viết Nhật – Chỉ huy trưởng công trường Công ty CP Xây lắp và thương mại Hùng Cường, công trình đang trong giai đoạn nước rút, nhất là yêu cầu phải hoàn thành trước mùa mưa bão 2026 nên đơn vị động viên công nhân, người lao động cố gắng vượt qua thời tiết khó khăn để đáp ứng kế hoạch thi công.
Với việc huy động nhân lực, máy móc và xây dựng kế hoạch thi công hợp lý, tới thời điểm này, đơn vị thi công đã hoàn thành được 80% giá trị hợp đồng; đặt mục tiêu hoàn thành khối lượng được giao trước tháng 9/2026.

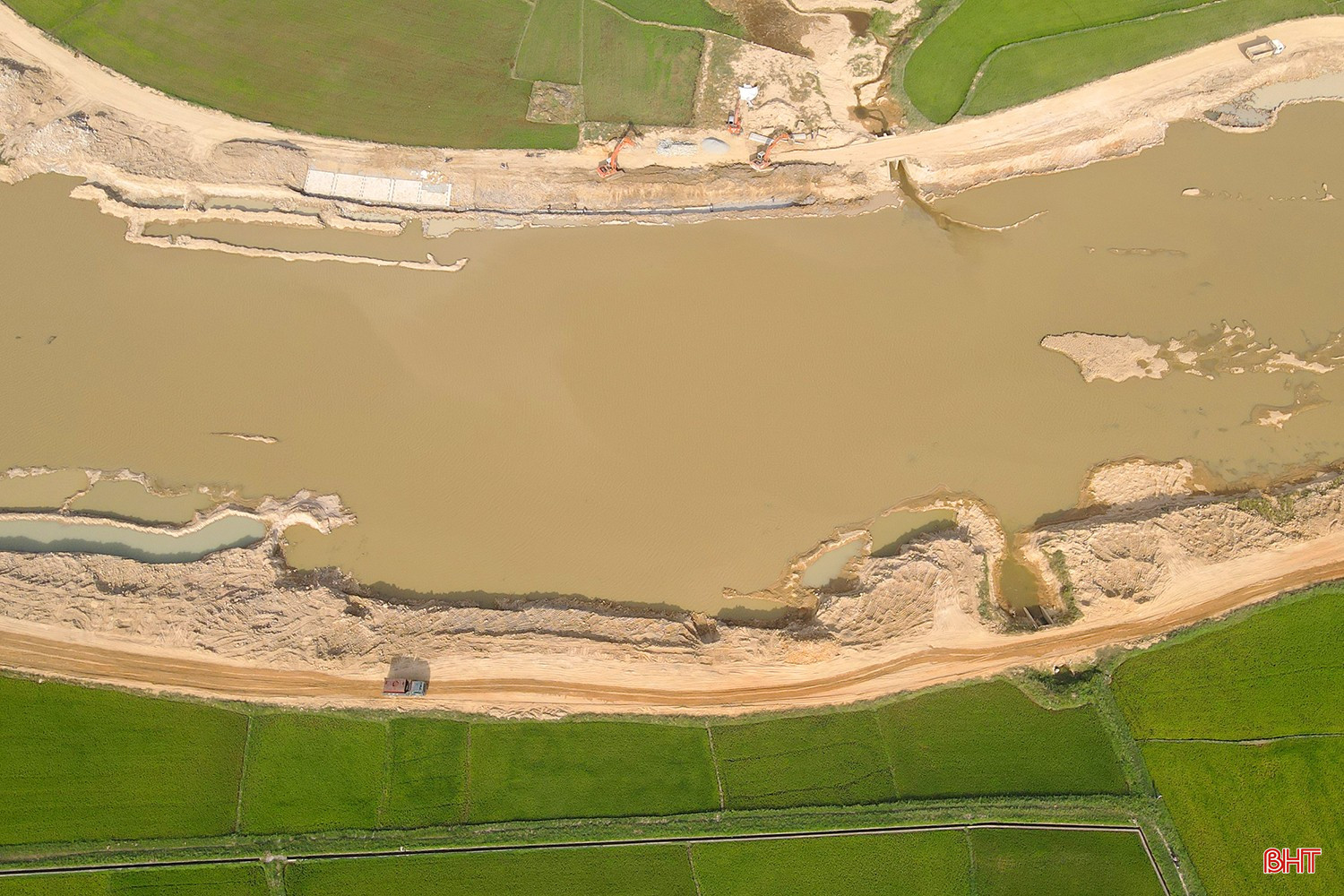

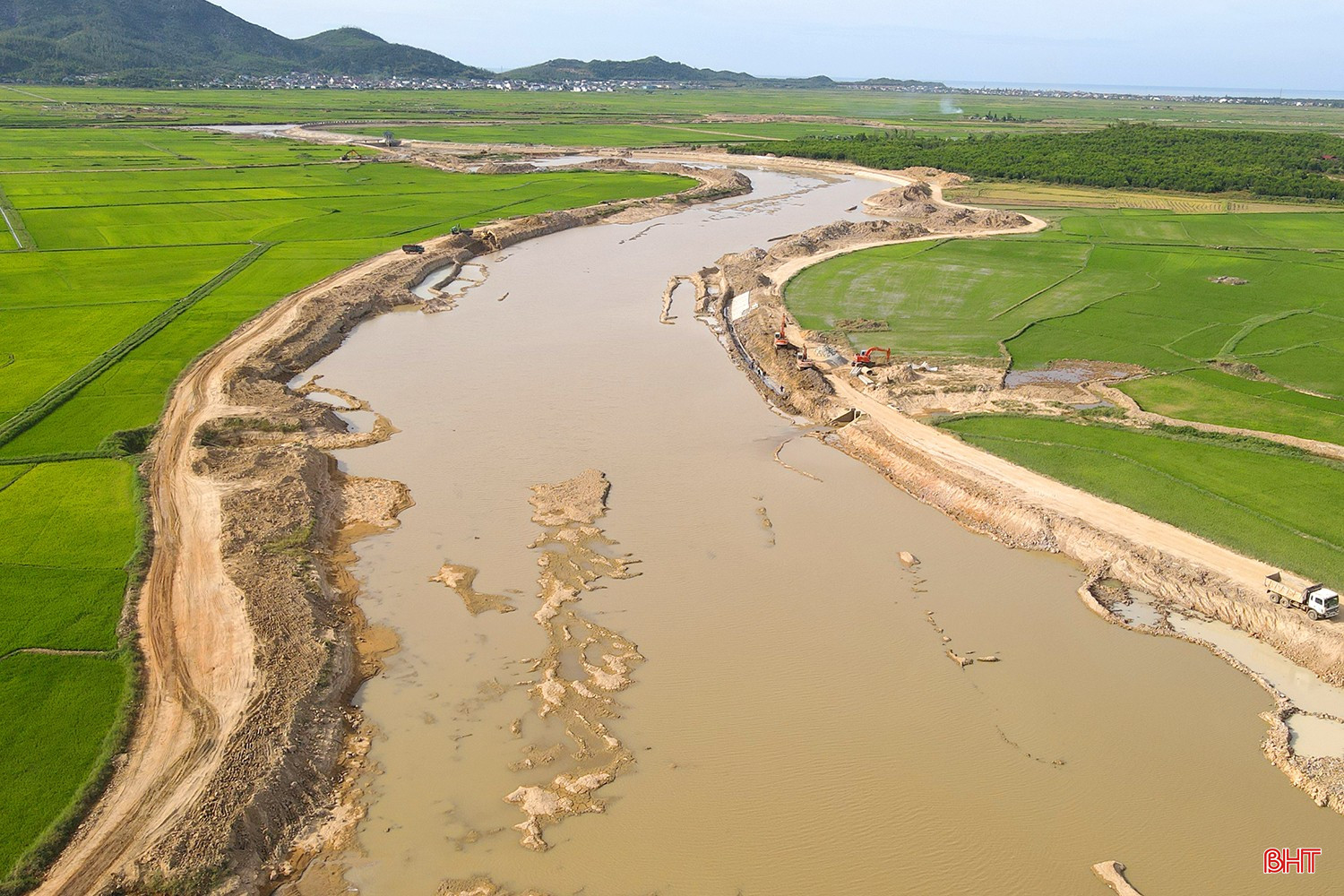

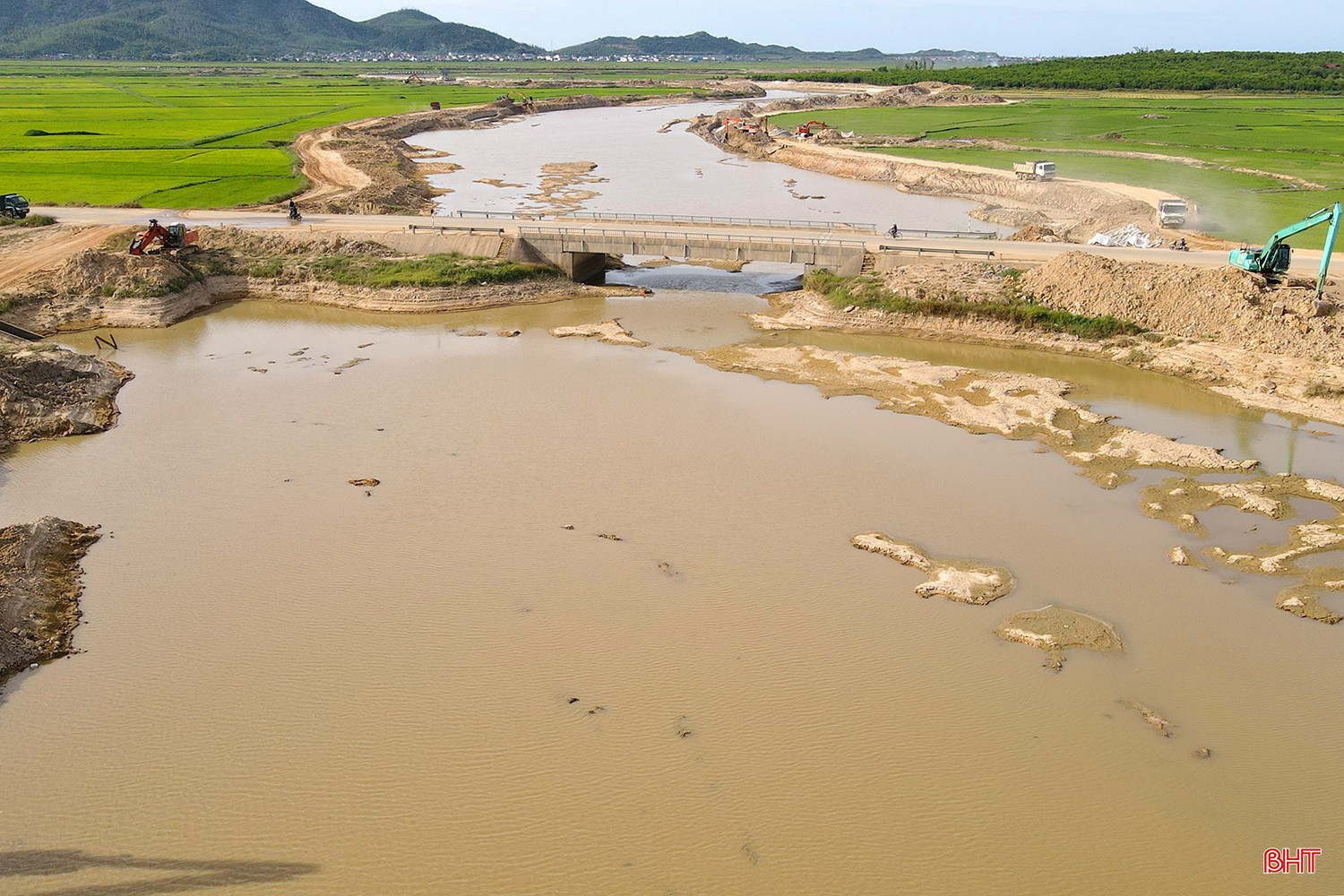

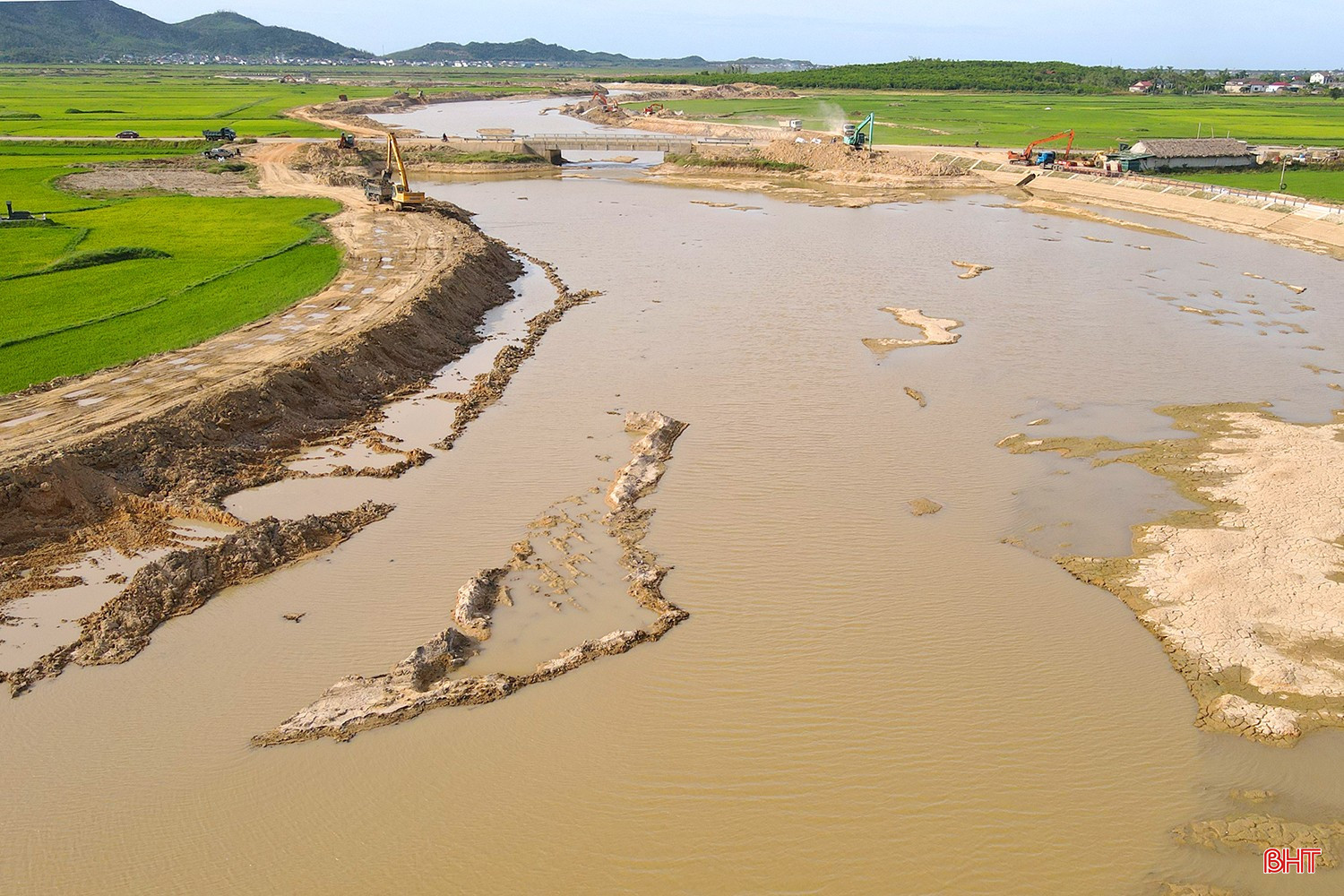

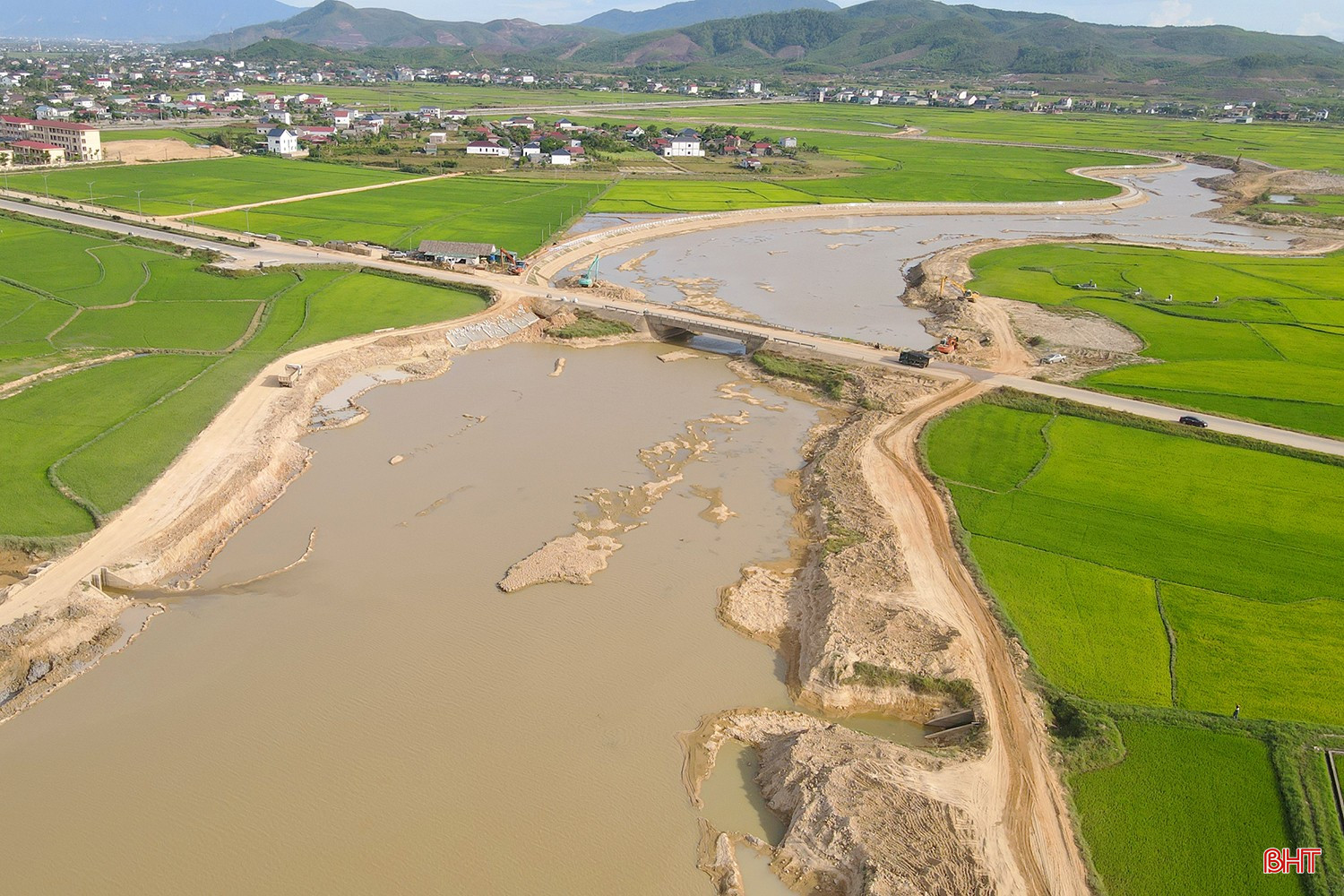

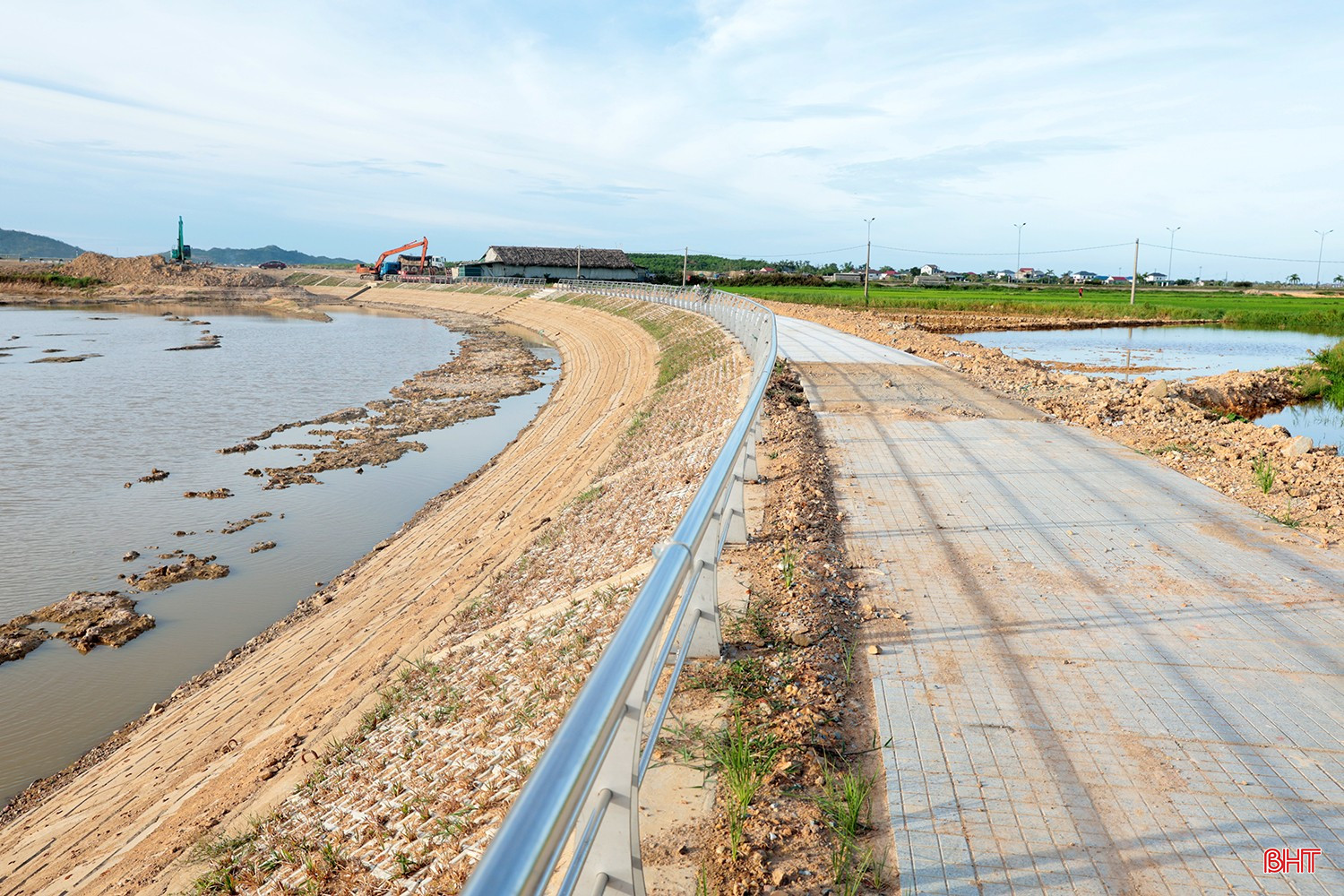

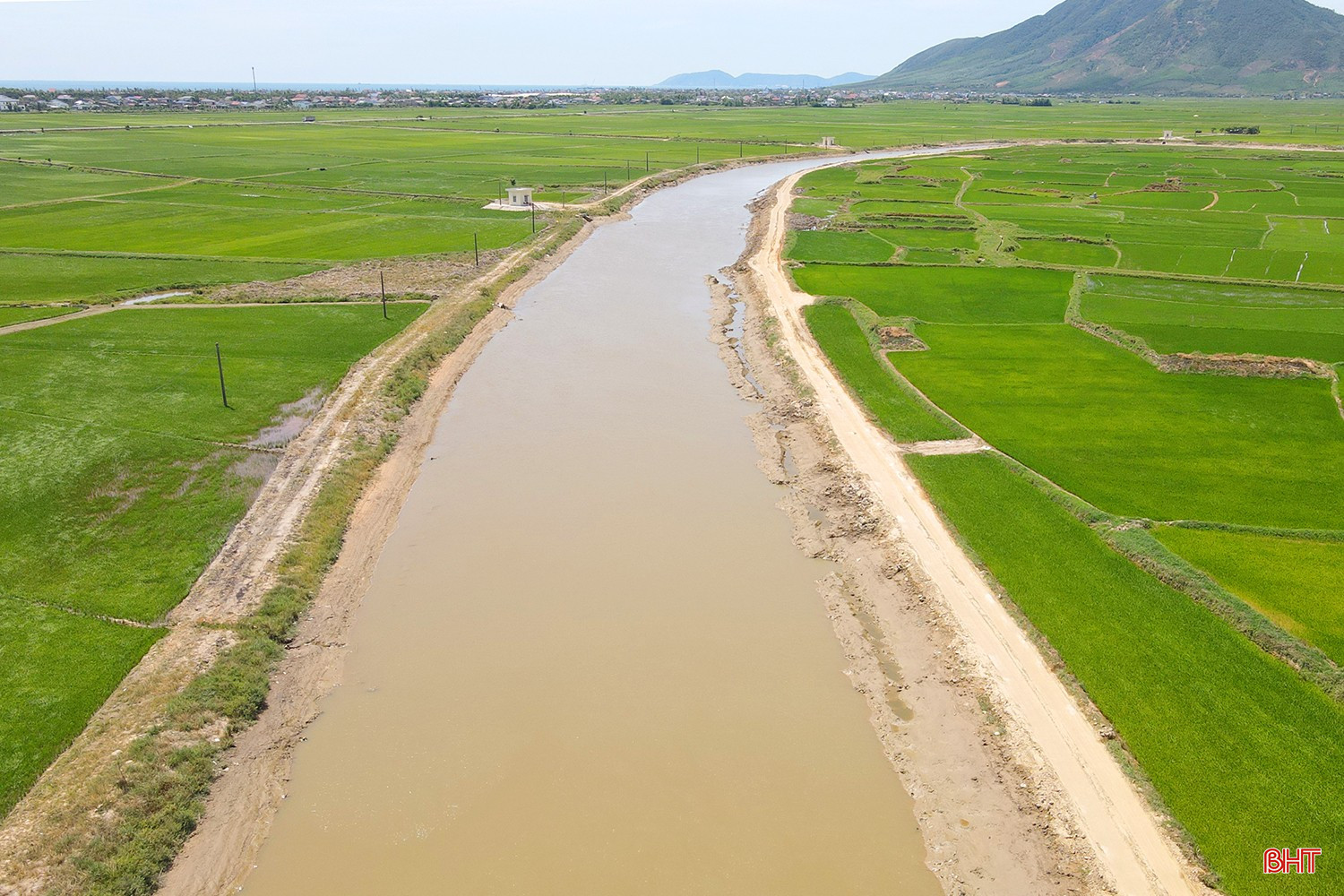

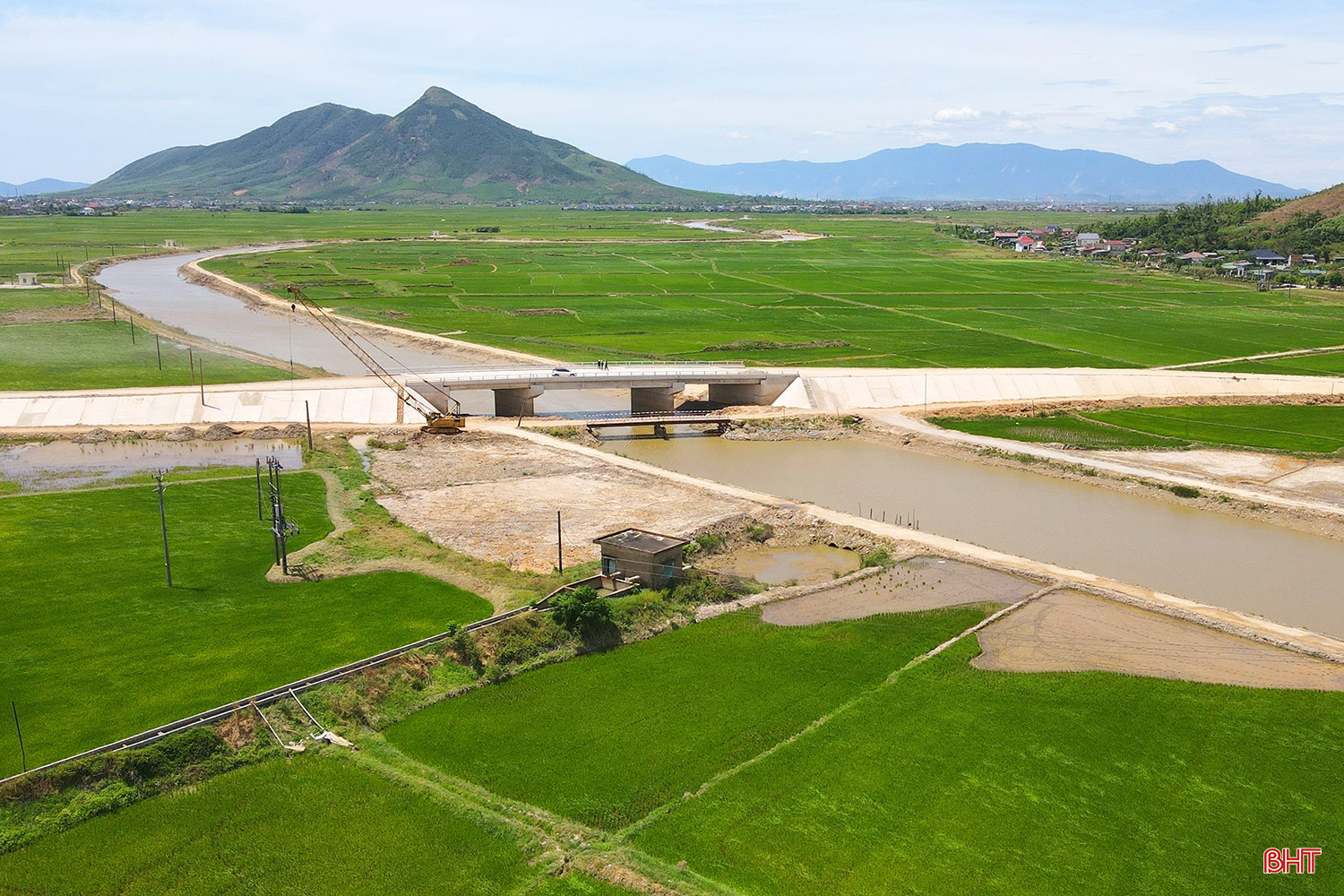

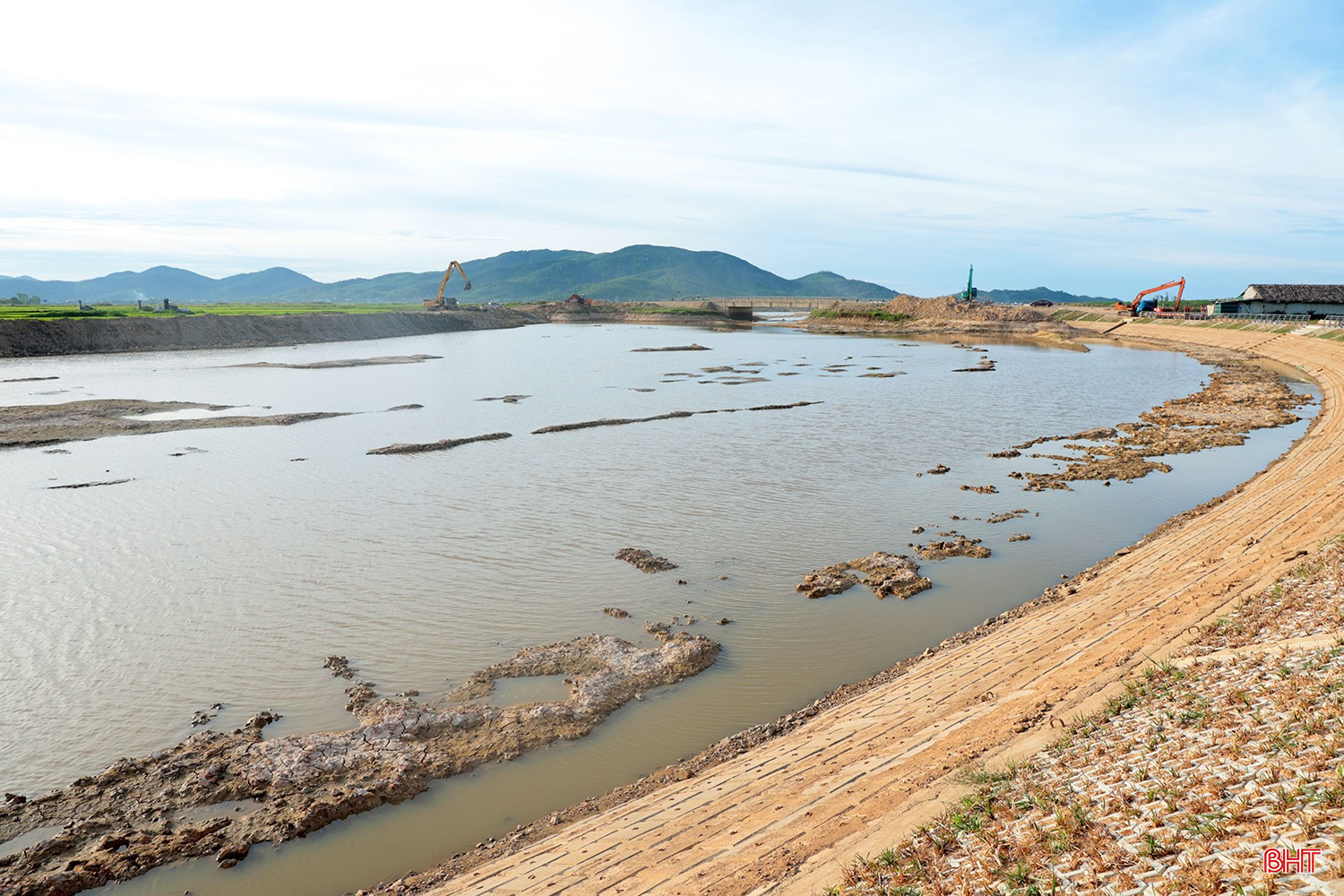

Tại hạng mục nạo vét kênh Nhà Lê của dự án, không khí làm việc vẫn diễn ra sôi động dù nền nhiệt cao.

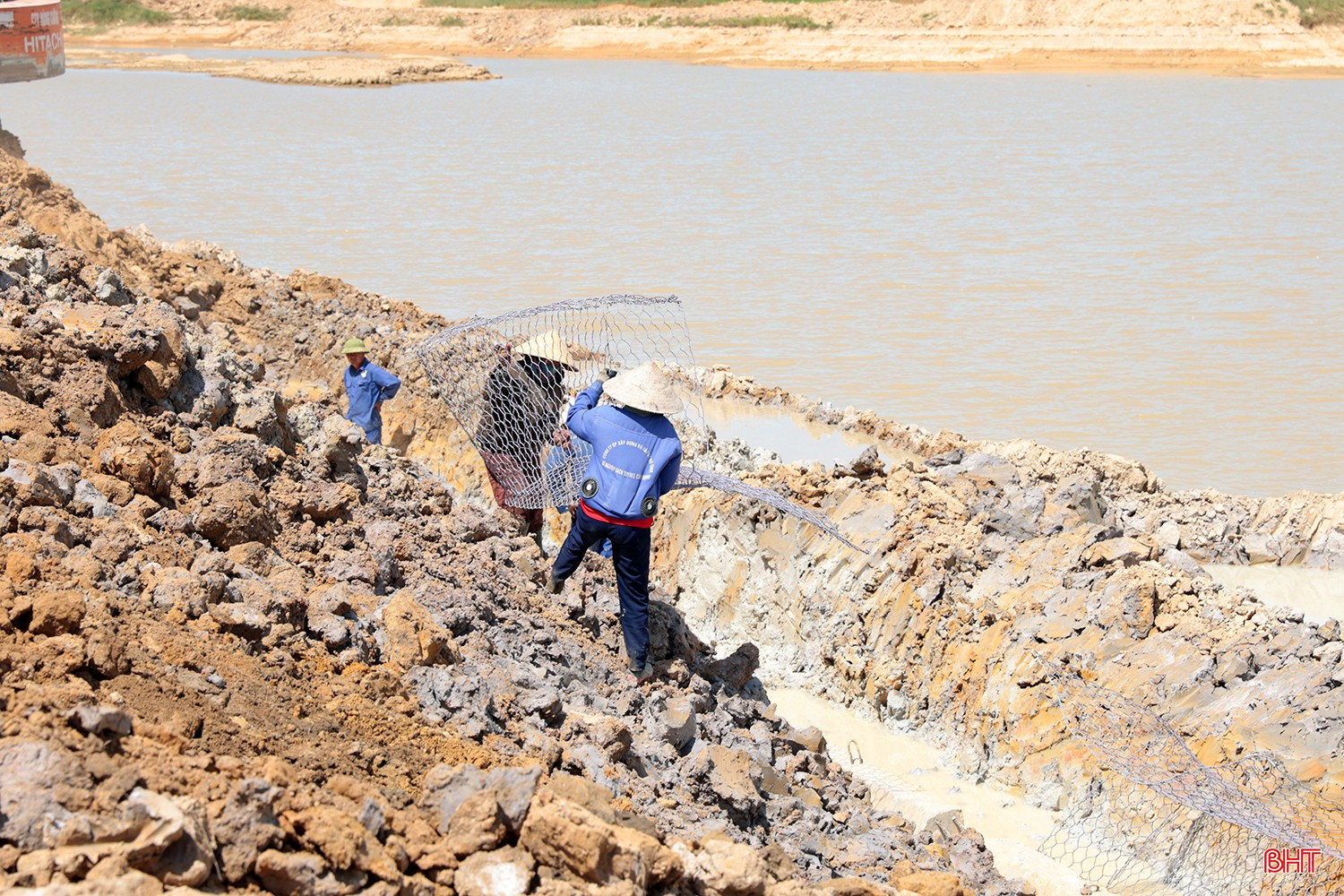

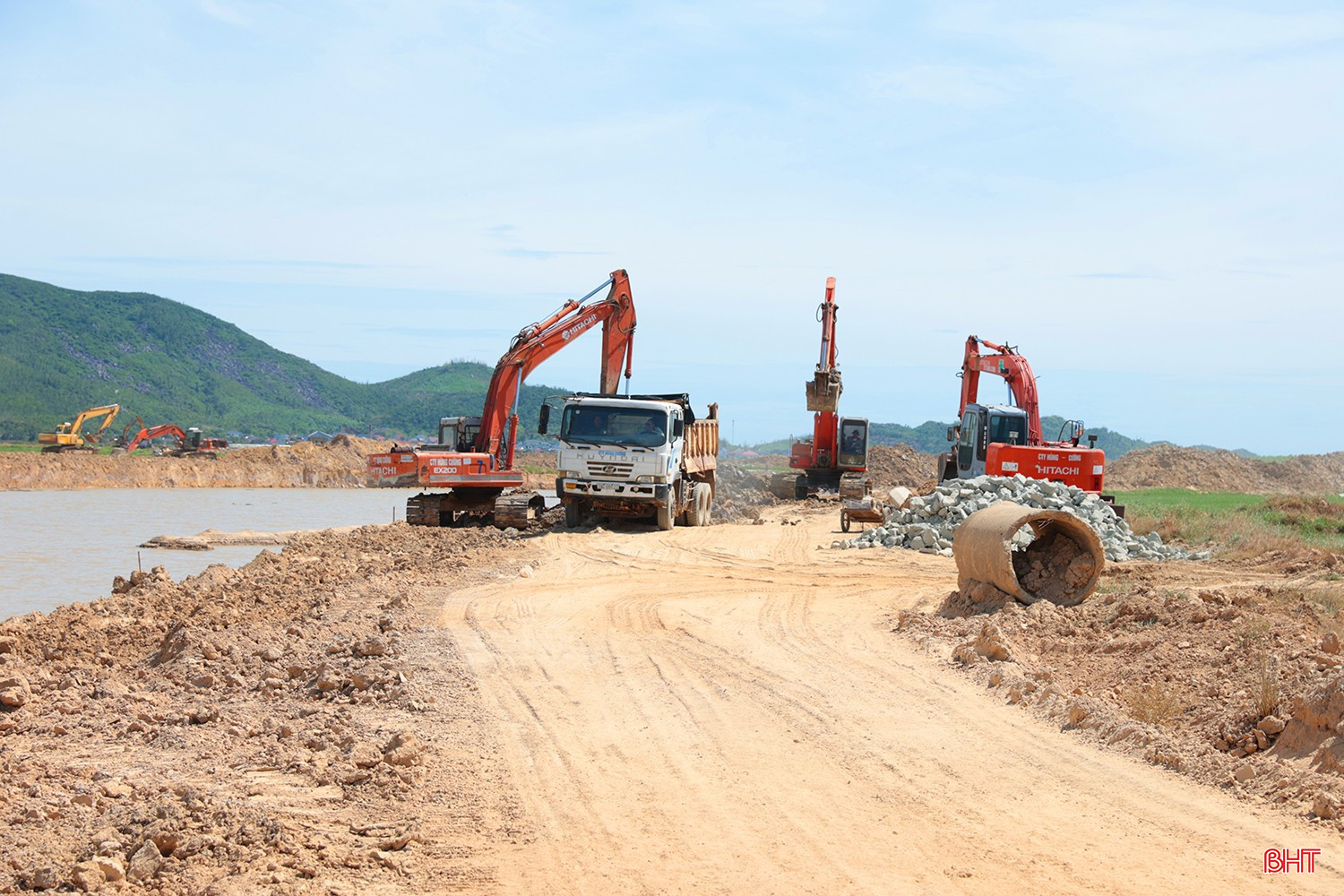

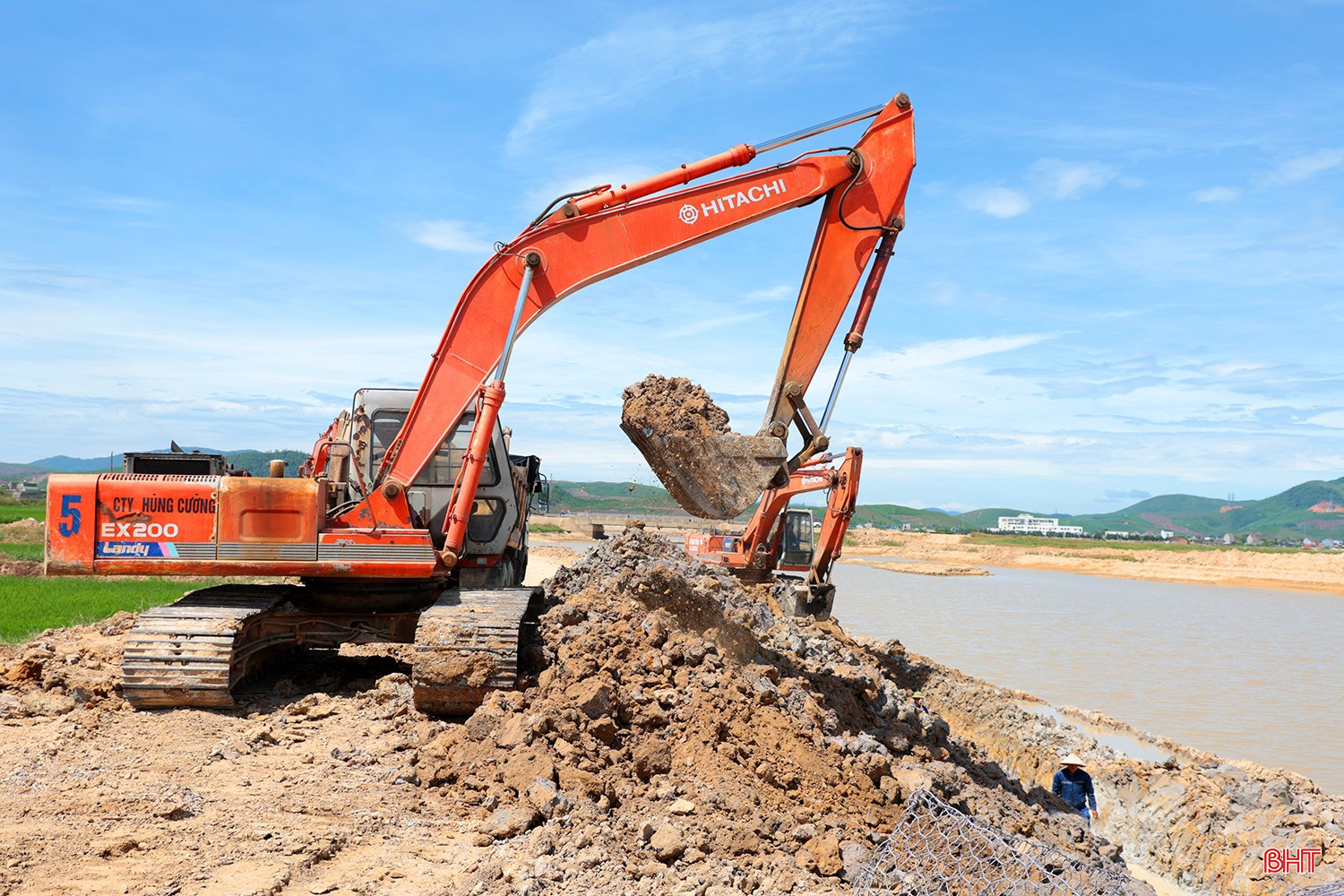

Cùng với việc linh động bố trí thời gian làm việc, đơn vị thi công - Công ty Công ty CP Tư vấn và đầu tư xây dựng Thiên Hoàng cũng dựng bạt che nắng, chuẩn bị nước uống, bố trí thời gian nghỉ ngơi hợp lý, hạn chế nguy cơ mất sức, sốc nhiệt cho công nhân. Nhà thầu cũng tăng cường thêm máy móc, thiết bị để hỗ trợ công nhân đẩy nhanh tiến độ công việc.Tới thời điểm này, đơn vị thi công đã hoàn thành được 70% khối lượng hợp đồng; phấn đấu hoàn thành công việc được giao trong 3 tháng tới.
Dự án Hệ thống tiêu thoát lũ, chống ngập úng khu vực trung tâm hành chính huyện Kỳ Anh (cũ) và vùng phụ cận có tổng mức đầu tư hơn 484 tỷ đồng, do Ban QLDA đầu tư xây dựng công trình NN&PTNT tỉnh làm chủ đầu tư.

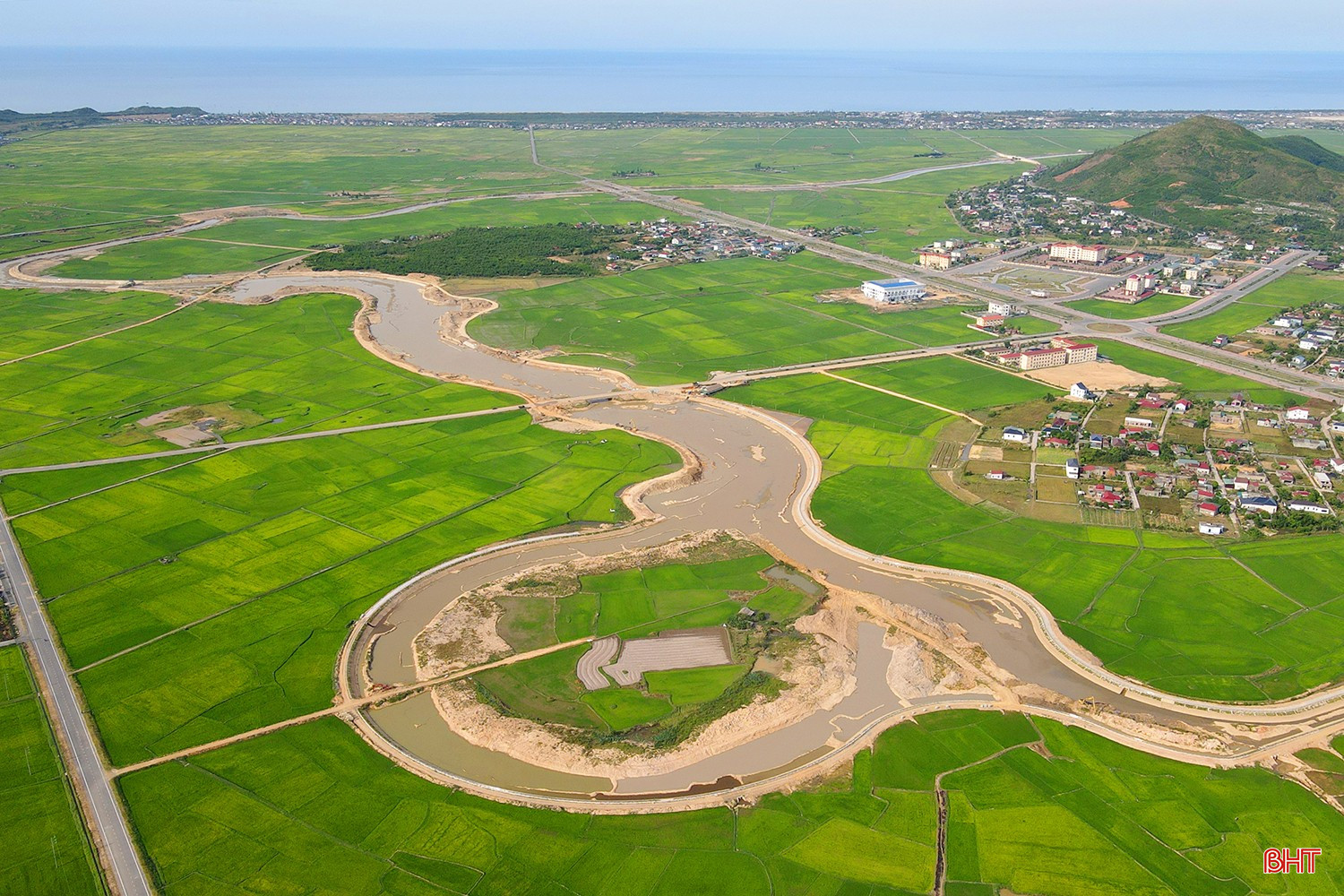

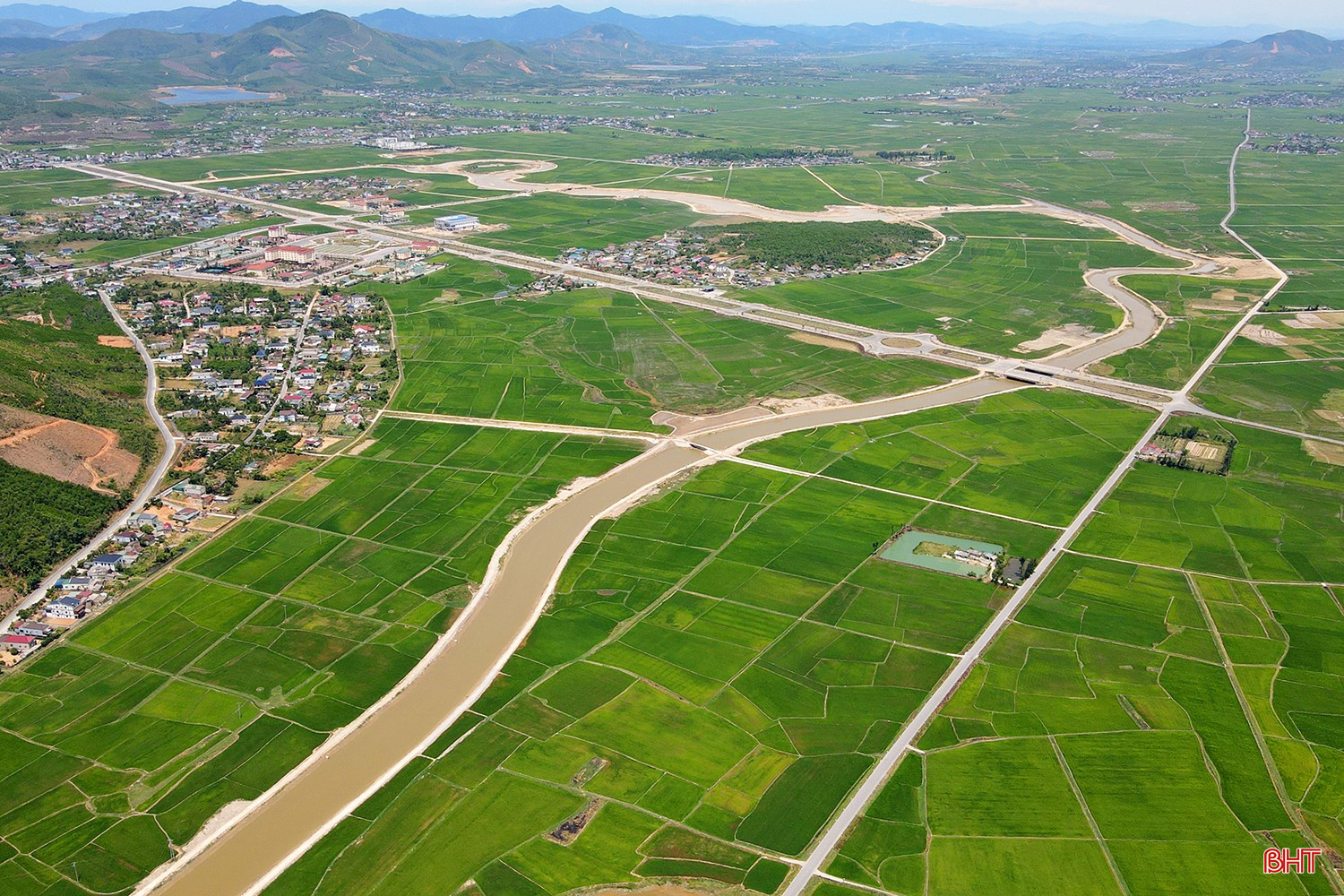

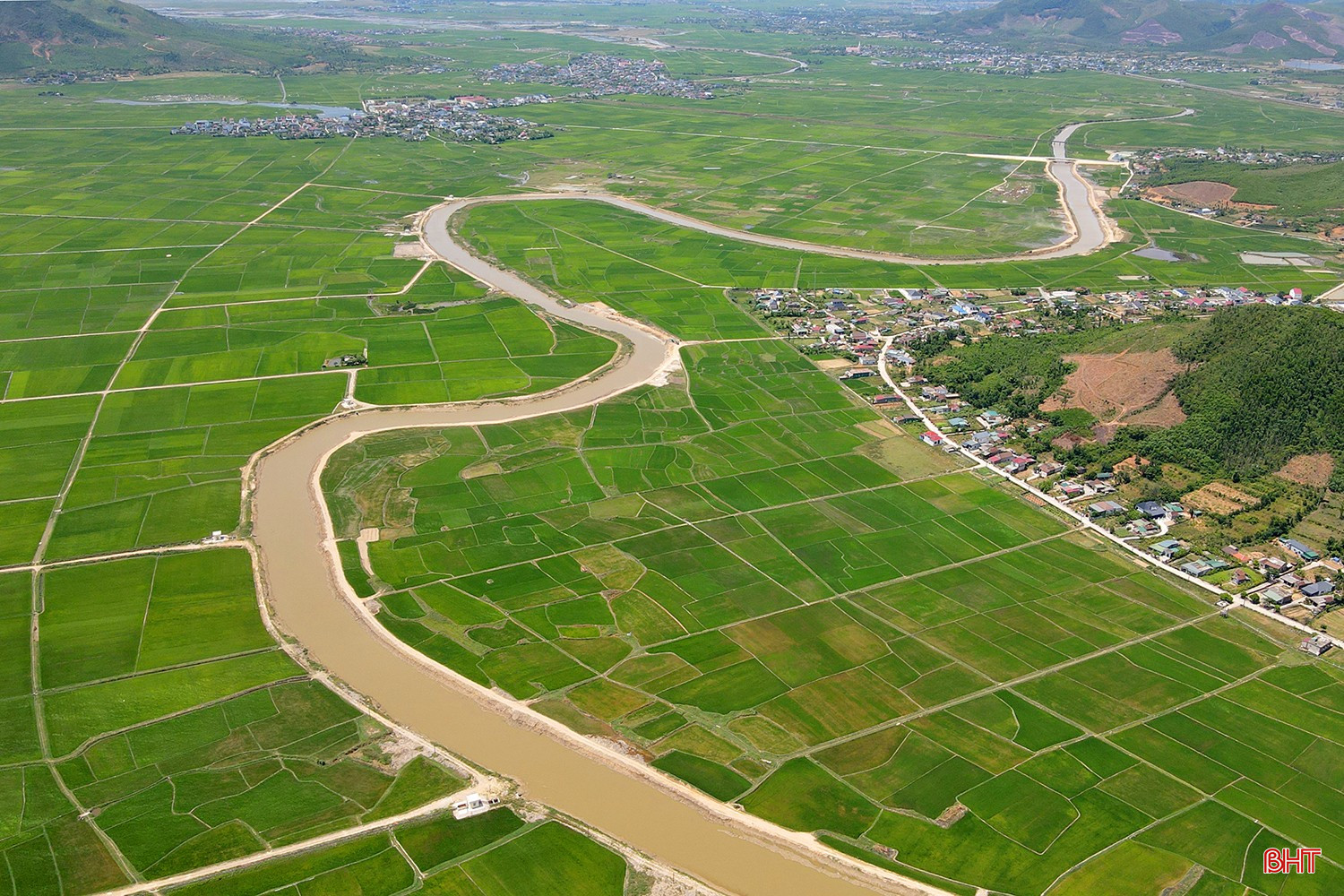

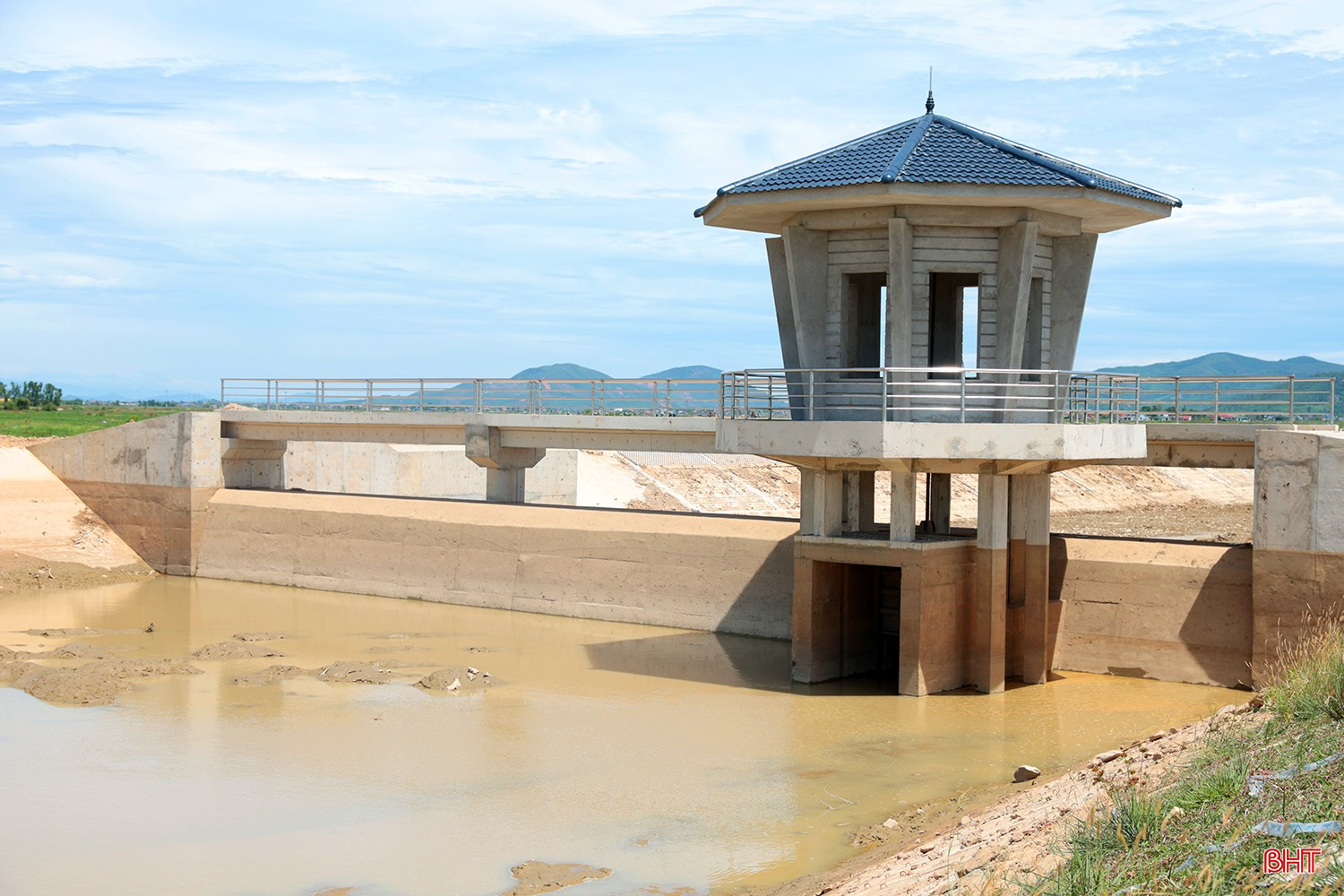

Dự án cải tạo 20 km của tuyến kênh Nhà Lê từ cầu Giang Tân đến cầu Kỳ Thọ; làm mới 2 cây cầu, 1 đập dâng; hoàn trả 7 trạm bơm, bố trí 85 cống tiêu; sửa chữa, nâng cấp 9 tuyến đường công vụ; nạo vét toàn tuyến kênh, hồ Khe Đeng; xây dựng tuyến kênh thoát lũ, chống ngập úng trung tâm xã Kỳ Xuân…
Khi hoàn thành, công trình sẽ củng cố và tăng cường tiêu thoát lũ, chỉnh trang đô thị, phục vụ mục tiêu phát triển bền vững cho khu đô thị Kỳ Đồng (cũ) và vùng phụ cận, đồng thời, phục vụ sản xuất nông nghiệp, giảm nhẹ các tác động của mưa lũ đến công trình hạ tầng, cải thiện môi trường sinh thái, góp phần ổn định đời sống dân sinh.Ông Nguyễn Mạnh Hùng – Phòng Quản lý dự án (Ban QLDA đầu tư xây dựng công trình NN&PTNT tỉnh) cho hay: “Dự án được triển khai từ năm 2025, thời gian thi công đến hết năm 2026. Quá trình thi công, dù thời tiết bất lợi (năm 2025 mưa bão nhiều, còn thời gian này thời tiết nắng nóng cực đoan) cùng với biến động giá xăng dầu, vật liệu xây dựng, nhưng các nhà thầu vẫn nỗ lực vượt qua khó khăn, đảm bảo tiến độ thi công”.

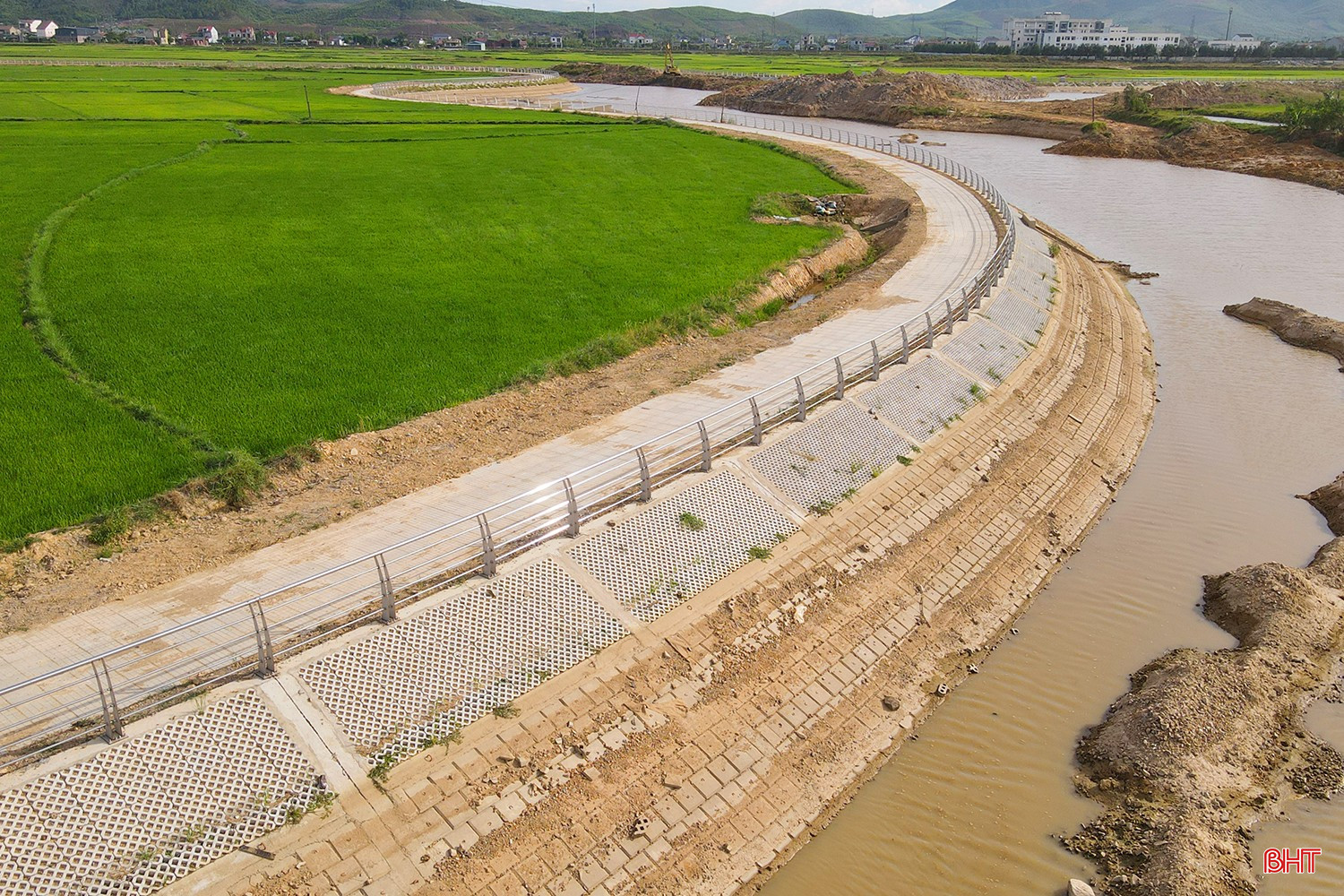

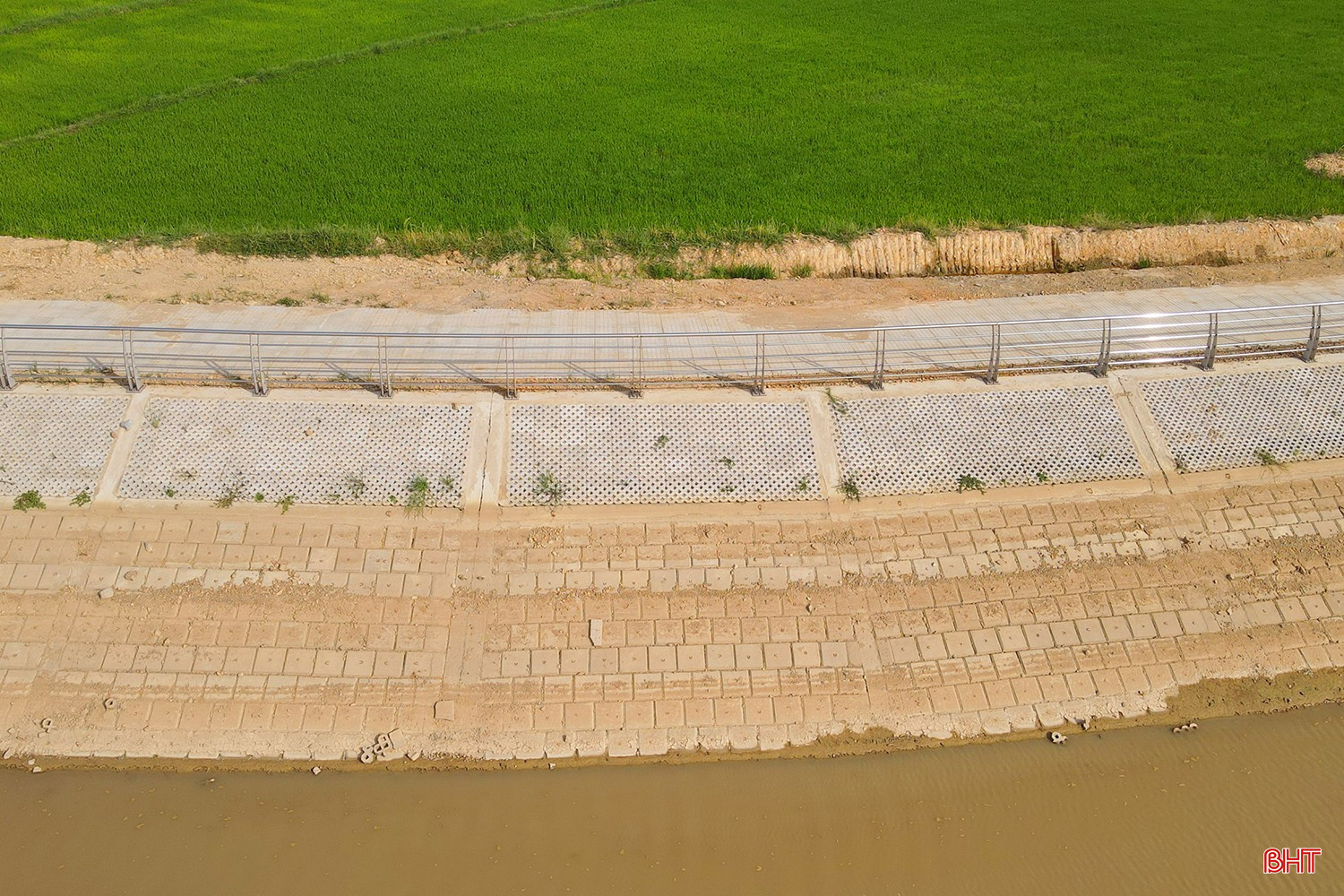

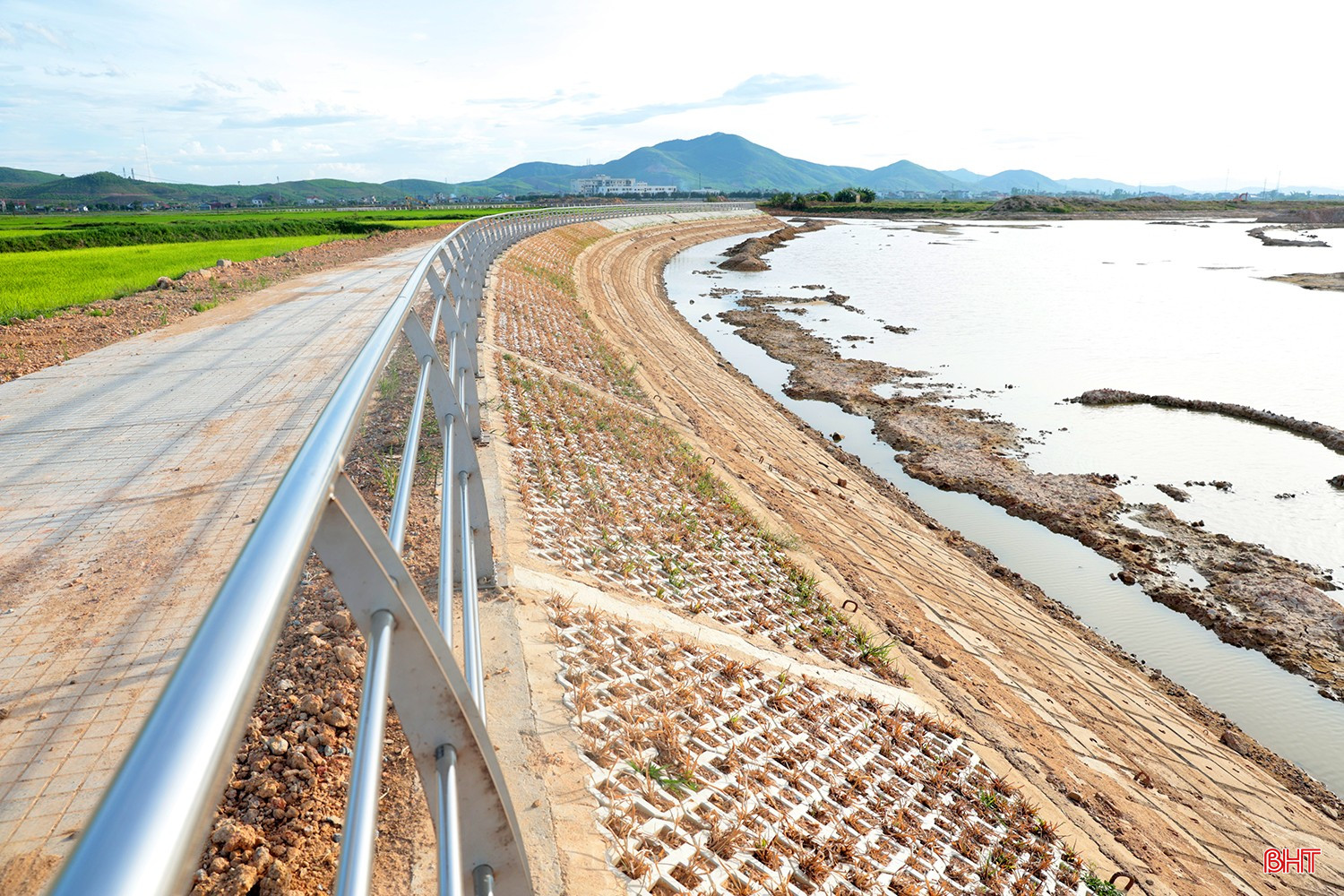

Tới nay, khối lượng thực hiện dự án đạt 79% giá trị hợp đồng, trong đó, đã thi công nạo vét hoàn thiện 15,95/20 km và 62/71 cống tiêu trên kênh Nhà Lê; thi công cơ bản cầu Đông Phú, cầu Kỳ Đồng cùng đường 2 đầu cầu, chỉ còn công tác thảm mặt cầu, đường; hoàn thành hệ thống các trạm bơm, đập dâng, cống tiêu, 9 tuyến đường công vụ; hoàn thành đúc cấu kiện, lát và gia cố mái kè đến cao độ 2,5m dài 5/5,6km hạng mục tuyến kênh tiêu trung tâm hành chính…
Hiện nay, chủ đầu tư đang đốc thúc nhà thầu xây dựng kế hoạch thi công chi tiết từng thời điểm để có thể hoàn thành dự án trước mùa mưa bão 2026.
Video: Công trình thi công Dự án Hệ thống tiêu thoát lũ, chống ngập úng khu vực trung tâm hành chính huyện Kỳ Anh (cũ) và vùng phụ cận.
