Vì sao việc di dời đường điện phục vụ thi công cao tốc Bắc - Nam chậm?

(Baohatinh.vn) - UBND tỉnh Hà Tĩnh yêu cầu chủ đầu tư chỉ đạo nhà thầu tập trung nhân lực, vật lực đẩy nhanh tiến độ thi công, đảm bảo đóng điện bàn giao công trình...

Dự án đường bộ cao tốc Bắc - Nam phía Đông đoạn qua Hà Tĩnh có 10 điểm giao chéo với 2 đường dây 220 kV và 500 kV (trong đó 4 điểm đường dây 500 kV, 6 điểm đường dây 220 kV) thuộc địa bàn thị xã Kỳ Anh và 4 huyện: Kỳ Anh, Cẩm Xuyên, Thạch Hà, Đức Thọ.

Việc cung ứng vật liệu trong đó có cách điện thủy tinh chậm đã ảnh hưởng đến tiến độ thi công dự án đường dây 500 kV, 220 kV trên địa bàn.

Để triển khai thực hiện di dời các điểm/tuyến đường dây điện giao chéo/nằm trong phạm vi giải phóng mặt bằng (GPMB) dự án đường bộ cao tốc Bắc – Nam, thời gian qua, UBND tỉnh Hà Tĩnh đã ban hành nhiều văn bản đôn đốc và chỉ đạo, hướng dẫn các địa phương.

Theo ghi nhận, đến nay, việc di dời hệ thống lưới điện phân phối (cấp điện áp 110 kV trở xuống) tại Hà Tĩnh đã cơ bản hoàn thành, đảm bảo mặt bằng để các nhà thầu thi công thực hiện. Tuy vậy, việc di dời các tuyến đường điện 220 kV, 500 kV (lưới truyền tải) còn chậm, ảnh hưởng đến công tác GPMB và tiến độ hoàn thành dự án cao tốc Bắc - Nam phía Đông đoạn qua Hà Tĩnh.

Qua tìm hiểu, nguyên nhân căn bản dẫn đến việc chậm tiến độ dự án di dời đường dây 500 kV, 200 kV để phục vụ thi công cao tốc Bắc - Nam đoạn qua địa bàn là thiếu vật tư, thiết bị. Theo đó, vật tư, thiết bị phục vụ thi công (bao gồm sứ, cách điện thủy tinh, các phụ kiện khác) chủ yếu nhập khẩu. Thời gian qua, do ảnh hưởng cuộc xung đột giữa Nga – Ukraine nên việc nhập khẩu vật tư về nước gặp nhiều khó khăn. Cùng đó, giai đoạn đầu năm, việc thi công di dời các tuyến đường điện này trùng với thời điểm thi công dự án trọng điểm quốc gia đường dây 500 kV mạch 3 đã phần nào ảnh hưởng đến tiến độ chung của dự án.

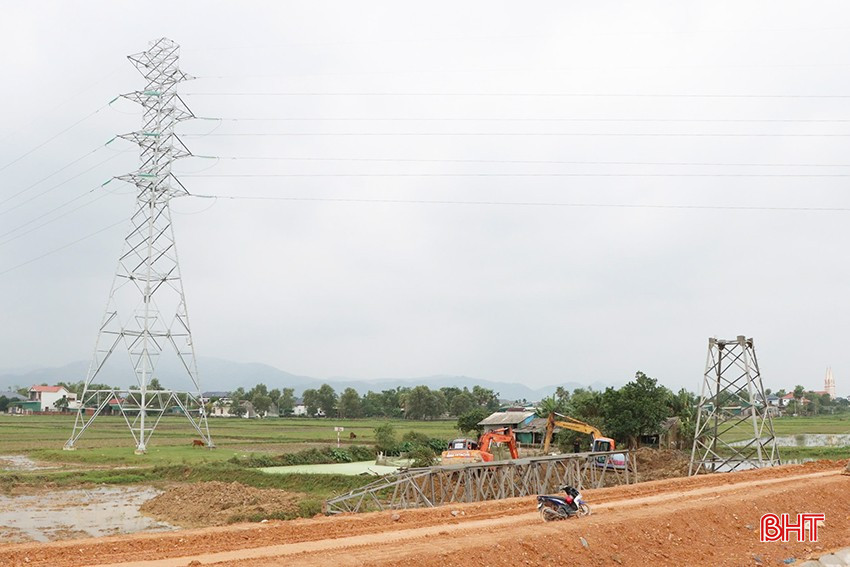

Khối lượng thi công mới, di dời hệ thống đường dây 220 kV phục vụ thi công cao tốc Bắc - Nam phía Đông đoạn qua huyện Thạch Hà mới chỉ đạt 55% khối lượng.

Đối với tuyến đường dây 220 kV, huyện Cẩm Xuyên có 3 điểm giao chéo với 6 cột xây dựng mới tại xã Cẩm Thạch và Cẩm Quan. Với sự nỗ lực của chủ đầu tư và nhà thầu, địa phương đã hoàn thành việc xây mới, di dời đường điện phục vụ thi công dự án cao tốc Bắc – Nam đoạn qua địa bàn. Hiện nay, các địa phương còn lại (Thạch Hà và Đức Thọ) đang nỗ lực để hoàn thành dự án trước ngày 31/12/2024.

Huyện Thạch Hà có 1 điểm giao chéo 220 kV, khởi công xây dựng ngày 11/12/2023, đến nay đã thi công xong 2/2 vị trí móng cột, đã gia công hoàn thành 2 cột thép, tiến độ đạt khoảng 55% khối lượng.

Ông Phan Văn Toàn – Phó Trưởng BQL dự án đầu tư xây dựng huyện Thạch Hà cho biết: “Dự án thi công đường dây 220 kV do Công ty CP Xây dựng Quốc Anh (Hà Nội) đảm nhận. Chủ đầu tư đã nhiều lần đôn đốc nhà thầu tập trung mọi nguồn lực để đẩy nhanh tiến độ thi công, hoàn thành công trình, song do khó khăn về vật tư, thiết bị nên chậm tiến độ. Mới đây, UBND huyện Thạch Hà đã tổ chức cuộc làm việc có sự tham gia của các bên liên quan, yêu cầu nhà thầu thi công chủ động hơn nữa, có các phương án khả thi để sớm tập kết vật tư còn thiếu (sứ, dây và phụ kiện khác) về hiện trường công trình và xin lịch cắt điện, tiến hành dựng cột, kéo dây; phấn đấu hoàn thành đóng điện vào ngày 25/12/2024”.

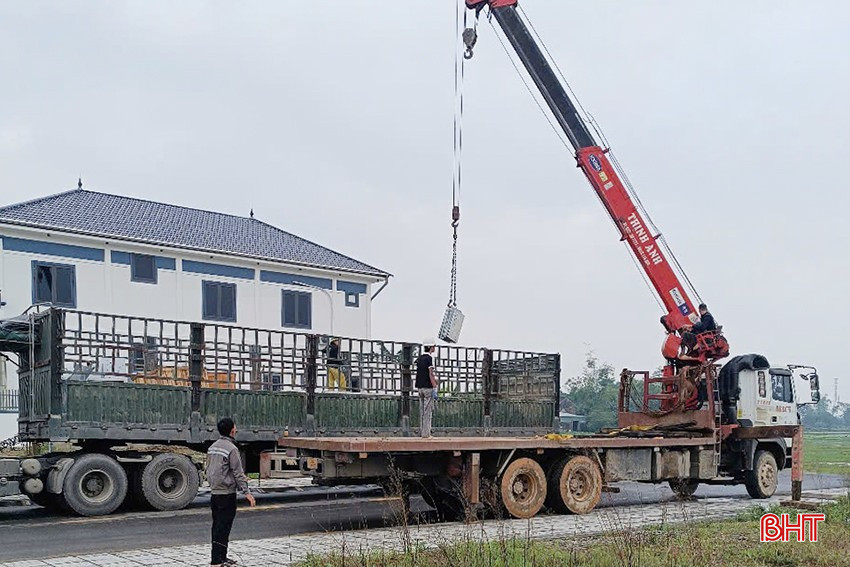

Nhà thầu tập kết vật liệu chuẩn bị dựng cột, kéo dây, hoàn thành dự án di dời đường điện 220 kV trên địa bàn huyện Đức Thọ trước 15/12/2024.

Huyện Đức Thọ có 1 điểm 220 kV giao chéo với 2 vị trí móng cột tại xã Thanh Bình Thịnh, khởi công xây dựng tháng 2/2024, đến nay tiến độ đạt khoảng 45% khối lượng.

Ông Trần Xuân Thạch – Trưởng phòng Kinh tế hạ tầng, thành viên Tiểu ban Xây dựng các công trình GPMB cao tốc Bắc – Nam huyện Đức Thọ thông tin: “Phục vụ thi công cao tốc Bắc – Nam phía Đông đoạn qua địa bàn, địa phương đã hoàn thành di dời 2 vị trí đường dây 110 kV và 13 vị trí lưới điện trung thế. Đối với di dời lưới điện truyền tải 220 kV, chủ đầu tư đang đốc thúc nhà thầu sớm có phương án khả thi, đẩy nhanh tiến độ tập kết vật liệu về công trình để làm các quy trình phục vụ dựng cột, kéo dây, phấn đấu đóng điện trước ngày 15/12/2024”.

Được biết, với hệ thống điện truyền tải 500 kV có 4 điểm giao chéo với cao tốc Bắc - Nam phía Đông đoạn qua địa bàn, trong đó huyện Kỳ Anh có 2 điểm và thị xã Kỳ Anh có 2 điểm.

Tại huyện Kỳ Anh có 2 điểm 500 kV với 4 vị trí móng cột, đến nay nhà thầu đã thi công xong 4/4 vị trí móng cột, 4/4 cột đã đưa về hiện trường, tiến độ đạt 45% khối lượng. Chủ đầu tư đang chỉ đạo đơn vị thi công tập kết vật tư còn thiếu (sứ, dây và phụ kiện khác) để đề nghị Truyền tải điện Hà Tỉnh nghiệm thu vật tư, vật liệu phần điện và đăng ký lịch cắt điện để phục vụ thi công, phấn đấu hoàn thành đóng điện ngày 31/12/2024.

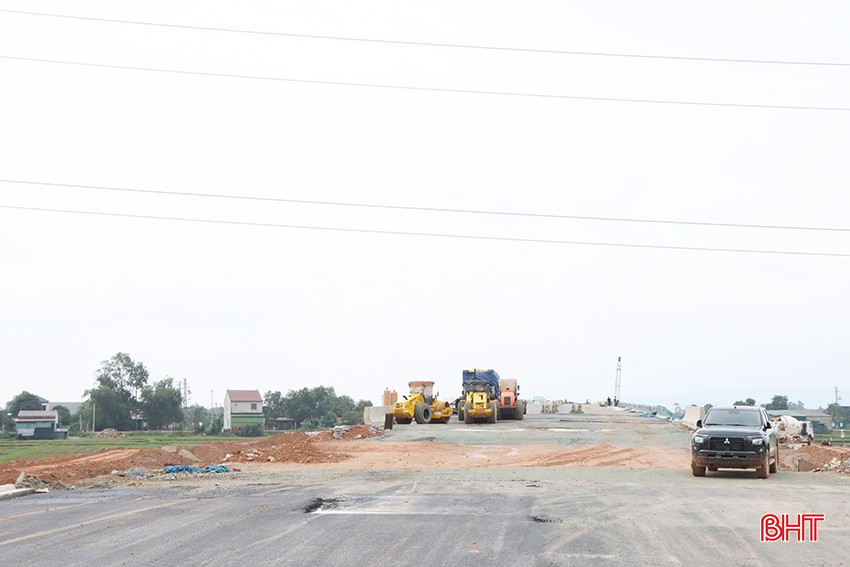

Các địa phương chậm di dời hệ thống điện truyền tải ảnh hưởng đến tiến độ thi công cao tốc Bắc - Nam phía Đông đoạn qua Hà Tĩnh.

Theo lãnh đạo Sở Công thương Hà Tĩnh, đến nay, cơ bản các địa phương đã xác định được nguồn cung cấp sứ cách điện phục vụ công trình 500 kV và 220 kV và đã vận chuyển vật tư, thiết bị, cột điện về chân công trình để bị dựng cột, kéo dây, đồng thời tiến hành đăng ký lịch cắt điện (dự kiến thời điểm hoàn thành khoảng từ 31/11/2024 đến 31/12/2024).

Để đảm bảo tiến độ thực hiện dự án di dời đường dây 220 kV, 500 kV, UBND tỉnh Hà Tĩnh đã yêu cầu chủ đầu tư (các địa phương) chỉ đạo nhà thầu tập trung nhân lực, vật lực đẩy nhanh tiến độ thi công, đảm bảo đóng điện bàn giao công trình theo chỉ đạo của UBND tỉnh.

Tỉnh Hà Tĩnh cũng đề nghị Tổng Công ty Truyền tải điện Quốc gia chỉ đạo các đơn vị trực thuộc phối hợp, hướng dẫn, hỗ trợ giải pháp kỹ thuật cho địa phương, nhà thầu trong quá trình thực hiện di dời đường điện; tạo điều kiện, xử lý kịp thời các hồ sơ, thủ tục liên quan đến phương án đóng, cắt điện phục vụ thi công theo lịch đơn vị thi công đề xuất. Cùng đó, Truyền tải điện Hà Tĩnh bố trí lịch kiểm tra, nghiệm thu vật liệu điện tại hiện trường để đẩy nhanh tiến độ di dời hệ thống điện 500 kV, 220 kV phục vụ thi công cao tốc Bắc - Nam phía Đông đoạn qua địa bàn.

Chủ đề GPMB cao tốc Bắc - Nam qua Hà Tĩnh

Chủ đề Cao tốc Bắc - Nam qua Hà Tĩnh

Đọc thêm

Tập trung tháo gỡ khó khăn, đảm bảo tiến độ Tiểu dự án Cải thiện cơ sở hạ tầng đô thị Hương Khê

Tập trung tháo gỡ khó khăn, đảm bảo tiến độ Tiểu dự án Cải thiện cơ sở hạ tầng đô thị Hương Khê

Đồng chí Nguyễn Hồng Lĩnh - Phó Bí thư Tỉnh ủy, Chủ tịch HĐND tỉnh, Phó Trưởng ban Chỉ đạo các dự án đầu tư trọng điểm tỉnh Hà Tĩnh yêu cầu địa phương, đơn vị tập trung tháo gỡ các khó khăn, vướng mắc, đẩy nhanh tiến độ Tiểu dự án Cải thiện cơ sở hạ tầng đô thị Hương Khê.
35 năm Haindeco: Kiến tạo thương hiệu từ bản lĩnh đổi mới

35 năm Haindeco: Kiến tạo thương hiệu từ bản lĩnh đổi mới

Trong quá trình 35 năm đồng hành cùng sự phát triển của Hà Tĩnh, Haindeco đã vươn mình từ một xí nghiệp nhỏ thành doanh nghiệp có thương hiệu trong lĩnh vực xây lắp, sản xuất vật liệu xây dựng và xuất khẩu lao động. Hành trình ấy được viết nên bằng bản lĩnh đổi mới và những quyết định dám thay đổi ở những thời điểm mang tính bước ngoặt.
Doanh nghiệp Hà Tĩnh chuyển mình trước "luật chơi" mới

Doanh nghiệp Hà Tĩnh chuyển mình trước "luật chơi" mới

Người tiêu dùng không chỉ đòi hỏi sản phẩm chất lượng tốt, giá cả hợp lý mà còn yêu cầu doanh nghiệp đáp ứng các tiêu chuẩn mới về số hóa, minh bạch, truy xuất nguồn gốc... Đây là những động lực để doanh nghiệp Hà Tĩnh đổi mới, nâng cao năng lực cạnh tranh.
Hà Tĩnh ghi nhận 136 sự cố lưới điện do dông sét trong 7 tháng

Hà Tĩnh ghi nhận 136 sự cố lưới điện do dông sét trong 7 tháng

7 tháng đầu năm, đã có 136 sự cố lưới do dông lốc, sét đánh, gây gián đoạn cung cấp điện nhiều khu vực tại Hà Tĩnh. Diễn biến thời tiết cực đoan ngày càng gia tăng đang đặt ra áp lực đối với công tác vận hành, đảm bảo an toàn lưới điện trên địa bàn.
Bảy tháng năm 2026, cả nước có hơn 125,9 nghìn doanh nghiệp đăng ký thành lập mới

Bảy tháng năm 2026, cả nước có hơn 125,9 nghìn doanh nghiệp đăng ký thành lập mới

Theo Cục Thống kê (Bộ Tài chính), trong tháng 7/2026, cả nước có hơn 14,2 nghìn doanh nghiệp thành lập mới với số vốn đăng ký gần 166,3 nghìn tỷ đồng và số lao động đăng ký là 82 nghìn lao động, giảm 15,5% về số doanh nghiệp, giảm 41,9% về vốn đăng ký và giảm 0,6% về số lao động so với tháng 6.
Khu kinh tế Cửa khẩu quốc tế Cầu Treo trước vận hội mới

Khu kinh tế Cửa khẩu quốc tế Cầu Treo trước vận hội mới

Gần 20 năm hình thành, Khu kinh tế Cửa khẩu quốc tế Cầu Treo đang sở hữu nhiều cơ hội phát triển. Quy hoạch được điều chỉnh, dự án hạ tầng chiến lược được khởi động... tạo cơ sở đưa khu kinh tế thành cửa ngõ giao thương quốc tế trên hành lang kinh tế Đông - Tây.
Kim ngạch xuất khẩu hàng hóa của Hà Tĩnh đạt 940 triệu USD

Kim ngạch xuất khẩu hàng hóa của Hà Tĩnh đạt 940 triệu USD

Duy trì đà tăng trưởng giữa bối cảnh thương mại toàn cầu còn nhiều biến động, xuất khẩu hàng hóa của Hà Tĩnh đạt 940 triệu USD sau 7 tháng đầu năm 2026, tăng gần 5% so với cùng kỳ năm 2025 và hoàn thành gần 43% kế hoạch cả năm.
Ngành chuyên môn nỗ lực kéo giảm tổn thất điện năng

Ngành chuyên môn nỗ lực kéo giảm tổn thất điện năng

Công ty Điện lực Hà Tĩnh đang triển khai đồng bộ nhiều giải pháp từ đầu tư hạ tầng, hiện đại hóa lưới điện đến tối ưu vận hành nhằm kéo giảm tổn thất điện năng, đáp ứng nhu cầu phụ tải ngày càng tăng và tạo nền tảng cho phát triển kinh tế - xã hội.
Formosa Hà Tĩnh nộp ngân sách hơn 127 triệu USD

Formosa Hà Tĩnh nộp ngân sách hơn 127 triệu USD

Nhờ duy trì sản xuất ổn định, Formosa Hà Tĩnh tiếp tục khẳng định vai trò là đầu tàu công nghiệp của địa phương khi đạt doanh thu khoảng 1,7 tỷ USD, nộp ngân sách hơn 127 triệu USD trong những tháng đầu năm 2026.
Xin chào,
Tôi là Chatbot của
Báo Hà Tĩnh
Hãy hỏi tôi bất kỳ điều gì bạn cần biết về
Báo Hà Tĩnh nhé. Tôi sẵn sàng hỗ trợ!
