Di dời hệ thống lưới điện, đảm bảo thi công cao tốc Bắc – Nam

(Baohatinh.vn) - Dù việc di dời hạ tầng lưới điện gặp không ít khó khăn nhưng Hà Tĩnh đang quyết tâm, nỗ lực thực hiện để dự án cao tốc Bắc - Nam được thi công thông suốt.

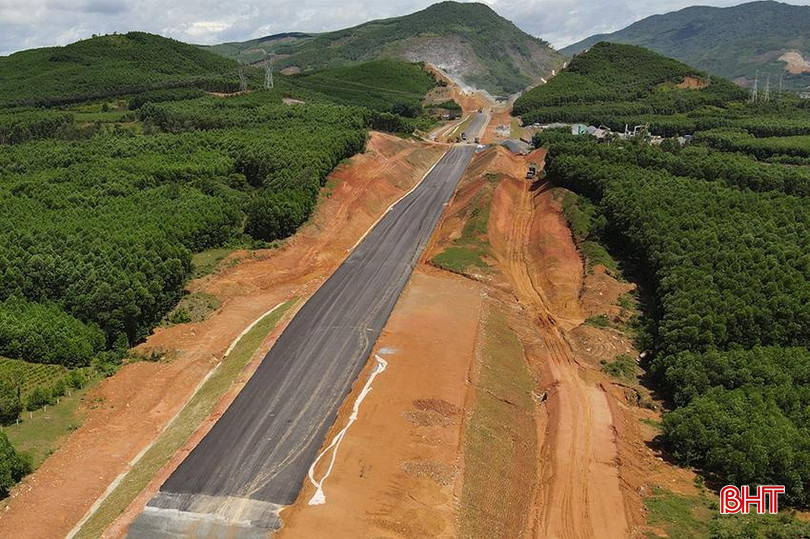

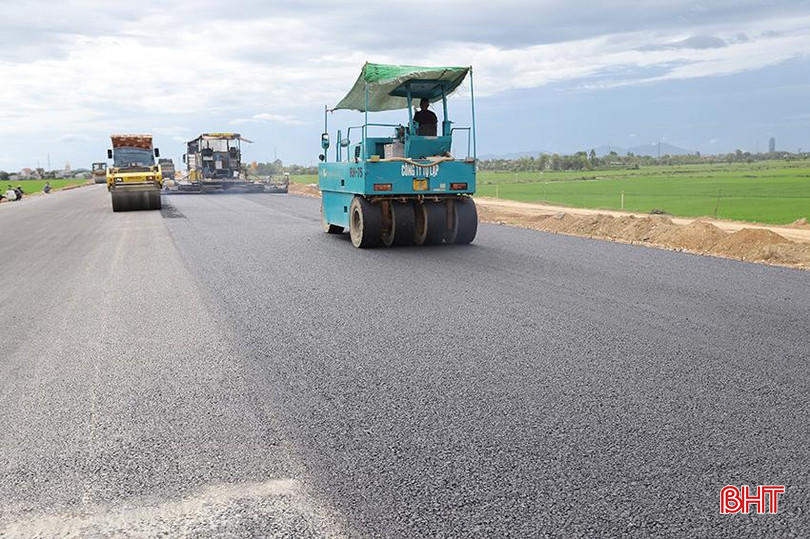

Công ty TNHH Xây dựng Tự Lập đang nỗ lực đẩy nhanh tiến độ cao tốc Hàm Nghi - Vũng Áng.

Công ty TNHH Xây dựng Tự Lập đảm nhận thi công 4km tuyến chính, 6 hầm chui, 29 cống thoát nước và 3 cây cầu lớn (cầu Thạch Diễn 1, cầu Thạch Diễn 2, cầu Kỷ Các) trên cao tốc Hàm Nghi – Vũng Áng – 1 trong 3 dự án thành phần cao tốc Bắc – Nam phía Đông giai đoạn 2021 – 2025 qua Hà Tĩnh.

Với việc xây dựng kế hoạch thi công cụ thể và huy động tối đa nhân lực, máy móc, thiết bị, chia nhiều mũi thi công suốt ngày đêm, tới thời điểm này, nhà thầu đã hoàn thành được 70% khối lượng công việc.

Kỹ sư Nguyễn Quang Thức – Chỉ huy trưởng Công ty TNHH Xây dựng Tự Lập cho hay: Các hạng mục là đường găng tiến độ của dự án như 3 cây cầu lớn, tuyến chính cao tốc, hầm chui đều đã đảm bảo kế hoạch đề ra. Nhà thầu hiện đang tiếp tục tập trung cao cho hạng mục đắp lề đường, gia cố mái, mương thoát nước và nhất là thảm bê tông nhựa rỗng C25 của tuyến chính cao tốc.

Mặc dù tiến độ, khối lượng công việc thời gian qua đảm bảo kế hoạch; song, nhà thầu này vẫn có phần lo lắng khi hiện nay trên tuyến còn một vài vị trí của tuyến chính đoạn qua xã Tân Lâm Hương (huyện Thạch Hà) chưa thể thi công móng, mặt đường. Nguyên nhân xuất phát từ việc những vị trí này có đường điện cao thế 110kV và 220kV đi qua nhưng chưa được di dời.

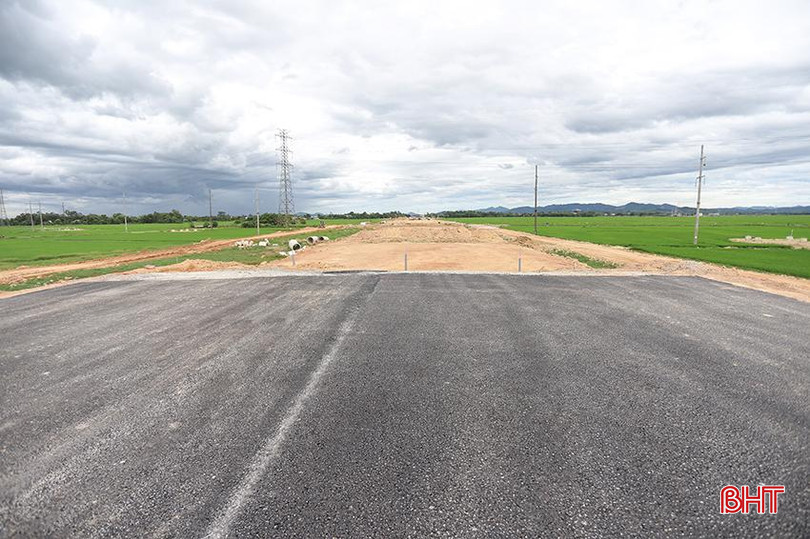

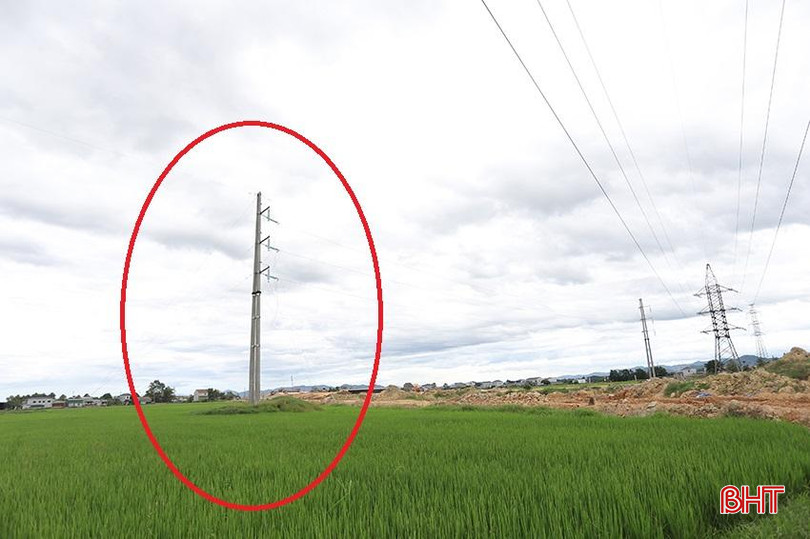

Vị trí cao tốc Hàm Nghi - Vũng Áng qua xã Tân Lâm Hương, huyện Thạch Hà chưa thể thi công do vướng đường điện 110kV và 220kV.

“Đoạn tuyến đơn vị thi công có 4 vị trí giao cắt với đường điện hạ thế, trung thế và cao thế. Thời gian qua, các đơn vị chức năng và chính quyền huyện Thạch Hà có nhiều nỗ lực trong di dời lưới điện và tới nay đã xử lý được 2 vị trí điện hạ thế, trung thế. Đơn vị cũng mong muốn địa phương sớm hoàn thành di dời 2 vị trí điện cao thế còn lại để việc thi công được thông suốt toàn tuyến” - kỹ sư Nguyễn Quang Thức thông tin.

Ngoài vị trí ở xã Tân Lâm Hương, trên tuyến cao tốc Hàm Nghi - Vũng Áng còn có một số vị trí giao cắt với đường điện cũng chưa thể thi công. Dù các vị trí này không quá đáng ngại, tuy nhiên, về lâu dài có thể ảnh hưởng lớn tới tiến độ chung của dự án.

Cùng với đó, việc chưa thể thi công thông suốt có thể khiến nhà thầu gặp khó trong điều động nhân lực, máy móc.

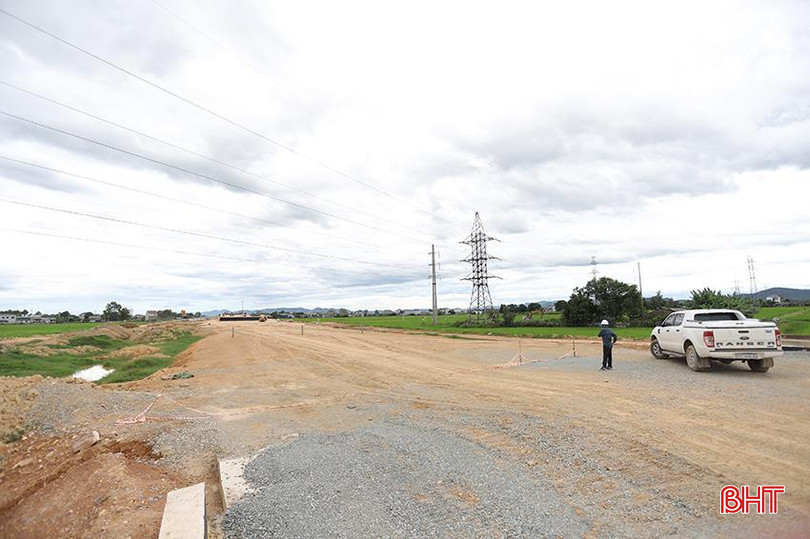

Hệ thống cột điện mới đã được dựng để phục vụ quá trình di dời lưới điện cao thế trên tuyến cao tốc Bắc - Nam qua Hà Tĩnh.

Theo tìm hiểu, dự án cao tốc Bắc - Nam phía Đông giai đoạn 2021 – 2025 đoạn qua địa bàn Hà Tĩnh có tổng chiều dài 102,38 km với 3 dự án thành phần, gồm Bãi Vọt – Hàm Nghi, Hàm Nghi – Vũng Áng và Vũng Áng – Bùng.

Khối lượng mặt bằng mà Hà Tĩnh cần bàn giao lên tới 912 ha đất các loại với gần 9.500 hộ dân bị ảnh hưởng, xây dựng 26 khu tái định cư, 4 nghĩa trang để cất bốc 1.000 ngôi mộ và di dời nhiều công trình, hạ tầng kỹ thuật khác.

Huy động cả hệ thống chính trị vào cuộc thực hiện công tác GPMB cao tốc Bắc - Nam, làm tốt công tác tuyên truyền, giải thích, vận động người dân trong vùng bị ảnh hưởng dự án, tới nay, Hà Tĩnh đã bàn giao mặt bằng cho chủ đầu tư đạt trên 99%.

Hà Tĩnh luôn nằm trong “top” những địa phương có dự án cao tốc Bắc – Nam phía Đông giai đoạn 2021 – 2025 bàn giao mặt bằng đạt hiệu quả cao, được Thủ tướng Chính phủ và Bộ GTVT ghi nhận, biểu dương. Với việc mặt bằng được bàn giao sớm đã góp phần quan trọng trong việc tạo thuận lợi cho chủ đầu tư, nhà thầu thi công dự án cao tốc Bắc – Nam.

Riêng với lưới điện, Hà Tĩnh cần di dời “đầy đủ” từ điện hạ thế, trung thế tới cao thế – 0,4kV, 22kV, 35kV, 110kV, 220kV và 500kV.

Xác định quá trình di dời hạ tầng lưới điện cần nhiều thời gian, thủ tục phức tạp nên ngay từ thời điểm đầu, các địa phương đã tích cực phối hợp với các sở, ban, ngành cấp tỉnh và các đơn vị quản lý, vận hành lưới điện – Truyền tải điện Hà Tĩnh, Công ty Điện lực Hà Tĩnh, để xây dựng hồ sơ, thủ tục triển khai.

Một số vị trí trên tuyến cao tốc Bắc - Nam phía Đông giai đoạn 2021 - 2025 qua Hà Tĩnh chưa thể thi công thông suốt do vướng đường điện.

Theo báo cáo của Sở Công thương Hà Tĩnh, tới nay, lưới điện 500kV, huyện Kỳ Anh thi công đạt 15% với việc xây dựng 4/4 vị trí móng cột, đang triển khai thi công, lắp đặt phần cột điện, đường dây; TX Kỳ Anh thi công đạt 20% khi xây dựng 2/3 vị trí móng cột, đang thi công phần móng cột còn lại.

Về lưới điện 220kV, huyện Thạch Hà thi công đạt 30%, huyện Đức Thọ đạt 45%, huyện Cẩm Xuyên đạt 72%, đang xây dựng phần cột điện, đường dây và thực hiện thủ tục đóng cắt điện.

Với lưới điện 110kV, huyện Đức Thọ đã hoàn thành di dời, huyện Cẩm Xuyên thi công đạt 82%, huyện Thạch Hà thi công đạt 80%.

Lưới điện hạ thế, trung thế, các địa phương Đức Thọ, Cẩm Xuyên, Kỳ Anh, TX Kỳ Anh đã hoàn thành, đang thực hiện thủ tục chuyển lưới, đóng điện; huyện Can Lộc, huyện Thạch Hà thi công đạt 95%, TP Hà Tĩnh thi công đạt 90%...

Phó Giám đốc Sở Công thương Hà Tĩnh Dương Thanh Hòa cho hay: Tới nay, về hồ sơ, thủ tục pháp lý và quá trình di dời hệ thống điện trung, hạ áp cơ bản đã hoàn thành. Hệ thống điện 110kV cũng đã thi công được khối lượng khá đáng kể.

Tuy vậy, do tính chất đặc thù, phức tạp của hệ thống lưới điện truyền tải cao thế nên tiến độ di dời đường dây 500kV và 220kV vẫn chưa được như kỳ vọng, Sở Công thương đã có văn bản gửi các đơn vị, địa phương cần đẩy nhanh tiến độ, sớm hoàn thành di dời hệ thống điện phục vụ thi công dự án cao tốc Bắc – Nam.

Hà Tĩnh đang cố gắng sớm bàn giao 100% mặt bằng dự án cao tốc Bắc - Nam cho chủ đầu tư, nhà thầu.

Để sớm hoàn thành công tác GPMB, bàn giao mặt bằng thi công cao tốc Bắc – Nam, Sở Công Thương đề nghị các địa phương tập trung đôn đốc nhà thầu huy động mọi nguồn lực đẩy nhanh tiến độ di dời hệ thống điện, đặc biệt là hệ thống điện 500kV, 220kV, 110kV.

Chủ động, phối hợp chặt chẽ với Truyền tải điện Hà Tĩnh, Công ty Điện lực Hà Tĩnh lập biện pháp thi công, biện pháp an toàn, sớm trình cấp có thẩm quyền phê duyệt phục vụ công tác đóng, cắt điện, chuyển đấu nối, cũng như thực hiện đầy đủ các hồ sơ, thủ tục về nghiệm thu, kiểm tra công tác nghiệm thu đưa công trình vào sử dụng, thu hồi xử lý tài sản (hệ thống điện cũ được di dời, cải tạo) theo quy định hiện hành.

Truyền tải điện Hà Tĩnh, Công ty Điện lực Hà Tĩnh chủ động phối hợp, tạo mọi điều kiện thuận lợi cho các địa phương trong việc lập lịch đóng/cắt điện, lập biện pháp đảm bảo an toàn thi công, nghiệm thu kỹ thuật; quá trình thực hiện tuân thủ các điều kiện ngừng, giảm mức cung cấp điện theo quy định; rà soát, kiến nghị Truyền tải điện Quốc gia, Tổng Công ty Điện lực Miền Bắc kịp thời tháo gỡ các khó khăn, vướng mắc liên quan.

Video: Nhà thầu thi công thảm bê tông nhựa trên cao tốc Hàm Nghi - Vũng Áng.

Chủ đề Cao tốc Bắc - Nam qua Hà Tĩnh

Chủ đề GPMB cao tốc Bắc - Nam qua Hà Tĩnh

Đọc thêm

35 năm tái lập tỉnh Hà Tĩnh: Dấu ấn đột phá từ những dự án giao thông trọng điểm

35 năm tái lập tỉnh Hà Tĩnh: Dấu ấn đột phá từ những dự án giao thông trọng điểm

Sau 35 năm tái lập tỉnh (1991 – 2026), từ xuất phát điểm thấp với mạng lưới giao thông còn nhiều khó khăn, bất cập, Hà Tĩnh đã tập trung nguồn lực, tạo bước đột phá mạnh mẽ về hạ tầng giao thông. Những “mạch máu giao thông” hiện đại không chỉ khơi thông nguồn lực phát triển kinh tế - xã hội mà còn khẳng định vị thế kết nối chiến lược của địa phương trong vùng và cả nước.
Nhờ đâu sản phẩm của SAVABECO liên tiếp đạt giải thưởng quốc tế?

Nhờ đâu sản phẩm của SAVABECO liên tiếp đạt giải thưởng quốc tế?

Với phương châm “chất lượng tạo nên thương hiệu”, bia Sao Vàng (Hà Tĩnh) không chỉ ghi dấu ấn mạnh mẽ tại thị trường nội địa mà còn liên tiếp xướng tên tại các sân chơi quốc tế uy tín. Thành công này là minh chứng rõ nét cho hành trình mang hương vị bia Việt Nam chinh phục thế giới.
Điều chỉnh quy hoạch tỉnh Hà Tĩnh, hiện thực hóa khát vọng phát triển

Điều chỉnh quy hoạch tỉnh Hà Tĩnh, hiện thực hóa khát vọng phát triển

Dự kiến chiều 17/8, Hà Tĩnh sẽ tổ chức hội nghị công bố điều chỉnh Quy hoạch tỉnh thời kỳ 2021 - 2030, tầm nhìn đến năm 2050. Đây là cơ sở quan trọng để tỉnh tổ chức lại không gian phát triển, khai thác hiệu quả tiềm năng, lợi thế và xác lập những động lực tăng trưởng mới, hiện thực hóa khát vọng phát triển.
Tập trung tháo gỡ khó khăn, đảm bảo tiến độ Tiểu dự án Cải thiện cơ sở hạ tầng đô thị Hương Khê

Tập trung tháo gỡ khó khăn, đảm bảo tiến độ Tiểu dự án Cải thiện cơ sở hạ tầng đô thị Hương Khê

Đồng chí Nguyễn Hồng Lĩnh - Phó Bí thư Tỉnh ủy, Chủ tịch HĐND tỉnh, Phó Trưởng ban Chỉ đạo các dự án đầu tư trọng điểm tỉnh Hà Tĩnh yêu cầu địa phương, đơn vị tập trung tháo gỡ các khó khăn, vướng mắc, đẩy nhanh tiến độ Tiểu dự án Cải thiện cơ sở hạ tầng đô thị Hương Khê.
35 năm Haindeco: Kiến tạo thương hiệu từ bản lĩnh đổi mới

35 năm Haindeco: Kiến tạo thương hiệu từ bản lĩnh đổi mới

Trong quá trình 35 năm đồng hành cùng sự phát triển của Hà Tĩnh, Haindeco đã vươn mình từ một xí nghiệp nhỏ thành doanh nghiệp có thương hiệu trong lĩnh vực xây lắp, sản xuất vật liệu xây dựng và xuất khẩu lao động. Hành trình ấy được viết nên bằng bản lĩnh đổi mới và những quyết định dám thay đổi ở những thời điểm mang tính bước ngoặt.
Doanh nghiệp Hà Tĩnh chuyển mình trước "luật chơi" mới

Doanh nghiệp Hà Tĩnh chuyển mình trước "luật chơi" mới

Người tiêu dùng không chỉ đòi hỏi sản phẩm chất lượng tốt, giá cả hợp lý mà còn yêu cầu doanh nghiệp đáp ứng các tiêu chuẩn mới về số hóa, minh bạch, truy xuất nguồn gốc... Đây là những động lực để doanh nghiệp Hà Tĩnh đổi mới, nâng cao năng lực cạnh tranh.
Hà Tĩnh ghi nhận 136 sự cố lưới điện do dông sét trong 7 tháng

Hà Tĩnh ghi nhận 136 sự cố lưới điện do dông sét trong 7 tháng

7 tháng đầu năm, đã có 136 sự cố lưới do dông lốc, sét đánh, gây gián đoạn cung cấp điện nhiều khu vực tại Hà Tĩnh. Diễn biến thời tiết cực đoan ngày càng gia tăng đang đặt ra áp lực đối với công tác vận hành, đảm bảo an toàn lưới điện trên địa bàn.
Bảy tháng năm 2026, cả nước có hơn 125,9 nghìn doanh nghiệp đăng ký thành lập mới

Bảy tháng năm 2026, cả nước có hơn 125,9 nghìn doanh nghiệp đăng ký thành lập mới

Theo Cục Thống kê (Bộ Tài chính), trong tháng 7/2026, cả nước có hơn 14,2 nghìn doanh nghiệp thành lập mới với số vốn đăng ký gần 166,3 nghìn tỷ đồng và số lao động đăng ký là 82 nghìn lao động, giảm 15,5% về số doanh nghiệp, giảm 41,9% về vốn đăng ký và giảm 0,6% về số lao động so với tháng 6.
